人民防空工程开工验收监理施行细那么 “第一条、 为做好人民防空工程〔以下简称 人防工程〞〕开工验收工作统一验收和验收保证验收质量根据
人民防空工程方案理规定
人民防空工种开工验收暂行规定
的有关要求制定本施行细那么
第二条、 凡列入地方人防工程建立的人防工程竣收应按本施行细那么执行
第三条 申请开工验收的人防工程应当符合以下全部条件: 一、 工程建立全过程应符合的政策、法规必须按现行施工质量验收验收〔现行略〕
对严重违反建立程序的工程建立工程在未做了处理结之前不得组织开工验收

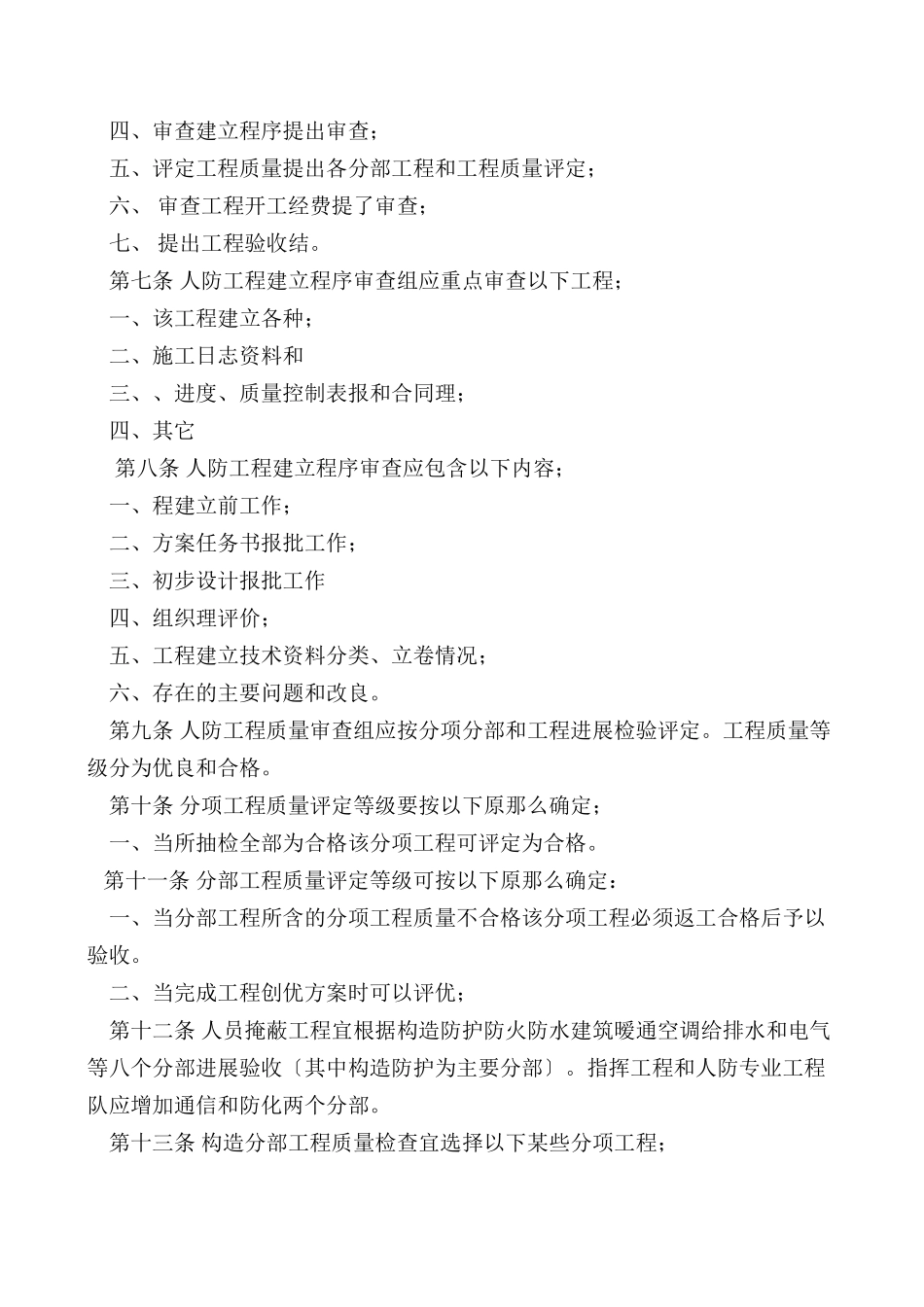

二、 施工应全部完成并已通过审计总门的审核; 三、 土建施工和设备安装应按设计要求全部完成并满足使用要求; 四、 初设工程质量应到达合格以上 五、 建立对初验中提出的主要问题已进展了整治; 六、 工程技术资料齐全并已完成分类立卷 每四条 人防工程开工验收应根据以下有关、和进展 一、 上级工程主部门批准的可行性讨论、初步设计及审批设计变更洽商施工设计图和设备技术说明书等
人民防空工程技术技术要求
人民防空工程施工理规定
人民防空工程质量检验评定
和人防工程质量监视站及建立监理提借助的工程工程质量评定卡等; 三、、施工承包合同及有关协议等
第五条 各级人 民防空根据工程建立理权限组织人防工程开工验收时应成立人防工程开工验收组验收组应设工程建立程序审查组工程建立质量审查组和工程建立经费审查组各审查组成员应由专业技术人员组成 第六条 人防工程开工验收组应按以下程序验收 一、取工程开工和初验收情况汇报; 二、审查开工 三、现场检查工程质量和各种设备、设施运转情况及有关测试记录; 四、审查建立程序提出审查; 五、评定工程质量提出各分部工程和工程质量评定; 六、 审查工程开工经费提了审查; 七、 提出工程验收结
第七条 人防工程建立程序审查组应重点审查以下工程; 一、该工程建立各
