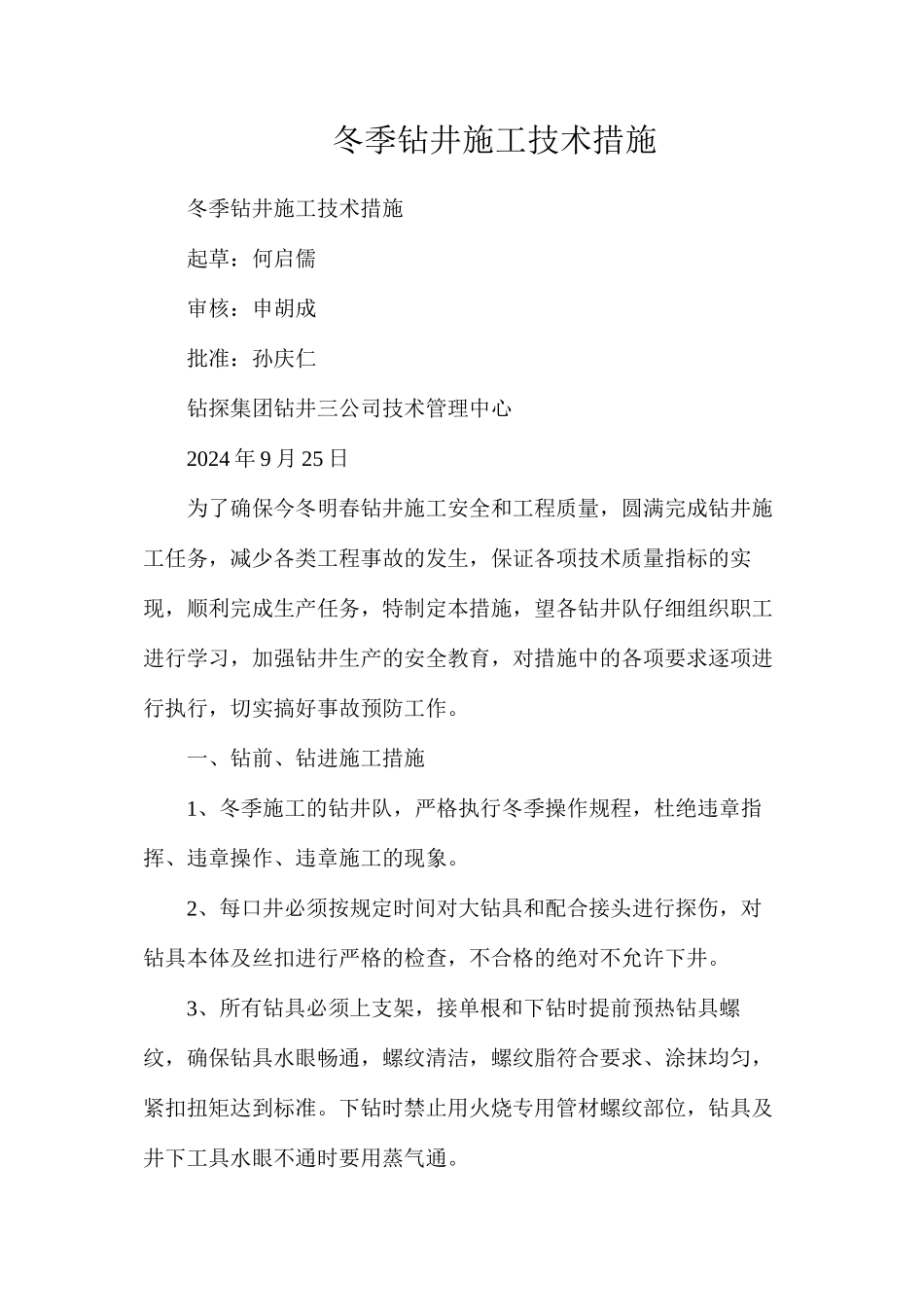

冬季钻井施工技术措施冬季钻井施工技术措施起草:何启儒审核:申胡成批准:孙庆仁钻探集团钻井三公司技术管理中心2024 年 9 月 25 日为了确保今冬明春钻井施工安全和工程质量,圆满完成钻井施工任务,减少各类工程事故的发生,保证各项技术质量指标的实现,顺利完成生产任务,特制定本措施,望各钻井队仔细组织职工进行学习,加强钻井生产的安全教育,对措施中的各项要求逐项进行执行,切实搞好事故预防工作
一、钻前、钻进施工措施1、冬季施工的钻井队,严格执行冬季操作规程,杜绝违章指挥、违章操作、违章施工的现象
2、每口井必须按规定时间对大钻具和配合接头进行探伤,对钻具本体及丝扣进行严格的检查,不合格的绝对不允许下井
3、所有钻具必须上支架,接单根和下钻时提前预热钻具螺纹,确保钻具水眼畅通,螺纹清洁,螺纹脂符合要求、涂抹均匀,紧扣扭矩达到标准
下钻时禁止用火烧专用管材螺纹部位,钻具及井下工具水眼不通时要用蒸气通

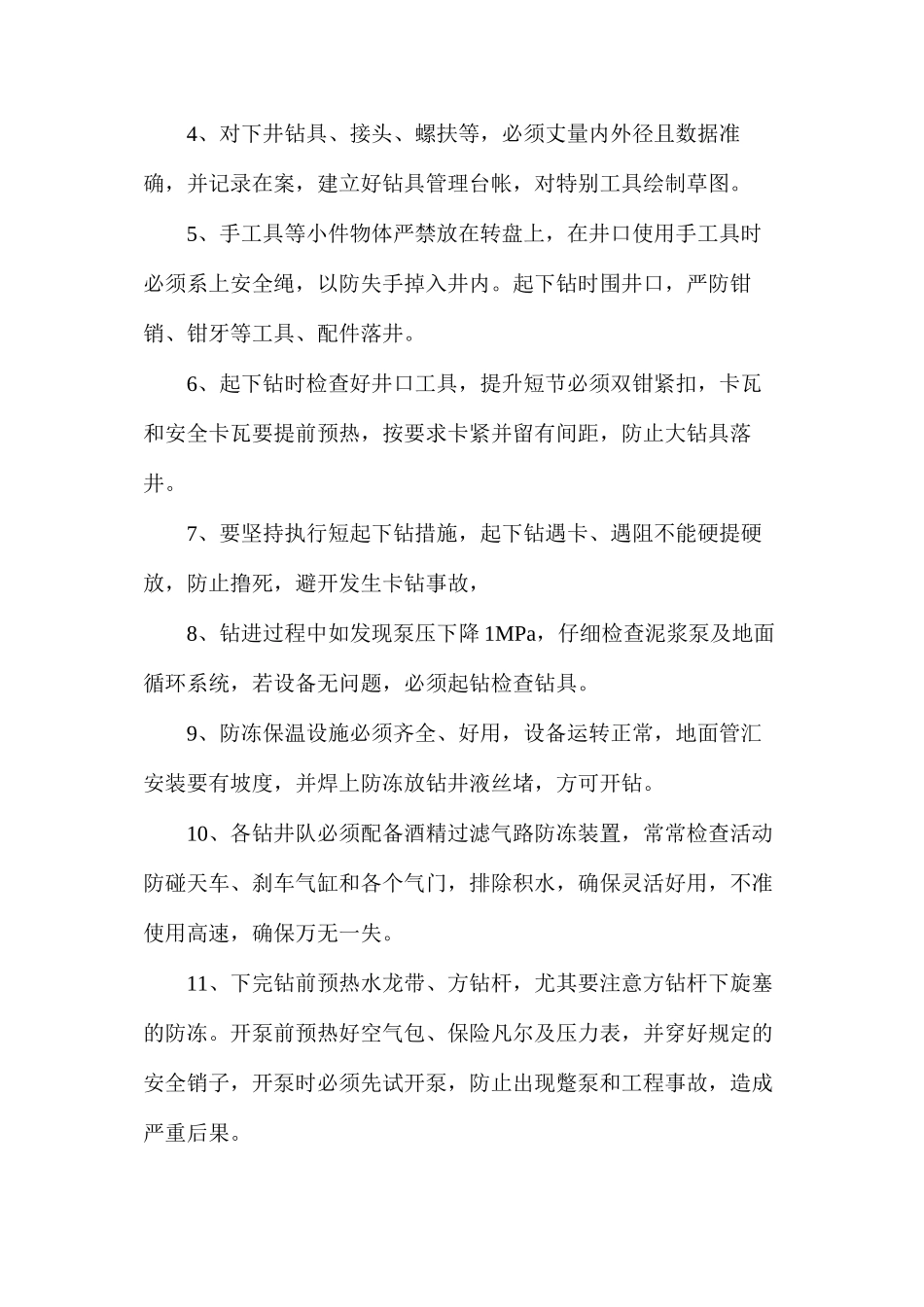

4、对下井钻具、接头、螺扶等,必须丈量内外径且数据准确,并记录在案,建立好钻具管理台帐,对特别工具绘制草图
5、手工具等小件物体严禁放在转盘上,在井口使用手工具时必须系上安全绳,以防失手掉入井内
起下钻时围井口,严防钳销、钳牙等工具、配件落井
6、起下钻时检查好井口工具,提升短节必须双钳紧扣,卡瓦和安全卡瓦要提前预热,按要求卡紧并留有间距,防止大钻具落井
7、要坚持执行短起下钻措施,起下钻遇卡、遇阻不能硬提硬放,防止撸死,避开发生卡钻事故,8、钻进过程中如发现泵压下降 1MPa,仔细检查泥浆泵及地面循环系统,若设备无问题,必须起钻检查钻具
9、防冻保温设施必须齐全、好用,设备运转正常,地面管汇安装要有坡度,并焊上防冻放钻井液丝堵,方可开钻

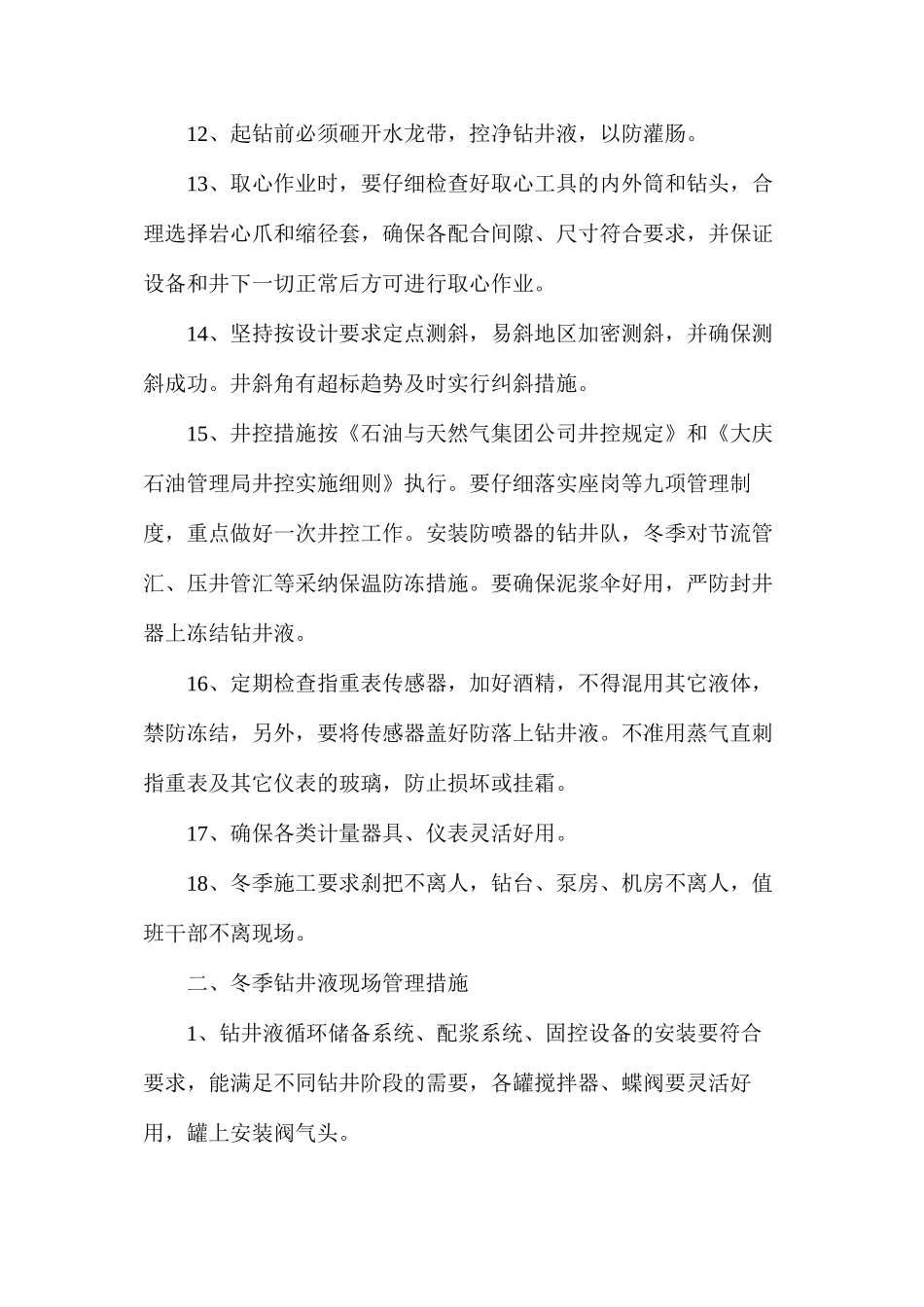

10、各钻井队必须配备酒精过滤气路防冻装置,常常检查活动防碰天车、刹车气缸和各个气门,排除积水,确保灵活好用,不准使用高速,确保万无一失
