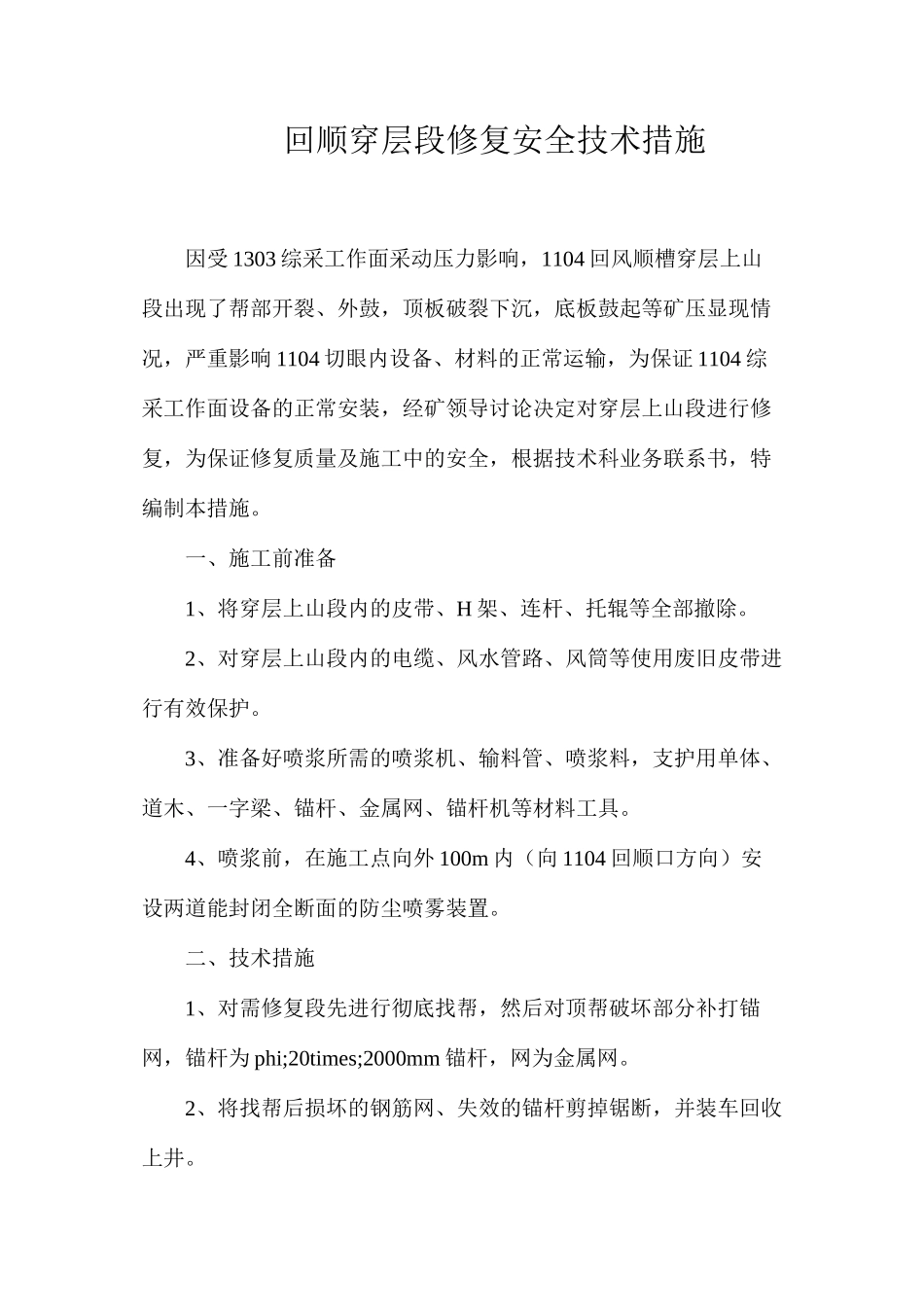

回顺穿层段修复安全技术措施因受 1303 综采工作面采动压力影响,1104 回风顺槽穿层上山段出现了帮部开裂、外鼓,顶板破裂下沉,底板鼓起等矿压显现情况,严重影响 1104 切眼内设备、材料的正常运输,为保证 1104 综采工作面设备的正常安装,经矿领导讨论决定对穿层上山段进行修复,为保证修复质量及施工中的安全,根据技术科业务联系书,特编制本措施
一、施工前准备1、将穿层上山段内的皮带、H 架、连杆、托辊等全部撤除
2、对穿层上山段内的电缆、风水管路、风筒等使用废旧皮带进行有效保护
3、准备好喷浆所需的喷浆机、输料管、喷浆料,支护用单体、道木、一字梁、锚杆、金属网、锚杆机等材料工具
4、喷浆前,在施工点向外 100m 内(向 1104 回顺口方向)安设两道能封闭全断面的防尘喷雾装置
二、技术措施1、对需修复段先进行彻底找帮,然后对顶帮破坏部分补打锚网,锚杆为 phi;20times;2000mm 锚杆,网为金属网
2、将找帮后损坏的钢筋网、失效的锚杆剪掉锯断,并装车回收上井

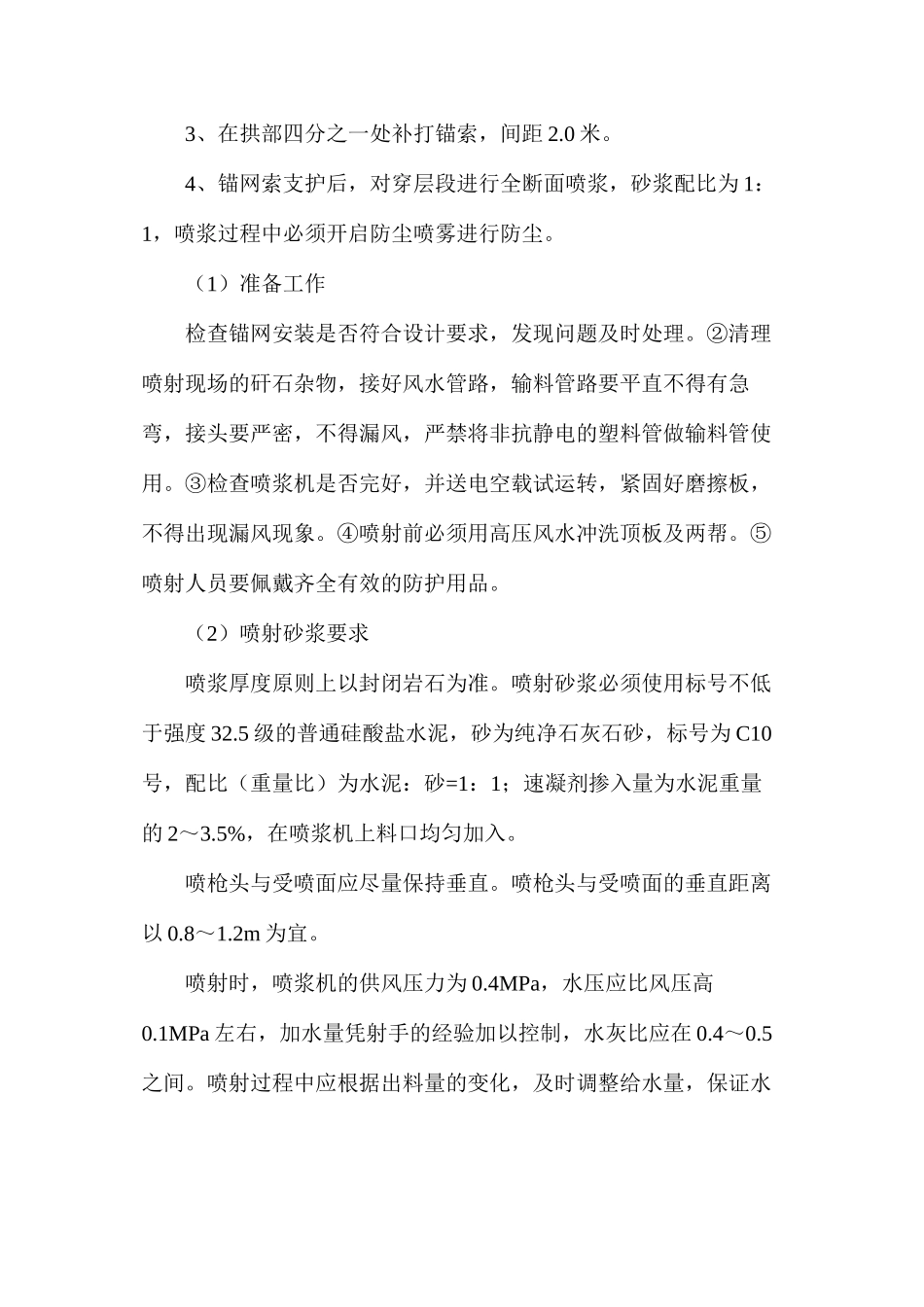

3、在拱部四分之一处补打锚索,间距 2
4、锚网索支护后,对穿层段进行全断面喷浆,砂浆配比为 1:1,喷浆过程中必须开启防尘喷雾进行防尘
(1)准备工作检查锚网安装是否符合设计要求,发现问题及时处理
②清理喷射现场的矸石杂物,接好风水管路,输料管路要平直不得有急弯,接头要严密,不得漏风,严禁将非抗静电的塑料管做输料管使用
③检查喷浆机是否完好,并送电空载试运转,紧固好磨擦板,不得出现漏风现象
④喷射前必须用高压风水冲洗顶板及两帮
⑤喷射人员要佩戴齐全有效的防护用品
(2)喷射砂浆要求喷浆厚度原则上以封闭岩石为准

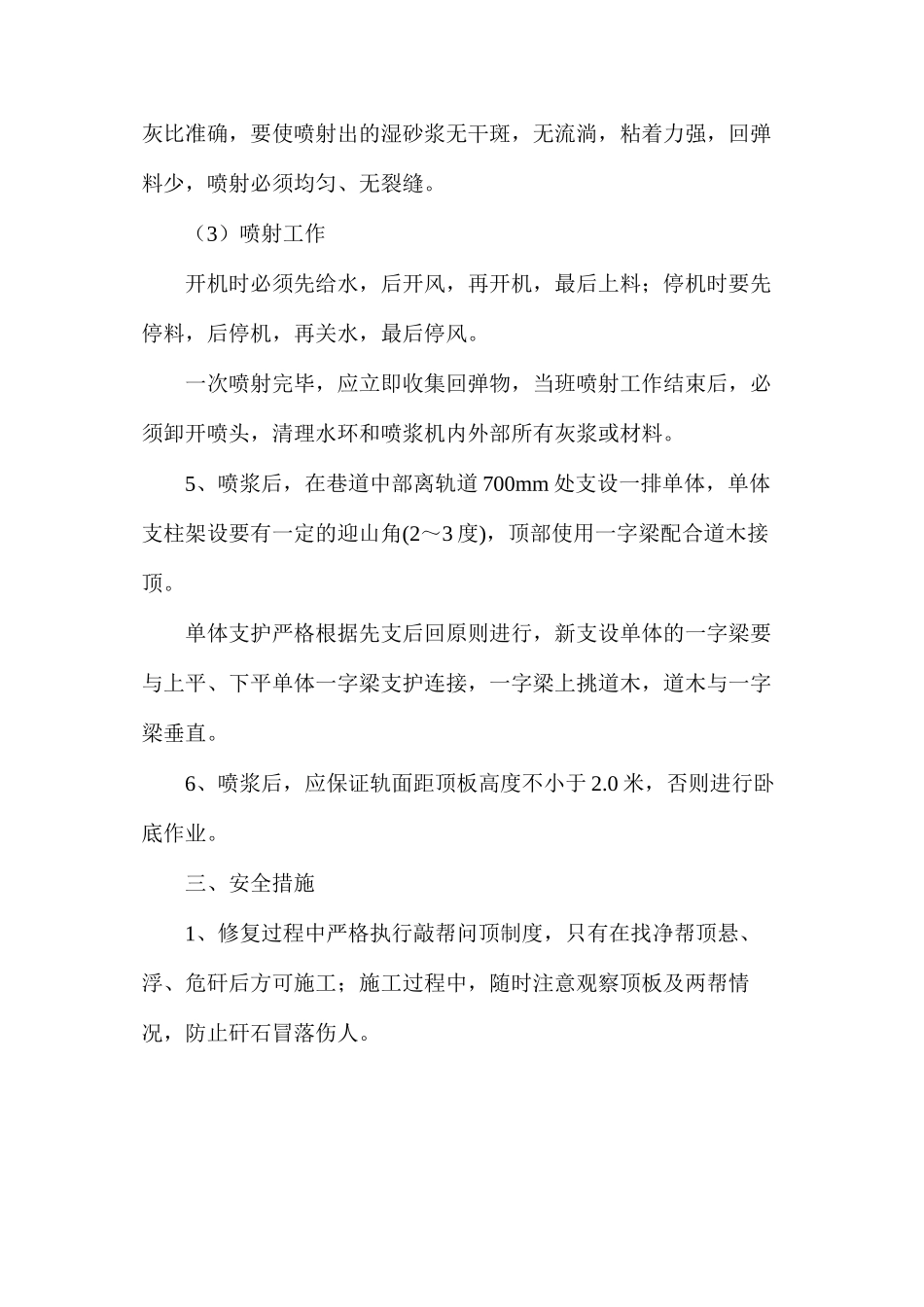

喷射砂浆必须使用标号不低于强度 32
5 级的普通硅酸盐水泥,砂为纯净石灰石砂,标号为 C10号,配比(重量比)为水泥:砂=1:1;速凝剂掺入量为水泥重量的 2~3
5%,在喷浆机上料口
