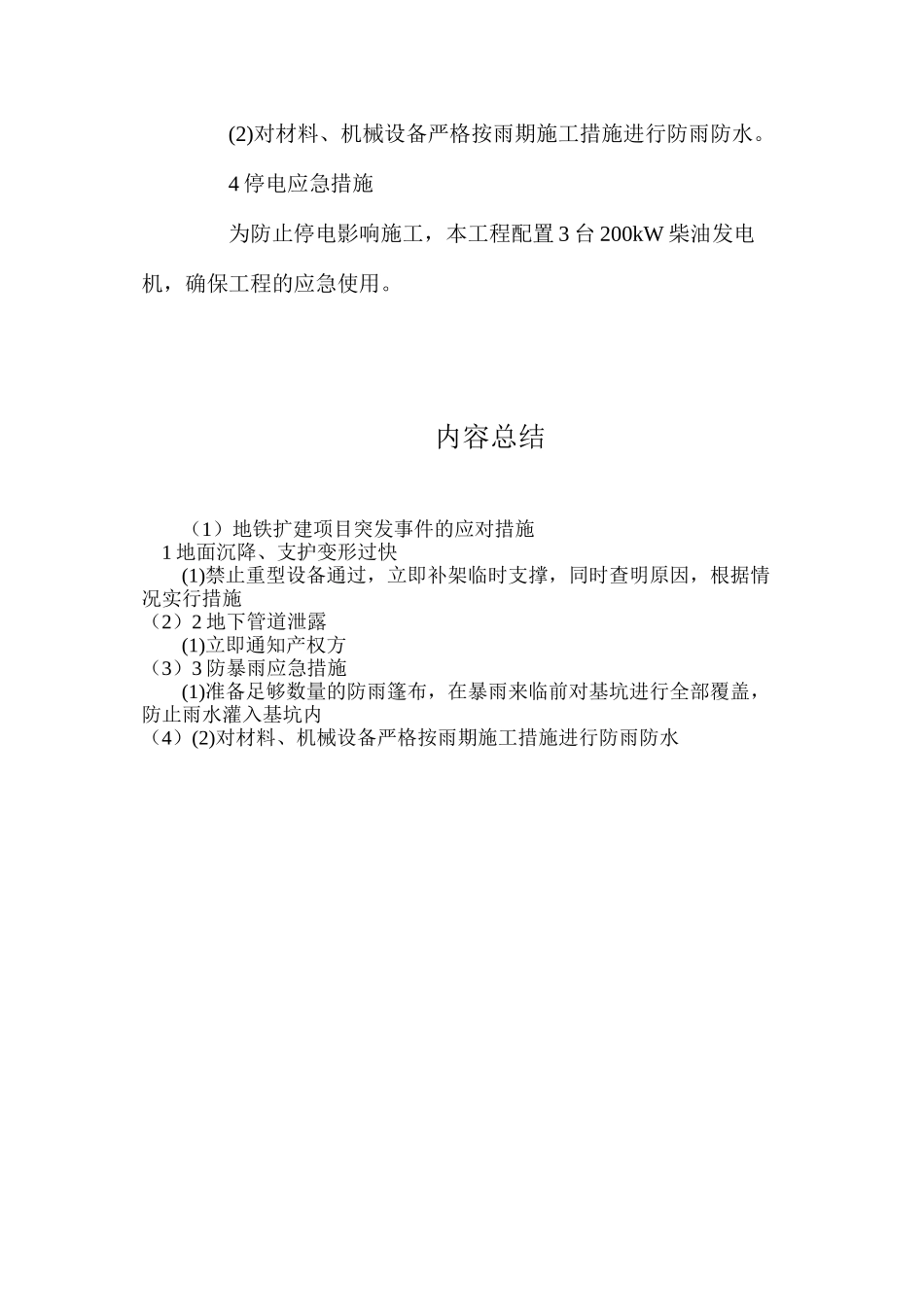

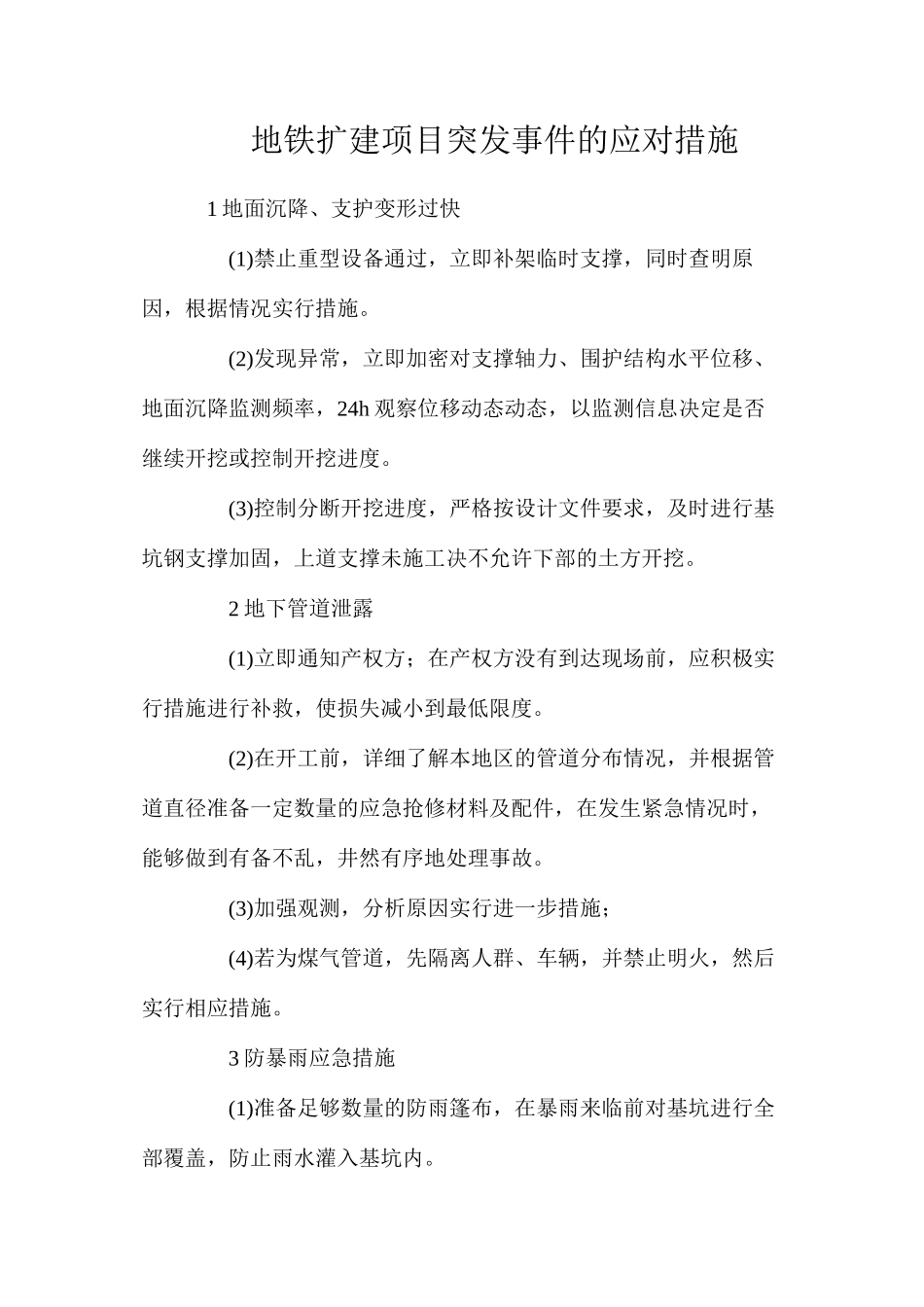

地铁扩建项目突发事件的应对措施 1 地面沉降、支护变形过快 (1)禁止重型设备通过,立即补架临时支撑,同时查明原因,根据情况实行措施。 (2)发现异常,立即加密对支撑轴力、围护结构水平位移、地面沉降监测频率,24h 观察位移动态动态,以监测信息决定是否继续开挖或控制开挖进度。 (3)控制分断开挖进度,严格按设计文件要求,及时进行基坑钢支撑加固,上道支撑未施工决不允许下部的土方开挖。 2 地下管道泄露 (1)立即通知产权方;在产权方没有到达现场前,应积极实行措施进行补救,使损失减小到最低限度。 (2)在开工前,详细了解本地区的管道分布情况,并根据管道直径准备一定数量的应急抢修材料及配件,在发生紧急情况时,能够做到有备不乱,井然有序地处理事故。 (3)加强观测,分析原因实行进一步措施; (4)若为煤气管道,先隔离人群、车辆,并禁止明火,然后实行相应措施。 3 防暴雨应急措施 (1)准备足够数量的防雨篷布,在暴雨来临前对基坑进行全部覆盖,防止雨水灌入基坑内。 (2)对材料、机械设备严格按雨期施工措施进行防雨防水。 4 停电应急措施 为防止停电影响施工,本工程配置 3 台 200kW 柴油发电机,确保工程的应急使用。内容总结(1)地铁扩建项目突发事件的应对措施 1 地面沉降、支护变形过快 (1)禁止重型设备通过,立即补架临时支撑,同时查明原因,根据情况实行措施(2)2 地下管道泄露 (1)立即通知产权方(3)3 防暴雨应急措施 (1)准备足够数量的防雨篷布,在暴雨来临前对基坑进行全部覆盖,防止雨水灌入基坑内(4)(2)对材料、机械设备严格按雨期施工措施进行防雨防水
