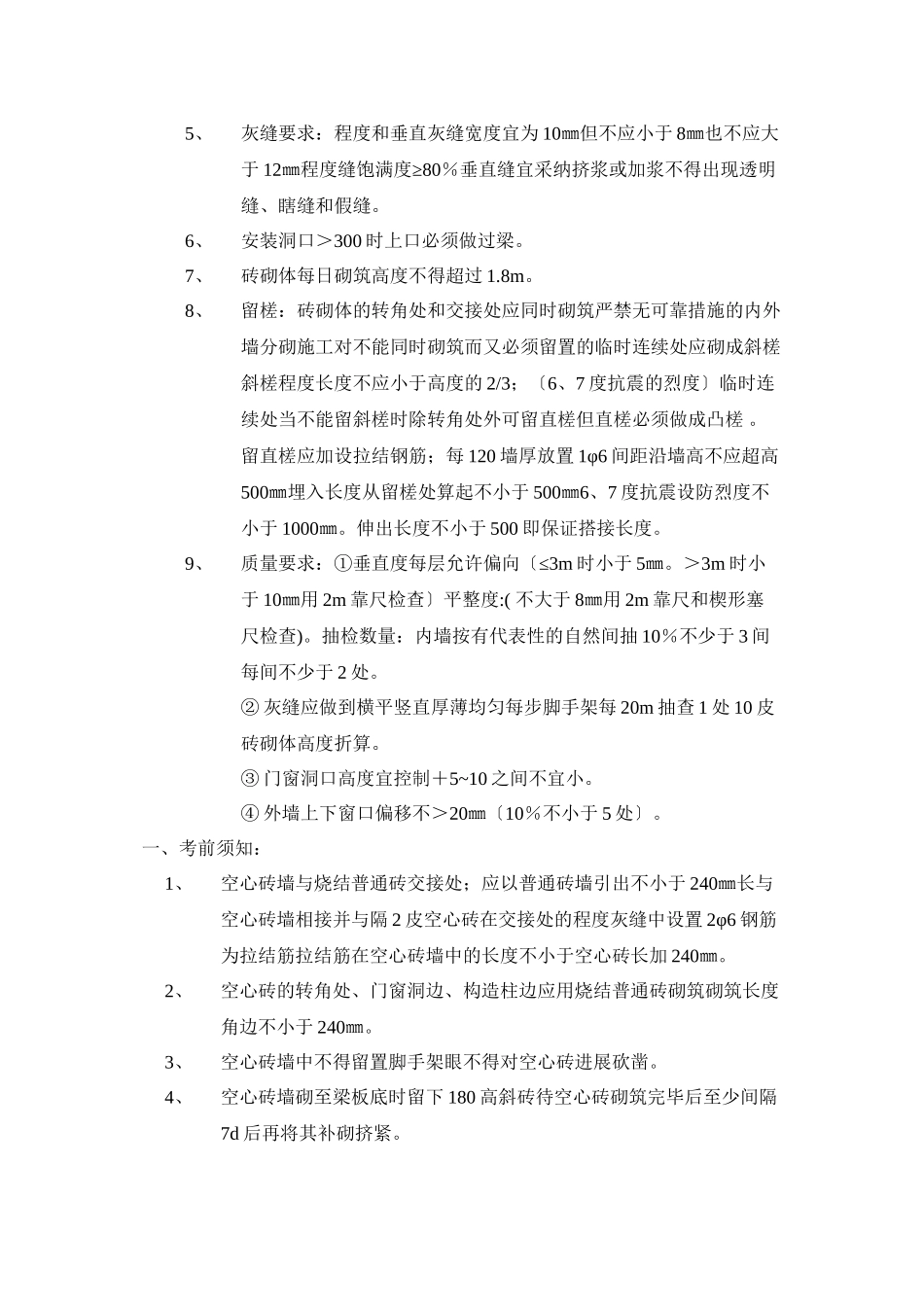

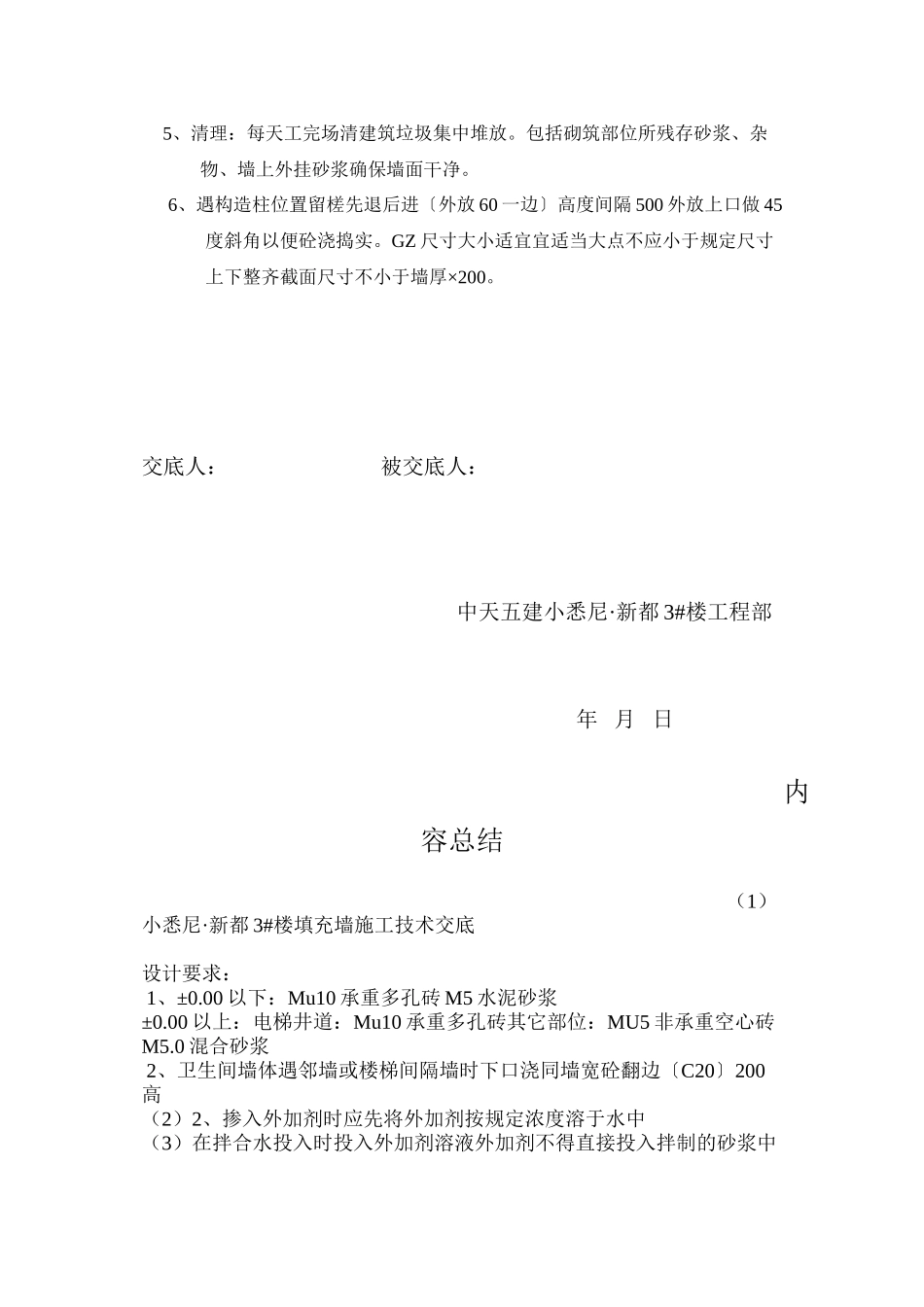

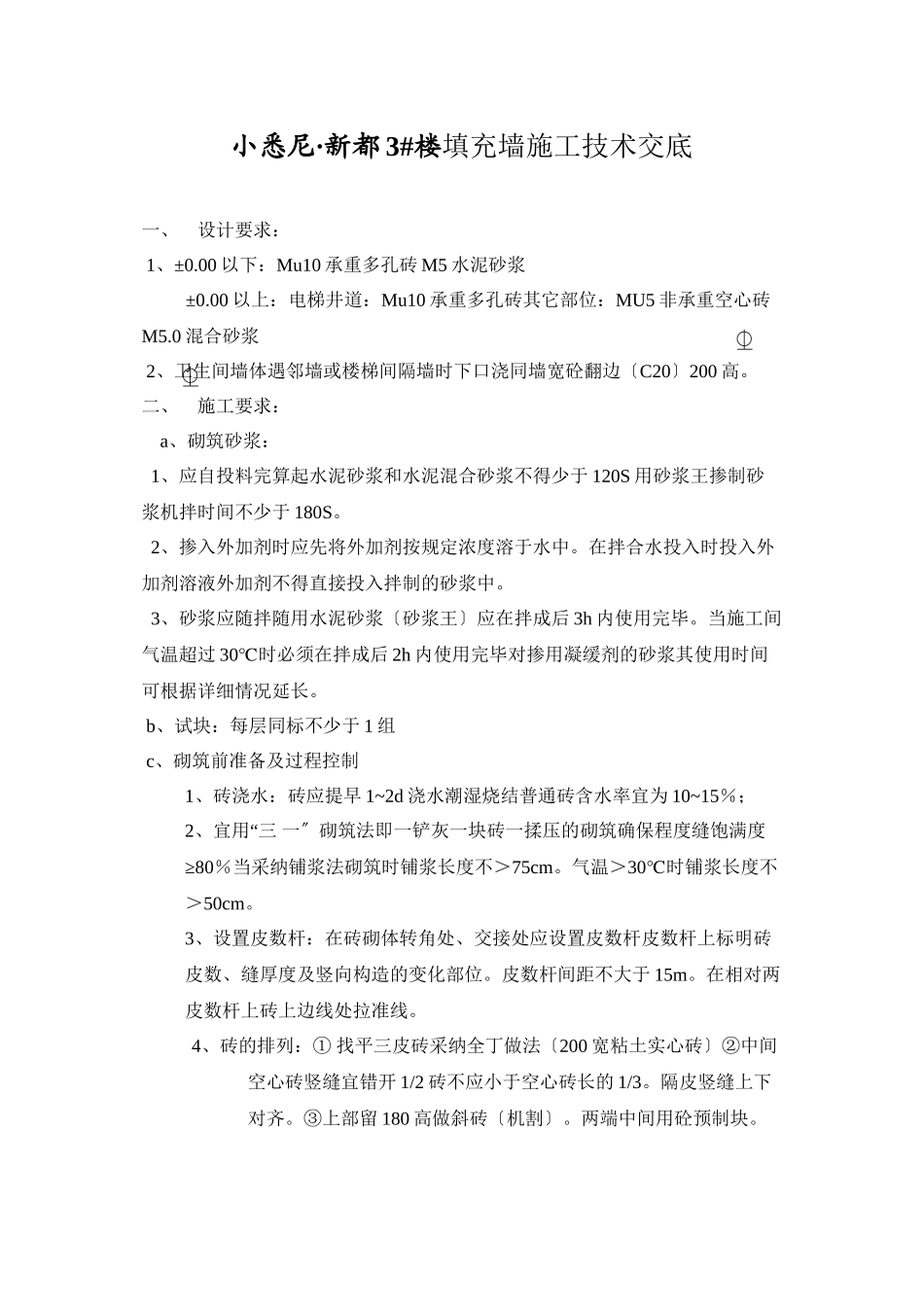

小悉尼·新都 3#楼填充墙施工技术交底一、设计要求: 1、±0
00 以下:Mu10 承重多孔砖 M5 水泥砂浆±0
00 以上:电梯井道:Mu10 承重多孔砖其它部位:MU5 非承重空心砖M5
0 混合砂浆 2、卫生间墙体遇邻墙或楼梯间隔墙时下口浇同墙宽砼翻边〔C20〕200 高
二、施工要求:a、砌筑砂浆: 1、应自投料完算起水泥砂浆和水泥混合砂浆不得少于 120S 用砂浆王掺制砂浆机拌时间不少于 180S
2、掺入外加剂时应先将外加剂按规定浓度溶于水中
在拌合水投入时投入外加剂溶液外加剂不得直接投入拌制的砂浆中
3、砂浆应随拌随用水泥砂浆〔砂浆王〕应在拌成后 3h 内使用完毕
当施工间气温超过 30℃时必须在拌成后 2h 内使用完毕对掺用凝缓剂的砂浆其使用时间可根据详细情况延长
b、试块:每层同标不少于 1 组 c 、砌筑前准备及过程控制1、砖浇水:砖应提早 1~2d 浇水潮湿烧结普通砖含水率宜为 10~15%;2“ 、宜用 三 一〞砌筑法即一铲灰一块砖一揉压的砌筑确保程度缝饱满度≥80%当采纳铺浆法砌筑时铺浆长度不>75cm
气温>30℃时铺浆长度不>50cm
3、设置皮数杆:在砖砌体转角处、交接处应设置皮数杆皮数杆上标明砖皮数、缝厚度及竖向构造的变化部位
皮数杆间距不大于 15m
在相对两皮数杆上砖上边线处拉准线
4 、砖的排列:① 找平三皮砖采纳全丁做法〔200 宽粘土实心砖〕②中间空心砖竖缝宜错开 1/2 砖不应小于空心砖长的 1/3
隔皮竖缝上下对齐
③上部留 180 高做斜砖〔机割〕
两端中间用砼预制块
5、灰缝要求:程度和垂直灰缝宽度宜为 10㎜但不应小于 8㎜也不应大于 12≥㎜程度缝饱满度 80%垂直缝宜采纳挤浆或加浆不得出现透明 缝、瞎缝和假缝
6、安装洞口>300 时上口必须做过梁
7、砖砌体每日砌筑高度不得超过 1
8、留槎:砖砌体
