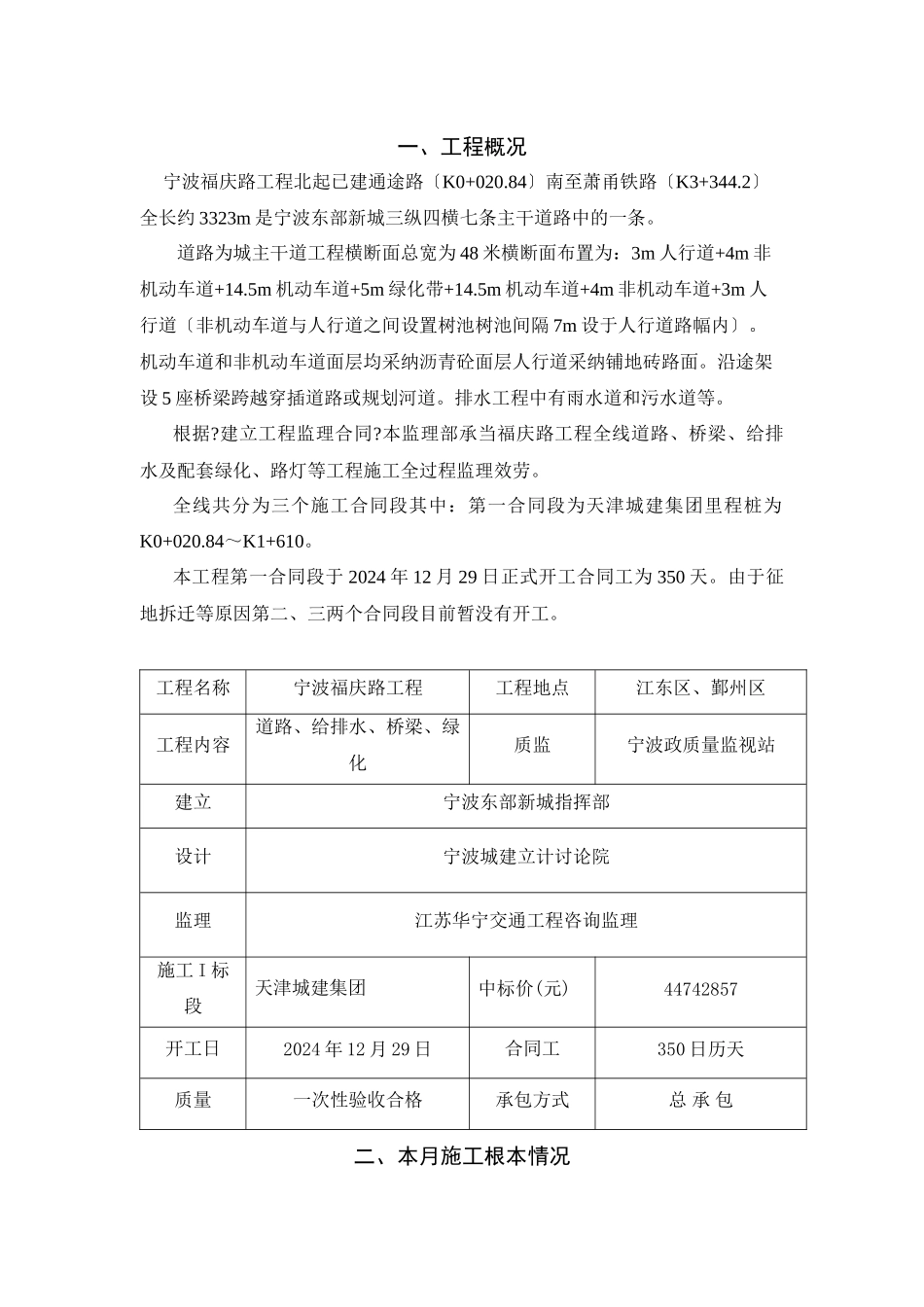

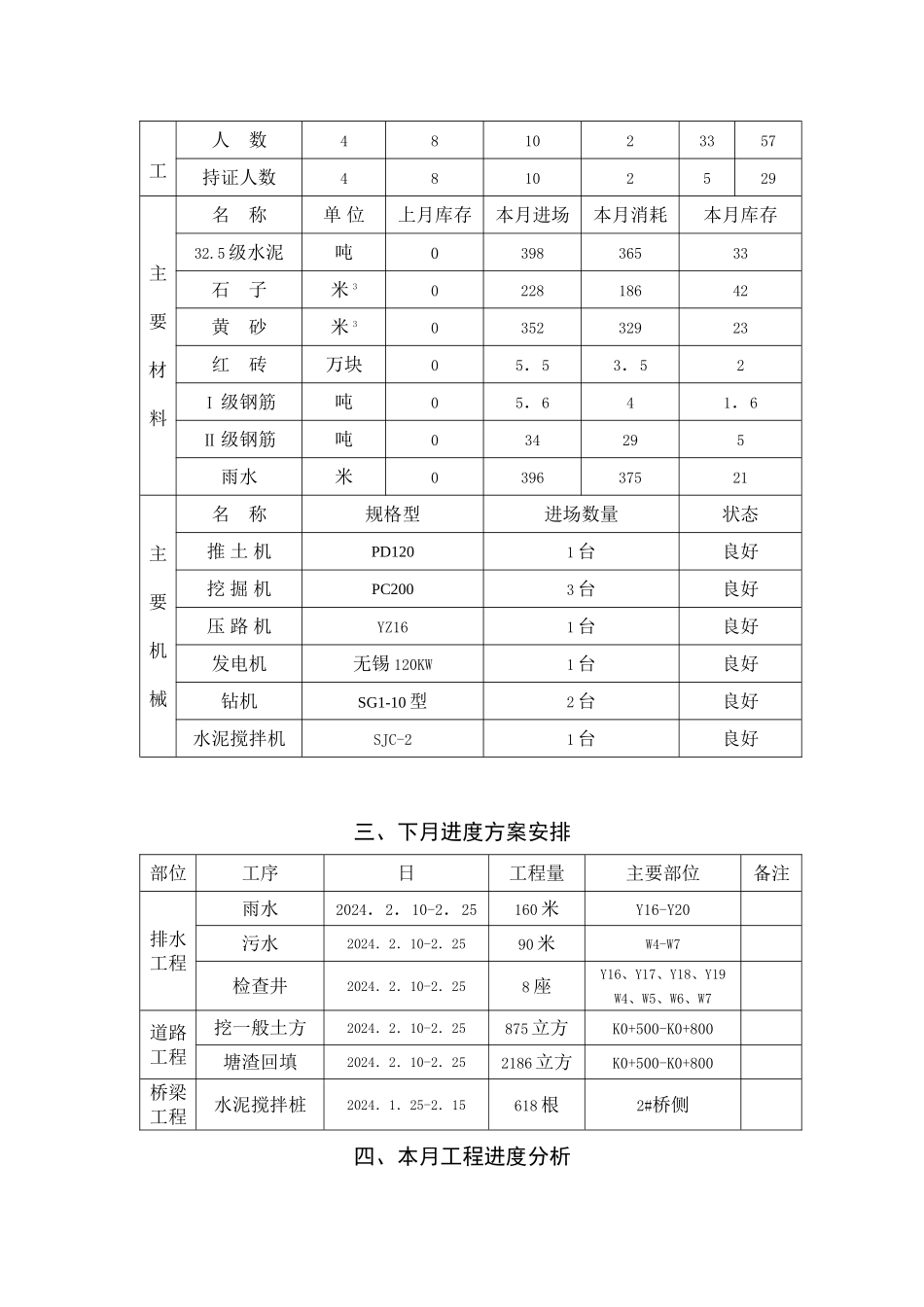

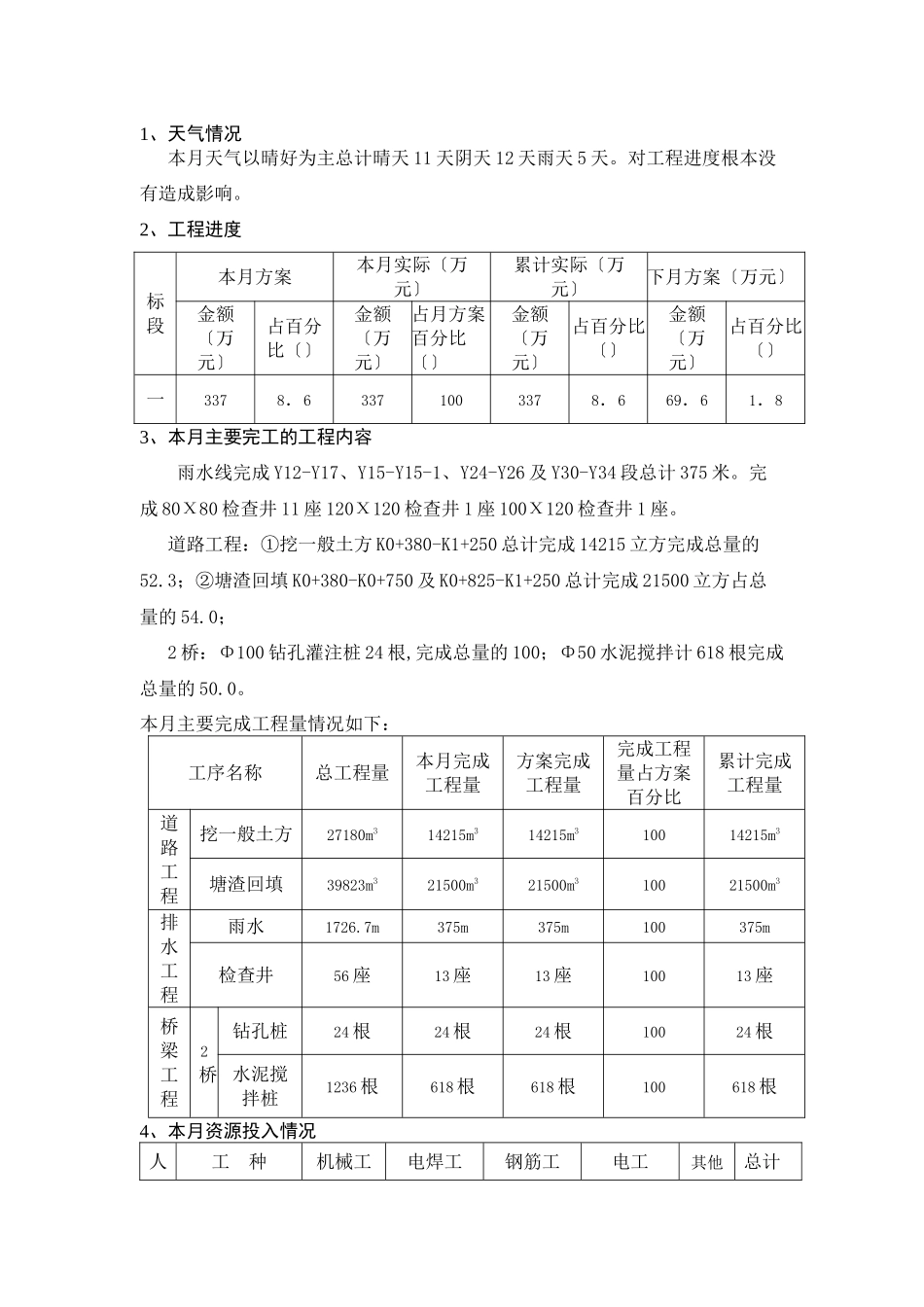

一、工程概况 宁波福庆路工程北起已建通途路〔K0+020.84〕南至萧甬铁路〔K3+344.2〕全长约 3323m 是宁波东部新城三纵四横七条主干道路中的一条。道路为城主干道工程横断面总宽为 48 米横断面布置为:3m 人行道+4m 非机动车道+14.5m 机动车道+5m 绿化带+14.5m 机动车道+4m 非机动车道+3m 人行道〔非机动车道与人行道之间设置树池树池间隔 7m 设于人行道路幅内〕。机动车道和非机动车道面层均采纳沥青砼面层人行道采纳铺地砖路面。沿途架设 5 座桥梁跨越穿插道路或规划河道。排水工程中有雨水道和污水道等。根据?建立工程监理合同?本监理部承当福庆路工程全线道路、桥梁、给排水及配套绿化、路灯等工程施工全过程监理效劳。全线共分为三个施工合同段其中:第一合同段为天津城建集团里程桩为K0+020.84~K1+610。本工程第一合同段于 2024 年 12 月 29 日正式开工合同工为 350 天。由于征地拆迁等原因第二、三两个合同段目前暂没有开工。工程名称宁波福庆路工程工程地点江东区、鄞州区工程内容道路、给排水、桥梁、绿化质监宁波政质量监视站建立宁波东部新城指挥部设计宁波城建立计讨论院监理江苏华宁交通工程咨询监理施工 I 标段天津城建集团中标价(元)44742857开工日2024 年 12 月 29 日合同工350 日历天质量一次性验收合格承包方式 总 承 包二、本月施工根本情况1、天气情况 本月天气以晴好为主总计晴天 11 天阴天 12 天雨天 5 天。对工程进度根本没有造成影响。2、工程进度标段本月方案本月实际〔万元〕累计实际〔万元〕下月方案〔万元〕金额〔万元〕占百分比〔〕金额〔万元〕占月方案百分比〔〕金额〔万元〕占百分比〔〕金额〔万元〕占百分比〔〕一3378.63371003378.669.61.83、本月主要完工的工程内容雨水线完成 Y12-Y17、Y15-Y15-1、Y24-Y26 及 Y30-Y34 段总计 375 米。完成 80Χ80 检查井 11 座 120Χ120 检查井 1 座 100Χ120 检查井 1 座。道路工程:①挖一般土方 K0+380-K1+250 总计完成 14215 立方完成总量的52.3;②塘渣回填 K0+380-K0+750 及 K0+825-K1+250 总计完成 21500 立方占总量的 54.0;2 桥:Φ100 钻孔灌注桩 24 根,完成总量的 100;Φ50 水泥搅拌计 618 根完成总量的 50.0。本月主要完成工程量情况如下:工序名称总工程量本月完成工程量方案完成工程量完成工程量占方案百分比累计完成工程量道路工程挖一般土方27180m314215m314215m310014...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

宁波市福庆路工程监理月报

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
