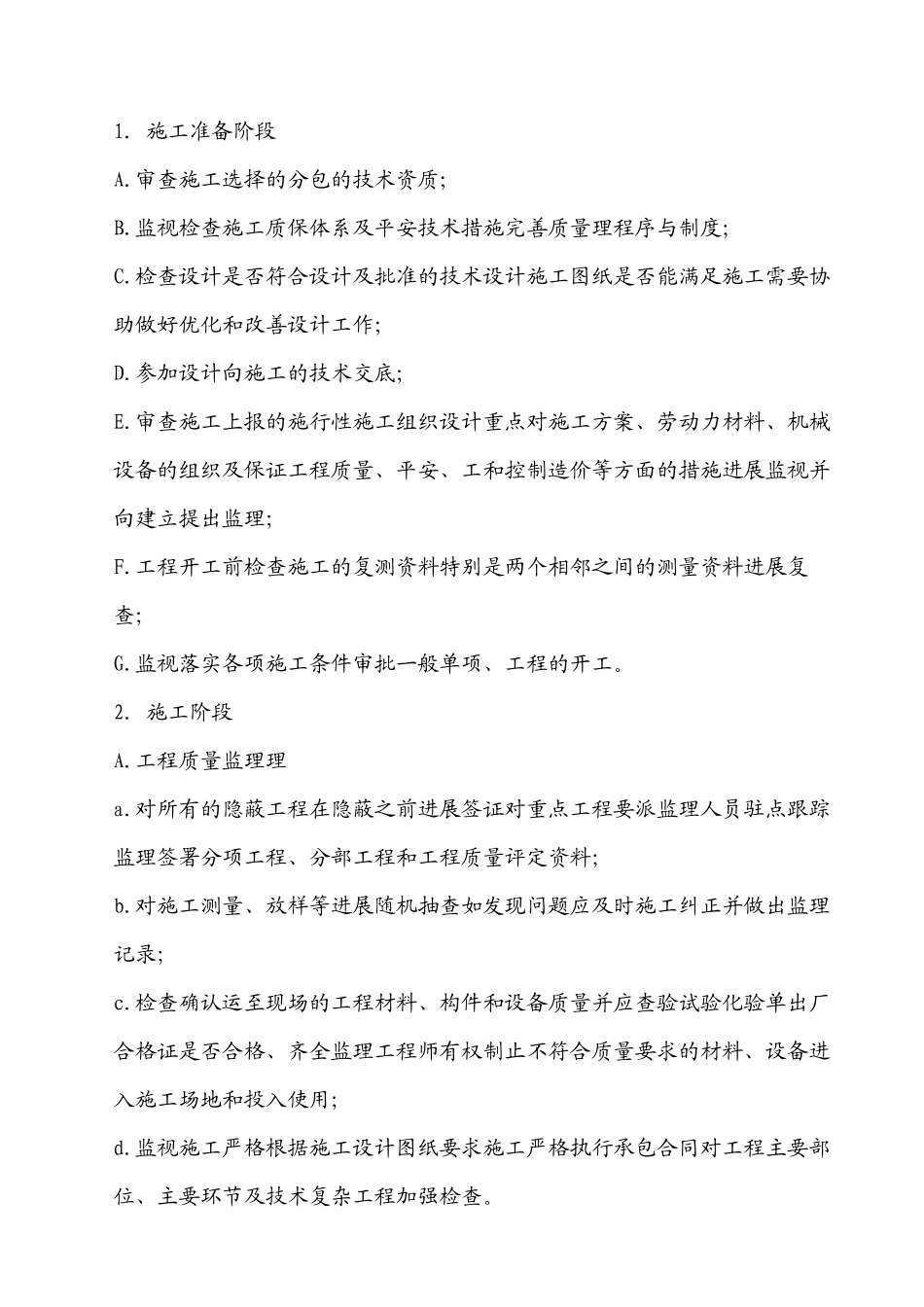

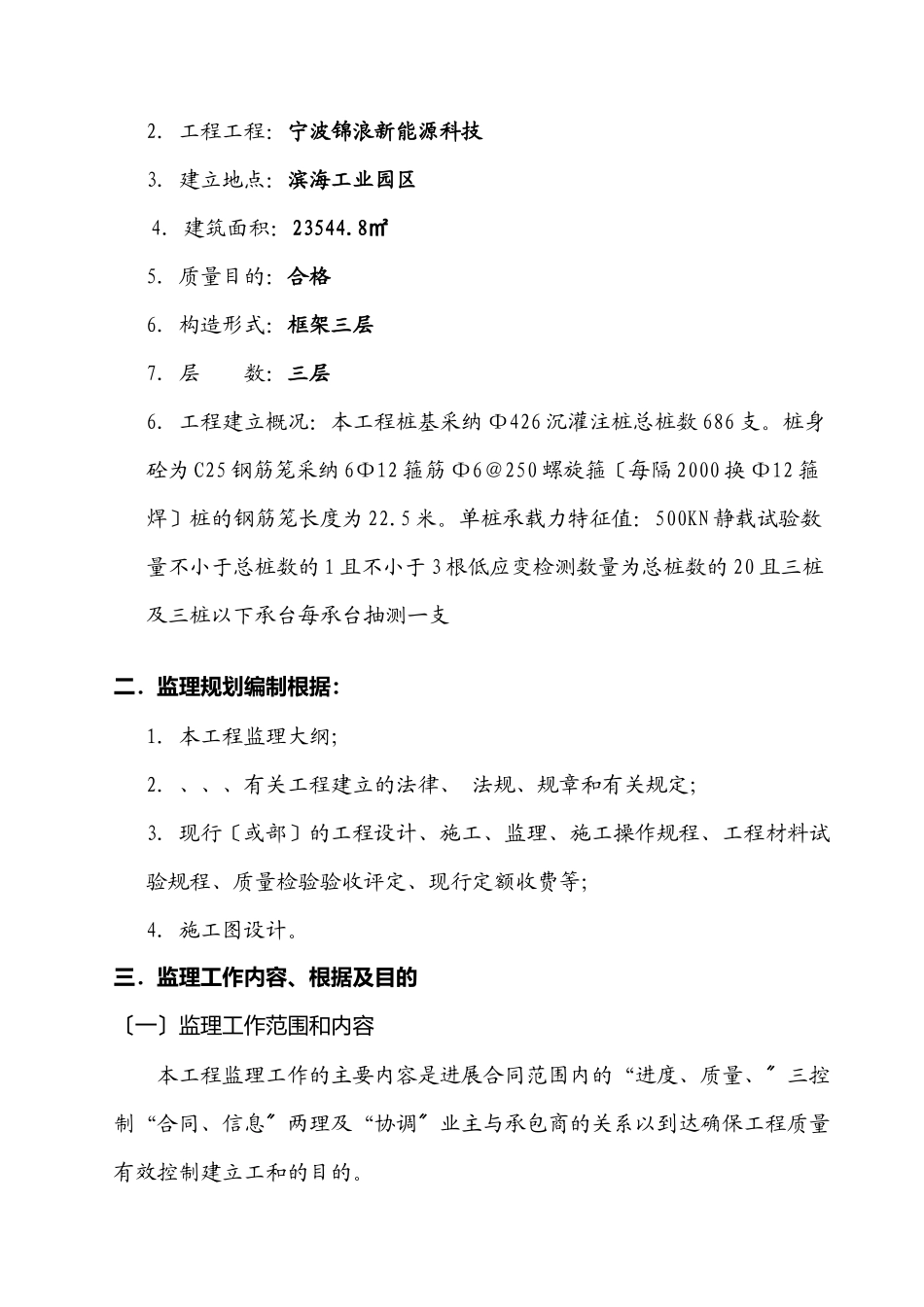

监理规划工程名称:宁波锦浪新能源科技建立:宁波锦浪新能源科技设计:象山建筑设计院施工:宁波华恒建立 规划编制人:规划审核人:宁波至高建立监理二 0 一 0 年十月三一.工程建立监理概况:1.建立:宁波锦浪新能源科技2.工程工程:宁波锦浪新能源科技3.建立地点:滨海工业园区4.建筑面积:23544.8㎡5.质量目的:合格6.构造形式:框架三层 7.层 数:三层6.工程建立概况:本工程桩基采纳 Φ426 沉灌注桩总桩数 686 支。桩身砼为 C25 钢筋笼采纳 6Φ12 箍筋 Φ6@250 螺旋箍〔每隔 2000 换 Φ12 箍焊〕桩的钢筋笼长度为 22.5 米。单桩承载力特征值:500KN 静载试验数量不小于总桩数的 1 且不小于 3 根低应变检测数量为总桩数的 20 且三桩及三桩以下承台每承台抽测一支 二.监理规划编制根据:1.本工程监理大纲;2.、、、有关工程建立的法律、 法规、规章和有关规定;3.现行〔或部〕的工程设计、施工、监理、施工操作规程、工程材料试验规程、质量检验验收评定、现行定额收费等;4.施工图设计。三.监理工作内容、根据及目的〔一〕监理工作范围和内容本工程监理工作的主要内容是进展合同范围内的“进度、质量、三控〞制“合同、信息两理及“协调业主与承包商的关系以到达确保工程质量〞〞有效控制建立工和的目的。1.施工准备阶段A.审查施工选择的分包的技术资质;B.监视检查施工质保体系及平安技术措施完善质量理程序与制度;C.检查设计是否符合设计及批准的技术设计施工图纸是否能满足施工需要协助做好优化和改善设计工作;D.参加设计向施工的技术交底;E.审查施工上报的施行性施工组织设计重点对施工方案、劳动力材料、机械设备的组织及保证工程质量、平安、工和控制造价等方面的措施进展监视并向建立提出监理;F.工程开工前检查施工的复测资料特别是两个相邻之间的测量资料进展复查;G.监视落实各项施工条件审批一般单项、工程的开工。2.施工阶段A.工程质量监理理a.对所有的隐蔽工程在隐蔽之前进展签证对重点工程要派监理人员驻点跟踪监理签署分项工程、分部工程和工程质量评定资料;b.对施工测量、放样等进展随机抽查如发现问题应及时施工纠正并做出监理记录;c.检查确认运至现场的工程材料、构件和设备质量并应查验试验化验单出厂合格证是否合格、齐全监理工程师有权制止不符合质量要求的材料、设备进入施工场地和投入使用;d.监视施工严格根据施工设计图纸要求施工严格执行承包合同对工程主要...
