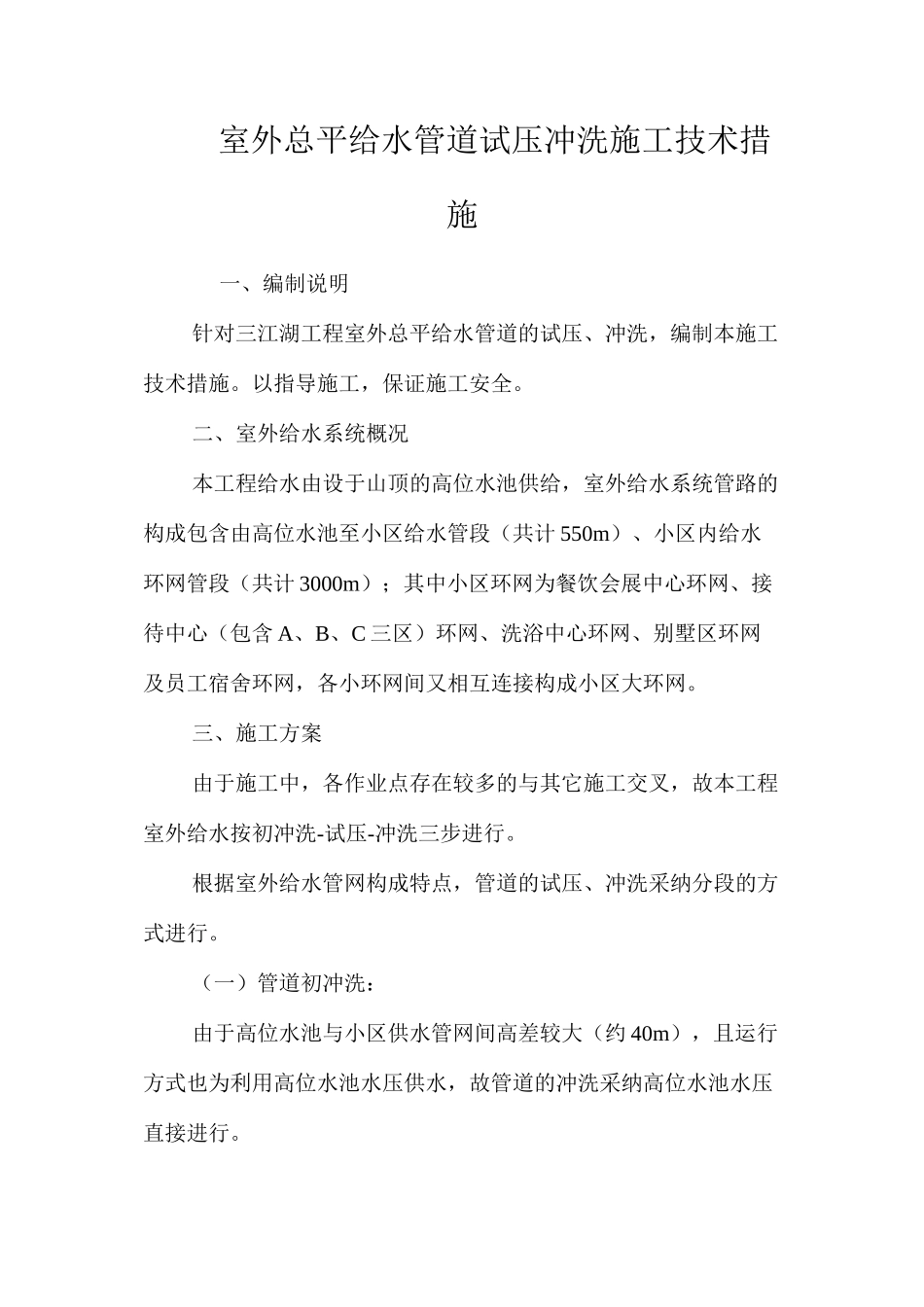

室外总平给水管道试压冲洗施工技术措施 一、编制说明 针对三江湖工程室外总平给水管道的试压、冲洗,编制本施工技术措施
以指导施工,保证施工安全
二、室外给水系统概况 本工程给水由设于山顶的高位水池供给,室外给水系统管路的构成包含由高位水池至小区给水管段(共计 550m)、小区内给水环网管段(共计 3000m);其中小区环网为餐饮会展中心环网、接待中心(包含 A、B、C 三区)环网、洗浴中心环网、别墅区环网及员工宿舍环网,各小环网间又相互连接构成小区大环网
三、施工方案 由于施工中,各作业点存在较多的与其它施工交叉,故本工程室外给水按初冲洗-试压-冲洗三步进行
根据室外给水管网构成特点,管道的试压、冲洗采纳分段的方式进行
(一)管道初冲洗: 由于高位水池与小区供水管网间高差较大(约 40m),且运行方式也为利用高位水池水压供水,故管道的冲洗采纳高位水池水压直接进行

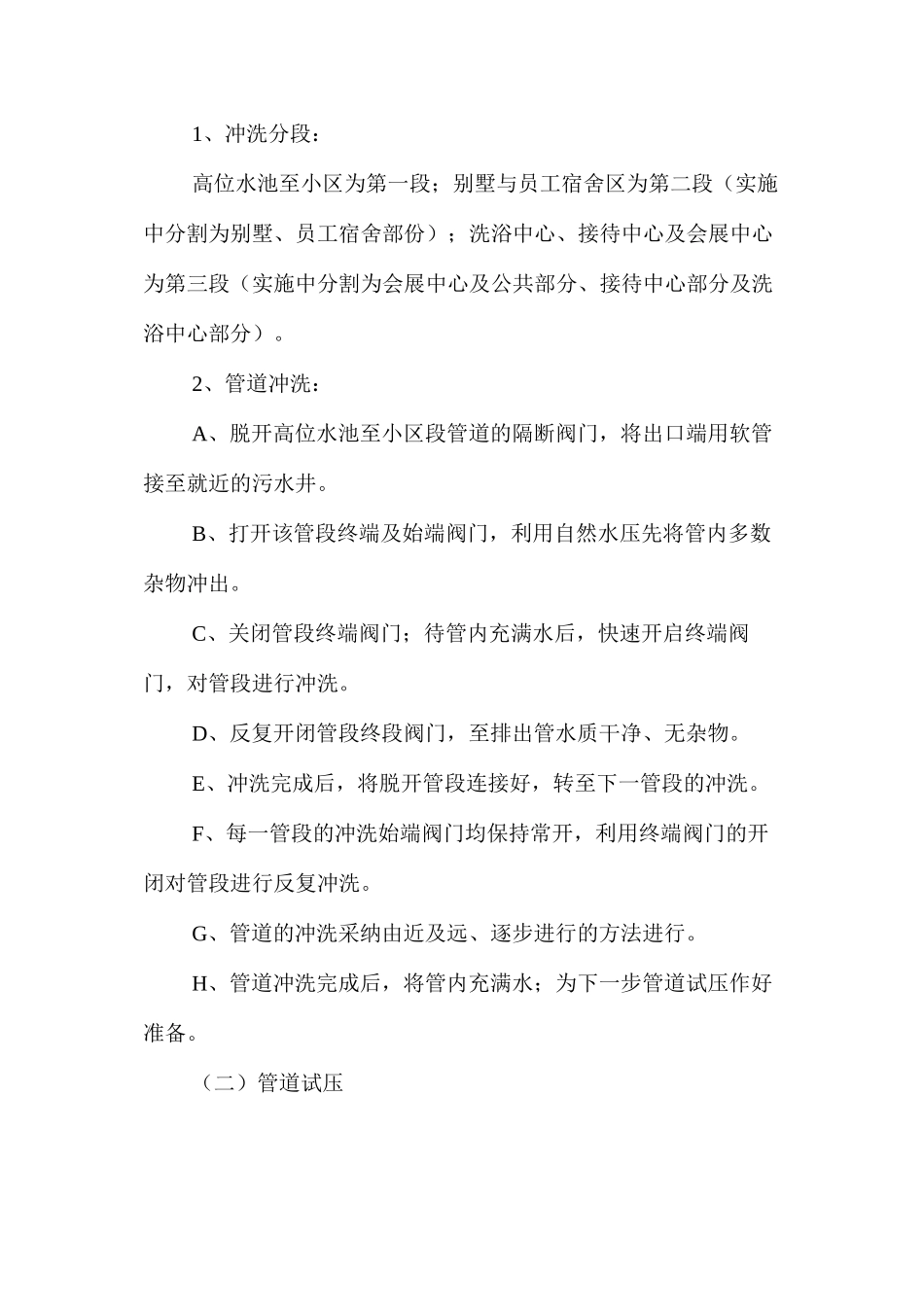

1、冲洗分段: 高位水池至小区为第一段;别墅与员工宿舍区为第二段(实施中分割为别墅、员工宿舍部份);洗浴中心、接待中心及会展中心为第三段(实施中分割为会展中心及公共部分、接待中心部分及洗浴中心部分)
2、管道冲洗: A、脱开高位水池至小区段管道的隔断阀门,将出口端用软管接至就近的污水井
B、打开该管段终端及始端阀门,利用自然水压先将管内多数杂物冲出
C、关闭管段终端阀门;待管内充满水后,快速开启终端阀门,对管段进行冲洗
D、反复开闭管段终段阀门,至排出管水质干净、无杂物
E、冲洗完成后,将脱开管段连接好,转至下一管段的冲洗
F、每一管段的冲洗始端阀门均保持常开,利用终端阀门的开闭对管段进行反复冲洗
G、管道的冲洗采纳由近及远、逐步进行的方法进行
H、管道冲洗完成后,将管内充满水;为下一步管道试压作好准备

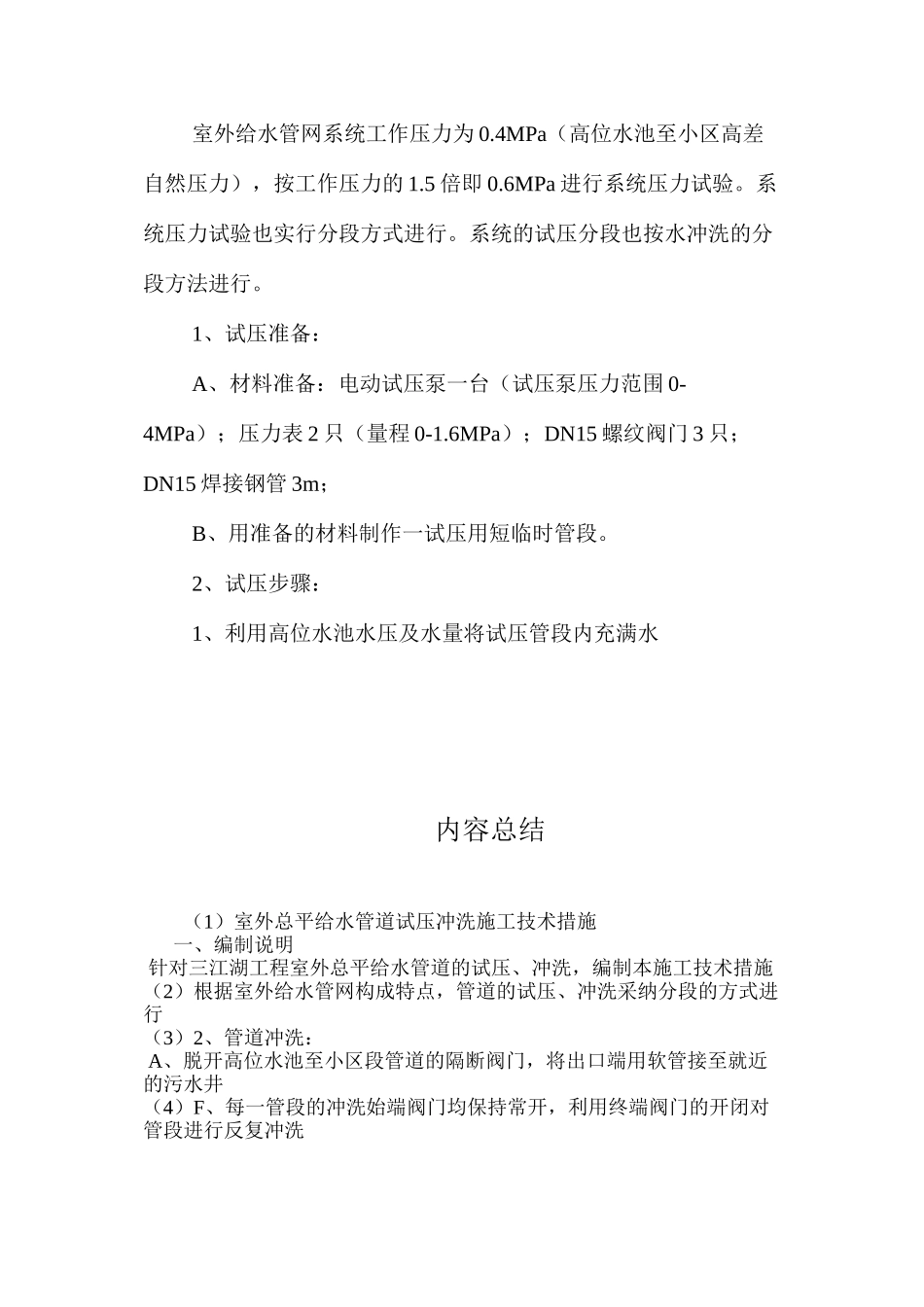

(二)管道试压 室外给水管网系统工作压力为 0
4MPa(高位水池至小区高差自然压力)
