抹灰工程施工过程控制要点分析

抹灰工程施工过程控制要点分析_第1页
1/5
抹灰工程施工过程控制要点分析_第2页
2/5
抹灰工程施工过程控制要点分析_第3页
3/5

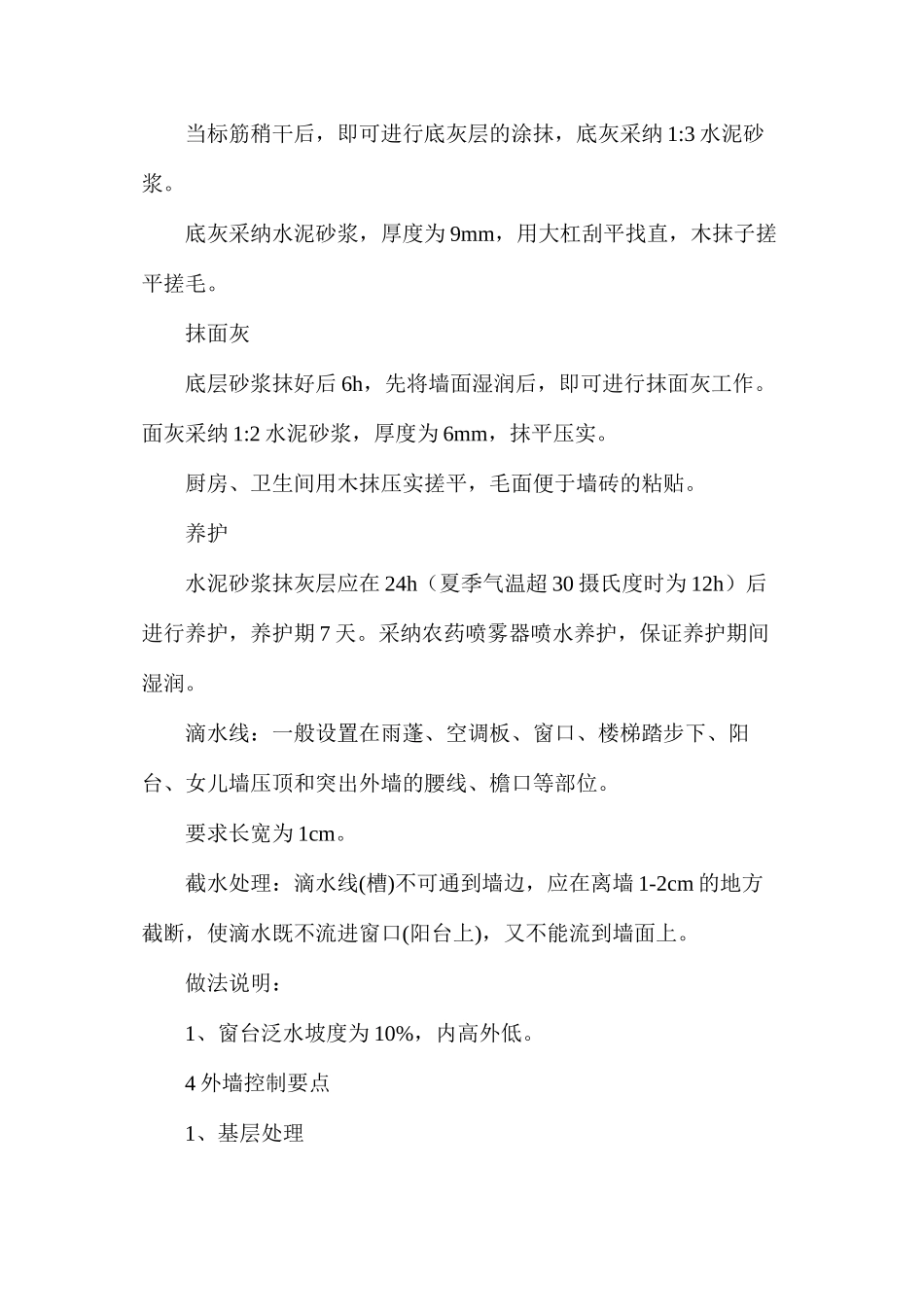

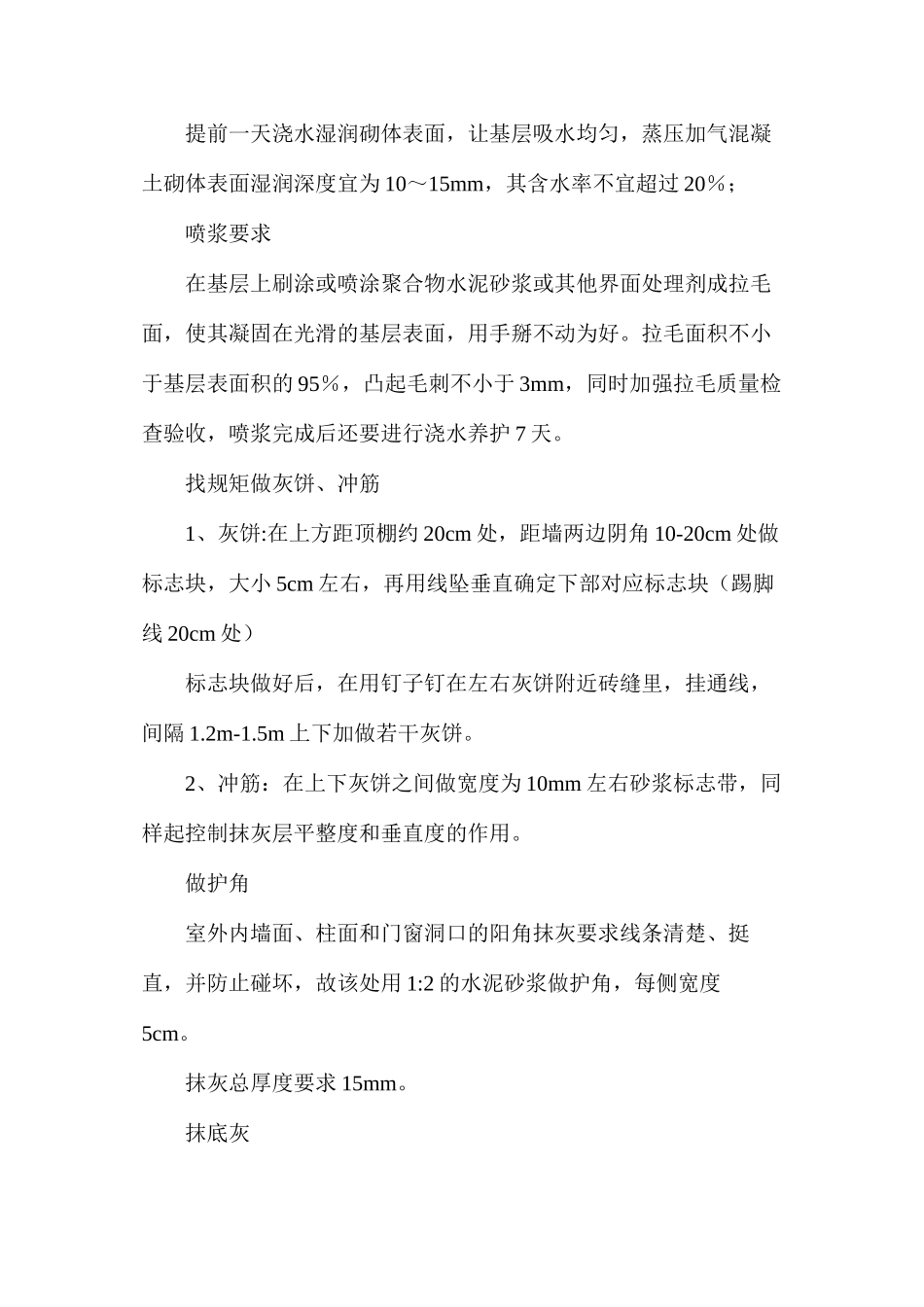

抹灰工程施工过程控制要点分析1 抹灰工程主控项目2 抹灰工艺流程3 过程控制要点基层处理1、用水泥砂浆或细石混凝土修补脚手架孔洞,包括悬挑工字钢、脚手架孔洞。2、混凝土墙体表面需用钢丝刷清除浮浆、脱模剂、油污及模板残留物,并割除外露的钢筋头、剔凿凸出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、凸出的砂浆块。3、混凝土面超出抹灰完成面时,应该凿除超出部分,保证至少有 7mm 的抹灰层。注:需要办理工序交接验收签字。挂网要求填充墙与砼构件接缝处、墙面剔槽部位、临时施工洞口,以及不同材料的填充墙或柱间墙等易开裂部位,应加设钢丝网片抵抗墙体裂缝。钢丝网片每侧不小于 150mm。注:主管工程师必须验收钢丝网质量,挂网完成后需进行验收后方可施工下道工序。浇水要求提前一天浇水湿润砌体表面,让基层吸水均匀,蒸压加气混凝土砌体表面湿润深度宜为 10~15mm,其含水率不宜超过 20%;喷浆要求在基层上刷涂或喷涂聚合物水泥砂浆或其他界面处理剂成拉毛面,使其凝固在光滑的基层表面,用手掰不动为好。拉毛面积不小于基层表面积的 95%,凸起毛刺不小于 3mm,同时加强拉毛质量检查验收,喷浆完成后还要进行浇水养护 7 天。找规矩做灰饼、冲筋1、灰饼:在上方距顶棚约 20cm 处,距墙两边阴角 10-20cm 处做标志块,大小 5cm 左右,再用线坠垂直确定下部对应标志块(踢脚线 20cm 处)标志块做好后,在用钉子钉在左右灰饼附近砖缝里,挂通线,间隔 1.2m-1.5m 上下加做若干灰饼。2、冲筋:在上下灰饼之间做宽度为 10mm 左右砂浆标志带,同样起控制抹灰层平整度和垂直度的作用。做护角室外内墙面、柱面和门窗洞口的阳角抹灰要求线条清楚、挺直,并防止碰坏,故该处用 1:2 的水泥砂浆做护角,每侧宽度5cm。抹灰总厚度要求 15mm。抹底灰当标筋稍干后,即可进行底灰层的涂抹,底灰采纳 1:3 水泥砂浆。底灰采纳水泥砂浆,厚度为 9mm,用大杠刮平找直,木抹子搓平搓毛。抹面灰底层砂浆抹好后 6h,先将墙面湿润后,即可进行抹面灰工作。面灰采纳 1:2 水泥砂浆,厚度为 6mm,抹平压实。厨房、卫生间用木抹压实搓平,毛面便于墙砖的粘贴。养护水泥砂浆抹灰层应在 24h(夏季气温超 30 摄氏度时为 12h)后进行养护,养护期 7 天。采纳农药喷雾器喷水养护,保证养护期间湿润。滴水线:一般设置在雨蓬、空调板、窗口、楼梯踏步下、阳台、女儿墙压顶和突出外墙的腰线、檐口等部位。要求长宽为 1cm。截水处...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

抹灰工程施工过程控制要点分析

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
