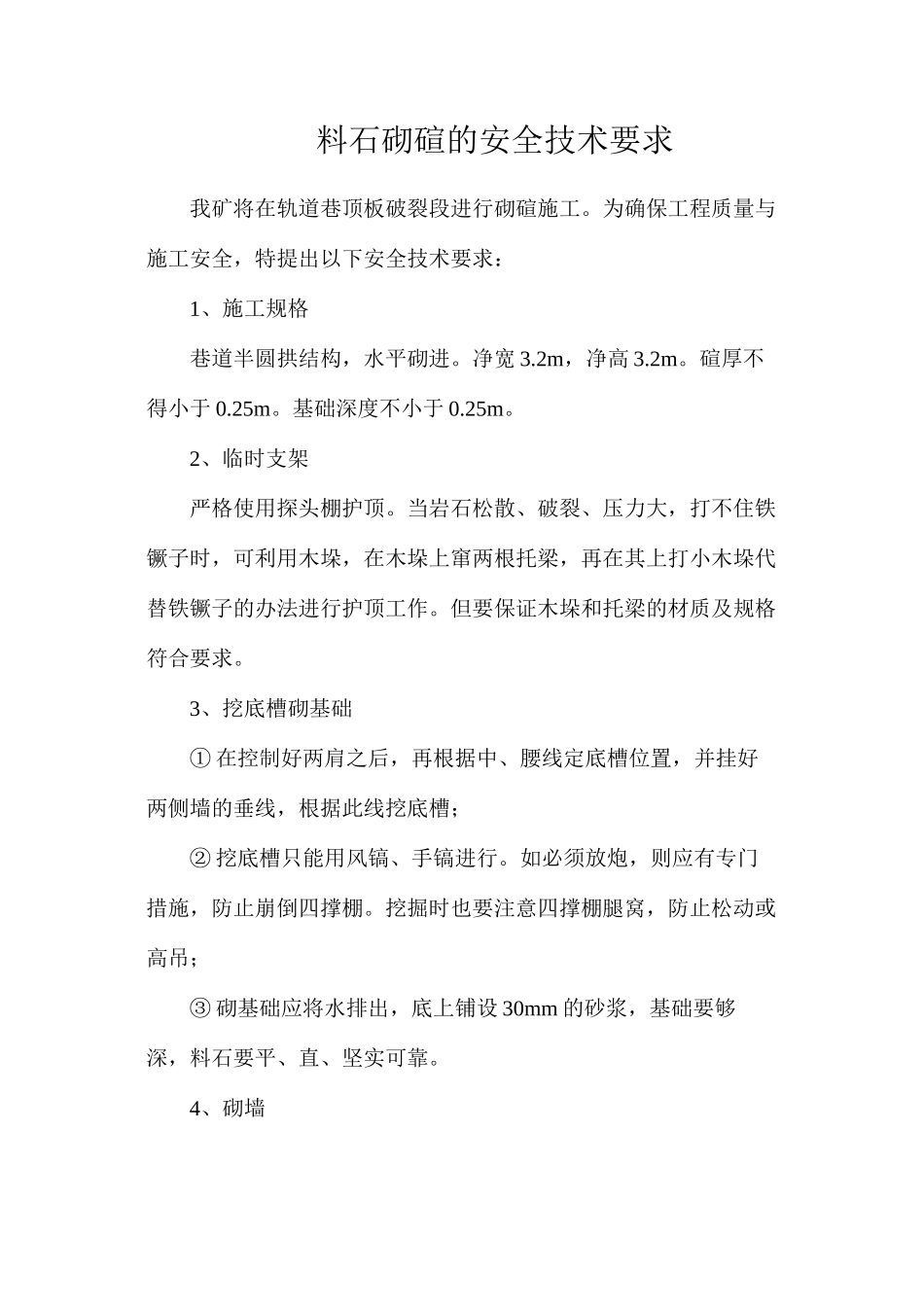

料石砌碹的安全技术要求我矿将在轨道巷顶板破裂段进行砌碹施工
为确保工程质量与施工安全,特提出以下安全技术要求:1、施工规格巷道半圆拱结构,水平砌进
2m,净高 3
碹厚不得小于 0
基础深度不小于 0
2、临时支架严格使用探头棚护顶
当岩石松散、破裂、压力大,打不住铁镢子时,可利用木垛,在木垛上窜两根托梁,再在其上打小木垛代替铁镢子的办法进行护顶工作
但要保证木垛和托梁的材质及规格符合要求
3、挖底槽砌基础① 在控制好两肩之后,再根据中、腰线定底槽位置,并挂好两侧墙的垂线,根据此线挖底槽;② 挖底槽只能用风镐、手镐进行
如必须放炮,则应有专门措施,防止崩倒四撑棚
挖掘时也要注意四撑棚腿窝,防止松动或高吊;③ 砌基础应将水排出,底上铺设 30mm 的砂浆,基础要够深,料石要平、直、坚实可靠

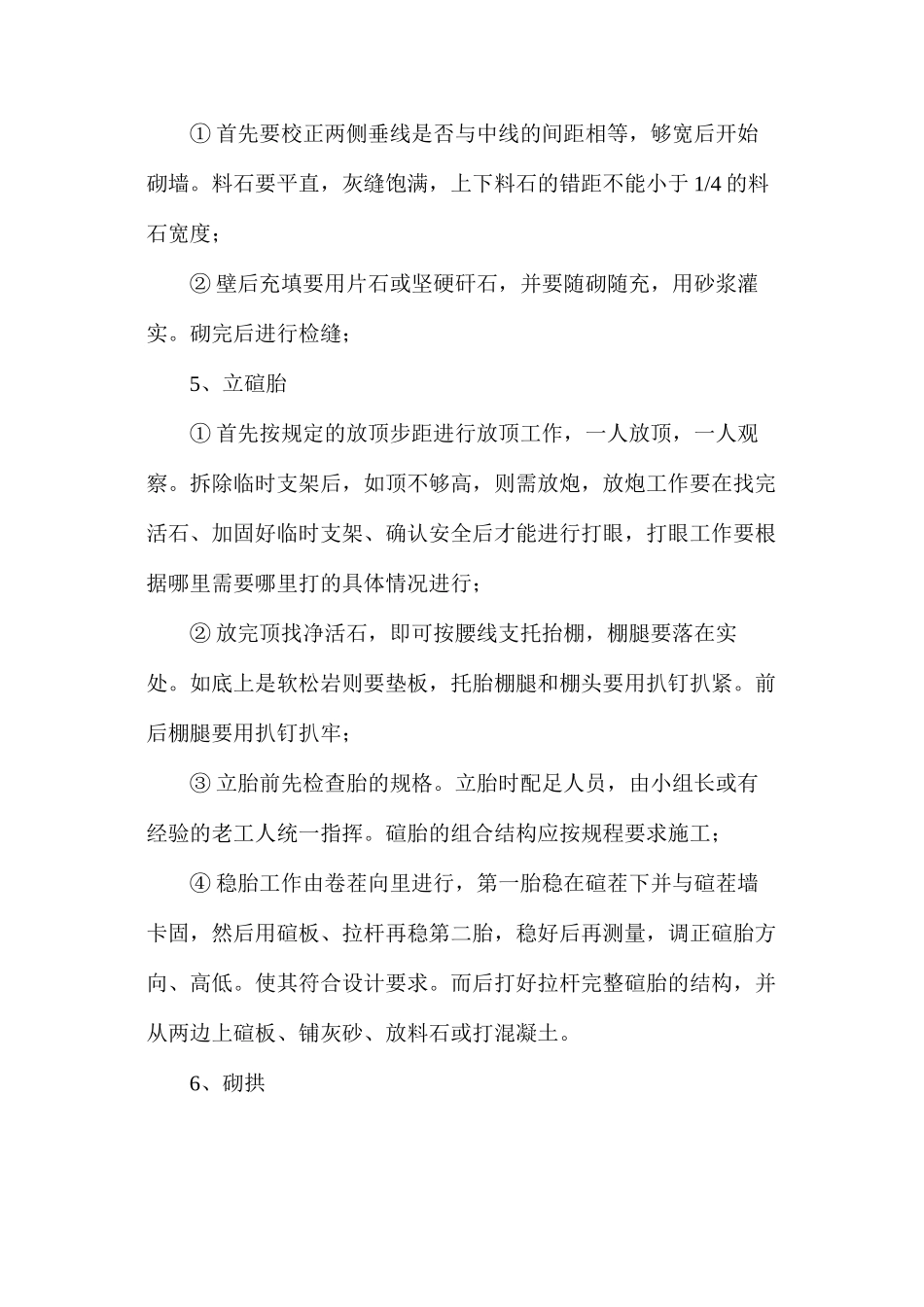

4、砌墙① 首先要校正两侧垂线是否与中线的间距相等,够宽后开始砌墙
料石要平直,灰缝饱满,上下料石的错距不能小于 1/4 的料石宽度;② 壁后充填要用片石或坚硬矸石,并要随砌随充,用砂浆灌实
砌完后进行检缝;5、立碹胎① 首先按规定的放顶步距进行放顶工作,一人放顶,一人观察
拆除临时支架后,如顶不够高,则需放炮,放炮工作要在找完活石、加固好临时支架、确认安全后才能进行打眼,打眼工作要根据哪里需要哪里打的具体情况进行;② 放完顶找净活石,即可按腰线支托抬棚,棚腿要落在实处
如底上是软松岩则要垫板,托胎棚腿和棚头要用扒钉扒紧
前后棚腿要用扒钉扒牢;③ 立胎前先检查胎的规格
立胎时配足人员,由小组长或有经验的老工人统一指挥
碹胎的组合结构应按规程要求施工;④ 稳胎工作由卷茬向里进行,第一胎稳在碹茬下并与碹茬墙卡固,然后用碹板、拉杆再稳第二胎,稳好后再测量,调正碹胎方向、高低
使其符合设计要求

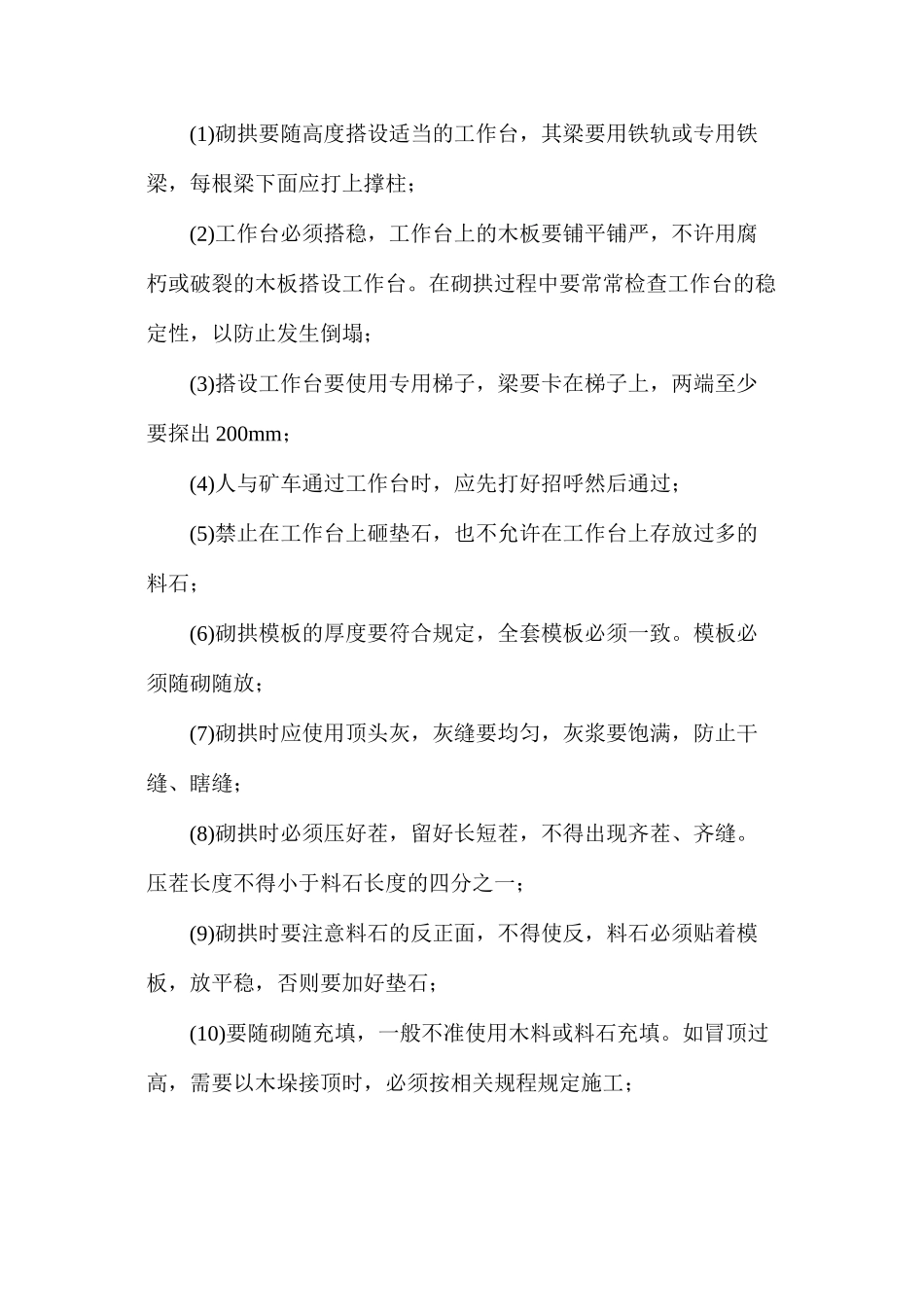

而后打好拉杆完整碹胎的结构,并从两边上碹板、铺灰砂、放料石或打混凝土
