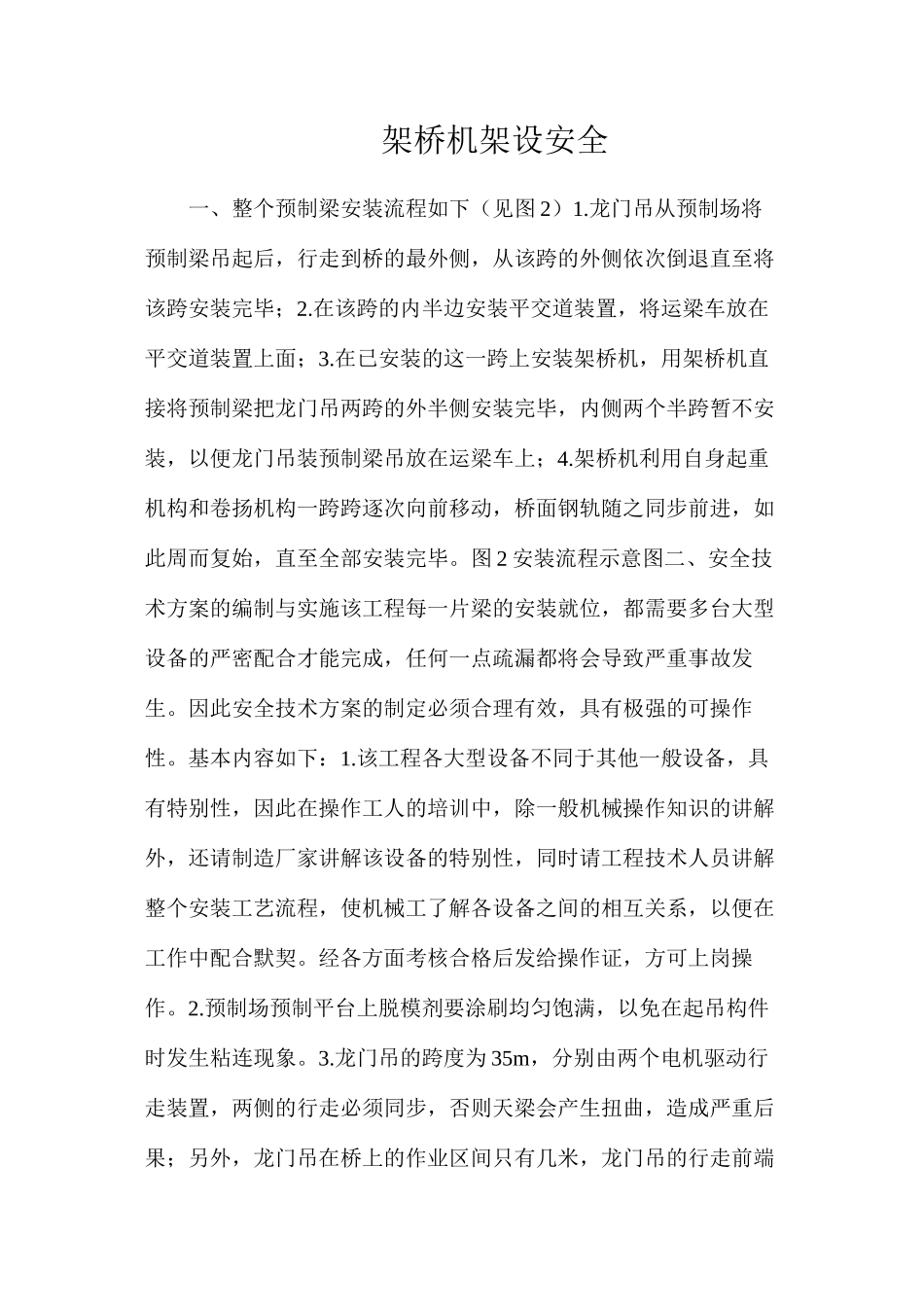

架桥机架设安全一、整个预制梁安装流程如下(见图 2)1
龙门吊从预制场将预制梁吊起后,行走到桥的最外侧,从该跨的外侧依次倒退直至将该跨安装完毕;2
在该跨的内半边安装平交道装置,将运梁车放在平交道装置上面;3
在已安装的这一跨上安装架桥机,用架桥机直接将预制梁把龙门吊两跨的外半侧安装完毕,内侧两个半跨暂不安装,以便龙门吊装预制梁吊放在运梁车上;4
架桥机利用自身起重机构和卷扬机构一跨跨逐次向前移动,桥面钢轨随之同步前进,如此周而复始,直至全部安装完毕
图 2 安装流程示意图二、安全技术方案的编制与实施该工程每一片梁的安装就位,都需要多台大型设备的严密配合才能完成,任何一点疏漏都将会导致严重事故发生
因此安全技术方案的制定必须合理有效,具有极强的可操作性
基本内容如下:1
该工程各大型设备不同于其他一般设备,具有特别性,因此在操作工人的培训中,除一般机械操作知识的讲解外,还请制造厂家讲解该设备的特别性,同时请工程技术人员讲解整个安装工艺流程,使机械工了解各设备之间的相互关系,以便在工作中配合默契
经各方面考核合格后发给操作证,方可上岗操作

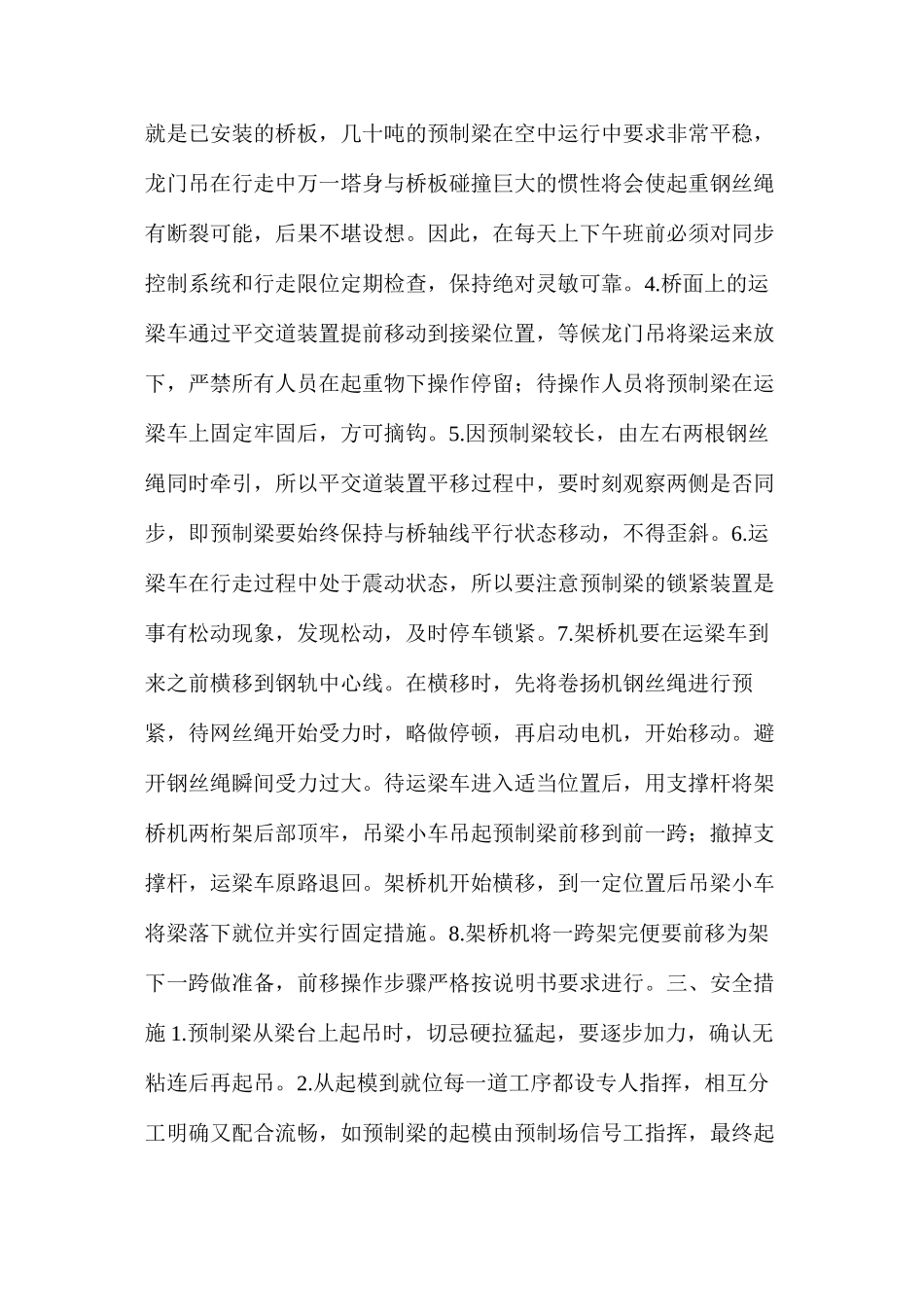

预制场预制平台上脱模剂要涂刷均匀饱满,以免在起吊构件时发生粘连现象

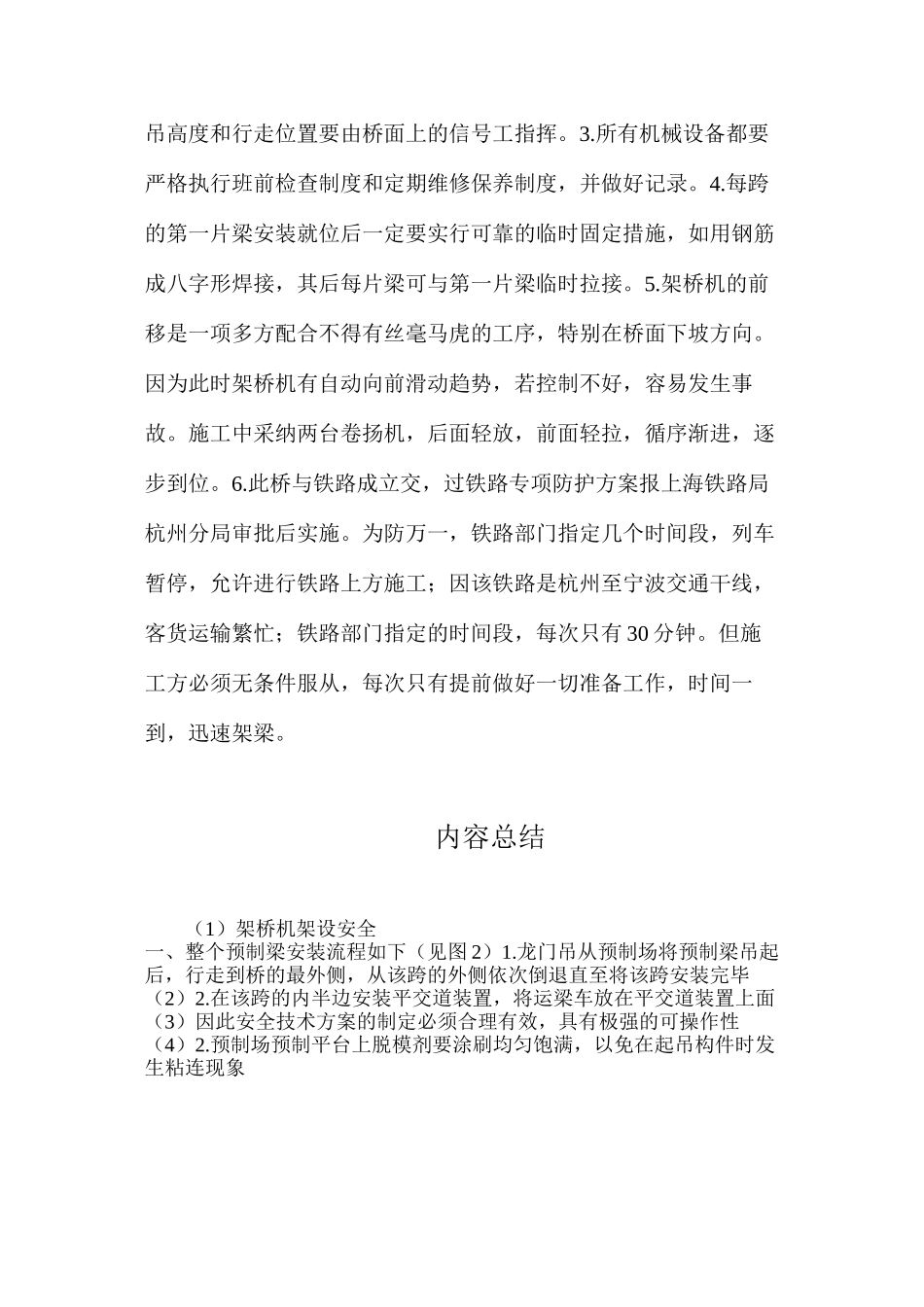

龙门吊的跨度为 35m,分别由两个电机驱动行走装置,两侧的行走必须同步,否则天梁会产生扭曲,造成严重后果;另外,龙门吊在桥上的作业区间只有几米,龙门吊的行走前端就是已安装的桥板,几十吨的预制梁在空中运行中要求非常平稳,龙门吊在行走中万一塔身与桥板碰撞巨大的惯性将会使起重钢丝绳有断裂可能,后果不堪设想
因此,在每天上下午班前必须对同步控制系统和行走限位定期检查,保持绝对灵敏可靠
桥面上的运梁车通过平交道装置提前移动到接梁位置,等候龙门吊将梁运来放下,严禁所有人员在起重物下操作停留;待操作人员将预制梁在运梁车上固定牢固后,方可摘钩
因预制梁较长,由左右两根钢丝绳
