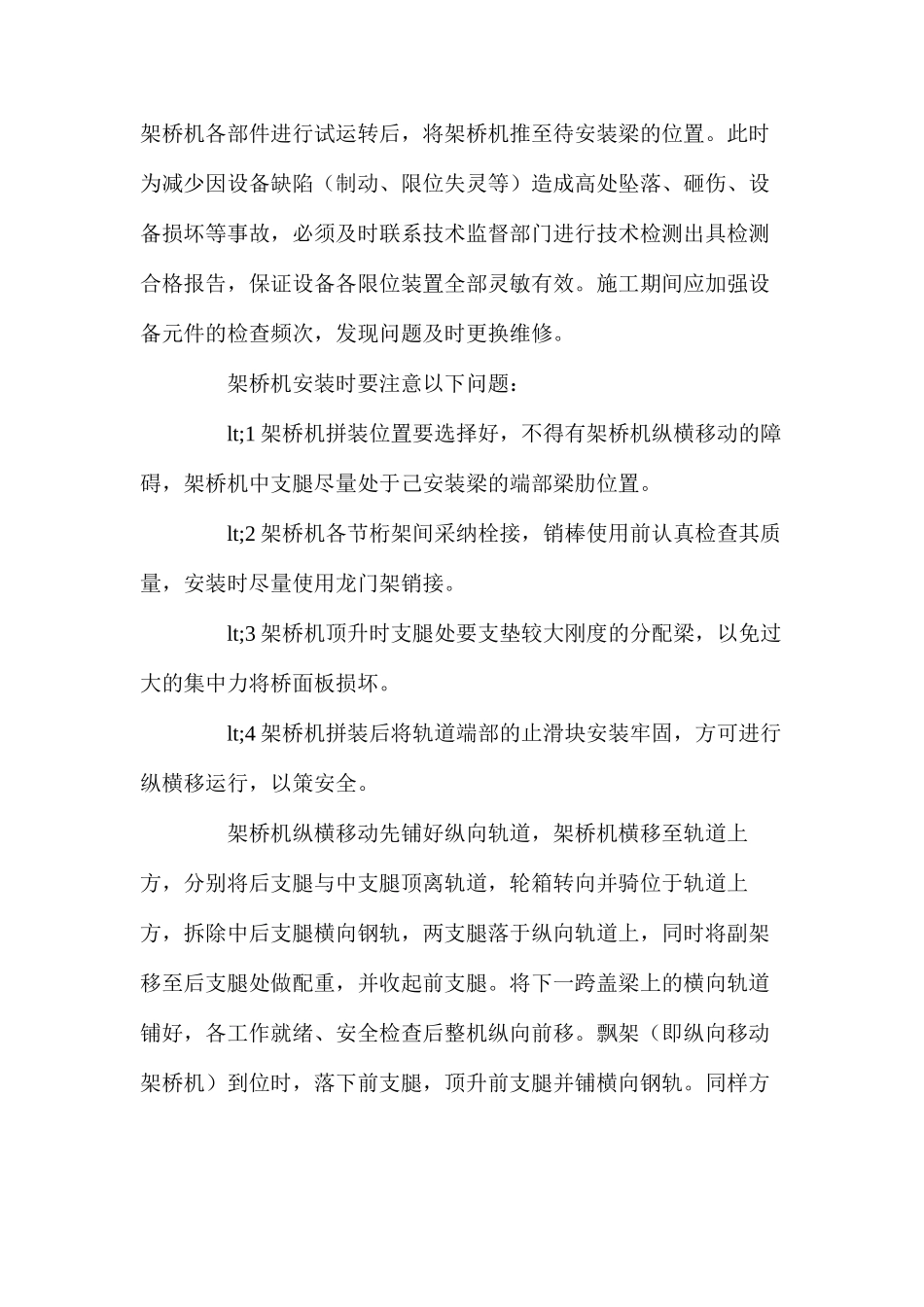

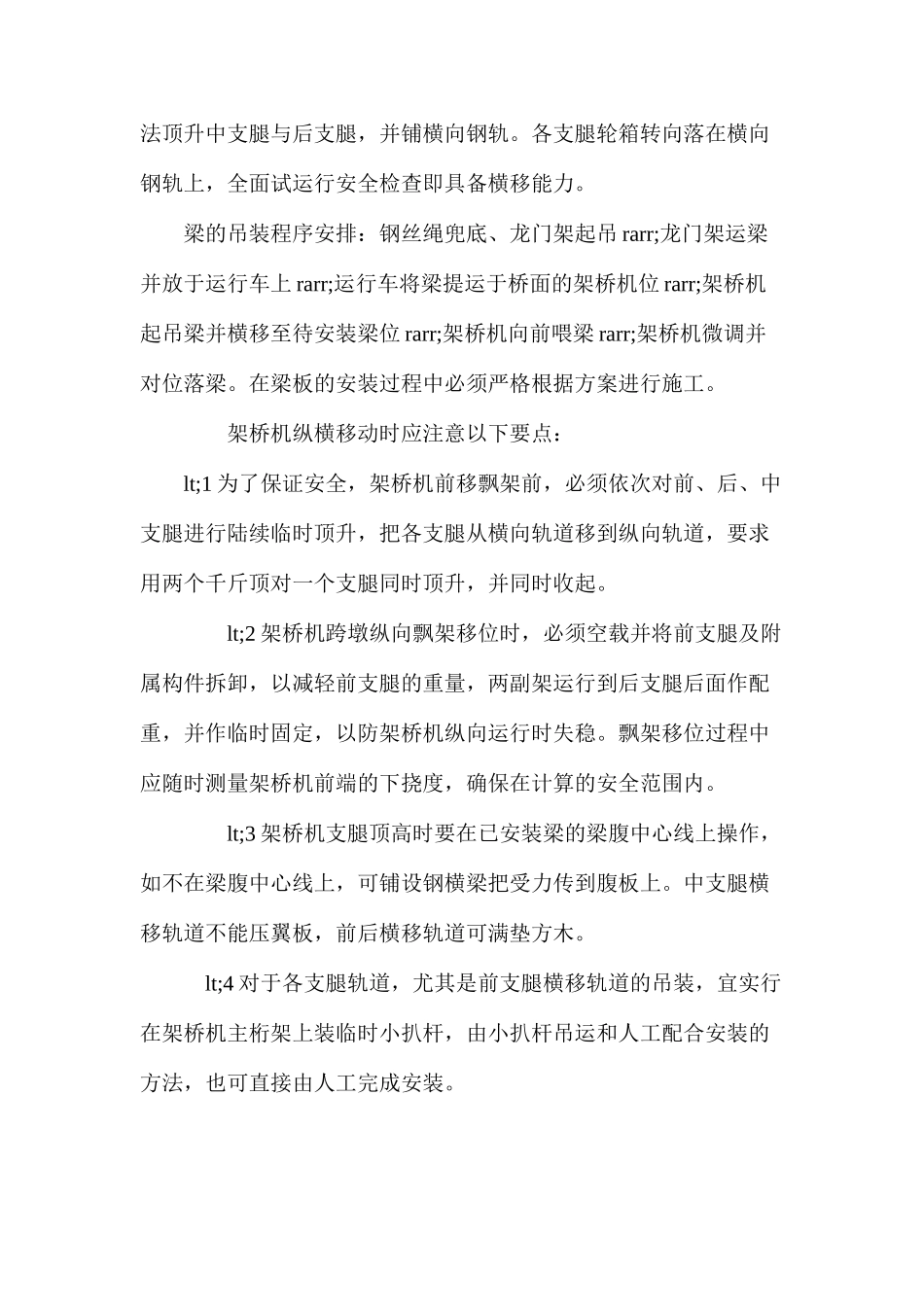

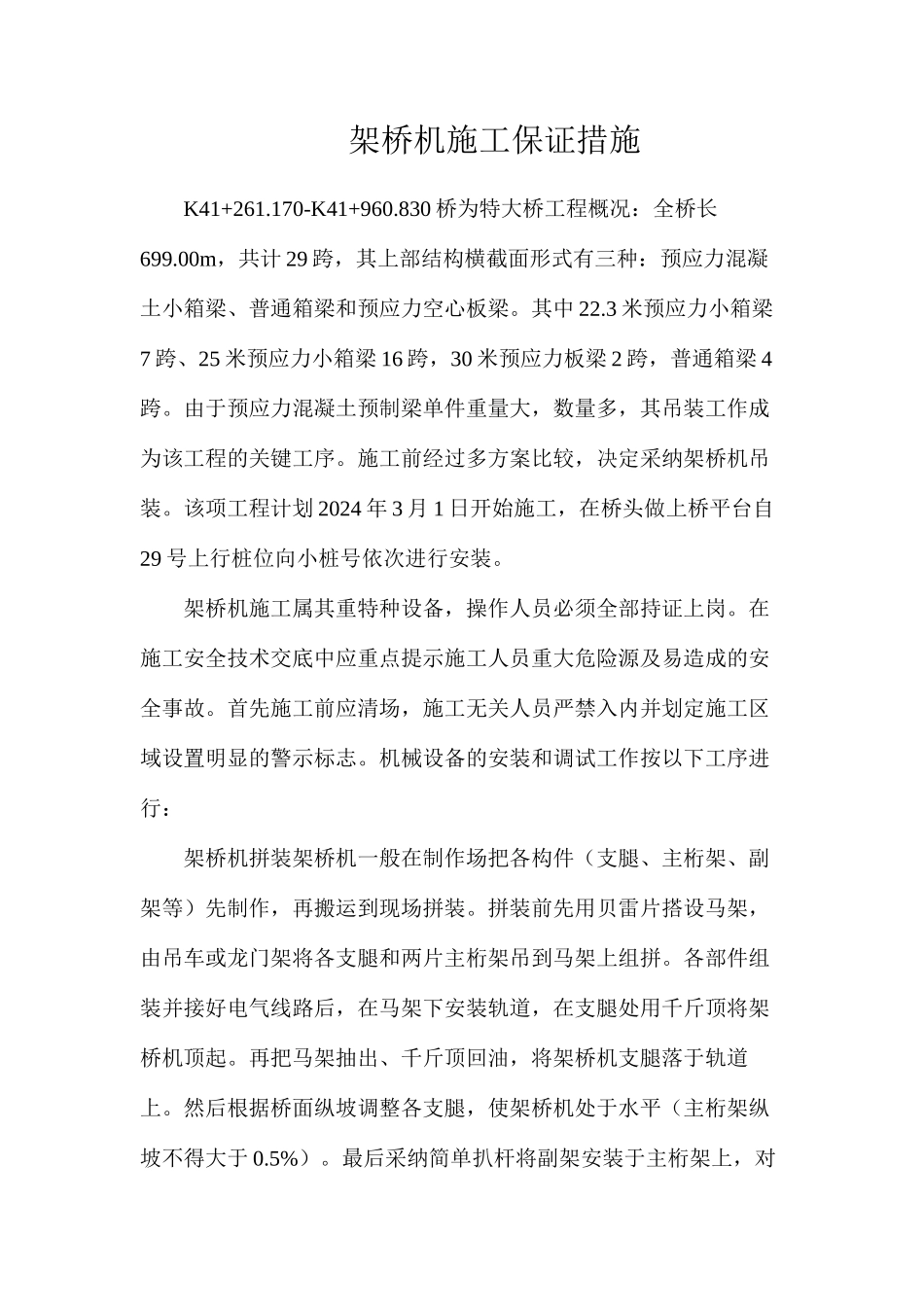

架桥机施工保证措施K41+261
170-K41+960
830 桥为特大桥工程概况:全桥长699
00m,共计 29 跨,其上部结构横截面形式有三种:预应力混凝土小箱梁、普通箱梁和预应力空心板梁
3 米预应力小箱梁7 跨、25 米预应力小箱梁 16 跨,30 米预应力板梁 2 跨,普通箱梁 4跨
由于预应力混凝土预制梁单件重量大,数量多,其吊装工作成为该工程的关键工序
施工前经过多方案比较,决定采纳架桥机吊装
该项工程计划 2024 年 3 月 1 日开始施工,在桥头做上桥平台自29 号上行桩位向小桩号依次进行安装
架桥机施工属其重特种设备,操作人员必须全部持证上岗
在施工安全技术交底中应重点提示施工人员重大危险源及易造成的安全事故
首先施工前应清场,施工无关人员严禁入内并划定施工区域设置明显的警示标志
机械设备的安装和调试工作按以下工序进行:架桥机拼装架桥机一般在制作场把各构件(支腿、主桁架、副架等)先制作,再搬运到现场拼装
拼装前先用贝雷片搭设马架,由吊车或龙门架将各支腿和两片主桁架吊到马架上组拼
各部件组装并接好电气线路后,在马架下安装轨道,在支腿处用千斤顶将架桥机顶起
再把马架抽出、千斤顶回油,将架桥机支腿落于轨道上
然后根据桥面纵坡调整各支腿,使架桥机处于水平(主桁架纵坡不得大于 0
最后采纳简单扒杆将副架安装于主桁架上,对架桥机各部件进行试运转后,将架桥机推至待安装梁的位置
此时为减少因设备缺陷(制动、限位失灵等)造成高处坠落、砸伤、设备损坏等事故,必须及时联系技术监督部门进行技术检测出具检测合格报告,保证设备各限位装置全部灵敏有效
施工期间应加强设备元件的检查频次,发现问题及时更换维修
架桥机安装时要注意以下问题: lt;1 架桥机拼装位置要选择好,不得有架桥机纵横移动的障碍,架桥机中支腿尽量处于己安装梁的端部梁肋位置
lt;2 架桥
