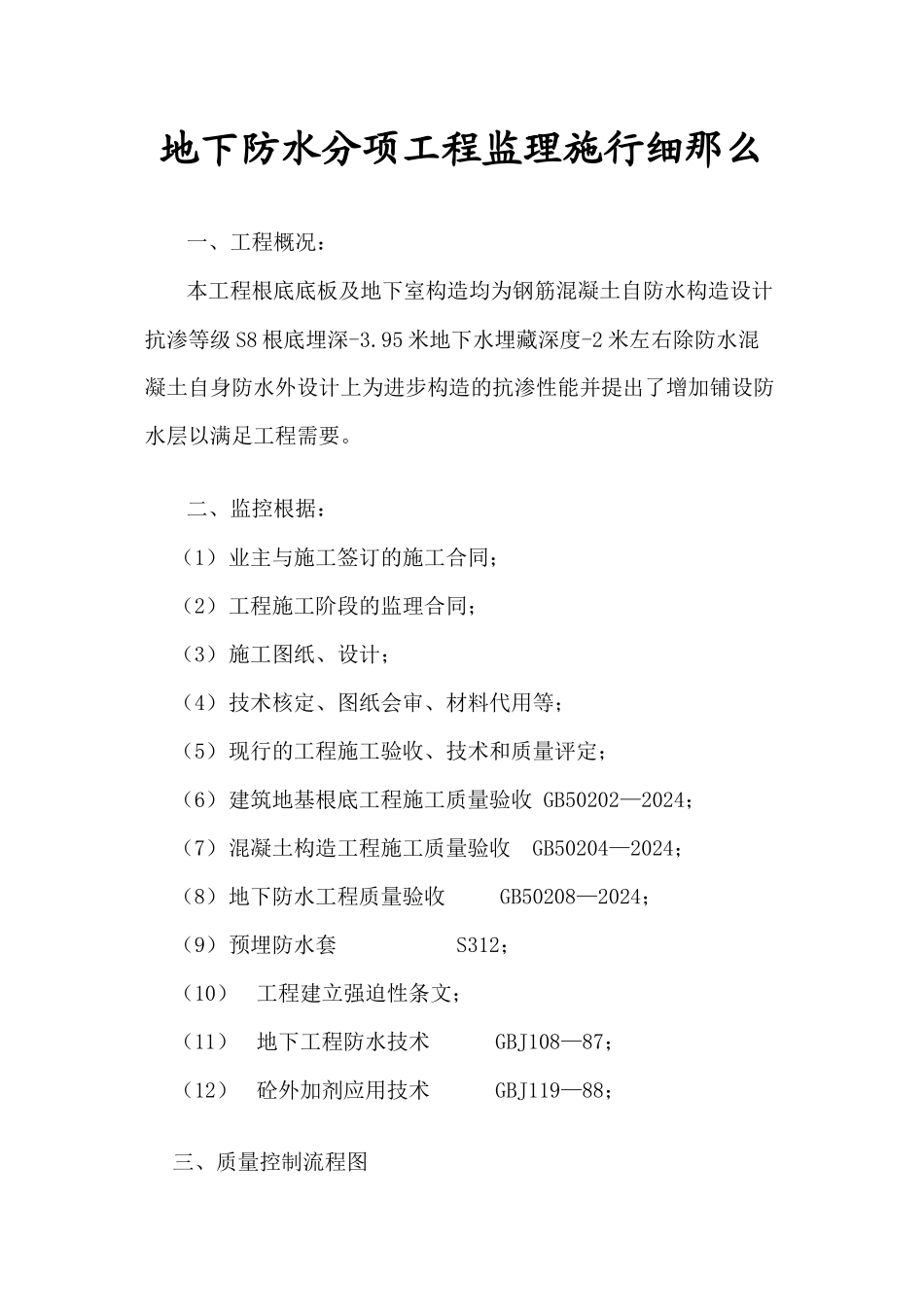

河南物资储藏职工培训中心工程〔地下防水分项工程〕监理实施细那么 编制: 李 照 全 审核: 东 升总监理工程师: 乔 春 明 编 制 日 :二 00 三年六月 目 录一、工程概况:二、监控根据:三、质量控制流程图四、质量:五、质量控制措施:六、地下防水工程施工要点:河南物资储藏职工培训中心地下防水分项工程监理施行细那么一、工程概况:本工程根底底板及地下室构造均为钢筋混凝土自防水构造设计抗渗等级 S8 根底埋深-3
95 米地下水埋藏深度-2 米左右除防水混凝土自身防水外设计上为进步构造的抗渗性能并提出了增加铺设防水层以满足工程需要
二、监控根据:(1)业主与施工签订的施工合同;(2)工程施工阶段的监理合同;(3)施工图纸、设计;(4)技术核定、图纸会审、材料代用等;(5)现行的工程施工验收、技术和质量评定;(6) 建筑地基根底工程施工质量验收 GB50202—2024;(7) 混凝土构造工程施工质量验收GB50204—2024;(8) 地下防水工程质量验收GB50208—2024;(9) 预埋防水套S312;(10)工程建立强迫性条文;(11) 地下工程防水技术GBJ108—87;(12) 砼外加剂应用技术GBJ119—88;三、质量控制流程图四、质量:(1)防水混凝土的原材料、砼外加剂必须符合设计的根底底板C30 及地下室工程 C40 要求;材料进场向监理部报验厂家考察审查出厂资料现场检查观感质量量抽样复验合格
送样试验、试配退货出厂不合格合格施工组织技术准备上道工序报验监理部现场验收与鉴证合格
整改后验收不合格监理旁站与巡视施工试块和取样试验砼成品保护评定观感质量分项工程评定(2)防水混凝土必须振捣实、砼外表必须平整、无露筋、蜂窝等缺陷不得欠振或超振视其外表开场泛浆不冒气泡为准;(3)混凝土的配合比必须满足设计提出的根底底板 C30 及地下室工程 C40 要求并内掺防水
