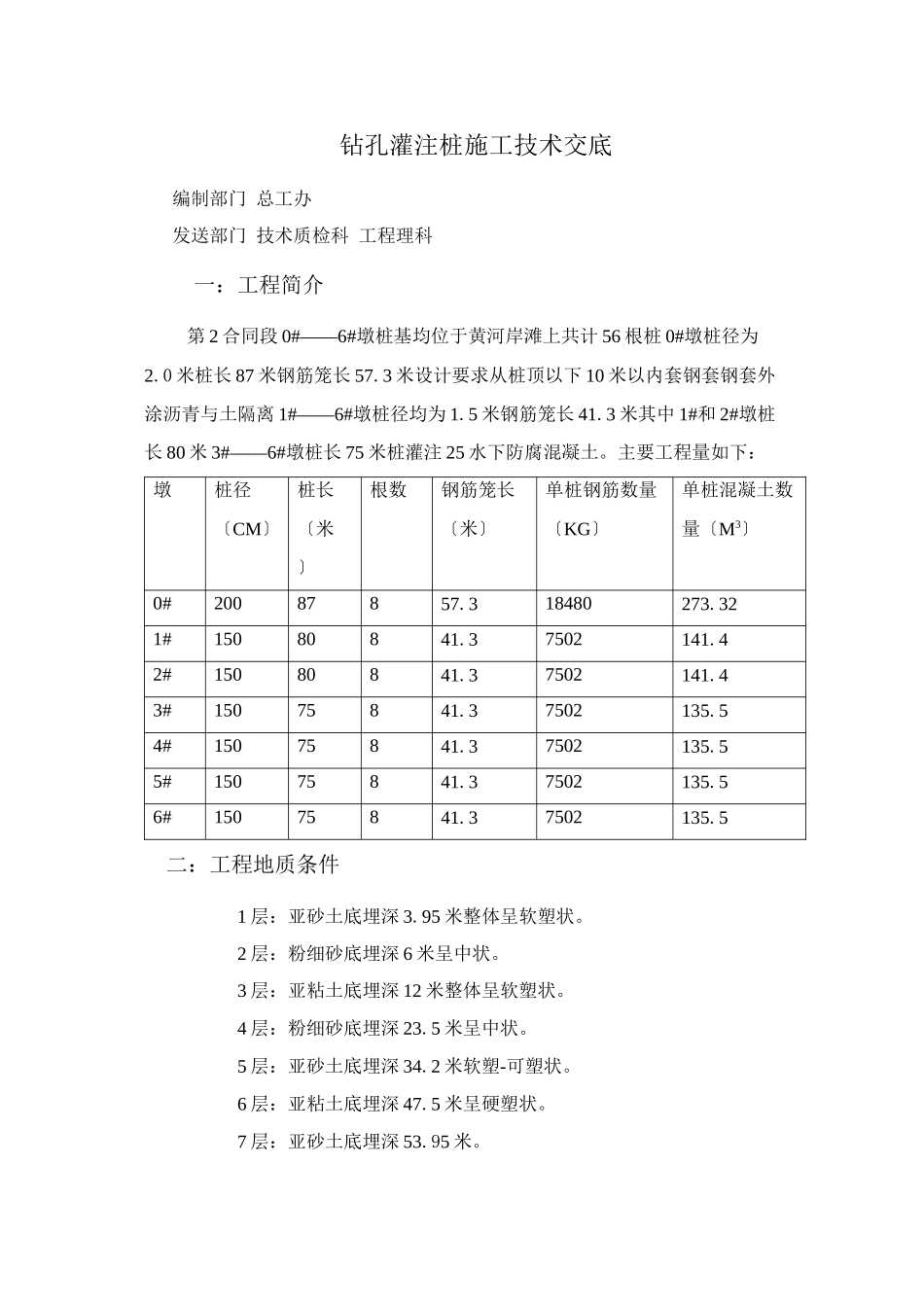

钻孔灌注桩施工技术交底 编制部门 总工办 发送部门 技术质检科 工程理科一:工程简介第 2 合同段 0#——6#墩桩基均位于黄河岸滩上共计 56 根桩 0#墩桩径为2.0 米桩长 87 米钢筋笼长 57.3 米设计要求从桩顶以下 10 米以内套钢套钢套外涂沥青与土隔离 1#——6#墩桩径均为 1.5 米钢筋笼长 41.3 米其中 1#和 2#墩桩长 80 米 3#——6#墩桩长 75 米桩灌注 25 水下防腐混凝土。主要工程量如下:墩桩径〔CM〕桩长〔米〕根数钢筋笼长〔米〕单桩钢筋数量〔KG〕单桩混凝土数量〔M3〕0#20087857.318480273.321#15080841.37502141.42#15080841.37502141.43#15075841.37502135.54#15075841.37502135.55#15075841.37502135.56#15075841.37502135.5二:工程地质条件1 层:亚砂土底埋深 3.95 米整体呈软塑状。2 层:粉细砂底埋深 6 米呈中状。3 层:亚粘土底埋深 12 米整体呈软塑状。4 层:粉细砂底埋深 23.5 米呈中状。5 层:亚砂土底埋深 34.2 米软塑-可塑状。6 层:亚粘土底埋深 47.5 米呈硬塑状。7 层:亚砂土底埋深 53.95 米。8 层:亚粘土底埋深 69 米。9 层:亚砂土底埋深 79.5 米。10 层:中细砂底埋深 86.5 米。11 层:亚粘土底埋深 98.5 米。12 层:粉细砂底埋深 102.5 米。13 层:亚粘土底埋深 108.8 米14 层:亚砂土底埋深 129.5 米。三:主要施工方案钻孔桩采纳盘旋钻机正循环钻进成孔、用膨润土、优质粘土、Na2CO3等材料配制高级泥浆护壁汽车吊分节吊放钢筋笼两节钢筋之间用单面搭接焊导砍球法灌注水下砼水下砼用混凝土输送车运送至现场直接灌注。四:施工安排安排 3 台 QZJ-220 钻机和 3 台 GPS-200 钻机施工由 0#——6#顺序施工 0#台钻孔桩完成地面以下局部然后地面以上局部立模接长。五: 施工 〔1〕施工放样 用极坐标法一次放出承台所有各桩的中心位置然后在纵横方向引护桩护筒埋设后用四个正交方向的护桩来确定护筒中心位置然后把纵横线恢复到护筒上以此来调整钻机中心位置。〔2〕场地平整、搭设作业平台。对处于岸滩上桥墩钻孔桩施工前对桩位及周围场地进展平整压实松软场地进展适当处理以免在钻进过程中出现孔身倾斜现象钻架下用枕木支垫。〔3〕埋设护筒桩基孔口埋设钢护筒同一承台内埋设两个护筒。0#——6#墩钻孔桩护筒长 3.5 米 1#——6#护筒内径为 170cm0#墩护筒内径为 220cm 壁厚为 6mm 护筒可采纳震动锤下沉护筒中心位置偏向不大于 2cm...
