工程给排水监理细那么编制人:审批人: 2024 年 8 月 1 日一、工程概况:1
工程名称:2
建立地点:4
构造类型:检查是否具备开工条件给排水安装工程监理流程图纸会审参加设计交底审查施工方案确认或否认材件质量给排水底盘敷设检查道座标坡度及道支墩给排水立安装给排水支安装工程资料验收检查道座标纵横弯曲度及垂直度检查道坐标标高坡度变径作法弯曲度检查材件、设备三证道试压闭水试验检查给排水甩口标高及检查口标高打压及闭水试验及冲洗检查支吊架卡具刚度及标高检查给排水出地面留座标垂直度检查给排水附属设备附件的座标标高程度、垂直、同心度
检查卡具及临时上者质量检查分项工程质量保证资料检查分项工程评定资料给排水道腐处理及穿墙孔洞处理5

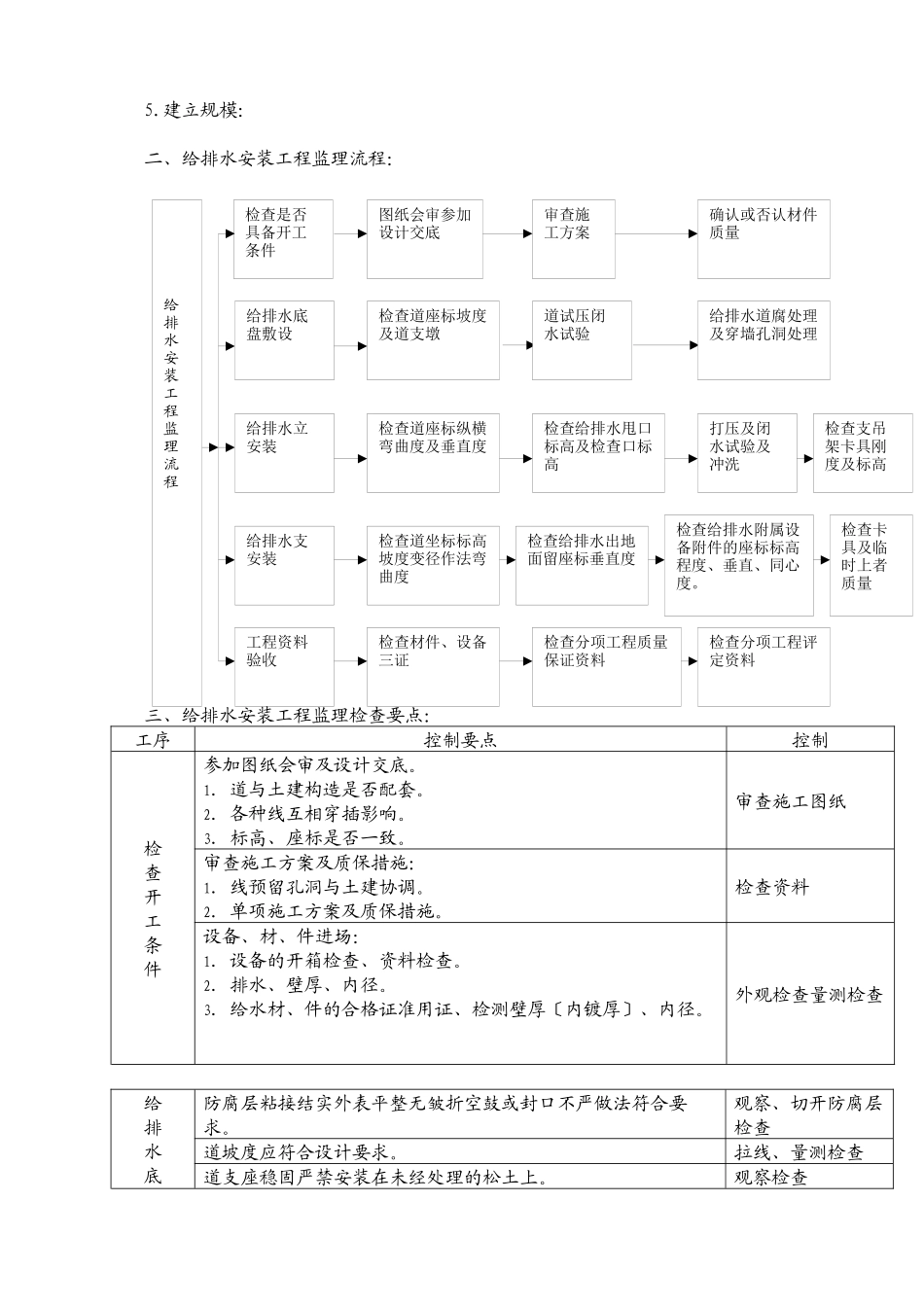

建立规模: 二、给排水安装工程监理流程:三、给排水安装工程监理检查要点: 工序控制要点控制检查开工条件参加图纸会审及设计交底
1.道与土建构造是否配套
2.各种线互相穿插影响
3.标高、座标是否一致
审查施工图纸审查施工方案及质保措施:1.线预留孔洞与土建协调
2.单项施工方案及质保措施
检查资料设备、材、件进场:1.设备的开箱检查、资料检查
2.排水、壁厚、内径
3.给水材、件的合格证准用证、检测壁厚〔内镀厚〕、内径
外观检查量测检查给排水底防腐层粘接结实外表平整无皱折空鼓或封口不严做法符合要求
观察、切开防腐层检查道坡度应符合设计要求
拉线、量测检查道支座稳固严禁安装在未经处理的松土上

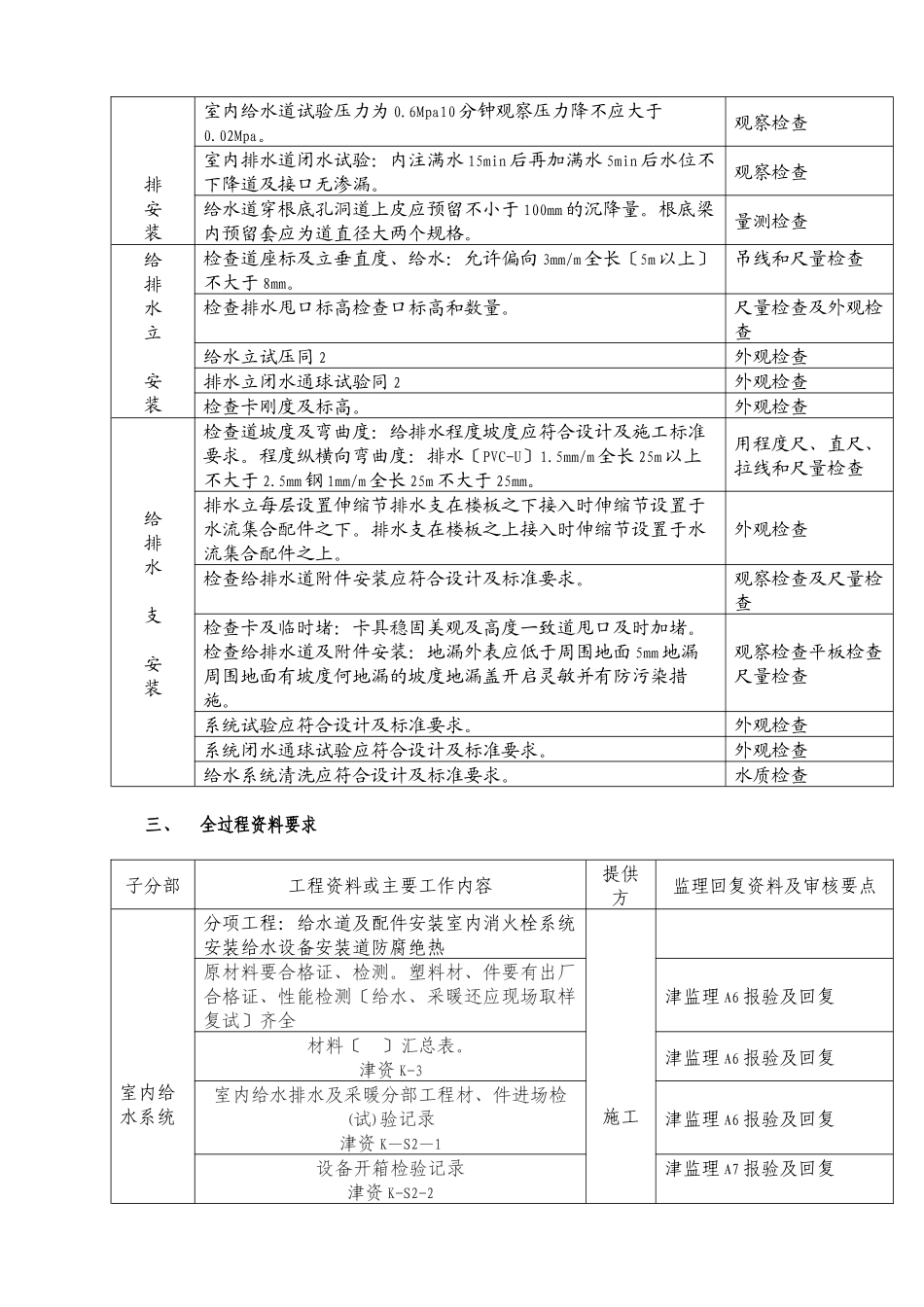

观察检查排安装室内给水道试验压力为 0
6Mpa10 分钟观察压力降不应大于0
观察检查室内排水道闭水试验:内注满水 15min 后再加满水 5min 后水位不下降道及接口无渗漏
观察检查给水道穿根底孔洞道上皮应预留不小于 100mm 的沉降量
根底梁内预留套应为道直径大两个规格
量测检查给排水立安装检查道座标及立垂直度、给水:允许偏向 3mm/m
