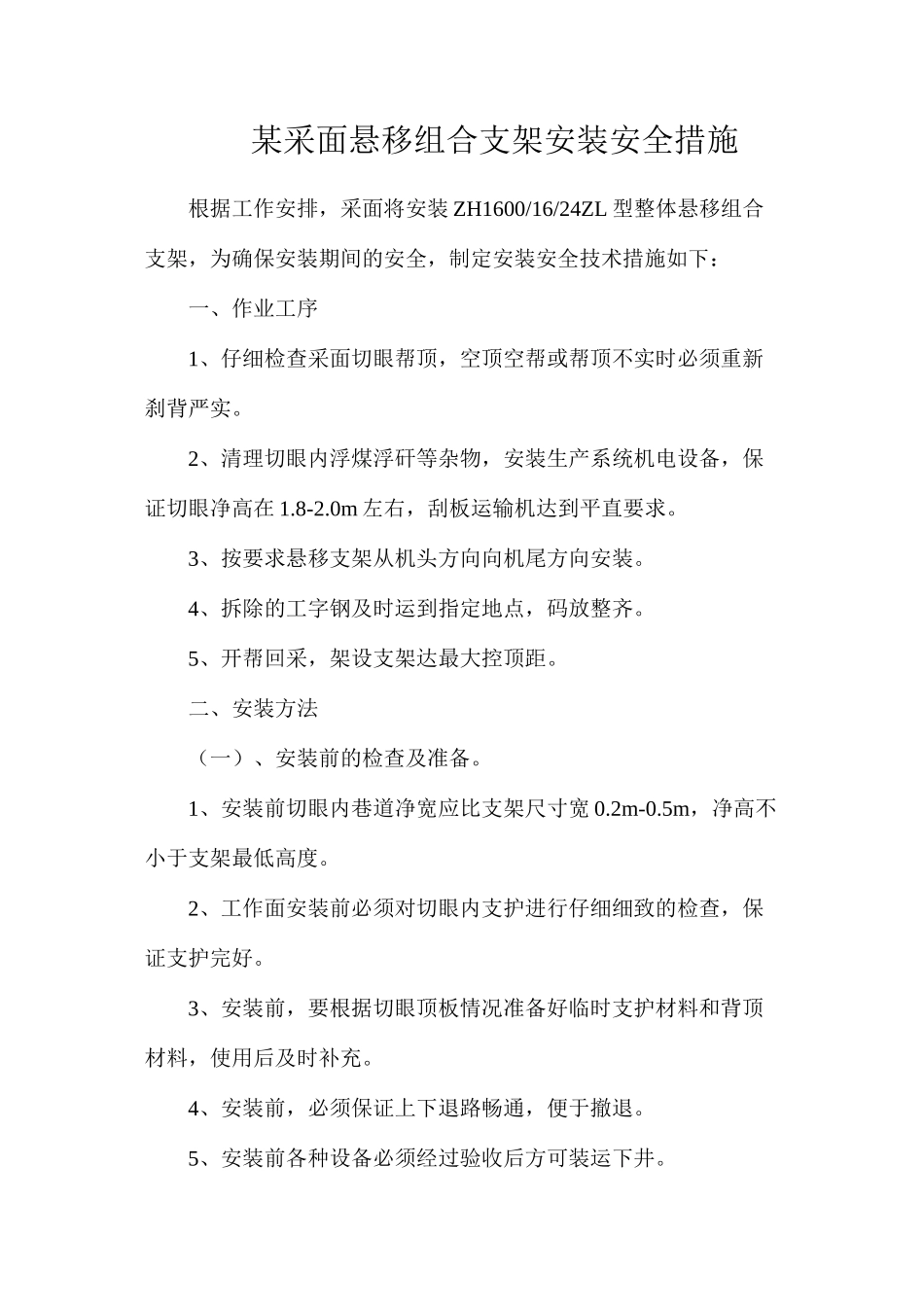

某采面悬移组合支架安装安全措施根据工作安排,采面将安装 ZH1600/16/24ZL 型整体悬移组合支架,为确保安装期间的安全,制定安装安全技术措施如下:一、作业工序1、仔细检查采面切眼帮顶,空顶空帮或帮顶不实时必须重新刹背严实
2、清理切眼内浮煤浮矸等杂物,安装生产系统机电设备,保证切眼净高在 1
0m 左右,刮板运输机达到平直要求
3、按要求悬移支架从机头方向向机尾方向安装
4、拆除的工字钢及时运到指定地点,码放整齐

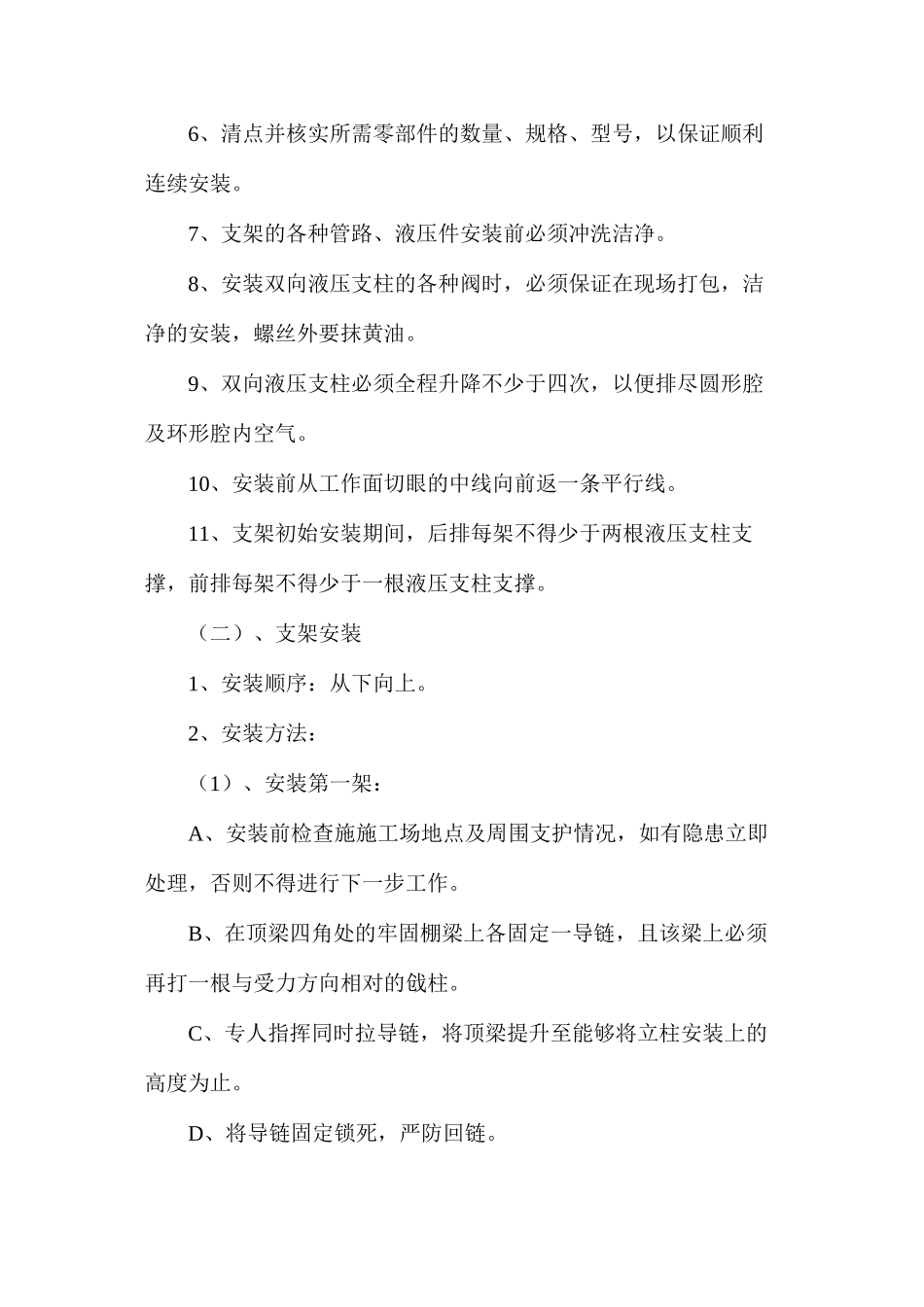

5、开帮回采,架设支架达最大控顶距
二、安装方法(一)、安装前的检查及准备
1、安装前切眼内巷道净宽应比支架尺寸宽 0
5m,净高不小于支架最低高度
2、工作面安装前必须对切眼内支护进行仔细细致的检查,保证支护完好
3、安装前,要根据切眼顶板情况准备好临时支护材料和背顶材料,使用后及时补充
4、安装前,必须保证上下退路畅通,便于撤退
5、安装前各种设备必须经过验收后方可装运下井
6、清点并核实所需零部件的数量、规格、型号,以保证顺利连续安装
7、支架的各种管路、液压件安装前必须冲洗洁净
8、安装双向液压支柱的各种阀时,必须保证在现场打包,洁净的安装,螺丝外要抹黄油
9、双向液压支柱必须全程升降不少于四次,以便排尽圆形腔及环形腔内空气
10、安装前从工作面切眼的中线向前返一条平行线
11、支架初始安装期间,后排每架不得少于两根液压支柱支撑,前排每架不得少于一根液压支柱支撑
(二)、支架安装1、安装顺序:从下向上
2、安装方法:(1)、安装第一架:A、安装前检查施施工场地点及周围支护情况,如有隐患立即处理,否则不得进行下一步工作
B、在顶梁四角处的牢固棚梁上各固定一导链,且该梁上必须再打一根与受力方向相对的戗柱
C、专人指挥同时拉导链,将顶梁提升至能够将立柱安装上的高度为止
D、将导链固定锁死,严防回链

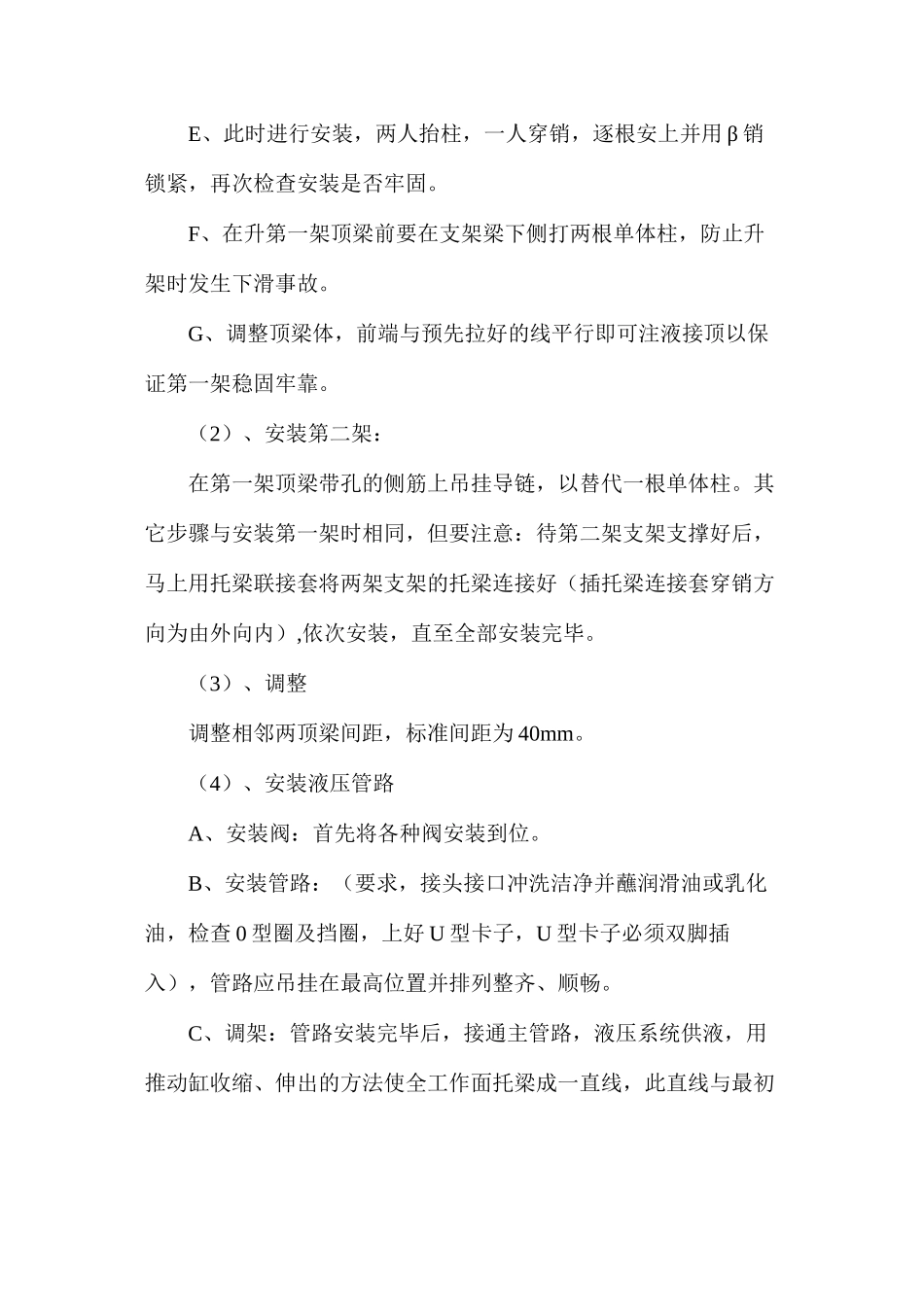

E、此时进行安装,两人抬柱,一人穿销,
