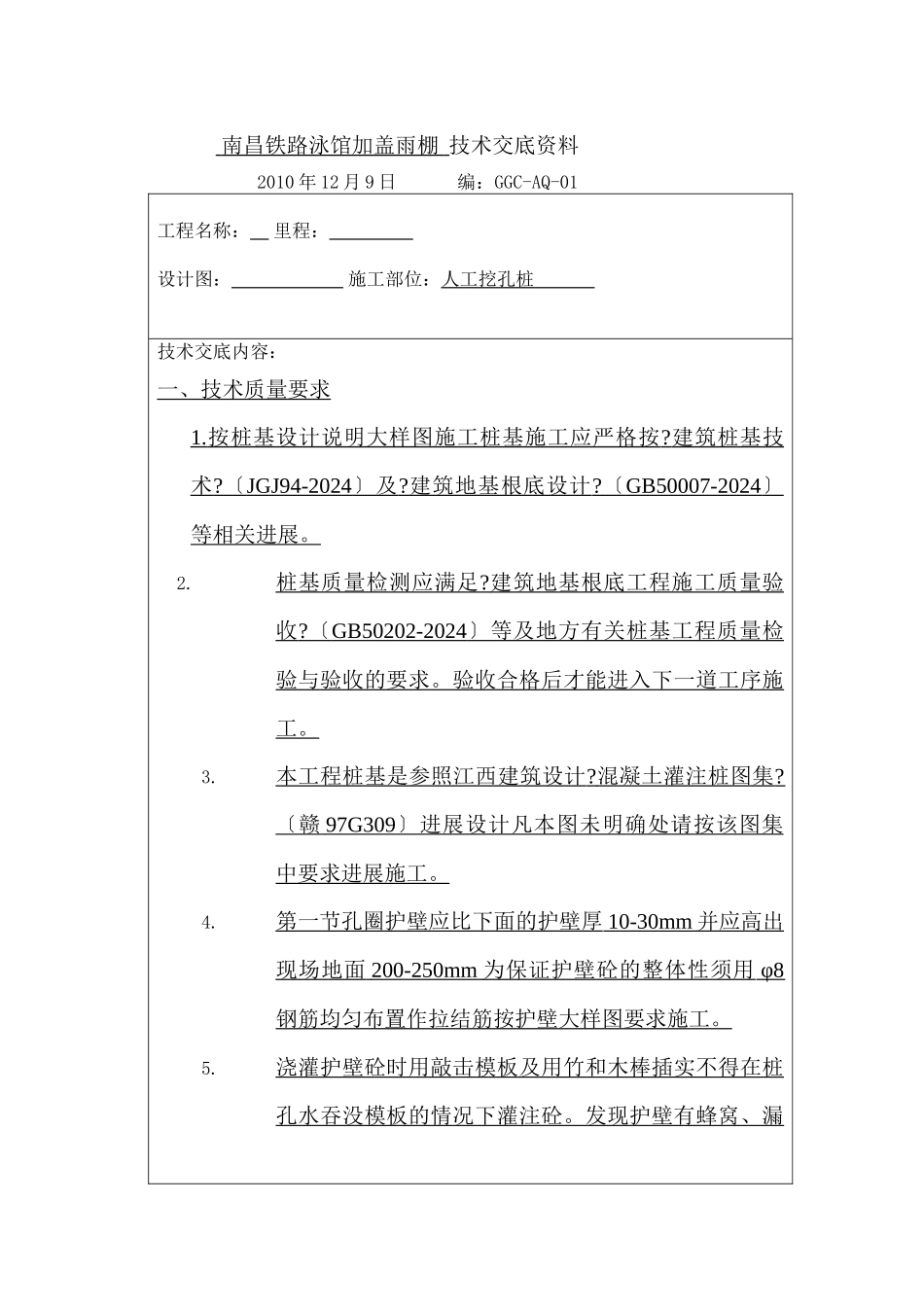

南昌铁路泳馆加盖雨棚 技术交底资料 2010 年 12 月 9 日编:GGC-AQ-01工程名称: 里程: 设计图: 施工部位: 人工挖孔桩技术交底内容:一、技术质量要求1. 按桩基设计说明大样图施工桩基施工应严格按 ? 建筑桩基技 术 ? 〔 JGJ94-2024 〕及 ? 建筑地基根底设计 ? 〔 GB50007-2024 〕 等相关进展。2.桩基质量检测应满足 ? 建筑地基根底工程施工质量验 收 ? 〔 GB50202-2024 〕等及地方有关桩基工程质量检 验与验收的要求。验收合格后才能进入下一道工序施工。3.本工程桩基是参照江西建筑设计 ? 混凝土灌注桩图集 ? 〔赣 97G309 〕进展设计凡本图未明确处请按该图集 中要求进展施工。4.第一节孔圈护壁应比下面的护壁厚 10-30mm 并应高出 现场地面 200-250mm 为保证护壁砼的整体性须用 φ8 钢筋均匀布置作拉结筋按护壁大样图要求施工。5.浇灌护壁砼时用敲击模板及用竹和木棒插实不得在桩 孔水吞没模板的情况下灌注砼。发现护壁有蜂窝、漏水现象及时加以堵塞和导流防止孔外水通过护壁流入孔内保证护壁砼强度及平安。6.护壁砼的内模撤除根据气温等情况而定一般可在 24 小 时以后进展使砼有一定强度以能挡土。7.当第一节护壁砼拆模后即把轴线位置标定在护壁上并 用水准仪把相对程度标高画记在第一圈护壁内 作为控制桩孔位置和垂直度及确定桩的深度和桩顶标高的根据。8.以中粗砂③层作为桩端持力层桩的极限端阻力值为 1400Kpa 桩端进入持力层不少于 500mm, 桩长视现场情 况而定但不小于 6m 。 9.根据施放的桩位从桩中心十字穿插引出 4 个控制小桩 方可开挖。10.人工挖孔护壁采纳混凝土护壁。护壁厚度不小于 150mm 护壁强度 C25 配合比同喷锚配合比每节护壁长 度 1.0m 易塌孔时护壁加配钢筋并调整护壁高度。 11.护壁强度 4 小时以后才能开挖下节桩土。 孔口堆积土 方间隔 孔口不小于 3.0m 施工时应及时将孔底排出土 用人工清走防止堆积在桩孔周边。 二其他施工要求 1.施工作业人员必须熟悉所挖孔的地质情况并要勤检查 注意土层的变化当遇到流沙、大量地下水等影响挖土平安时要立即实行有效防护措施后才能继续施工。2.如遇流动性淤泥或流沙时孔壁应采纳钢护筒施工。对 较易塌方施工段要即挖、即校对、即验收、即灌注护壁砼要保证砼实度防止渗漏。3.对少量流沙的桩位先将附近无流沙的桩孔先挖深使其 起集水井作用集水井应选在地下水流的上方用水泵抽水时将桩孔和...
