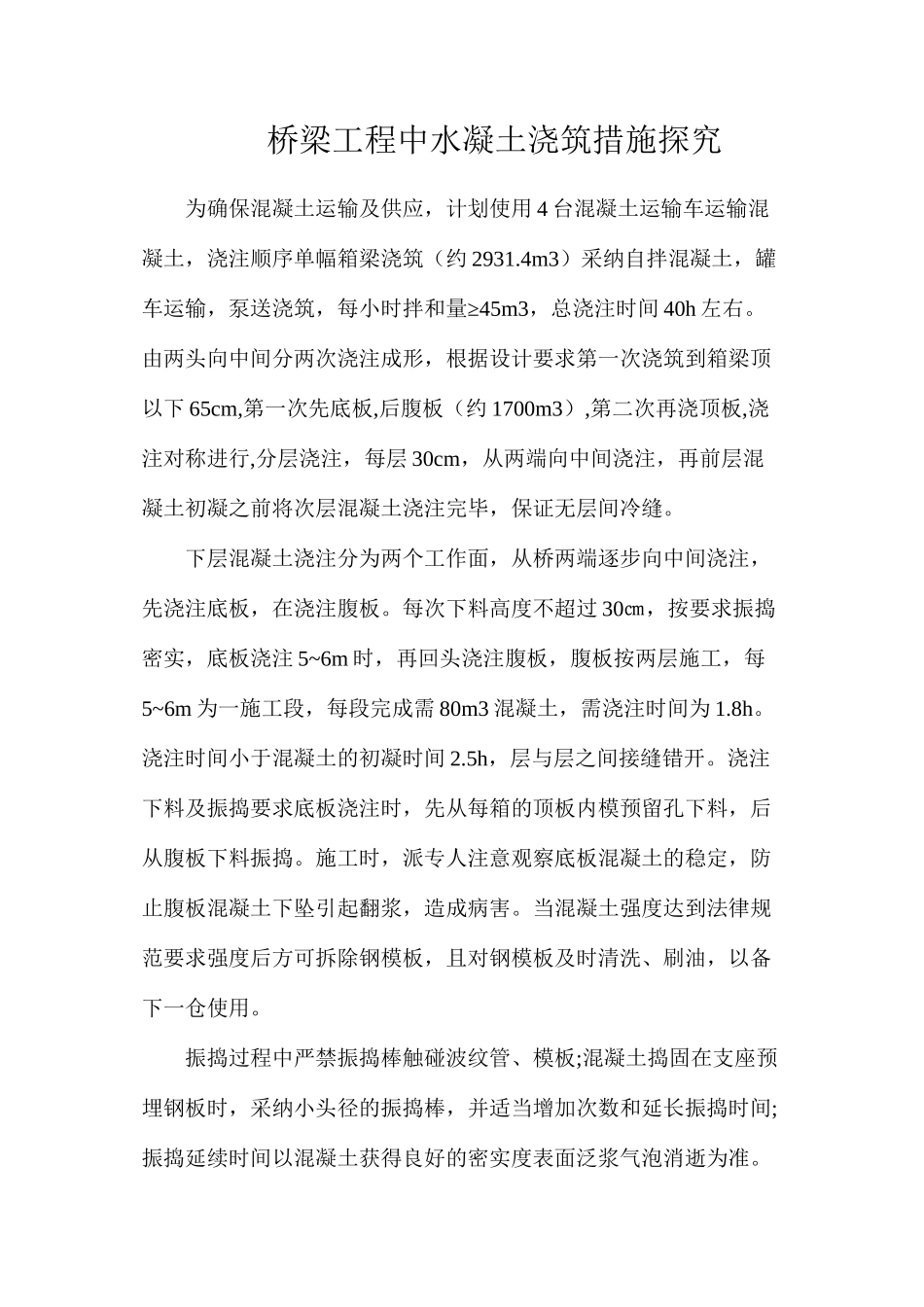

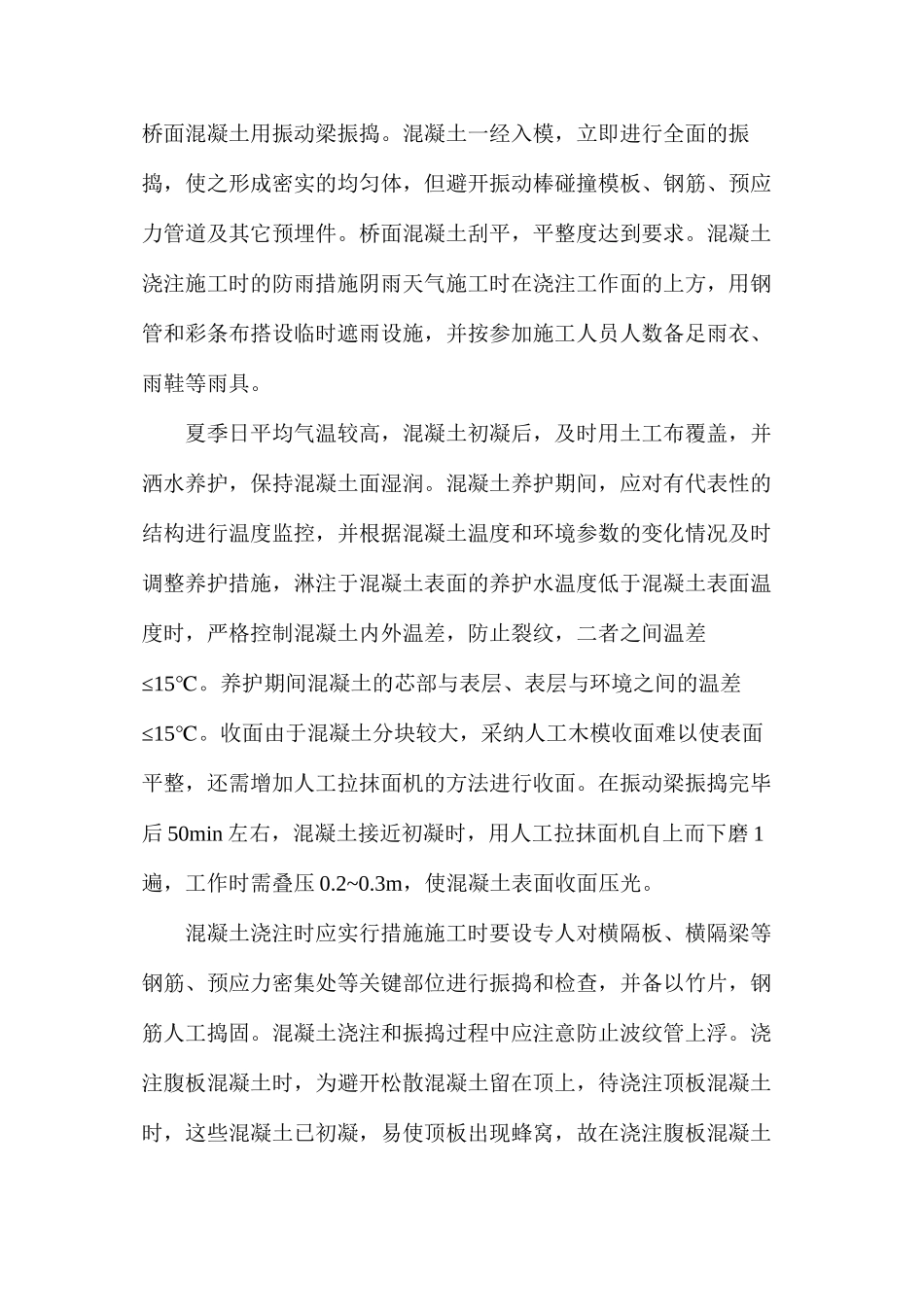

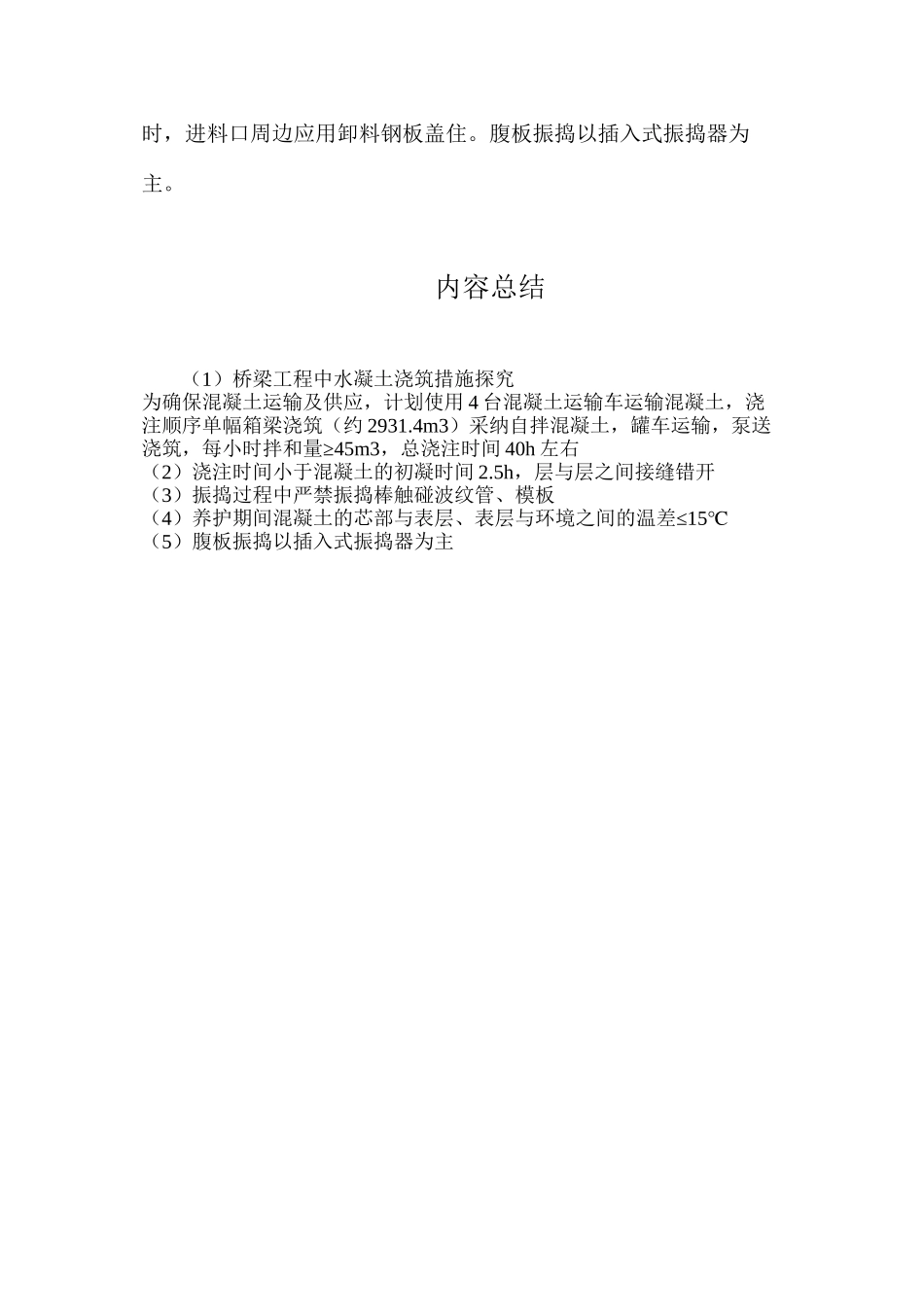

桥梁工程中水凝土浇筑措施探究为确保混凝土运输及供应,计划使用 4 台混凝土运输车运输混凝土,浇注顺序单幅箱梁浇筑(约 2931.4m3)采纳自拌混凝土,罐≥车运输,泵送浇筑,每小时拌和量 45m3,总浇注时间 40h 左右。由两头向中间分两次浇注成形,根据设计要求第一次浇筑到箱梁顶以下 65cm,第一次先底板,后腹板(约 1700m3),第二次再浇顶板,浇注对称进行,分层浇注,每层 30cm,从两端向中间浇注,再前层混凝土初凝之前将次层混凝土浇注完毕,保证无层间冷缝。下层混凝土浇注分为两个工作面,从桥两端逐步向中间浇注,先浇注底板,在浇注腹板。每次下料高度不超过 30㎝,按要求振捣密实,底板浇注 5~6m 时,再回头浇注腹板,腹板按两层施工,每5~6m 为一施工段,每段完成需 80m3 混凝土,需浇注时间为 1.8h。浇注时间小于混凝土的初凝时间 2.5h,层与层之间接缝错开。浇注下料及振捣要求底板浇注时,先从每箱的顶板内模预留孔下料,后从腹板下料振捣。施工时,派专人注意观察底板混凝土的稳定,防止腹板混凝土下坠引起翻浆,造成病害。当混凝土强度达到法律规范要求强度后方可拆除钢模板,且对钢模板及时清洗、刷油,以备下一仓使用。振捣过程中严禁振捣棒触碰波纹管、模板;混凝土捣固在支座预埋钢板时,采纳小头径的振捣棒,并适当增加次数和延长振捣时间;振捣延续时间以混凝土获得良好的密实度表面泛浆气泡消逝为准。桥面混凝土用振动梁振捣。混凝土一经入模,立即进行全面的振捣,使之形成密实的均匀体,但避开振动棒碰撞模板、钢筋、预应力管道及其它预埋件。桥面混凝土刮平,平整度达到要求。混凝土浇注施工时的防雨措施阴雨天气施工时在浇注工作面的上方,用钢管和彩条布搭设临时遮雨设施,并按参加施工人员人数备足雨衣、雨鞋等雨具。夏季日平均气温较高,混凝土初凝后,及时用土工布覆盖,并洒水养护,保持混凝土面湿润。混凝土养护期间,应对有代表性的结构进行温度监控,并根据混凝土温度和环境参数的变化情况及时调整养护措施,淋注于混凝土表面的养护水温度低于混凝土表面温度时,严格控制混凝土内外温差,防止裂纹,二者之间温差≤15℃。养护期间混凝土的芯部与表层、表层与环境之间的温差≤15℃。收面由于混凝土分块较大,采纳人工木模收面难以使表面平整,还需增加人工拉抹面机的方法进行收面。在振动梁振捣完毕后 50min 左右,混凝土接近初凝时,用人工拉抹面机自上而下磨 1遍,工作时需叠压 0.2~0.3m,使混...
