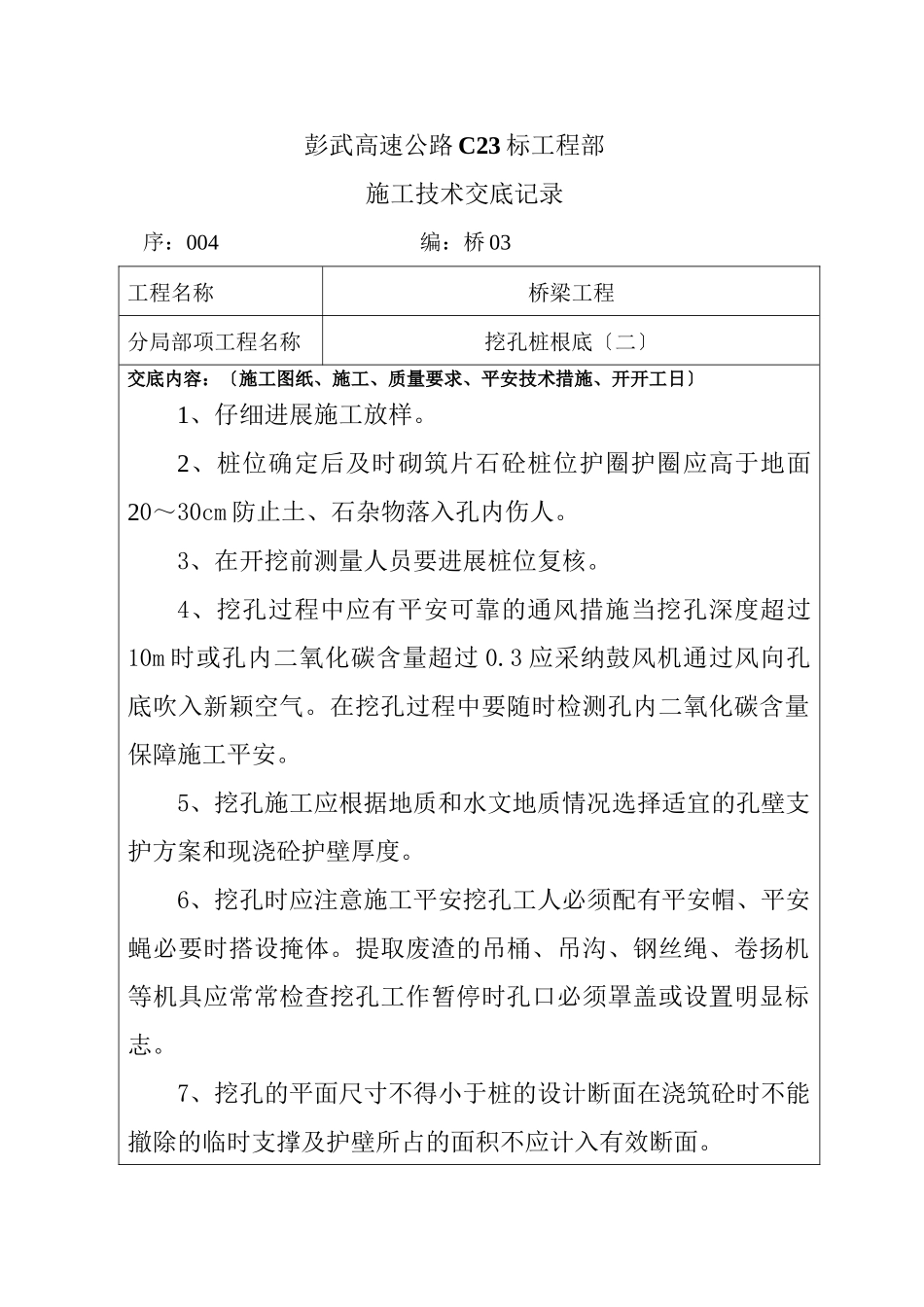

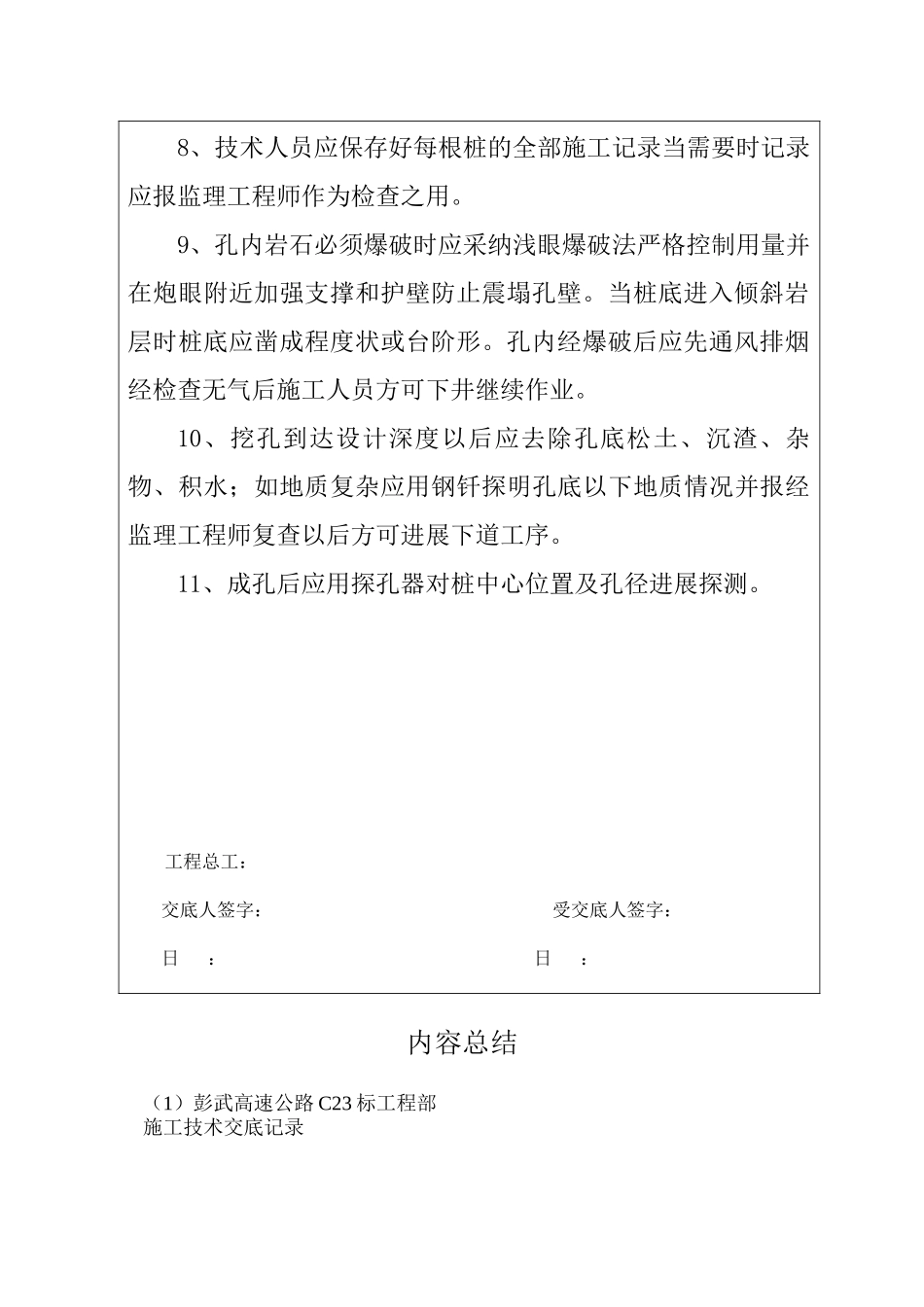

彭武高速公路 C23 标工程部施工技术交底记录序:004 编:桥 03工程名称桥梁工程分局部项工程名称挖孔桩根底〔二〕交底内容:〔施工图纸、施工、质量要求、平安技术措施、开开工日〕1、仔细进展施工放样。2、桩位确定后及时砌筑片石砼桩位护圈护圈应高于地面20~30cm 防止土、石杂物落入孔内伤人。3、在开挖前测量人员要进展桩位复核。4、挖孔过程中应有平安可靠的通风措施当挖孔深度超过10m 时或孔内二氧化碳含量超过 0.3 应采纳鼓风机通过风向孔底吹入新颖空气。在挖孔过程中要随时检测孔内二氧化碳含量保障施工平安。5、挖孔施工应根据地质和水文地质情况选择适宜的孔壁支护方案和现浇砼护壁厚度。6、挖孔时应注意施工平安挖孔工人必须配有平安帽、平安蝇必要时搭设掩体。提取废渣的吊桶、吊沟、钢丝绳、卷扬机等机具应常常检查挖孔工作暂停时孔口必须罩盖或设置明显标志。7、挖孔的平面尺寸不得小于桩的设计断面在浇筑砼时不能撤除的临时支撑及护壁所占的面积不应计入有效断面。8、技术人员应保存好每根桩的全部施工记录当需要时记录应报监理工程师作为检查之用。9、孔内岩石必须爆破时应采纳浅眼爆破法严格控制用量并在炮眼附近加强支撑和护壁防止震塌孔壁。当桩底进入倾斜岩层时桩底应凿成程度状或台阶形。孔内经爆破后应先通风排烟经检查无气后施工人员方可下井继续作业。10、挖孔到达设计深度以后应去除孔底松土、沉渣、杂物、积水;如地质复杂应用钢钎探明孔底以下地质情况并报经监理工程师复查以后方可进展下道工序。11、成孔后应用探孔器对桩中心位置及孔径进展探测。工程总工:交底人签字: 受交底人签字:日 : 日 :内容总结(1)彭武高速公路 C23 标工程部施工技术交底记录序:004 编:桥 03
