编:桥梁上部构造安装工序质量监理施行细那么工程名称:上海中环线〔浦西段〕A3

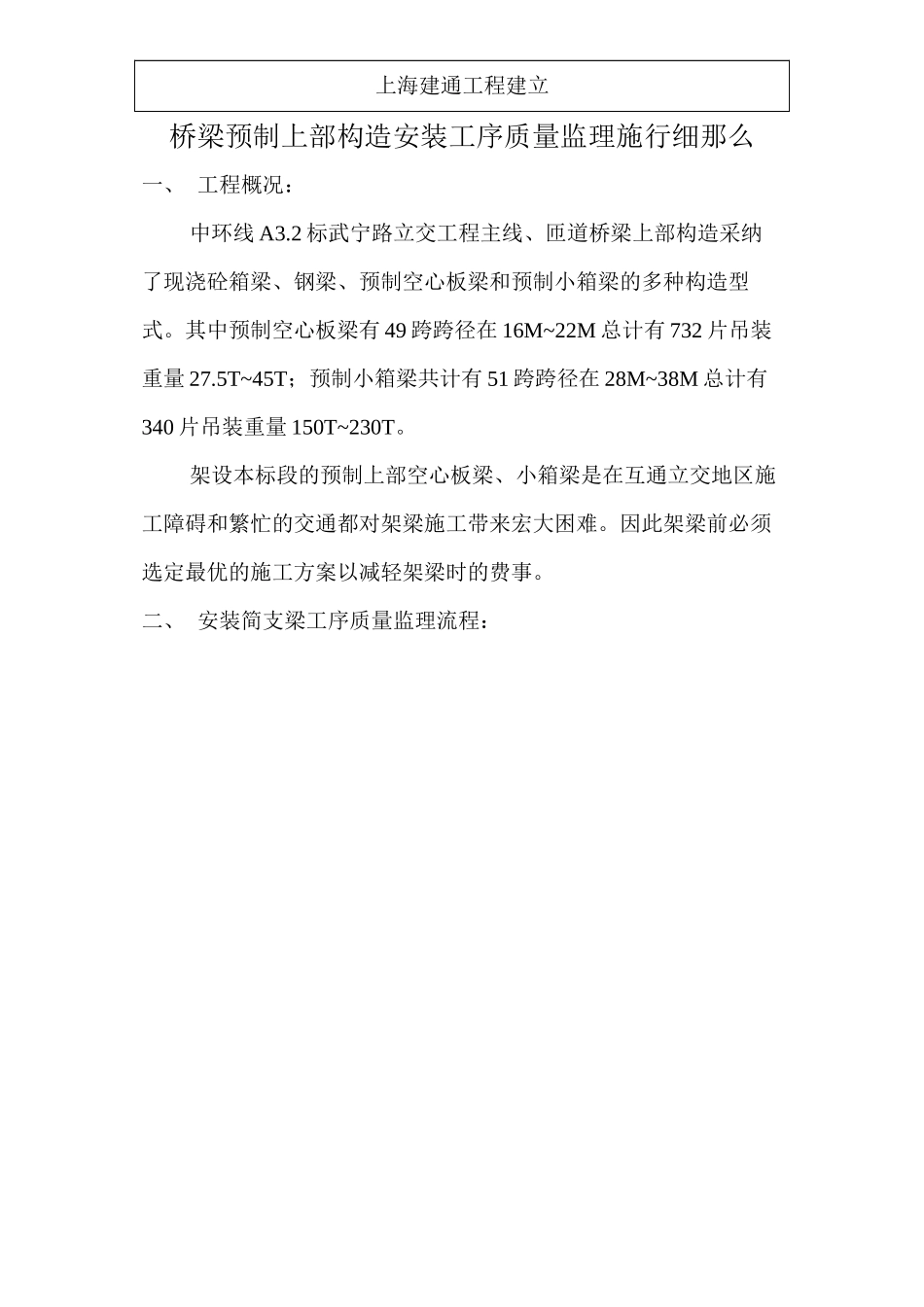

2 标武宁路立交工程 编制: 总监理工程师: 日: 2024 年 08 月 16 日 上海建通工程建立桥梁预制上部构造安装工序质量监理施行细那么一、 工程概况:中环线 A3
2 标武宁路立交工程主线、匝道桥梁上部构造采纳了现浇砼箱梁、钢梁、预制空心板梁和预制小箱梁的多种构造型式
其中预制空心板梁有 49 跨跨径在 16M~22M 总计有 732 片吊装重量 27
5T~45T;预制小箱梁共计有 51 跨跨径在 28M~38M 总计有340 片吊装重量 150T~230T
架设本标段的预制上部空心板梁、小箱梁是在互通立交地区施工障碍和繁忙的交通都对架梁施工带来宏大困难
因此架梁前必须选定最优的施工方案以减轻架梁时的费事

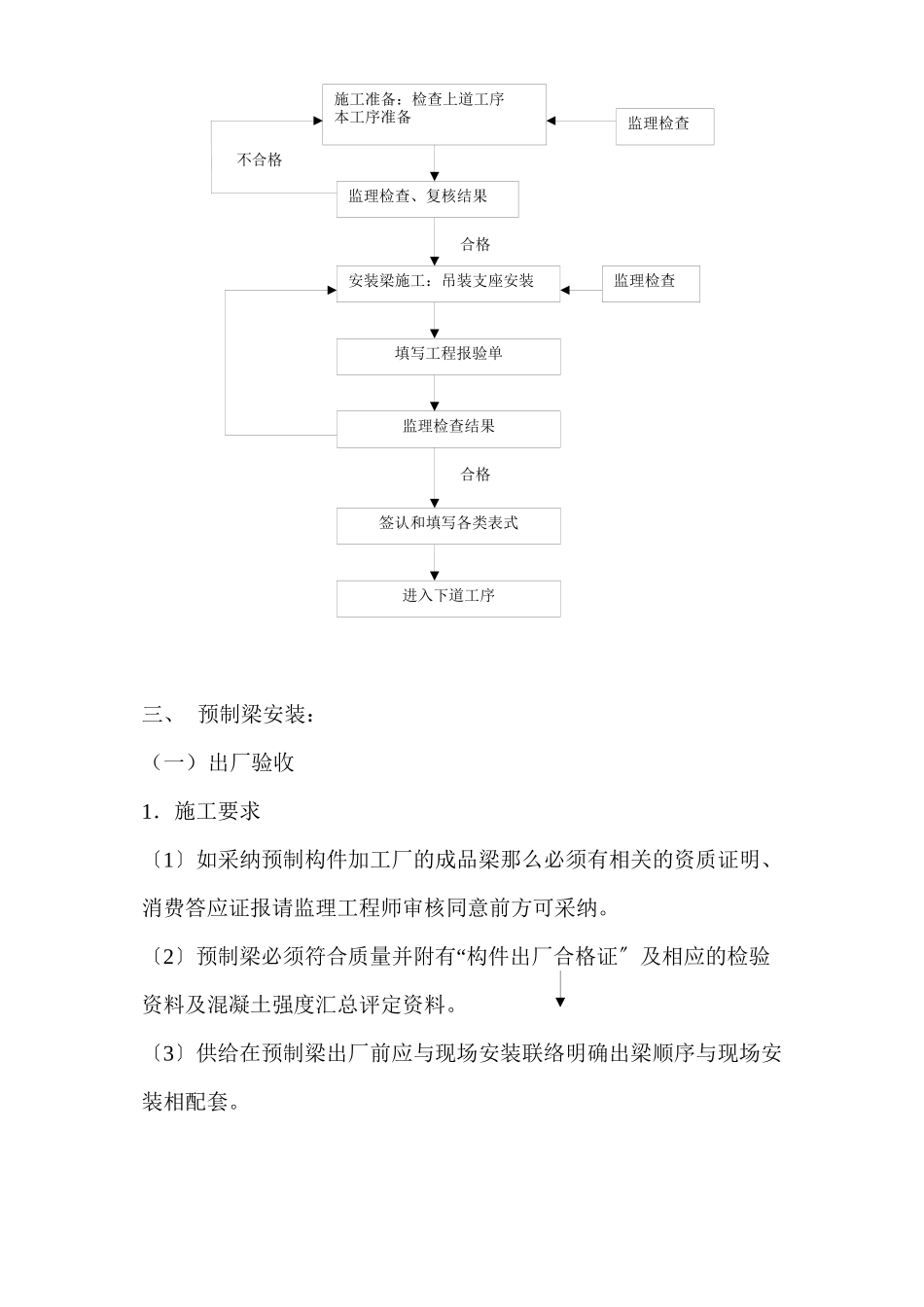

二、 安装简支梁工序质量监理流程:施工准备:检查上道工序本工序准备监理检查监理检查、复核结果不合格合格安装梁施工:吊装支座安装填写工程报验单监理检查结果签认和填写各类表式合格进入下道工序监理检查三、 预制梁安装:(一)出厂验收1.施工要求〔1〕如采纳预制构件加工厂的成品梁那么必须有相关的资质证明、消费答应证报请监理工程师审核同意前方可采纳
〔2“〕预制梁必须符合质量并附有 构件出厂合格证〞及相应的检验资料及混凝土强度汇总评定资料
〔3〕供给在预制梁出厂前应与现场安装联络明确出梁顺序与现场安装相配套
〔4〕预制梁到达现场后施工应认真检查构件几何尺寸、支座钢板、预埋件、预留孔位置、外观质量及预应力梁的起拱高度检查合格后报请监理工程师验收通过前方可安装
2.监理重点〔1〕监理工程师应认真检查批阅设计图纸和相关资料审查施工上报的预制构件厂的资质证明、消费答应证等资料
〔2〕对到达现场的预制梁认真验收重点对预制梁的几何尺寸、预埋件、预留孔位置、外观质量及预应力梁的起拱高度验收合格方可允许安装
