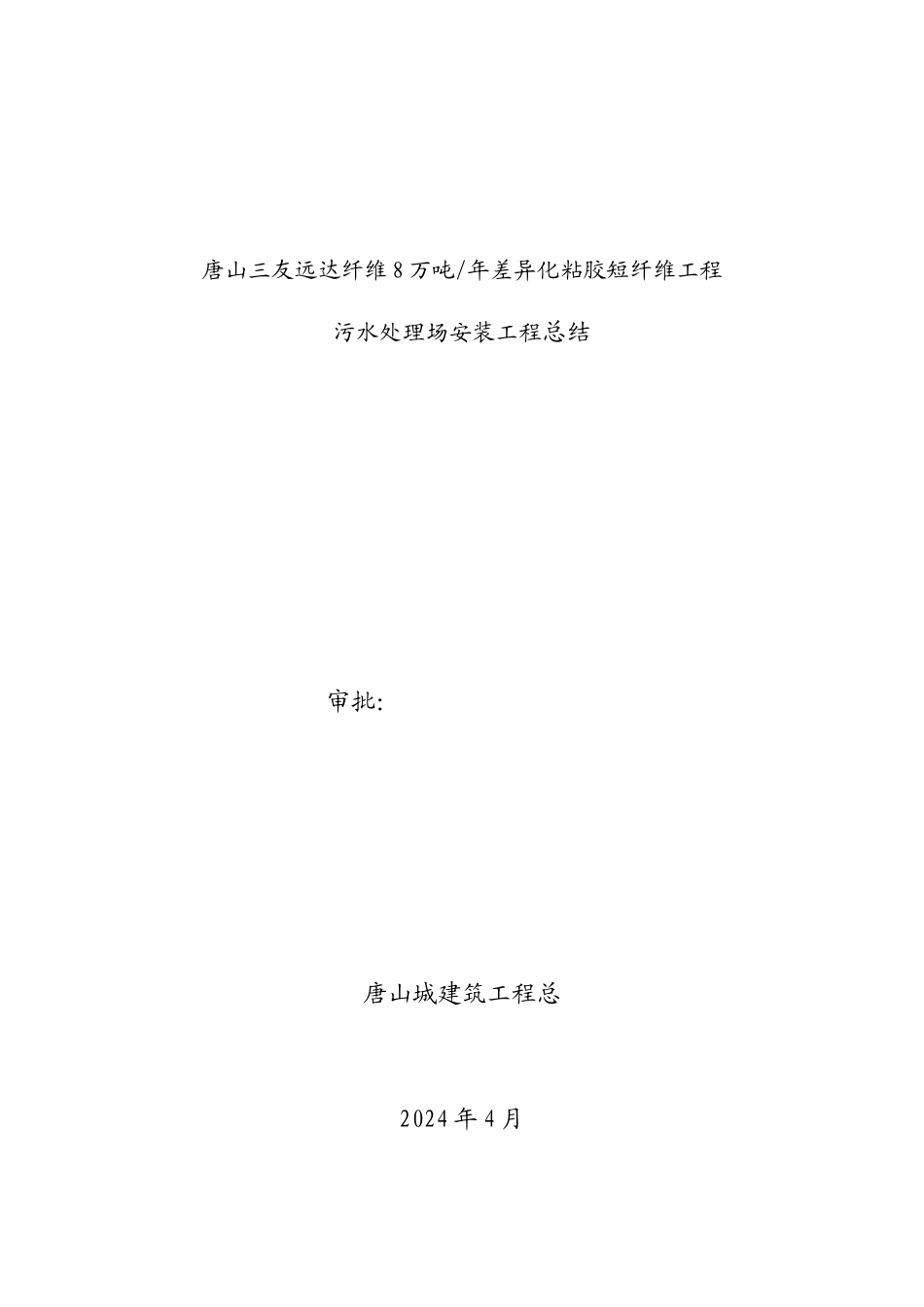

唐山三友远达纤维 8 万吨/年差异化粘胶短纤维工程污水处理场安装工程总结 审批:唐山城建筑工程总2024 年 4 月一、工程概况 污水处理场安装工程是唐山三友远达纤维 8 万吨/年差异化粘胶短纤维工程重要的公用工程。该工程由唐山三友远达纤维河北纺织设计院设计天津博华监理监理唐山城建筑工程总施工。本工程主要包含设备安装、工艺道、电气安装、仪表安装、道防腐和道绝热共计六个分部工程工程包含鼓风机房、酸碱性废水调节池、中和曝气反响沉淀池、石灰乳〔絮凝剂〕制备间、污泥泵房、污泥浓缩池、污泥脱水间等共计 7 个子工程。本工程于 2024 年 11 月 5 日开工2024 年 4 月 30 日开工并正式交付使用。二、工程量及工程特点本工程工程量主要包括设备安装 47 台〔套〕工艺线 10000 余米电缆敷设 8000余米电气盘、屏 15 面各类仪表 30 余块。本工程的特点主要是边设计、边施工、边修改且同时施工面积大、工程量大、施工配合和技术要求复杂、施工质量要求高等详细表达在以下几点:1、工程量大、配合面广由于本工程的安装工程量大、工比拟紧凑所以常常发生土建及安装同施工的现象出现大面积、多专业、多人数同时进展施工的场面。针对此种状况我们在做好详尽而周的施工方案和组织安排的同时组织足够的人力与物力并且认真做好统筹积极加强外部协调为确保工程顺利施行奠定了坚实的根底。2、技术要求高、穿插作业多本工程在施工过程中屡次出现大面积、多人员同时赶工、穿插施工在抢抓工、确保平安的前提下针对不同的施工作业面面对交织复杂的各种专业道、数目众多的设备我工程部施工理人员深化现场实地认真讨论科学统筹做到了布美观、走向合理表达了较高的统筹理程度和专业技术以及施工班组过硬的技术素养和丰富的施工经历。3“、 三边〞工程、反复修改“本工程是一个典型的边设计、边施工、边修改的 三边〞工程。业主在建立过程中不断提出的新要求使得我们很多时候只好一边安装一边等图一边拆改。这样繁复的工作造成了材料方案和施工统筹在不同时和一定程度上的失调增加了安装工程设计与施工的难度还给施工配合带来很大的影响。为此我们积极与甲方负责设计的工程技术人员进展沟通、沟通在收到甲方设计修改图的第一时间内进展安装工程的设计调整同时抓紧配合各方工作充分协调好工序的衔接过程抢时间、争进度、保质量、保平安力争在最短的时间内为工程的顺利开展制造有利条件。三、施工组织施行情况接到安装施工任务后我...
