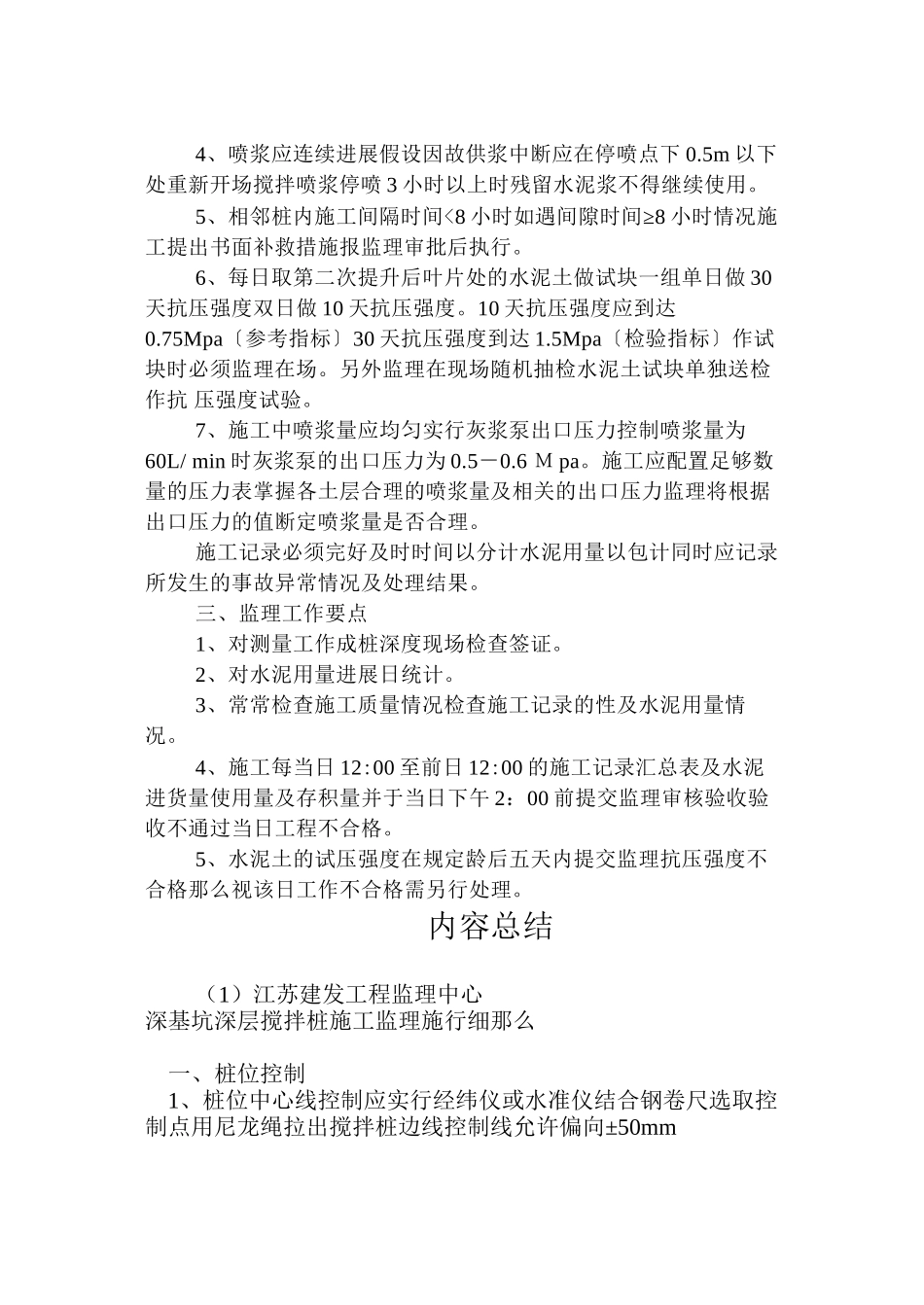

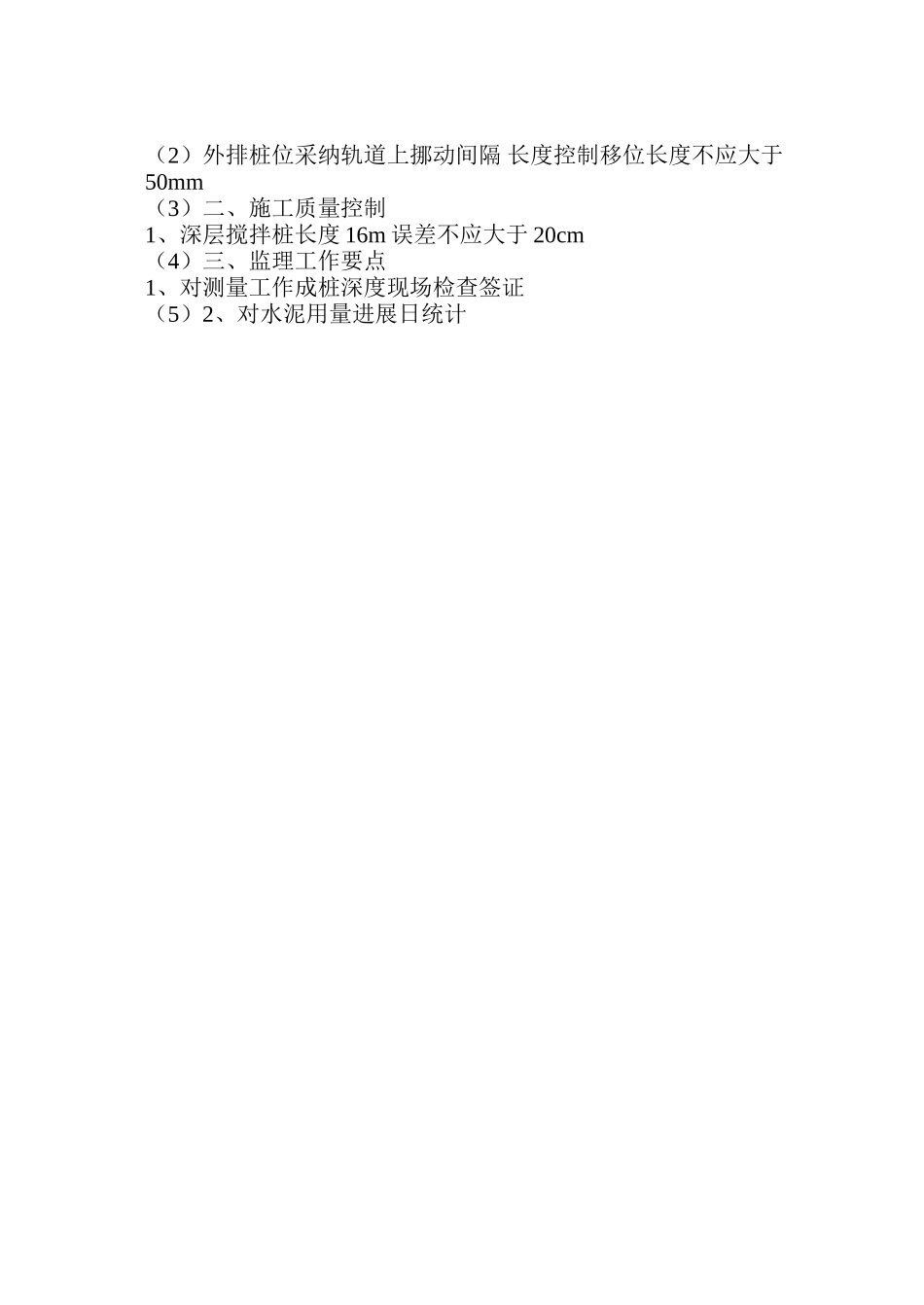

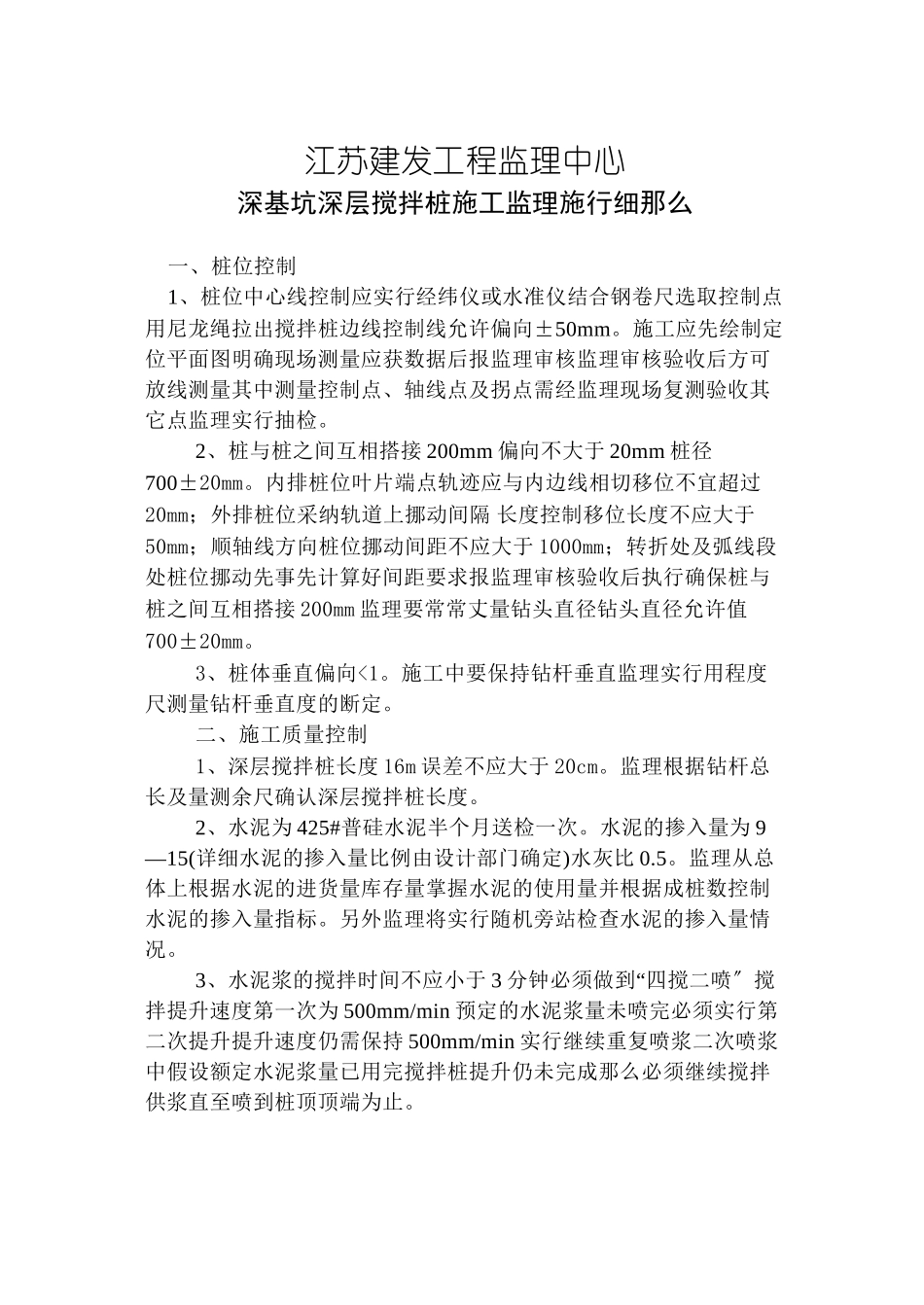

江苏建发工程监理中心深基坑深层搅拌桩施工监理施行细那么 一、桩位控制 1、桩位中心线控制应实行经纬仪或水准仪结合钢卷尺选取控制点用尼龙绳拉出搅拌桩边线控制线允许偏向±50mm。施工应先绘制定位平面图明确现场测量应获数据后报监理审核监理审核验收后方可放线测量其中测量控制点、轴线点及拐点需经监理现场复测验收其它点监理实行抽检。2、桩与桩之间互相搭接 200mm 偏向不大于 20mm 桩径700±20mm。内排桩位叶片端点轨迹应与内边线相切移位不宜超过20mm ;外排桩位采纳轨道上挪动间隔 长度控制移位长度不应大于50mm;顺轴线方向桩位挪动间距不应大于 1000mm;转折处及弧线段处桩位挪动先事先计算好间距要求报监理审核验收后执行确保桩与桩之间互相搭接 200mm 监理要常常丈量钻头直径钻头直径允许值700±20mm。3、桩体垂直偏向<1。施工中要保持钻杆垂直监理实行用程度尺测量钻杆垂直度的断定。二、施工质量控制1、深层搅拌桩长度 16m 误差不应大于 20cm。监理根据钻杆总长及量测余尺确认深层搅拌桩长度。2、水泥为 425#普硅水泥半个月送检一次。水泥的掺入量为 9—15(详细水泥的掺入量比例由设计部门确定)水灰比 0.5。监理从总体上根据水泥的进货量库存量掌握水泥的使用量并根据成桩数控制水泥的掺入量指标。另外监理将实行随机旁站检查水泥的掺入量情况。3、水泥浆的搅拌时间不应小于 3“分钟必须做到 四搅二喷〞搅拌提升速度第一次为 500mm/min 预定的水泥浆量未喷完必须实行第二次提升提升速度仍需保持 500mm/min 实行继续重复喷浆二次喷浆中假设额定水泥浆量已用完搅拌桩提升仍未完成那么必须继续搅拌供浆直至喷到桩顶顶端为止。4、喷浆应连续进展假设因故供浆中断应在停喷点下 0.5m 以下处重新开场搅拌喷浆停喷 3 小时以上时残留水泥浆不得继续使用。5、相邻桩内施工间隔时间<8 小时如遇间隙时间≥8 小时情况施工提出书面补救措施报监理审批后执行。6、每日取第二次提升后叶片处的水泥土做试块一组单日做 30天抗压强度双日做 10 天抗压强度。10 天抗压强度应到达0.75Mpa〔参考指标〕30 天抗压强度到达 1.5Mpa〔检验指标〕作试块时必须监理在场。另外监理在现场随机抽检水泥土试块单独送检 作抗 压强度试验。7、施工中喷浆量应均匀实行灰浆泵出口压力控制喷浆量为60L/ min 时灰浆泵的出口压力为 0.5-0.6 M pa。施工应配置足够数量的压力表掌握各土层合理的喷浆量及相关的出口压力监理将根据...
