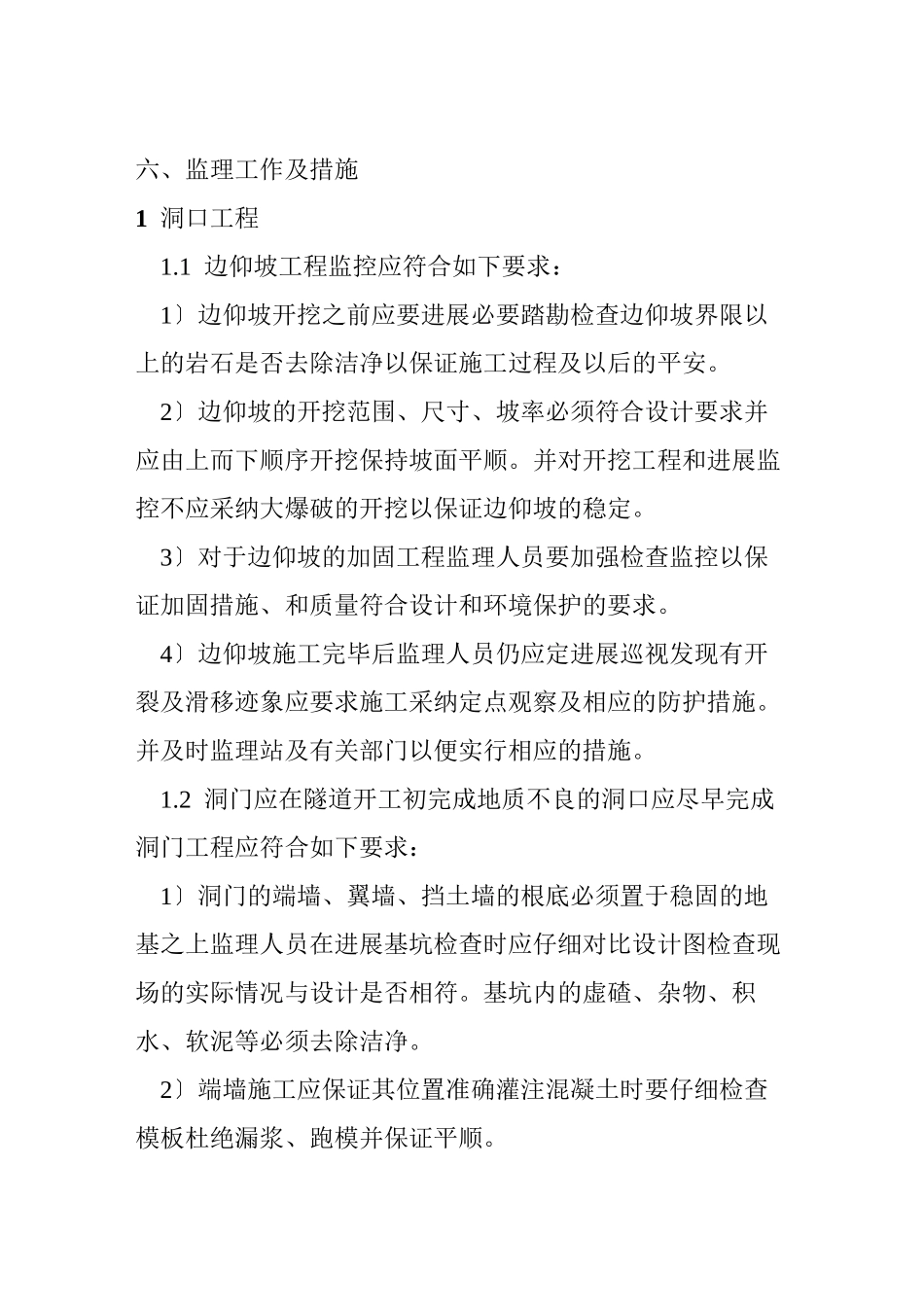

六、监理工作及措施1 洞口工程1.1 边仰坡工程监控应符合如下要求:1〕边仰坡开挖之前应要进展必要踏勘检查边仰坡界限以 上的岩石是否去除洁净以保证施工过程及以后的平安。2〕边仰坡的开挖范围、尺寸、坡率必须符合设计要求并应由上而下顺序开挖保持坡面平顺。并对开挖工程和进展监控不应采纳大爆破的开挖以保证边仰坡的稳定。3〕对于边仰坡的加固工程监理人员要加强检查监控以保证加固措施、和质量符合设计和环境保护的要求。4〕边仰坡施工完毕后监理人员仍应定进展巡视发现有开裂及滑移迹象应要求施工采纳定点观察及相应的防护措施。并及时监理站及有关部门以便实行相应的措施。1.2 洞门应在隧道开工初完成地质不良的洞口应尽早完成洞门工程应符合如下要求:1〕洞门的端墙、翼墙、挡土墙的根底必须置于稳固的地基之上监理人员在进展基坑检查时应仔细对比设计图检查现场的实际情况与设计是否相符。基坑内的虚碴、杂物、积水、软泥等必须去除洁净。2〕端墙施工应保证其位置准确灌注混凝土时要仔细检查模板杜绝漏浆、跑模并保证平顺。3〕洞口翼墙、挡土墙的施工程序要按设计要求进展泄水孔、反滤层要符合设计和的要求。4〕洞门的拱墙与洞内相邻的拱墙同时施工并采纳同级混凝土。1.3 洞口防排水应符合如下要求:1〕洞口的排水、截水设施的根底开挖、砌筑要符合设计要求和混凝土与砌体工程施工的相关规定并应与洞口施工同步完成。2〕排水工程必须做到沟沟相通合理连接排水顺畅并不得冲刷路基、民房和农田。洞口工程的平行抽检及见证试验频率见附录 12 洞身开挖2.1 洞身开挖要以设计为根据根据围岩的级别结合现场的实际情况在保证施工平安的前提下优化开挖方式、施工合理确定循环进尺并保证各工序的互相配合和平衡施工。2.2 监理人员要根据设计系统掌握隧道各区段的围岩级别、不良地质状况、地下水、地表水分布情况等以便实行相应的监控措施。2.3 加强对地质超前预报的理和协调要求施工必须根据设计规定的区段和实在做好地质超前预报。2.4 洞身开挖必须确保中线、高程开挖断面符合设计要求加强对测量工作的监控按和设计要求对施工的测量结果进展复核同时要求施工按要求的频率实行可靠的手段对开挖断面进展检测确保准确无误。2.5 隧道开挖超欠挖应符合如下要求:1〕洞身开挖要严格控制开挖断面不应欠挖仅在围岩完好、石质坚硬确认不会影响衬砌稳定和强度时岩石个别突出部分〔每 1㎡不大于 0.1m2〕可侵入衬砌整体式衬砌应小于10cm 其他衬...
