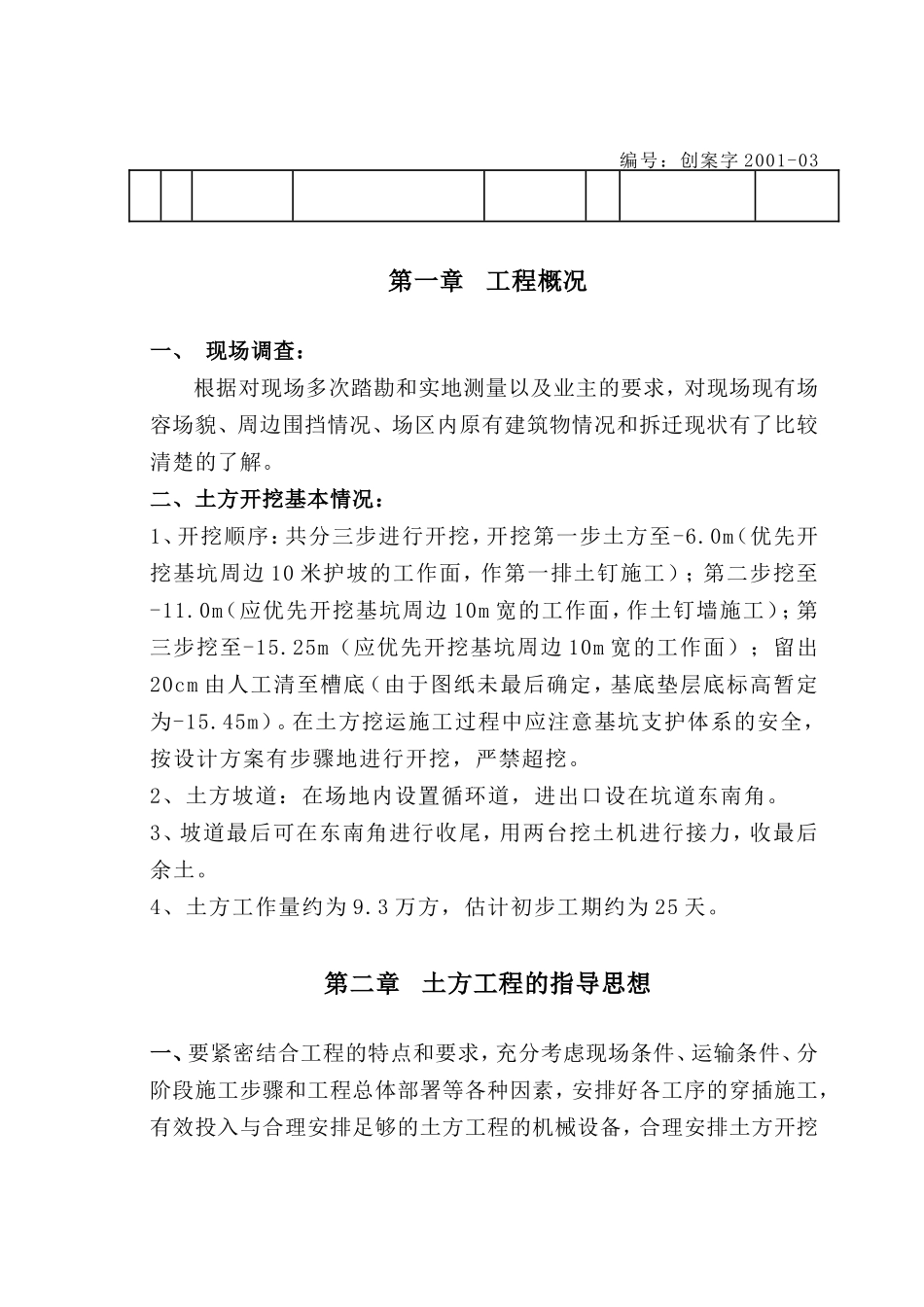

编号:创案字 2001-03第一章工程概况一、 现场调查:根据对现场多次踏勘和实地测量以及业主的要求,对现场现有场容场貌、周边围挡情况、场区内原有建筑物情况和拆迁现状有了比较清楚的了解
二、土方开挖基本情况:1、开挖顺序:共分三步进行开挖,开挖第一步土方至-6
0m(优先开挖基坑周边 10 米护坡的工作面,作第一排土钉施工);第二步挖至-11
0m(应优先开挖基坑周边 10m 宽的工作面,作土钉墙施工);第三步挖至-15
25m(应优先开挖基坑周边 10m 宽的工作面);留出20cm 由人工清至槽底(由于图纸未最后确定,基底垫层底标高暂定为-15
在土方挖运施工过程中应注意基坑支护体系的安全,按设计方案有步骤地进行开挖,严禁超挖
2、土方坡道:在场地内设置循环道,进出口设在坑道东南角

3、坡道最后可在东南角进行收尾,用两台挖土机进行接力,收最后余土
4、土方工作量约为 9
3 万方,估计初步工期约为 25 天

第二章土方工程的指导思想一、要紧密结合工程的特点和要求,充分考虑现场条件、运输条件、分阶段施工步骤和工程总体部署等各种因素,安排好各工序的穿插施工,有效投入与合理安排足够的土方工程的机械设备,合理安排土方开挖的先后顺序、分阶段的开挖部位和深度、以及运输坡道的合理布置,以满足工期要求
二、在基坑内东南角留设土方运输坡道,宽度 10m,坡度为 1:6
三、土方工程要为护坡及后续结构施工及时制造工作面
四、土方工程必须完全符合北京市环境保护要求,科学组织以减少交通拥堵和噪音对市民生活的影响等
第三章 施工方案一、开挖原则:1、本土方工程采纳三步开挖,采纳逐步降低每步挖深的办法,直至要求标高
2、总的开挖方向:由西向东开挖,最后于东南角坡道处收尾
3、土方开挖必须为土钉墙施工制造条件: 第一步土方开挖: 沿基坑灰线内侧由三台挖掘机并排由西向东一字退后挖行
