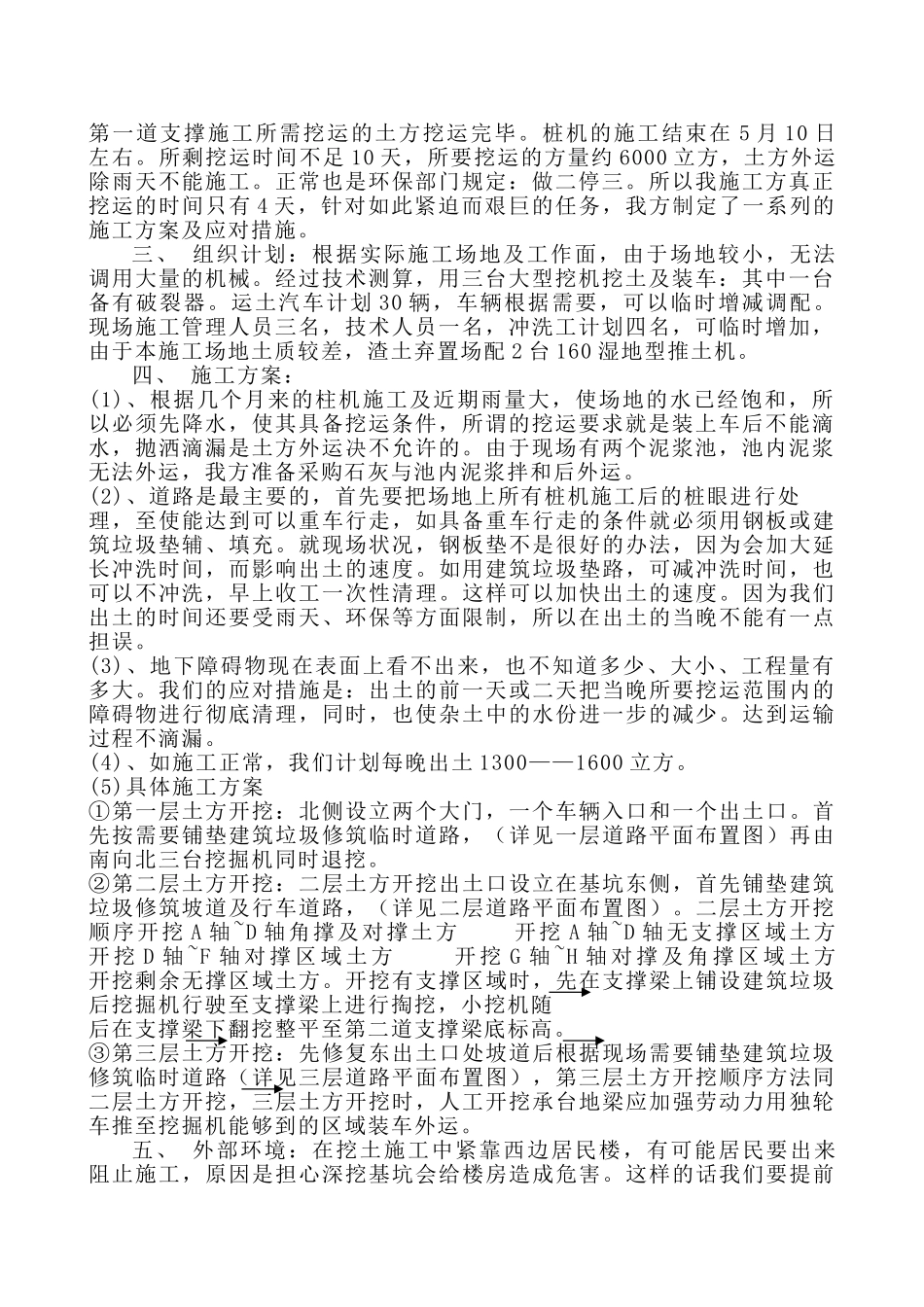

化建大厦(科研、设计)项目土方挖运组织计划及施工方案编 制 审 批 南京市聚齐力基础有限责任公司2010 年 4 月 22 日化建大厦土方挖运组织计划及施工方案一、 工程概况:本工程位于南京市珠江路 670 号,北临珠江路,南面紧临内秦淮河,西部紧靠居民楼房(注:7 层),东是双楼正在施工的施工场地。二、 施工计划:根据甲方的要求及施工计划在 5 月 20 日之前必须将第一道支撑施工所需挖运的土方挖运完毕。桩机的施工结束在 5 月 10 日左右。所剩挖运时间不足 10 天,所要挖运的方量约 6000 立方,土方外运除雨天不能施工。正常也是环保部门规定:做二停三。所以我施工方真正挖运的时间只有 4 天,针对如此紧迫而艰巨的任务,我方制定了一系列的施工方案及应对措施。三、 组织计划:根据实际施工场地及工作面,由于场地较小,无法调用大量的机械。经过技术测算,用三台大型挖机挖土及装车:其中一台备有破裂器。运土汽车计划 30 辆,车辆根据需要,可以临时增减调配。现场施工管理人员三名,技术人员一名,冲洗工计划四名,可临时增加,由于本施工场地土质较差,渣土弃置场配 2 台 160 湿地型推土机。四、 施工方案:(1)、根据几个月来的柱机施工及近期雨量大,使场地的水已经饱和,所以必须先降水,使其具备挖运条件,所谓的挖运要求就是装上车后不能滴水,抛洒滴漏是土方外运决不允许的。由于现场有两个泥浆池,池内泥浆无法外运,我方准备采购石灰与池内泥浆拌和后外运。(2)、道路是最主要的,首先要把场地上所有桩机施工后的桩眼进行处理,至使能达到可以重车行走,如具备重车行走的条件就必须用钢板或建筑垃圾垫辅、填充。就现场状况,钢板垫不是很好的办法,因为会加大延长冲洗时间,而影响出土的速度。如用建筑垃圾垫路,可减冲洗时间,也可以不冲洗,早上收工一次性清理。这样可以加快出土的速度。因为我们出土的时间还要受雨天、环保等方面限制,所以在出土的当晚不能有一点担误。(3)、地下障碍物现在表面上看不出来,也不知道多少、大小、工程量有多大。我们的应对措施是:出土的前一天或二天把当晚所要挖运范围内的障碍物进行彻底清理,同时,也使杂土中的水份进一步的减少。达到运输过程不滴漏。(4)、如施工正常,我们计划每晚出土 1300——1600 立方。(5)具体施工方案①第一层土方开挖:北侧设立两个大门,一个车辆入口和一个出土口。首先按需要铺垫建筑垃圾修筑临时道路,(详见一层道路平面布...
