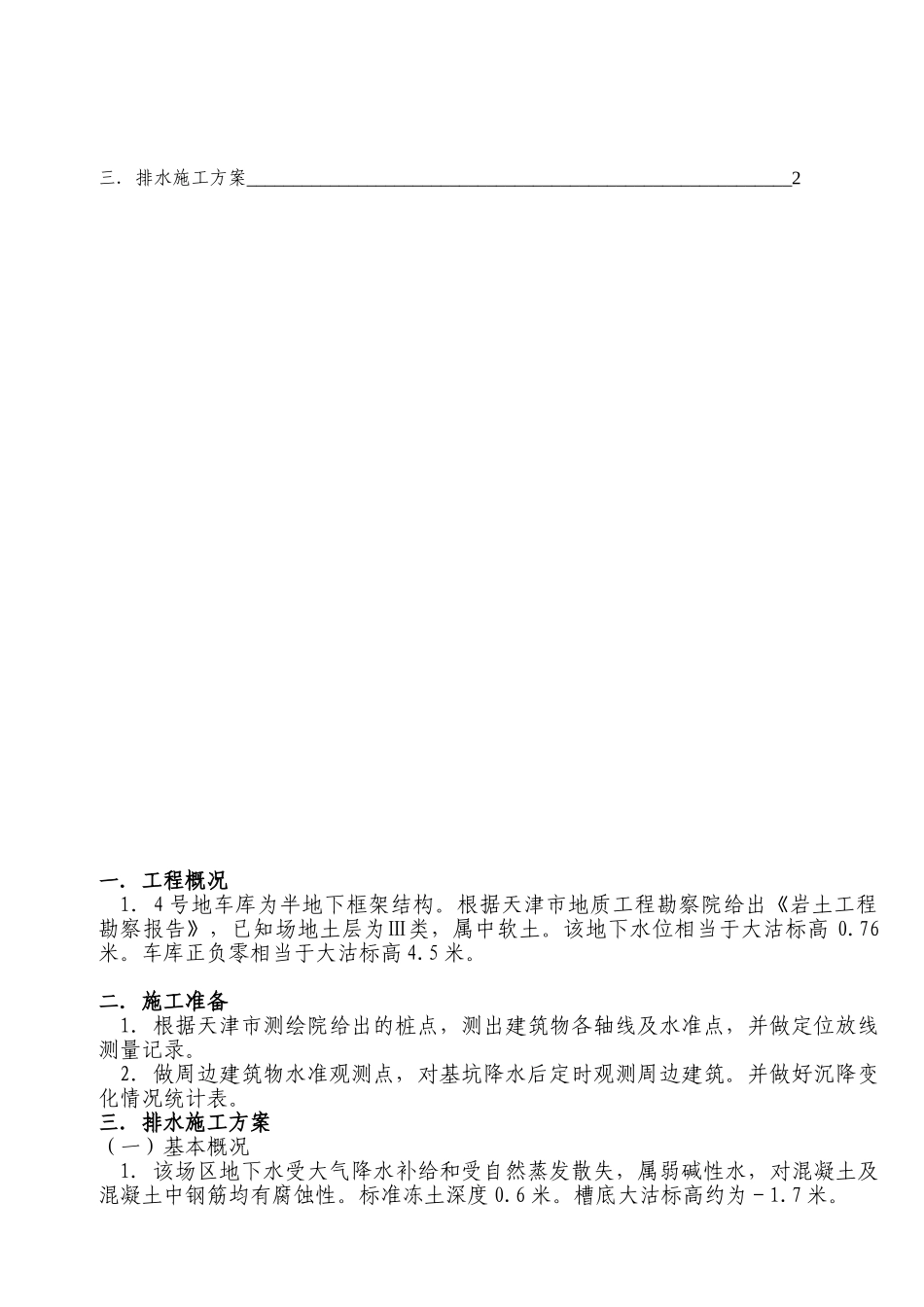

车库排水工程施工方案 建设工程有限公司2025 年 8 月目 录一.工程概况_______________________________________________________________2二.施工准备_______________________________________________________________2三.排水施工方案___________________________________________________________2一.工程概况1.4 号地车库为半地下框架结构
根据天津市地质工程勘察院给出《岩土工程勘察报告》,已知场地土层为Ⅲ类,属中软土
该地下水位相当于大沽标高 0
车库正负零相当于大沽标高 4
二.施工准备1.根据天津市测绘院给出的桩点,测出建筑物各轴线及水准点,并做定位放线测量记录
2.做周边建筑物水准观测点,对基坑降水后定时观测周边建筑
并做好沉降变化情况统计表
三.排水施工方案(一)基本概况1
该场区地下水受大气降水补给和受自然蒸发散失,属弱碱性水,对混凝土及混凝土中钢筋均有腐蚀性
标准冻土深度 0
槽底大沽标高约为-1

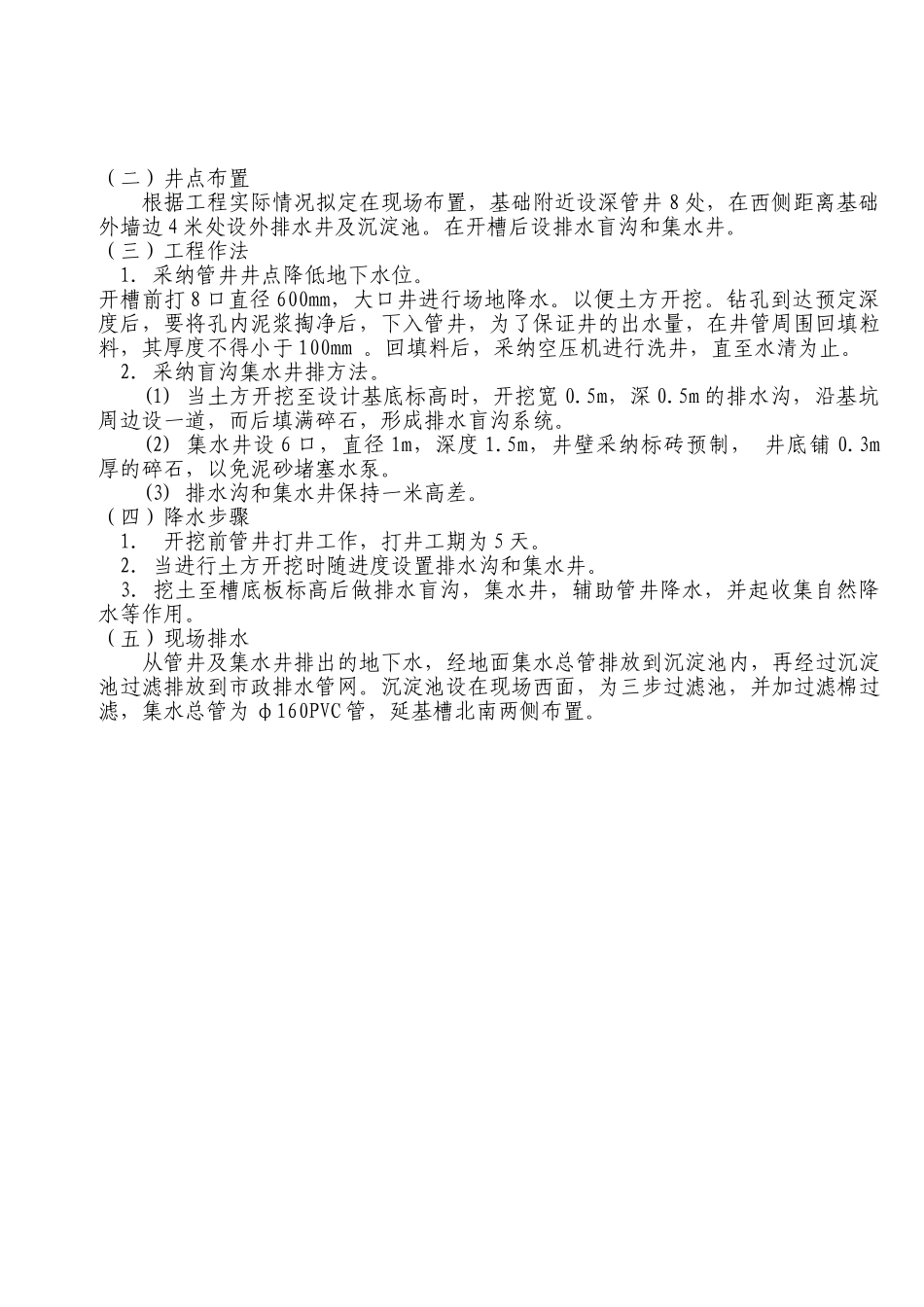

(二)井点布置根据工程实际情况拟定在现场布置,基础附近设深管井 8 处,在西侧距离基础外墙边 4 米处设外排水井及沉淀池
在开槽后设排水盲沟和集水井
(三)工程作法1.采纳管井井点降低地下水位
开槽前打 8 口直径 600mm,大口井进行场地降水
以便土方开挖
钻孔到达预定深度后,要将孔内泥浆掏净后,下入管井,为了保证井的出水量,在井管周围回填粒料,其厚度不得小于 100mm
回填料后,采纳空压机进行洗井,直至水清为止
2.采纳盲沟集水井排方法
(1) 当土方开挖至设计基底标高时,开挖宽 0
5m,深 0
5m 的排水沟,沿基坑周边设一道,而后填满碎石
