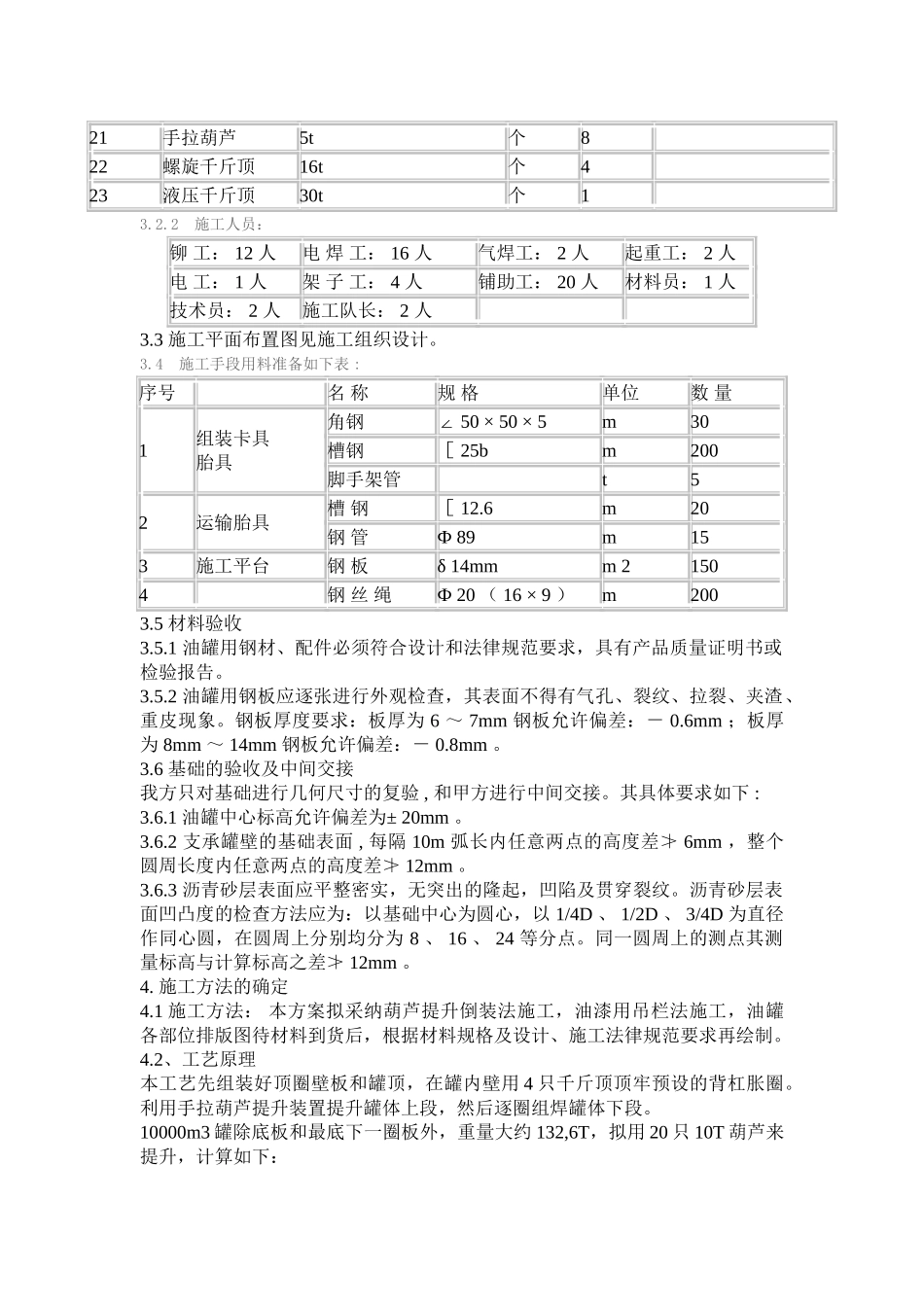

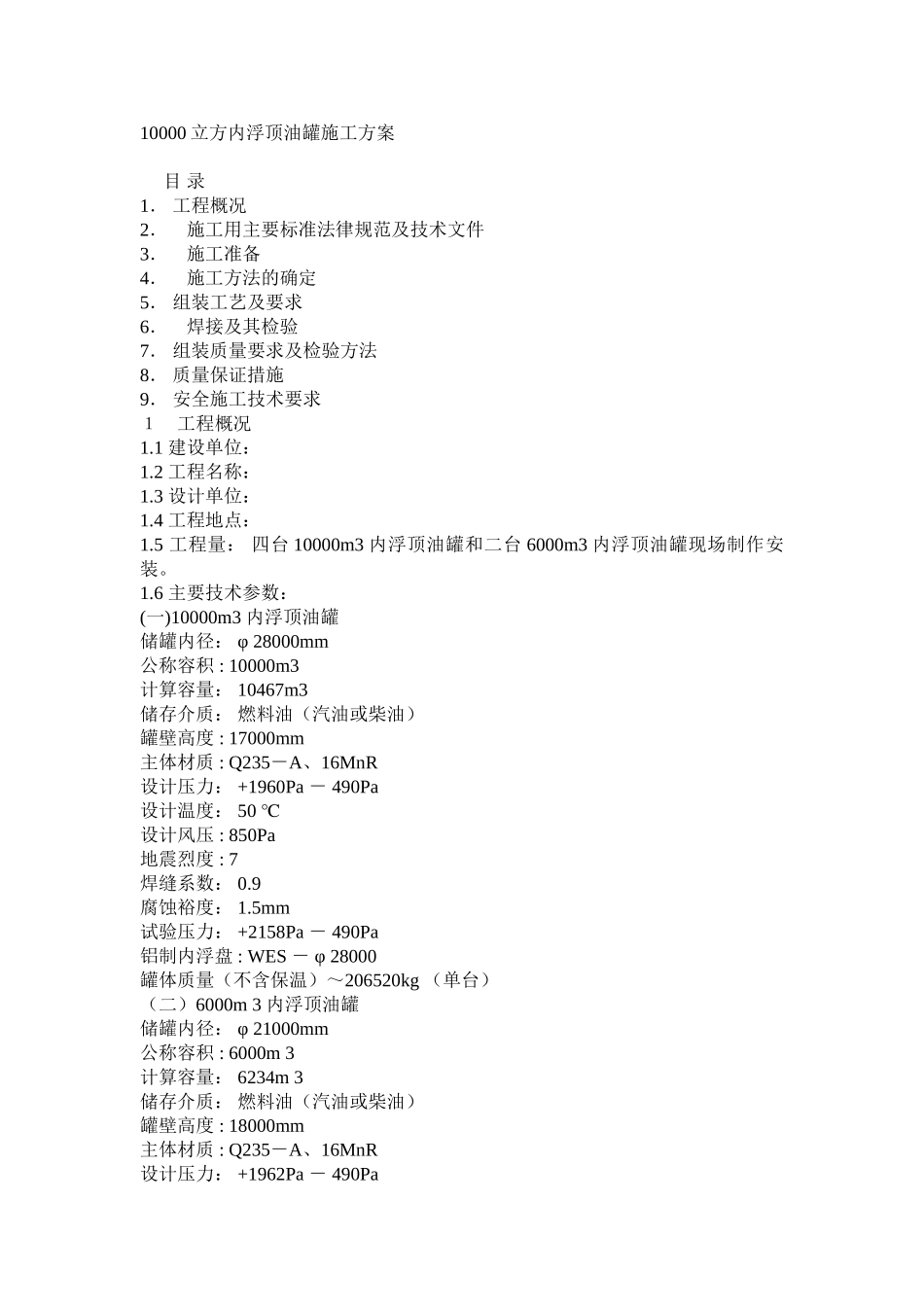

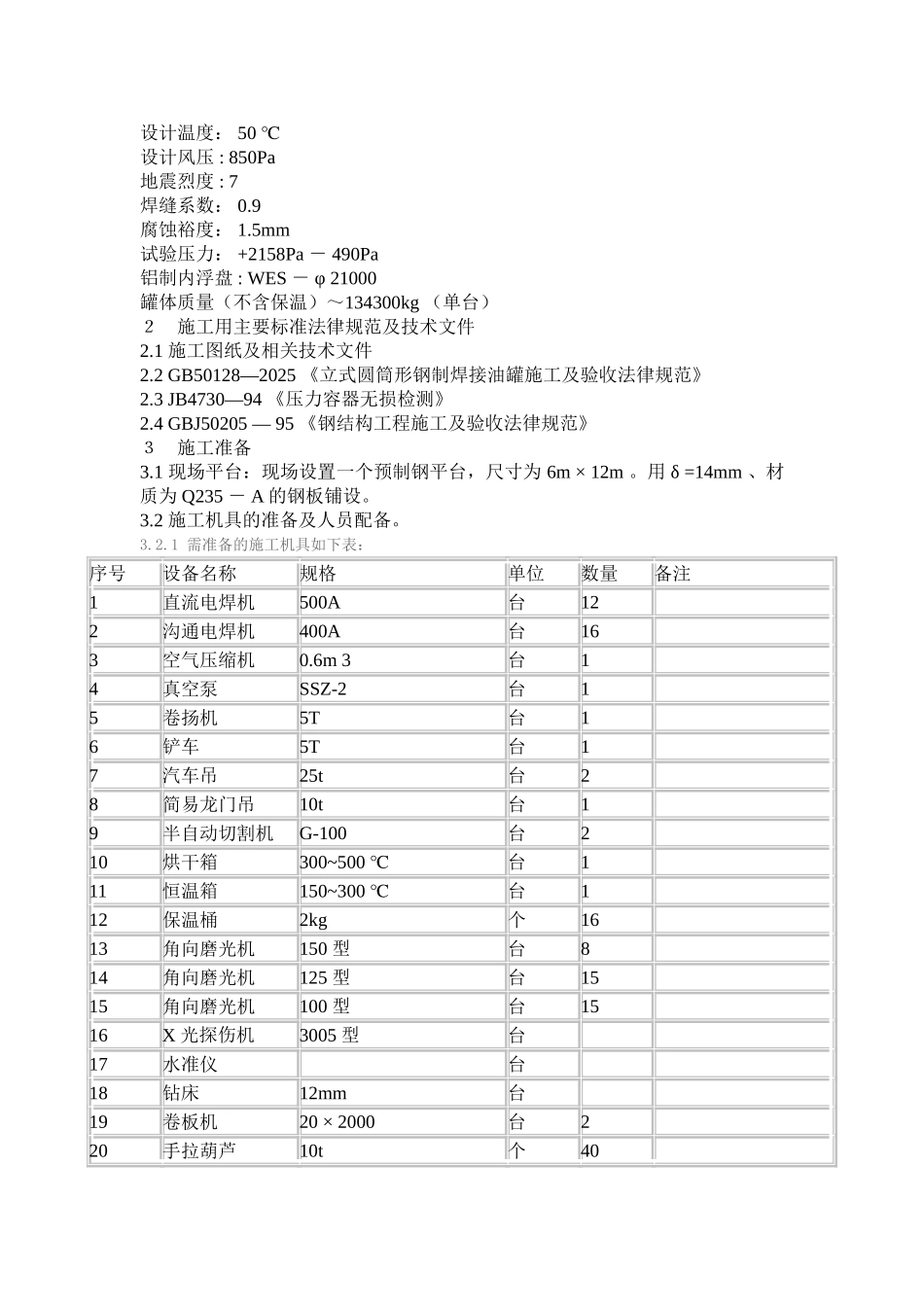

10000 立方内浮顶油罐施工方案 目 录1. 工程概况2. 施工用主要标准法律规范及技术文件3. 施工准备4. 施工方法的确定5. 组装工艺及要求6. 焊接及其检验7. 组装质量要求及检验方法8. 质量保证措施9. 安全施工技术要求1 工程概况1.1 建设单位:1.2 工程名称:1.3 设计单位:1.4 工程地点:1.5 工程量: 四台 10000m3 内浮顶油罐和二台 6000m3 内浮顶油罐现场制作安装。1.6 主要技术参数:(一)10000m3 内浮顶油罐储罐内径: φ 28000mm公称容积 : 10000m3计算容量: 10467m3储存介质: 燃料油(汽油或柴油)罐壁高度 : 17000mm主体材质 : Q235-A、16MnR设计压力: +1960Pa - 490Pa设计温度: 50 ℃设计风压 : 850Pa地震烈度 : 7焊缝系数: 0.9腐蚀裕度: 1.5mm试验压力: +2158Pa - 490Pa铝制内浮盘 : WES - φ 28000罐体质量(不含保温)~206520kg (单台)(二)6000m 3 内浮顶油罐储罐内径: φ 21000mm公称容积 : 6000m 3计算容量: 6234m 3储存介质: 燃料油(汽油或柴油)罐壁高度 : 18000mm主体材质 : Q235-A、16MnR设计压力: +1962Pa - 490Pa设计温度: 50 ℃设计风压 : 850Pa地震烈度 : 7焊缝系数: 0.9腐蚀裕度: 1.5mm试验压力: +2158Pa - 490Pa铝制内浮盘 : WES - φ 21000罐体质量(不含保温)~134300kg (单台)2 施工用主要标准法律规范及技术文件2.1 施工图纸及相关技术文件2.2 GB50128—2025 《立式圆筒形钢制焊接油罐施工及验收法律规范》2.3 JB4730—94 《压力容器无损检测》2.4 GBJ50205 — 95 《钢结构工程施工及验收法律规范》3 施工准备3.1 现场平台:现场设置一个预制钢平台,尺寸为 6m × 12m 。用 δ =14mm 、材质为 Q235 - A 的钢板铺设。3.2 施工机具的准备及人员配备。3.2.1 需准备的施工机具如下表:序号设备名称规格单位数量备注1直流电焊机500A台12 2沟通电焊机400A台16 3空气压缩机0.6m 3台1 4真空泵SSZ-2台1 5卷扬机5T台1 6铲车5T台1 7汽车吊25t台2 8简易龙门吊10t台1 9半自动切割机G-100台2 10烘干箱300~500 ℃台1 11恒温箱150~300 ℃台1 12保温桶2kg个16 13角向磨光机150 型台8 14角向磨光机125 型台15 15角向磨光机100 型台15 16X 光探伤机3005 型台 17水准仪 台 18钻床12mm台 19卷板机20 × 2000台2 20手拉葫芦10t个40 21手拉葫...
