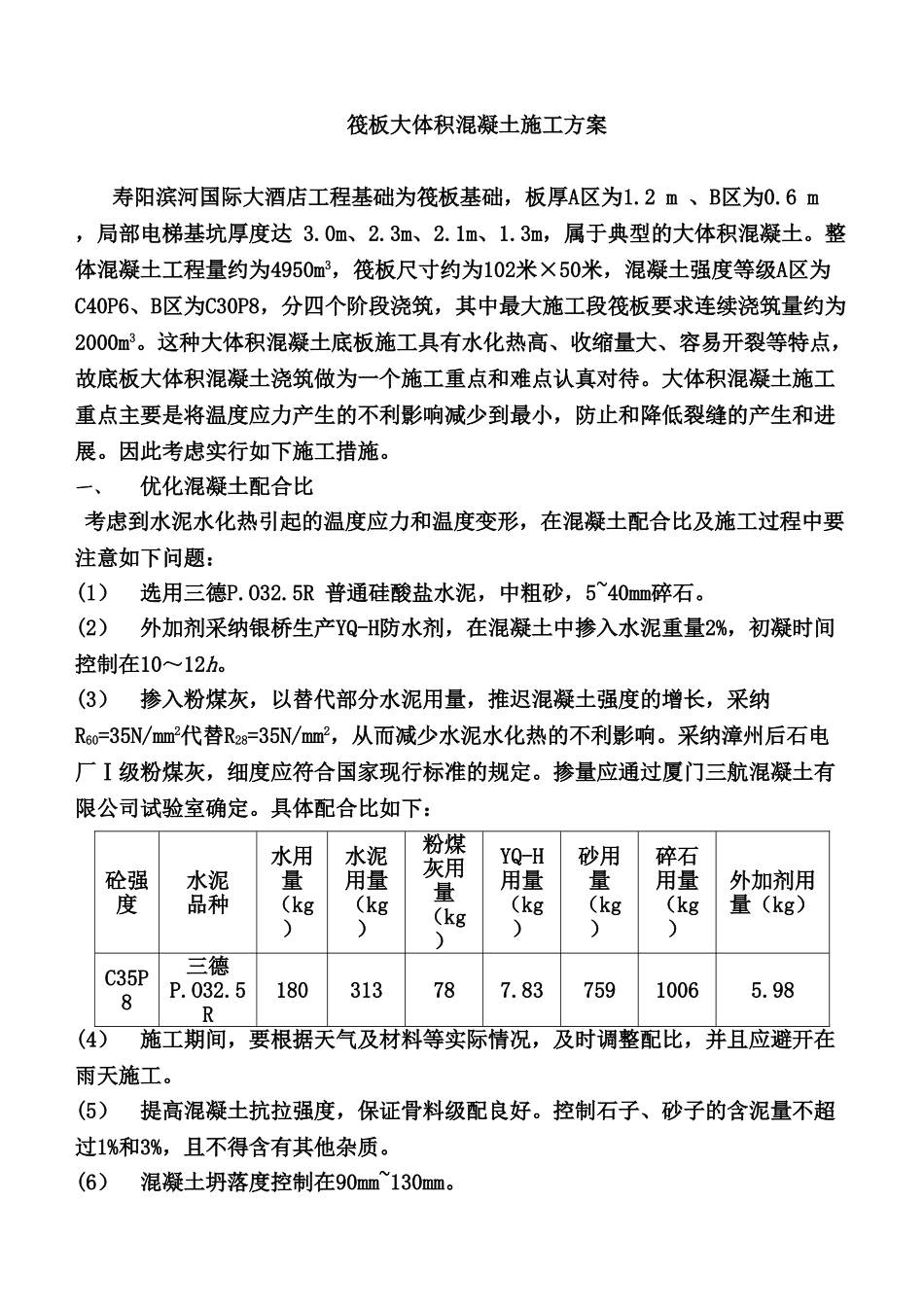

筏板大体积混凝土施工方案寿阳滨河国际大酒店工程基础为筏板基础,板厚A区为1
2 m 、B区为0
6 m ,局部电梯基坑厚度达 3
3m,属于典型的大体积混凝土
整体混凝土工程量约为4950m3,筏板尺寸约为102米×50米,混凝土强度等级A区为C40P6、B区为C30P8,分四个阶段浇筑,其中最大施工段筏板要求连续浇筑量约为2000m3
这种大体积混凝土底板施工具有水化热高、收缩量大、容易开裂等特点,故底板大体积混凝土浇筑做为一个施工重点和难点认真对待
大体积混凝土施工重点主要是将温度应力产生的不利影响减少到最小,防止和降低裂缝的产生和进展
因此考虑实行如下施工措施
一、优化混凝土配合比考虑到水泥水化热引起的温度应力和温度变形,在混凝土配合比及施工过程中要注意如下问题:(1)选用三德P
5R 普通硅酸盐水泥,中粗砂,5~40mm碎石
(2)外加剂采纳银桥生产YQ-H防水剂,在混凝土中掺入水泥重量2%,初凝时间控制在10~12h
(3)掺入粉煤灰,以替代部分水泥用量,推迟混凝土强度的增长,采纳R60=35N/mm2代替R28=35N/mm2,从而减少水泥水化热的不利影响
采纳漳州后石电厂Ⅰ级粉煤灰,细度应符合国家现行标准的规定
掺量应通过厦门三航混凝土有限公司试验室确定
具体配合比如下:砼强度水泥品种水用量(kg)水泥用量(kg)粉煤灰用量(kg)YQ-H用量(kg)砂用量(kg)碎石用量(kg)外加剂用量(kg)C35P8三德P
5R180313787
8375910065
98(4)施工期间,要根据天气及材料等实际情况,及时调整配比,并且应避开在雨天施工
(5)提高混凝土抗拉强度,保证骨料级配良好
控制石子、砂子的含泥量不超过1%和3%,且不得含有其他杂质
(6)混凝土坍落度控制在90mm~130mm

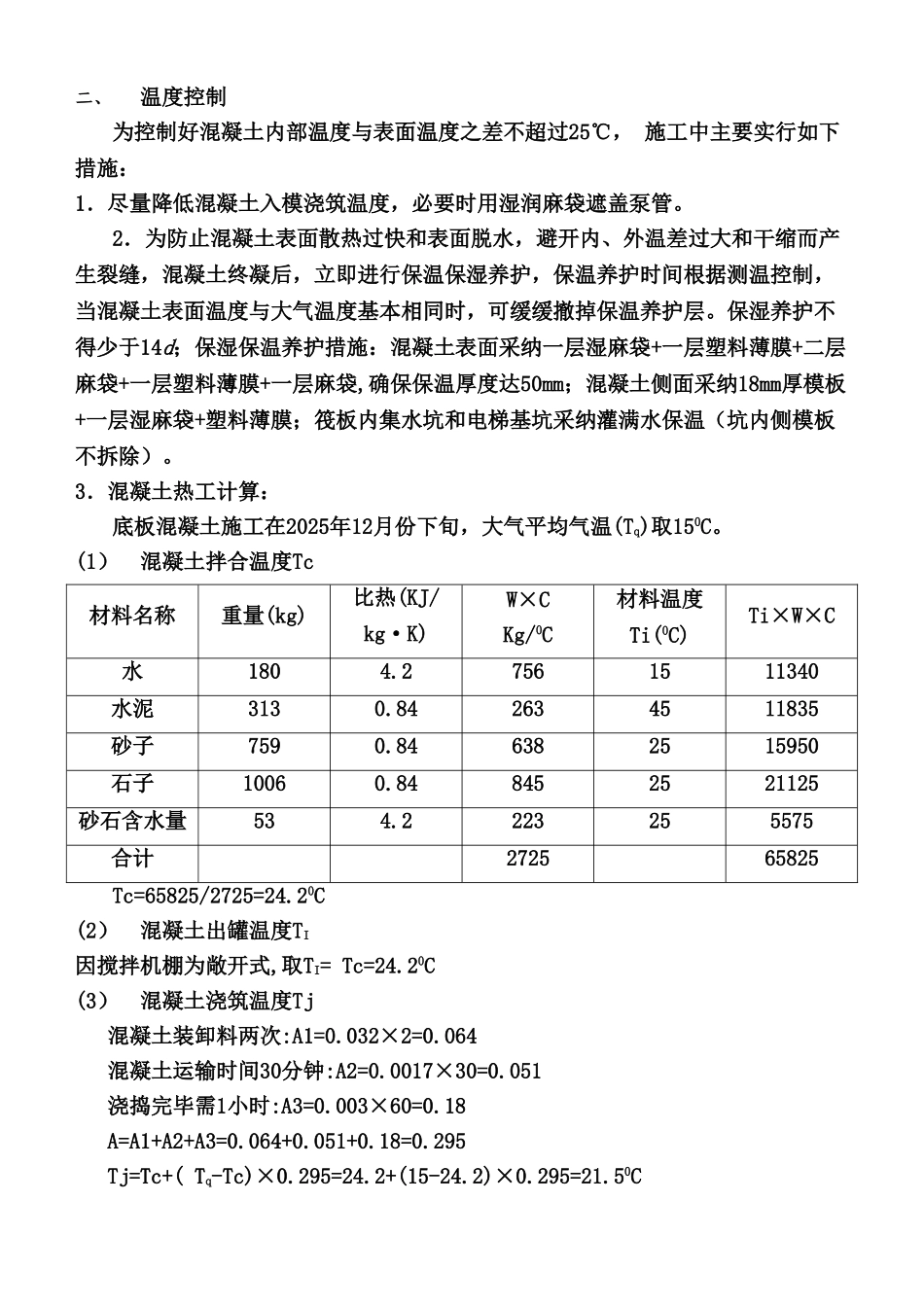

二、温度控制为控制好混凝
