重大一般安全中化泉州石化有限公司1200 万吨/年炼油项目燃料油
重污油罐区装置接地安装工程施工技术方案编制:审核:批准: 中石化第四建设有限公司福建中化泉州工程项目部2025 年 05 月√ 一、工程概况与工程量本施工方案为 1200 万吨/年炼油项目燃料油、重污油罐区装置静电接地安装工程,地下接地网可能与地下管道、土建基础土方施工穿插进行,交叉作业较多
本工程由中京工程设计软件技术有限公司设计、总承包,北京华夏石化工程监理有限公司监理
项目施工计划于 2025 年 6 月 30 日完成
工作量包括:接地主干线 1100 米,支线 500 米,接地极 102 根
其中包括:燃料油罐和重污油罐的避雷引下线和接地,人体静电消除装置;静电检测井;泵棚;污水提升泵房及泡沫站的接地
主要工作内容:10 台燃料油罐和重污油罐的地面层静电接地线;8 台泵的静电接地;1 个泵棚的防雷引下线;1 个泡沫站的静电接地;1 个污水提升泵房的静电接地;3401 装置内工艺管道的静电接地;3401 装置内所有电气
仪表的工作接地和保护接地安装

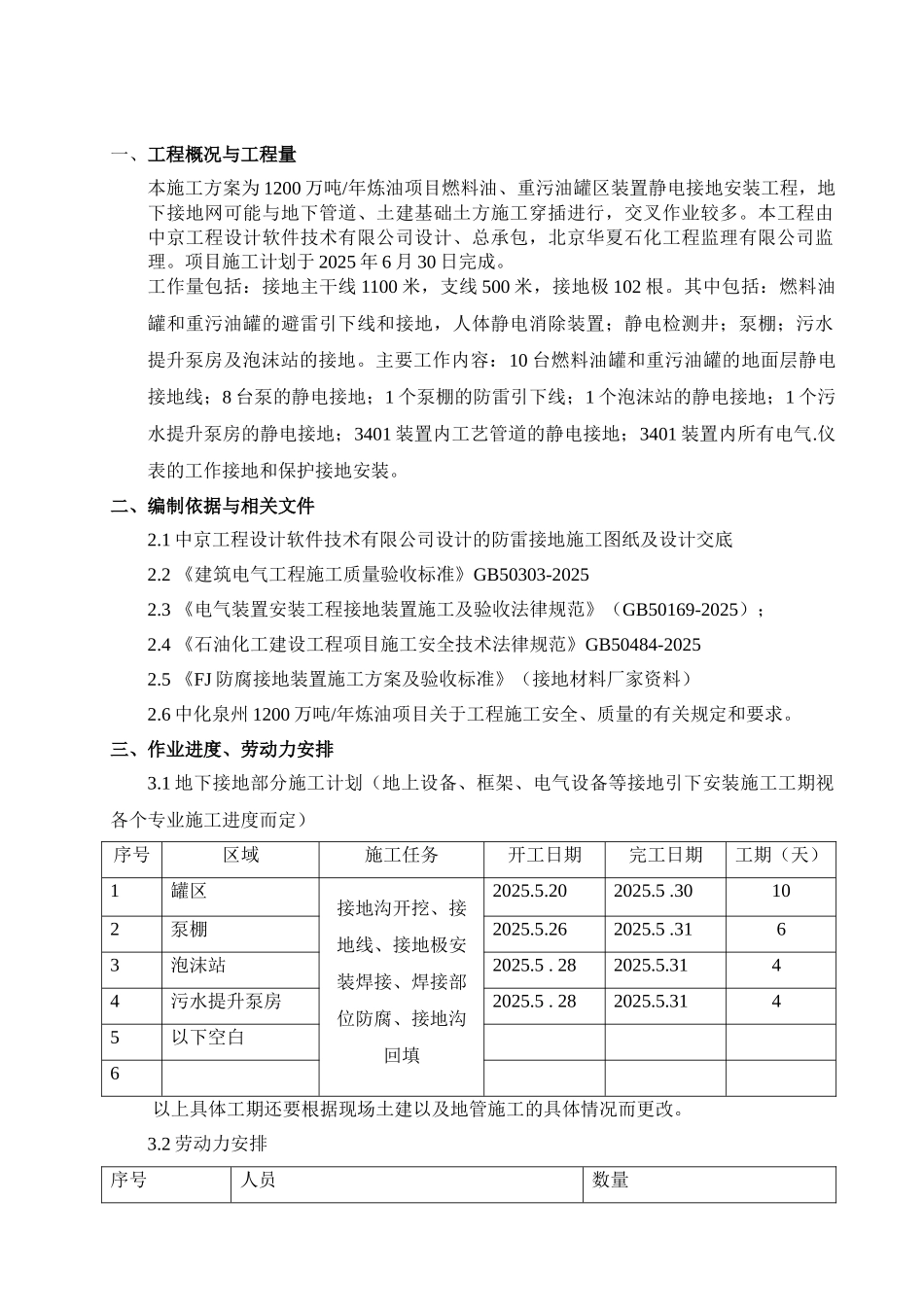

二、编制依据与相关文件2
1 中京工程设计软件技术有限公司设计的防雷接地施工图纸及设计交底2
2 《建筑电气工程施工质量验收标准》GB50303-20252
3 《电气装置安装工程接地装置施工及验收法律规范》(GB50169-2025);2
4 《石油化工建设工程项目施工安全技术法律规范》GB50484-20252
5 《FJ 防腐接地装置施工方案及验收标准》(接地材料厂家资料)2
6 中化泉州 1200 万吨/年炼油项目关于工程施工安全、质量的有关规定和要求
三、作业进度、劳动力安排3

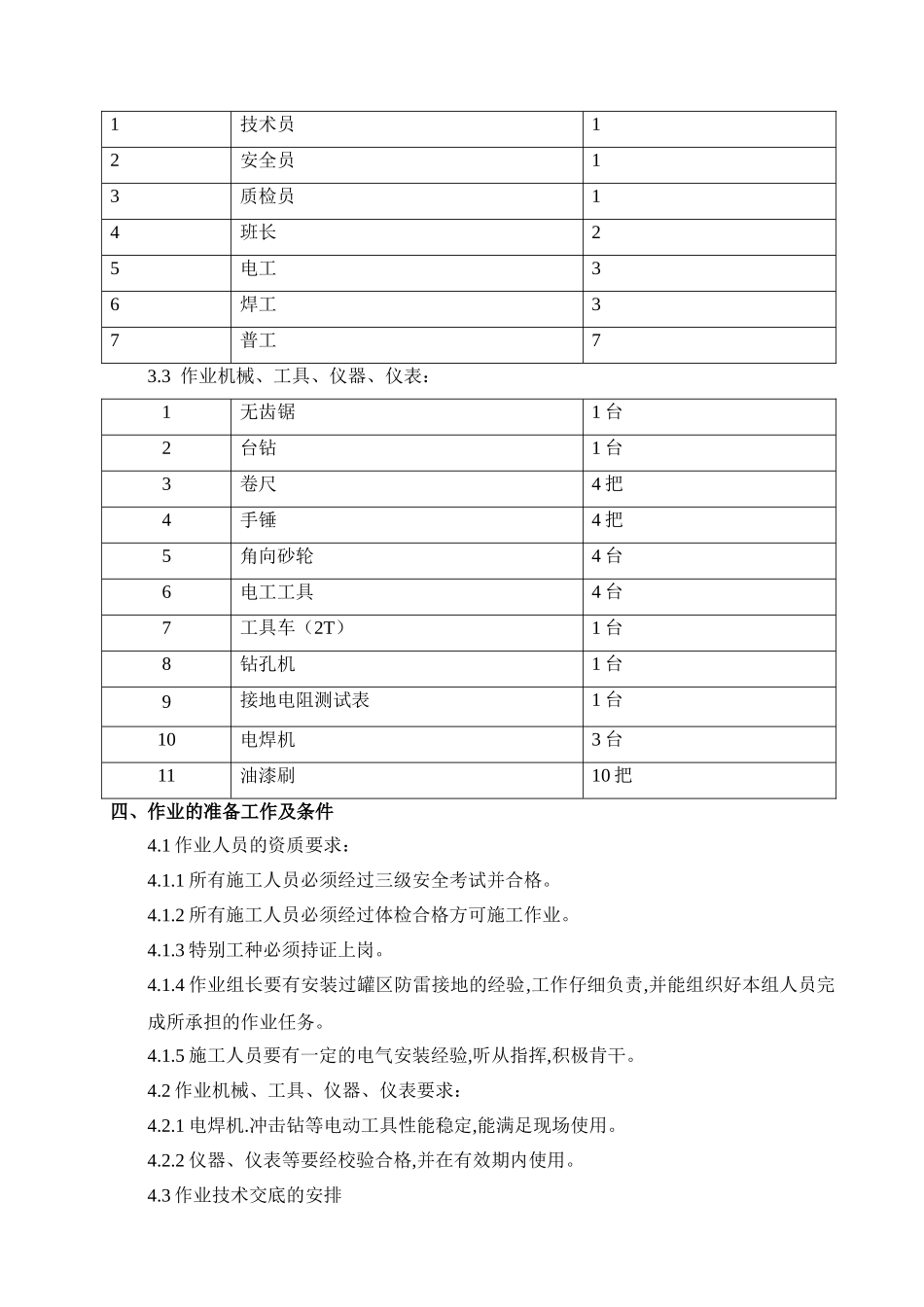

1 地下接地部分施工计划(地上设备、框架、电气设备等接地引下安装施工工期视各个专业施工进度而定)序号区域施工任务开工日期完工日期工期(天)1罐区接地沟开挖、接地线、接地极
