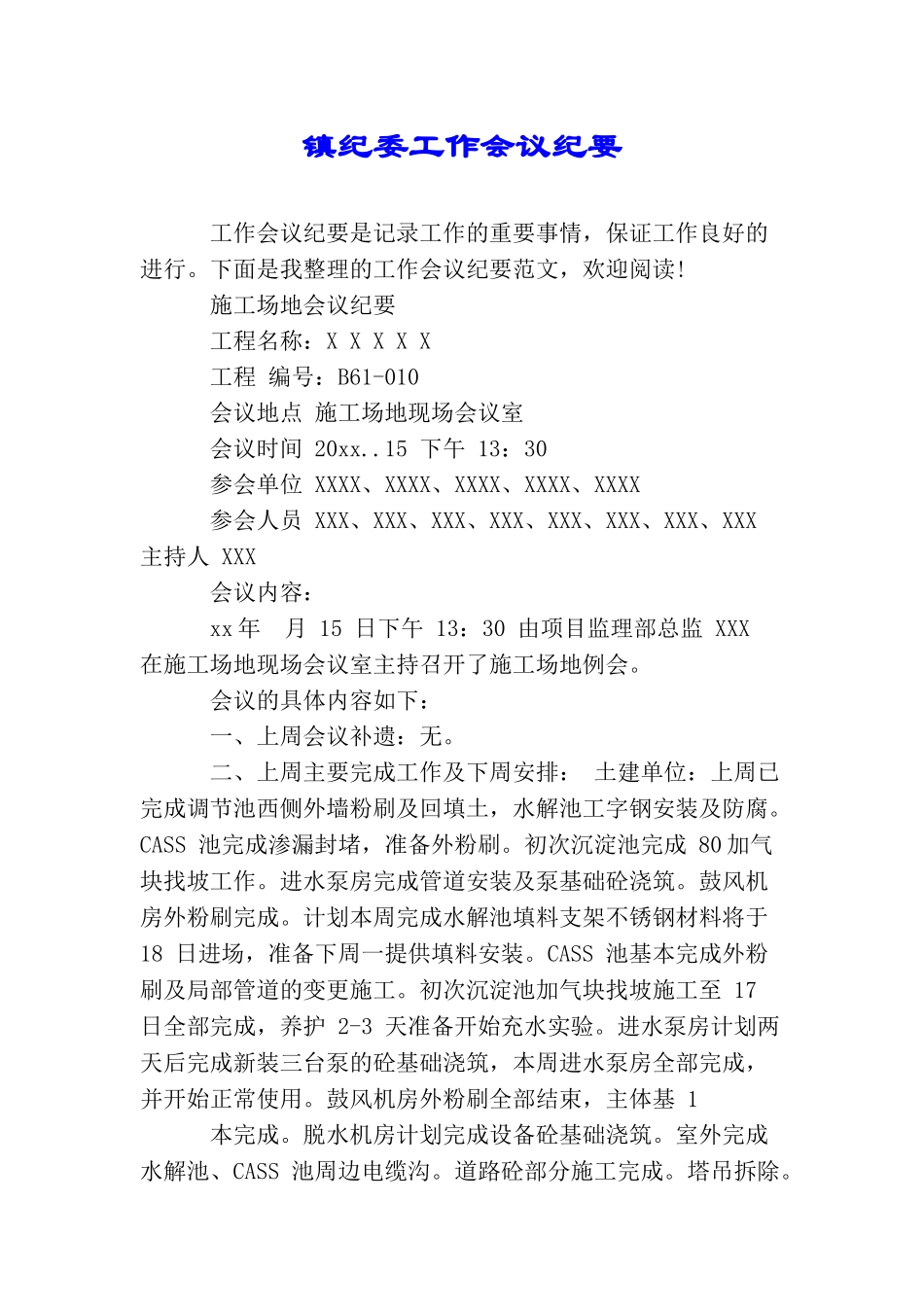

施工场地会议纪要 工程名称:X X X X X 工程 编号:B61-010 会议地点 施工场地现场会议室 会议时间 20xx
15 下午 13:30 参会单位 XXXX、XXXX、XXXX、XXXX、XXXX 参会人员 XXX、XXX、XXX、XXX、XXX、XXX、XXX、XXX 主持人 XXX 会议内容: xx 年 月 15 日下午 13:30 由项目监理部总监 XXX 在施工场地现场会议室主持召开了施工场地例会
会议的具体内容如下: 一、上周会议补遗:无
二、上周主要完成工作及下周安排: 土建单位:上周已完成调节池西侧外墙粉刷及回填土,水解池工字钢安装及防腐
CASS 池完成渗漏封堵,准备外粉刷
初次沉淀池完成 80 加气块找坡工作
进水泵房完成管道安装及泵基础砼浇筑
鼓风机房外粉刷完成
计划本周完成水解池填料支架不锈钢材料将于 18 日进场,准备下周一提供填料安装
CASS 池基本完成外粉刷及局部管道的变更施工
初次沉淀池加气块找坡施工至 17 日全部完成,养护 2-3 天准备开始充水实验
进水泵房计划两天后完成新装三台泵的砼基础浇筑,本周进水泵房全部完成,并开始正常使用
鼓风机房外粉刷全部结束,主体基 1 本完成
脱水机房计划完成设备砼基础浇筑
室外完成水解池、CASS 池周边电缆沟
道路砼部分施工完成
水解池北侧道路清理

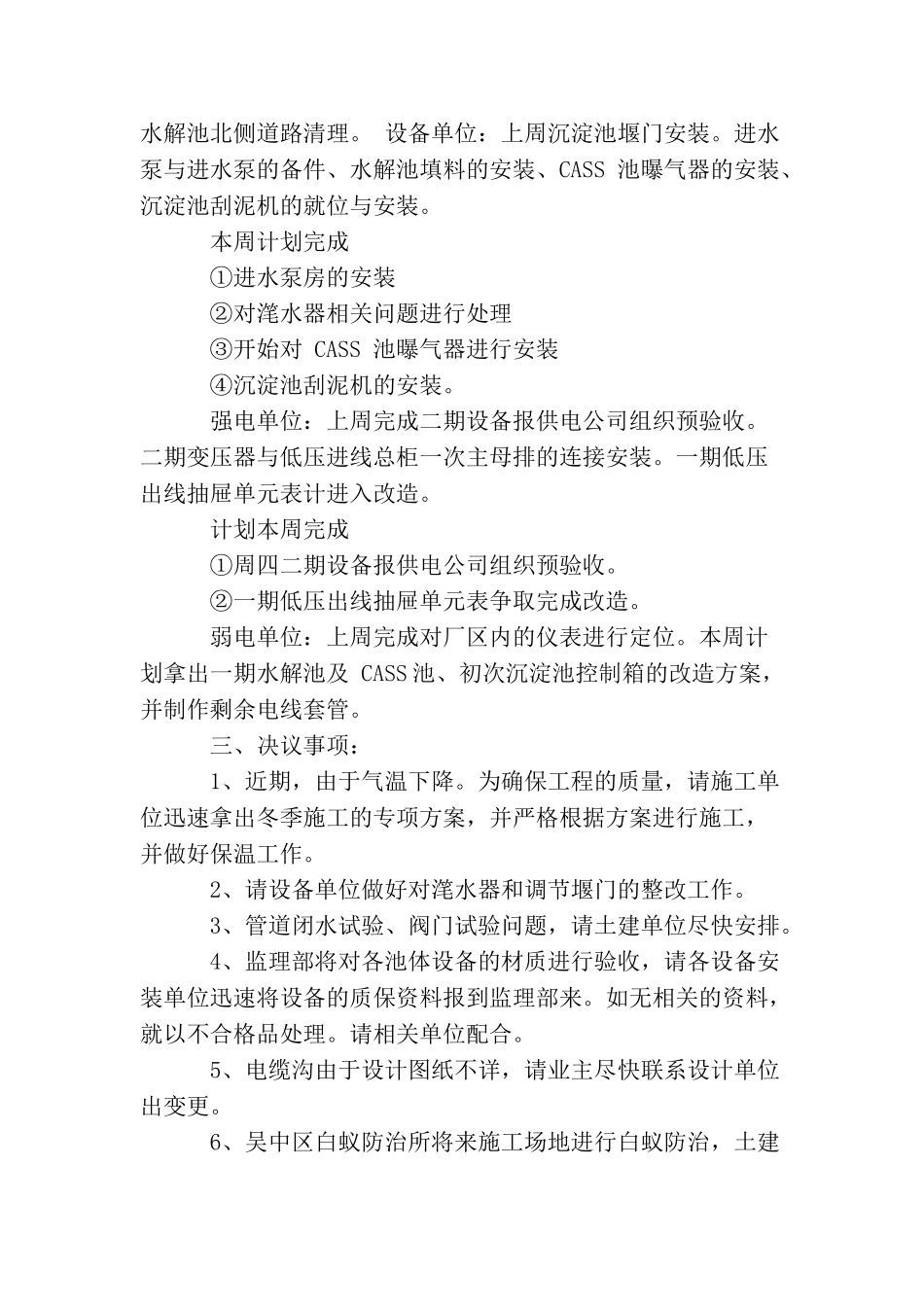

设备单位:上周沉淀池堰门安装
进水泵与进水泵的备件、水解池填料的安装、CASS 池曝气器的安装、沉淀池刮泥机的就位与安装
本周计划完成 ①进水泵房的安装 ②对滗水器相关问题进行处理 ③开始对 CASS 池曝气器进行安装 ④沉淀池刮泥机的安装
强电单位:上周完成二期设备报供电公司组织预验收

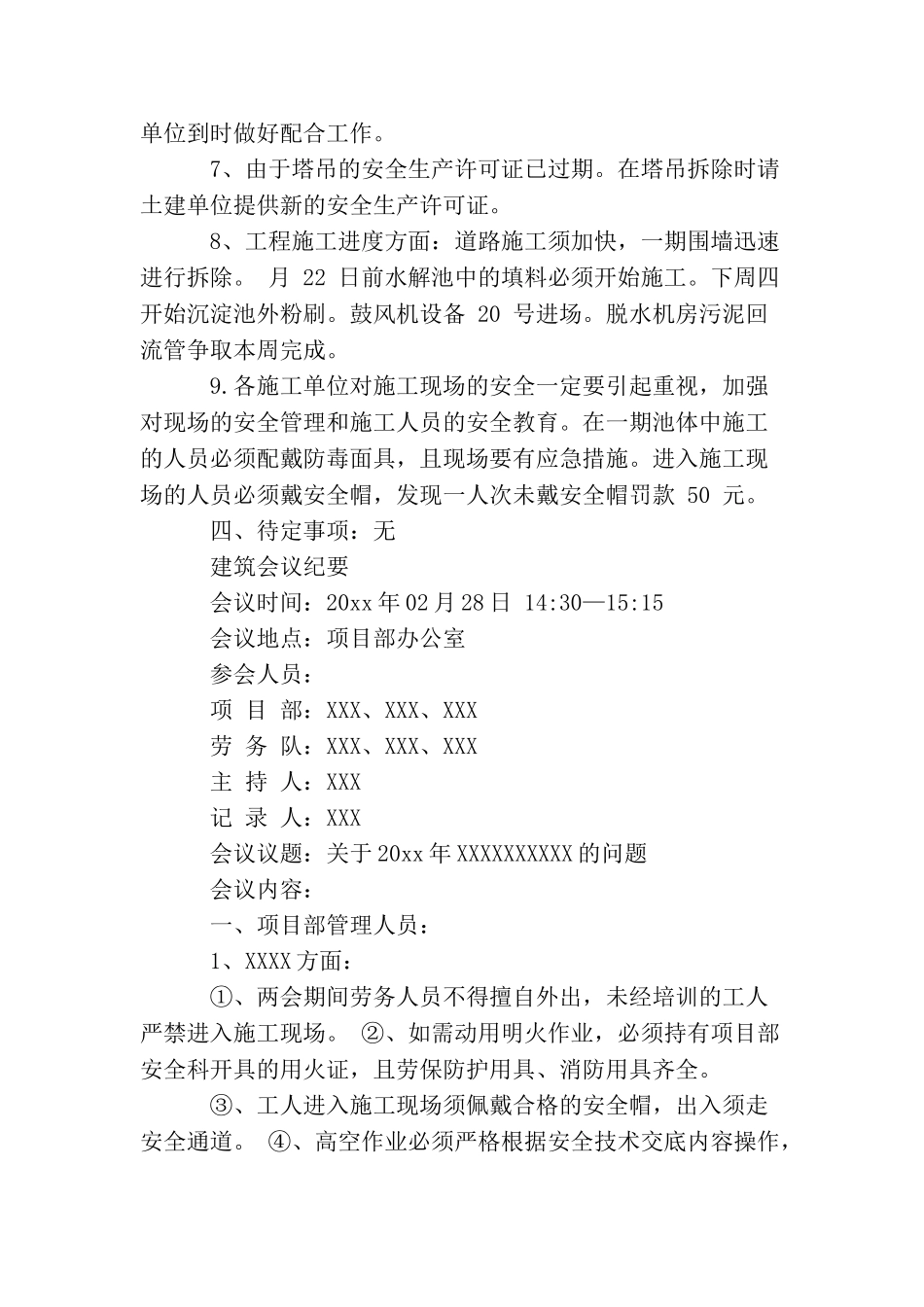

二期变压器与低压进
