5 隧洞混凝土浇筑3

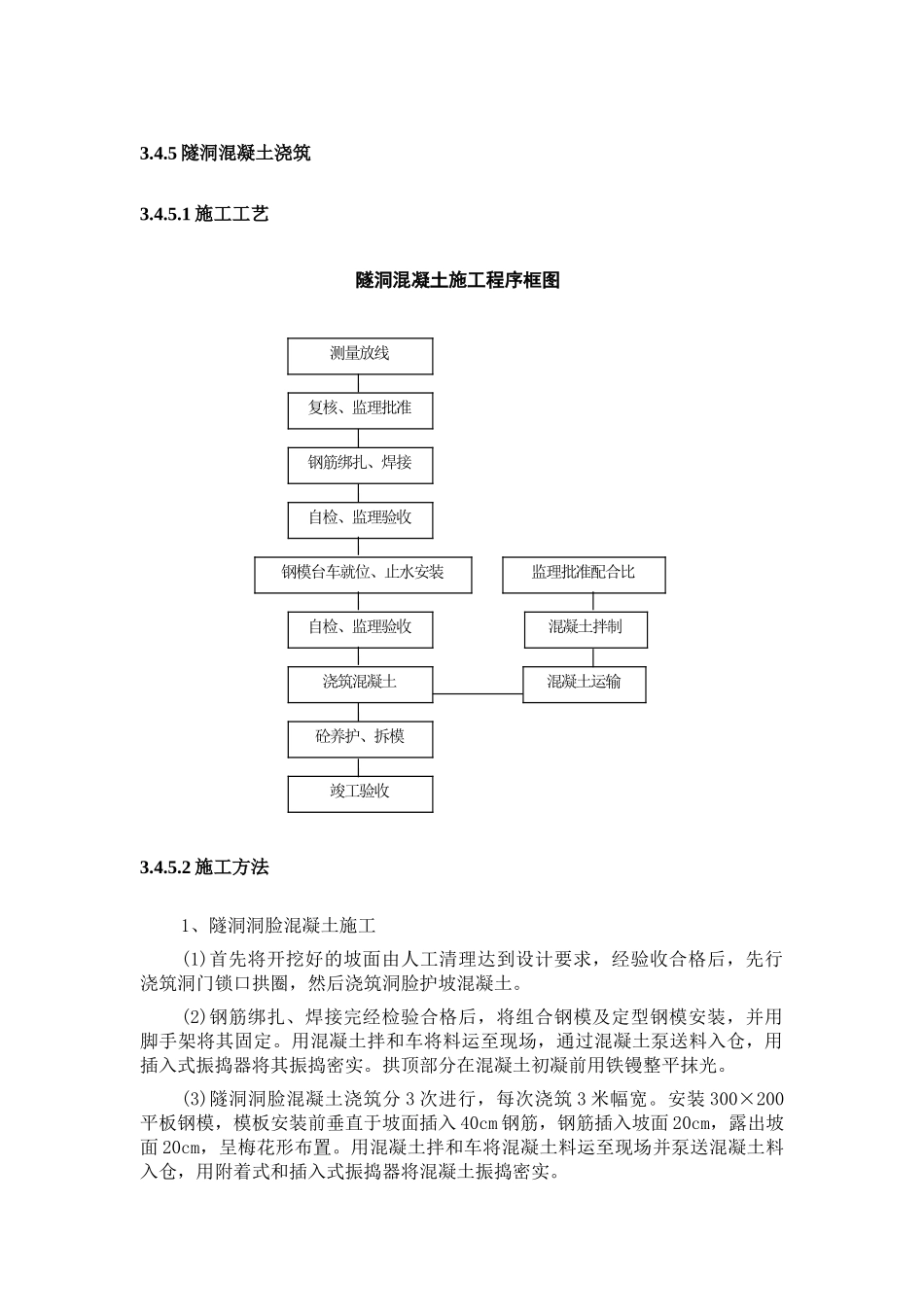

1 施工工艺3
2 施工方法1、隧洞洞脸混凝土施工(1)首先将开挖好的坡面由人工清理达到设计要求,经验收合格后,先行浇筑洞门锁口拱圈,然后浇筑洞脸护坡混凝土
(2)钢筋绑扎、焊接完经检验合格后,将组合钢模及定型钢模安装,并用脚手架将其固定
用混凝土拌和车将料运至现场,通过混凝土泵送料入仓,用插入式振捣器将其振捣密实
拱顶部分在混凝土初凝前用铁镘整平抹光
(3)隧洞洞脸混凝土浇筑分 3 次进行,每次浇筑 3 米幅宽
安装 300×200平板钢模,模板安装前垂直于坡面插入 40cm 钢筋,钢筋插入坡面 20cm,露出坡面 20cm,呈梅花形布置
用混凝土拌和车将混凝土料运至现场并泵送混凝土料入仓,用附着式和插入式振捣器将混凝土振捣密实

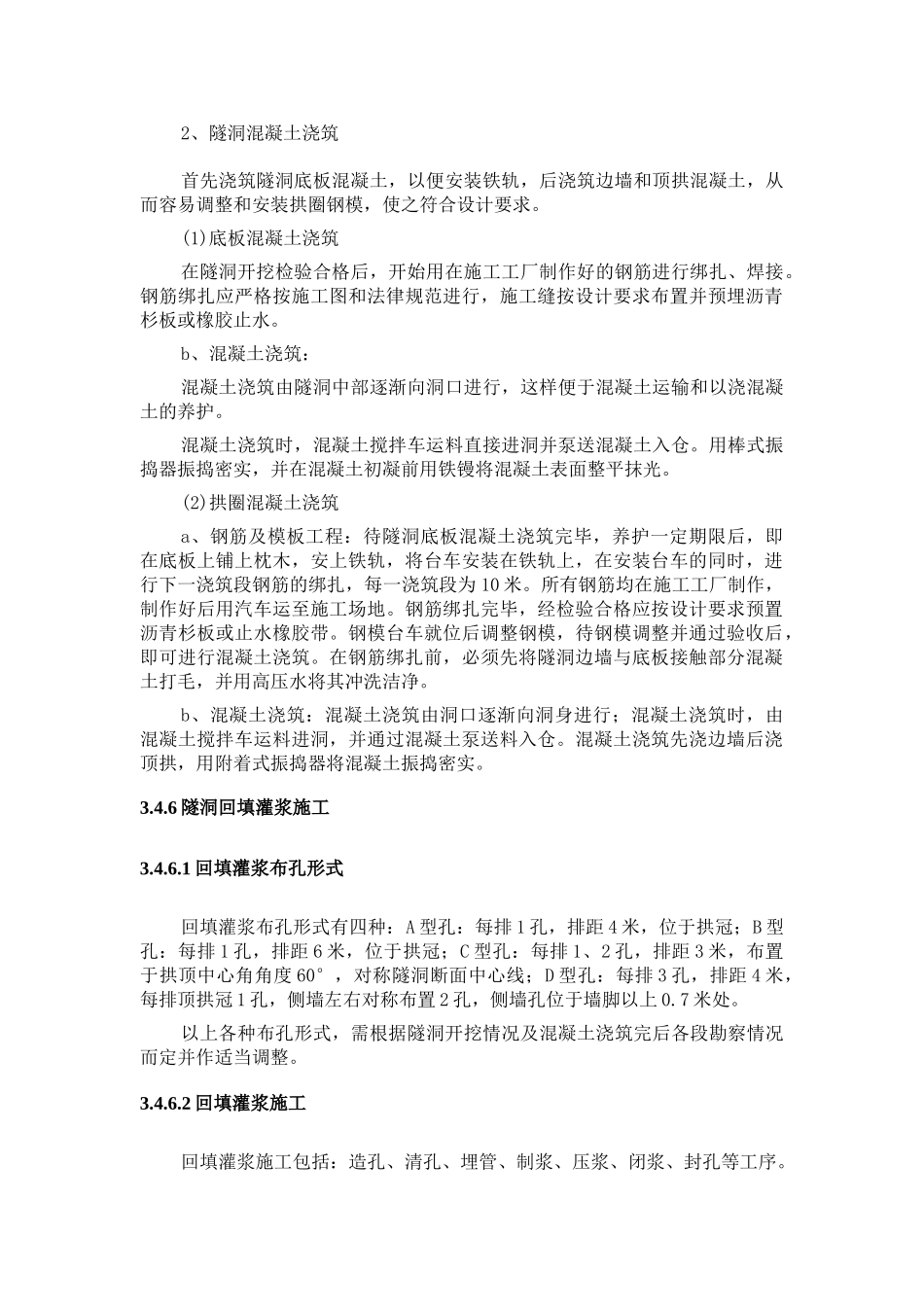

隧洞混凝土施工程序框图测量放线复核、监理批准钢筋绑扎、焊接自检、监理验收钢模台车就位、止水安装自检、监理验收浇筑混凝土砼养护、拆模监理批准配合比混凝土拌制混凝土运输竣工验收2、隧洞混凝土浇筑首先浇筑隧洞底板混凝土,以便安装铁轨,后浇筑边墙和顶拱混凝土,从而容易调整和安装拱圈钢模,使之符合设计要求
(1)底板混凝土浇筑在隧洞开挖检验合格后,开始用在施工工厂制作好的钢筋进行绑扎、焊接
钢筋绑扎应严格按施工图和法律规范进行,施工缝按设计要求布置并预埋沥青杉板或橡胶止水
b、混凝土浇筑:混凝土浇筑由隧洞中部逐渐向洞口进行,这样便于混凝土运输和以浇混凝土的养护
混凝土浇筑时,混凝土搅拌车运料直接进洞并泵送混凝土入仓
用棒式振捣器振捣密实,并在混凝土初凝前用铁镘将混凝土表面整平抹光
(2)拱圈混凝土浇筑a、钢筋及模板工程:待隧洞底板混凝土浇筑完毕,养护一定期限后,即在底板上铺上枕木,安上铁轨,将台车安装在铁轨上,在安装台车的同时,进行下一浇筑段钢筋的绑扎,每一浇筑段为 10 米
所有钢筋均在施工工厂制作,制作好后
