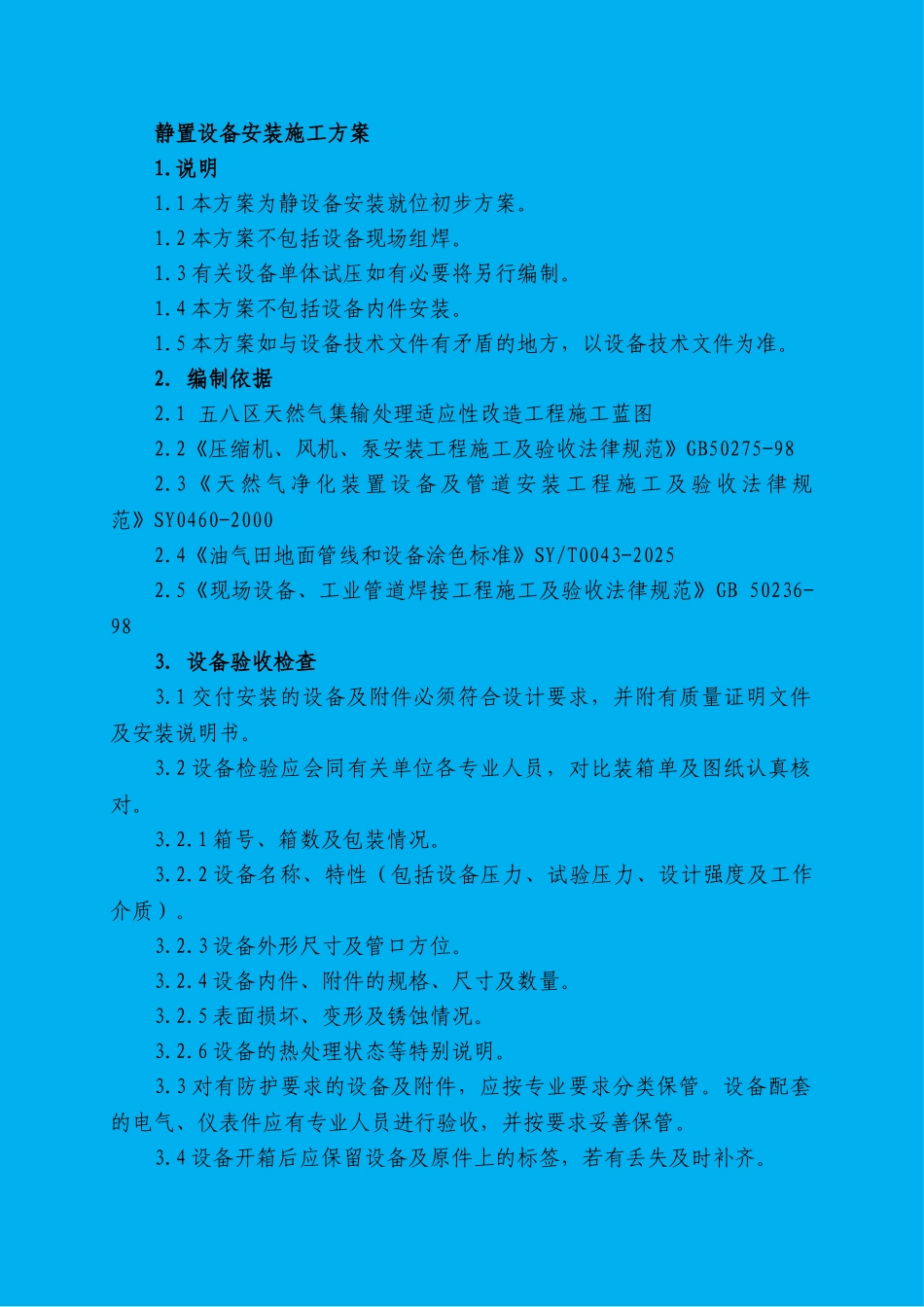

静置设备安装施工方案1
1 本方案为静设备安装就位初步方案
2 本方案不包括设备现场组焊
3 有关设备单体试压如有必要将另行编制
4 本方案不包括设备内件安装
5 本方案如与设备技术文件有矛盾的地方,以设备技术文件为准
2.编制依据2
1 五八区天然气集输处理适应性改造工程施工蓝图2
2《压缩机、风机、泵安装工程施工及验收法律规范》GB50275-982
3 《 天 然 气 净 化 装 置 设 备 及 管 道 安 装 工 程 施 工 及 验 收 法 律 规范》SY0460-20002
4《油气田地面管线和设备涂色标准》SY/T0043-20252
5《现场设备、工业管道焊接工程施工及验收法律规范》GB 50236-983.设备验收检查3
1 交付安装的设备及附件必须符合设计要求,并附有质量证明文件及安装说明书
2 设备检验应会同有关单位各专业人员,对比装箱单及图纸认真核对
1 箱号、箱数及包装情况
2 设备名称、特性(包括设备压力、试验压力、设计强度及工作介质)
3 设备外形尺寸及管口方位
4 设备内件、附件的规格、尺寸及数量
5 表面损坏、变形及锈蚀情况
6 设备的热处理状态等特别说明
3 对有防护要求的设备及附件,应按专业要求分类保管
设备配套的电气、仪表件应有专业人员进行验收,并按要求妥善保管
4 设备开箱后应保留设备及原件上的标签,若有丢失及时补齐
5 在设备交付安装时未能发现而在施工过程中发现的缺陷问题,应会同有关单位及人员,查明原因,及时处理解决
6 运到现场的设备应及时安装,因故不能及时安装的设备要防止受潮及变形等不良现象

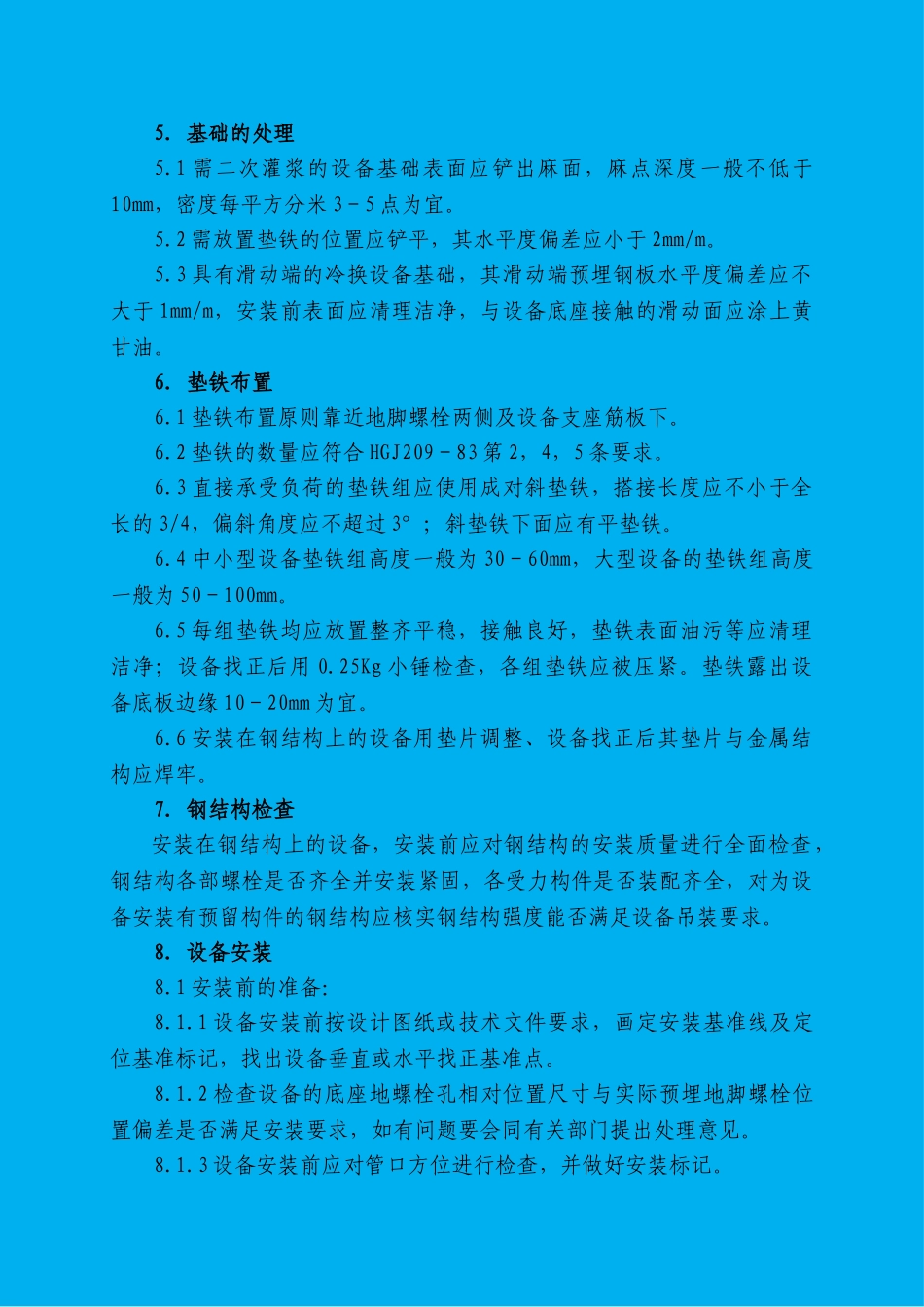

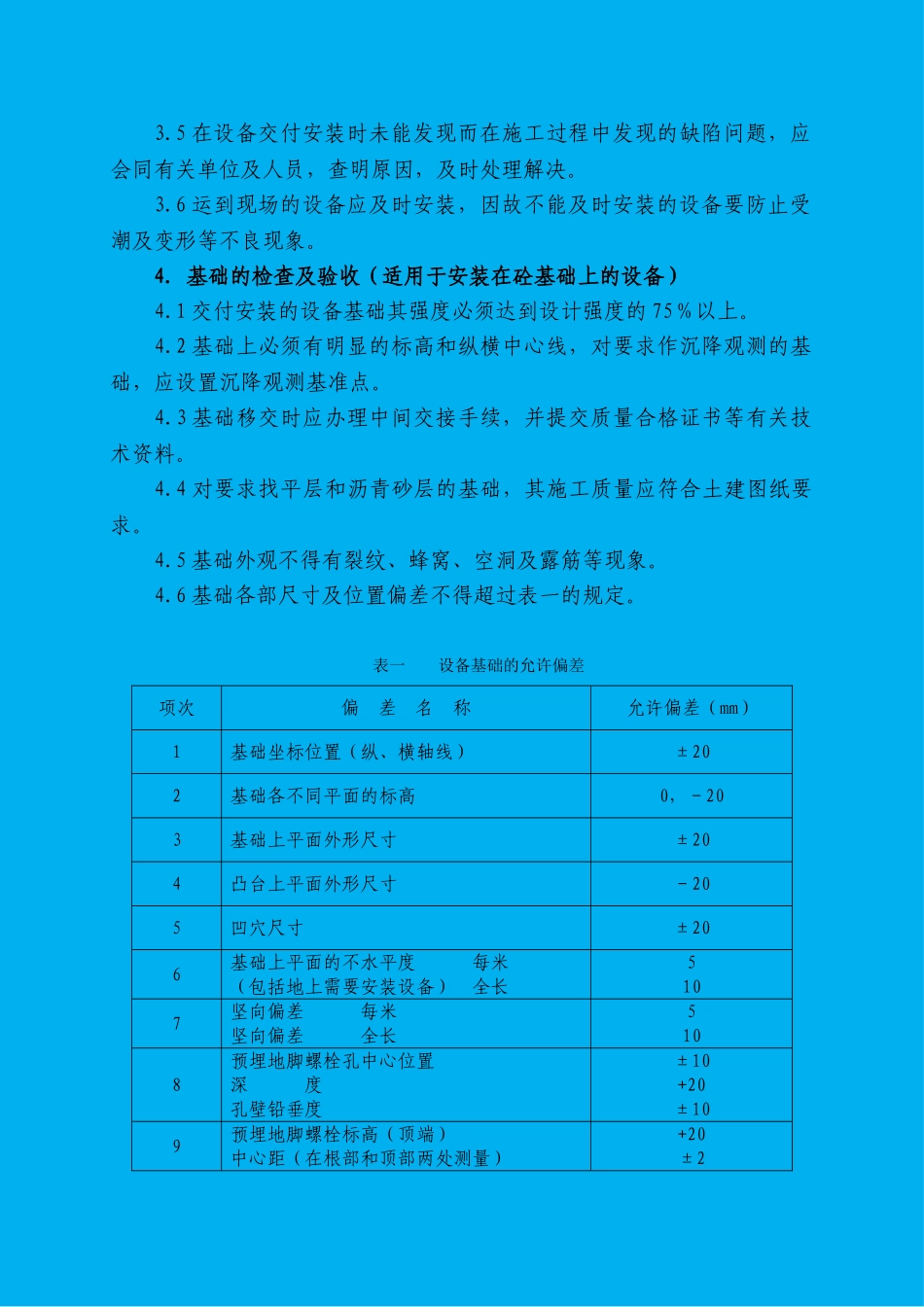

4.基础的检查及验收(适用于安装在砼基础上的设备)4
1 交付安装的设备基础其强度必须达到设计强度的 75%以上
2 基础上必须有明显的标高和纵
