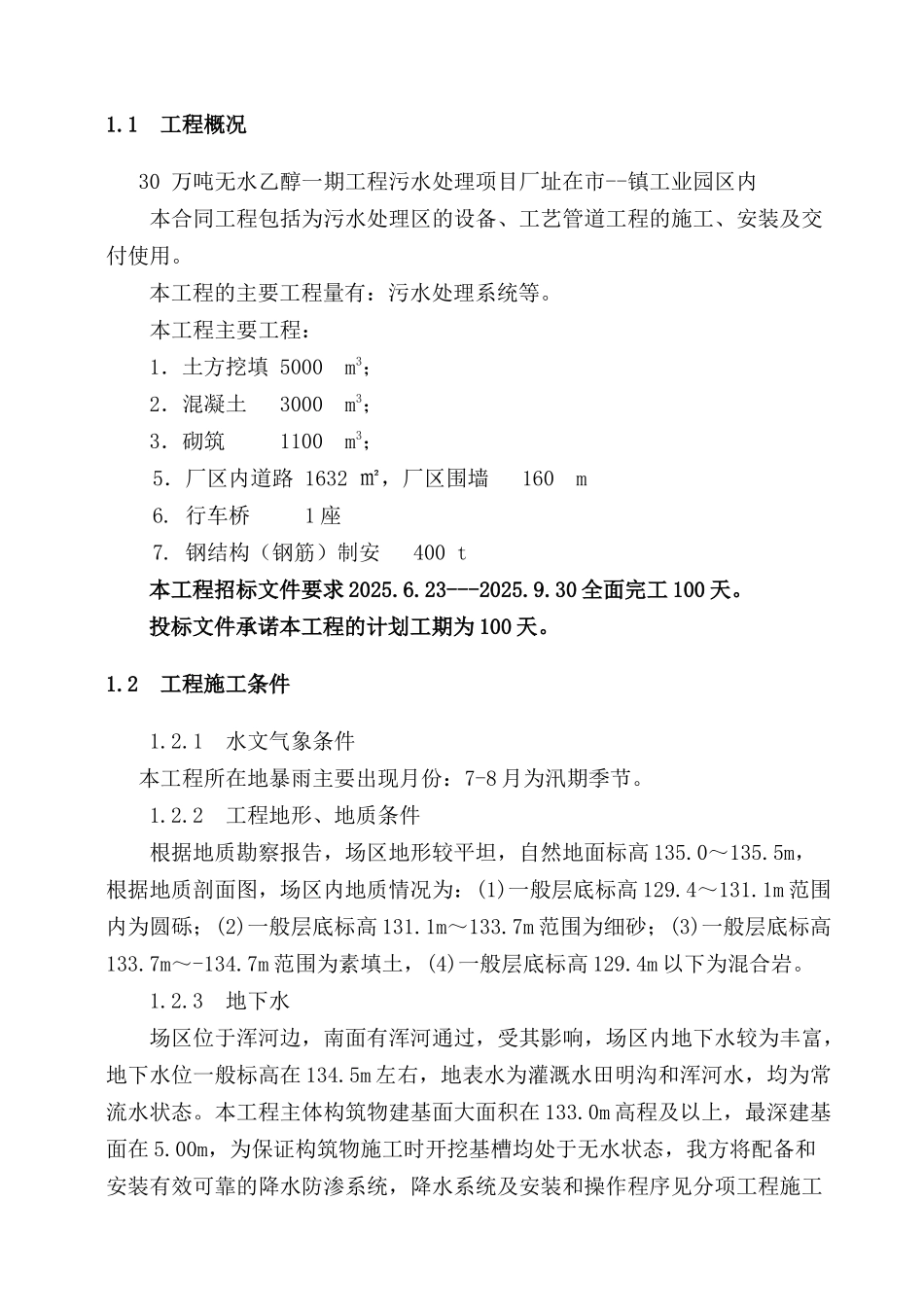

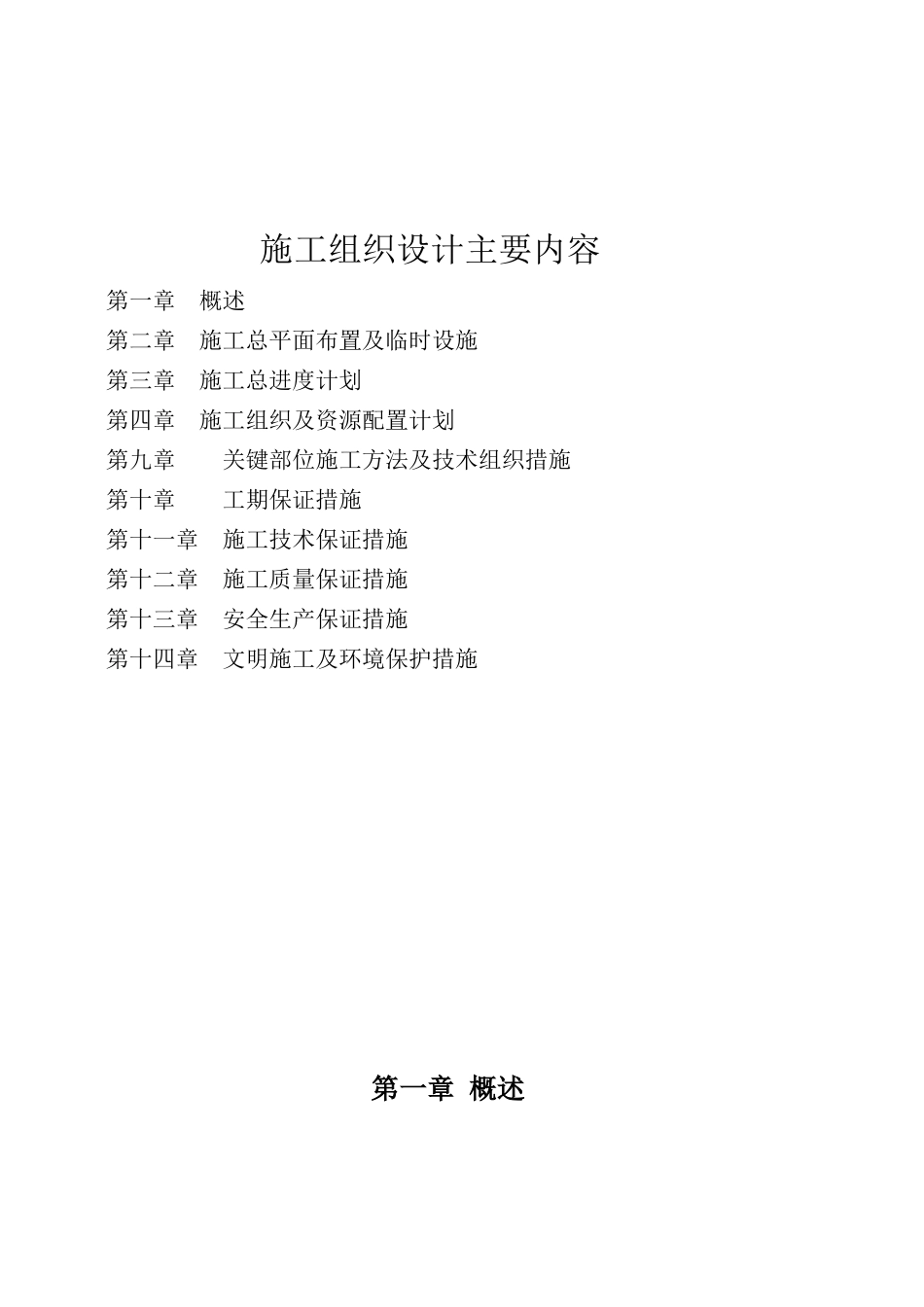

30 万吨无水乙醇一期工程污水处理项目 施工组织设计施工组织设计主要内容第一章 概述第二章 施工总平面布置及临时设施第三章 施工总进度计划第四章 施工组织及资源配置计划第九章 关键部位施工方法及技术组织措施第十章 工期保证措施第十一章 施工技术保证措施第十二章 施工质量保证措施第十三章 安全生产保证措施第十四章 文明施工及环境保护措施第一章 概述1.1 工程概况 30 万吨无水乙醇一期工程污水处理项目厂址在市--镇工业园区内 本合同工程包括为污水处理区的设备、工艺管道工程的施工、安装及交付使用。本工程的主要工程量有:污水处理系统等。本工程主要工程: 1.土方挖填 5000 m3; 2.混凝土 3000 m3; 3.砌筑 1100 m3;5.厂区内道路 1632 ㎡,厂区围墙 160 m6. 行车桥 1 座7. 钢结构(钢筋)制安 400 t本工程招标文件要求 2025.6.23---2025.9.30 全面完工 100 天。投标文件承诺本工程的计划工期为 100 天。1.2 工程施工条件 1.2.1 水文气象条件 本工程所在地暴雨主要出现月份:7-8 月为汛期季节。 1.2.2 工程地形、地质条件 根据地质勘察报告,场区地形较平坦,自然地面标高 135.0~135.5m,根据地质剖面图,场区内地质情况为:(1)一般层底标高 129.4~131.1m 范围内为圆砾;(2)一般层底标高 131.1m~133.7m 范围为细砂;(3)一般层底标高133.7m~-134.7m 范围为素填土,(4)一般层底标高 129.4m 以下为混合岩。 1.2.3 地下水 场区位于浑河边,南面有浑河通过,受其影响,场区内地下水较为丰富,地下水位一般标高在 134.5m 左右,地表水为灌溉水田明沟和浑河水,均为常流水状态。本工程主体构筑物建基面大面积在 133.0m 高程及以上,最深建基面在 5.00m,为保证构筑物施工时开挖基槽均处于无水状态,我方将配备和安装有效可靠的降水防渗系统,降水系统及安装和操作程序见分项工程施工组织设计。 1.2.4 对外交通条件 南杂木污水处理厂工程交通与沈吉高速接近,交通方便。1.3 施工特点及对策 1.3.1 施工特点及关键 本工程位于抚顺市南杂木镇,自然地面标高为 135.0~135.5m,设计地面标高 138.5m,场区内地下水位较高,且临近浑河,也应密切关注浑河汛期水位的影响。 本工程施工规模相对较大,总土方挖填量约 5000 m3,总砼浇筑量约3000 m3,钢筋 380 吨,砼浇筑最大单体浇筑强度大,所以,实行必要措施,保证砼浇筑能力及做好土方平衡为本工程的关键...
