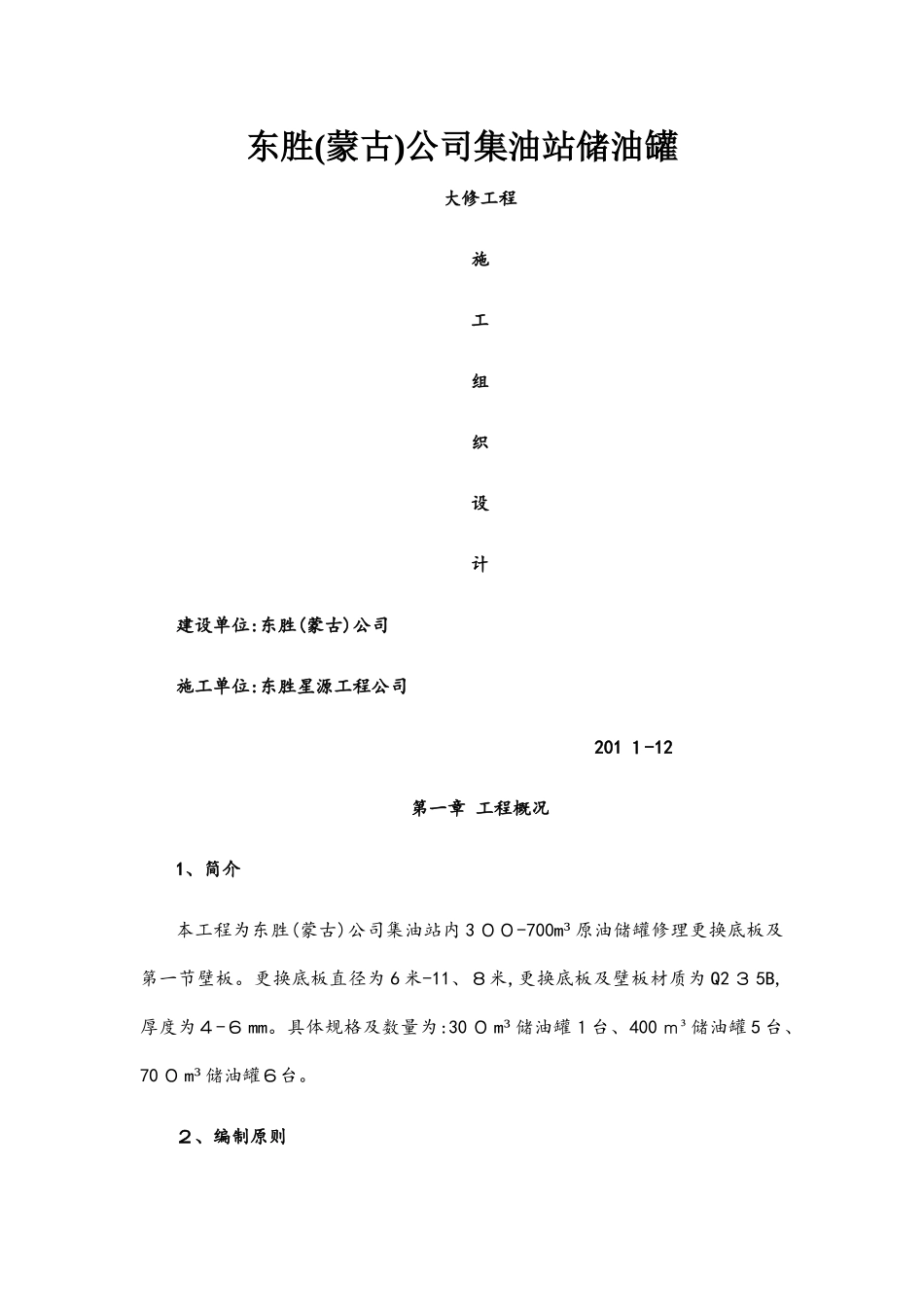

东胜(蒙古)公司集油站储油罐大修工程施工组织设计建设单位:东胜(蒙古)公司施工单位:东胜星源工程公司 201 1-12第一章 工程概况1、简介本工程为东胜(蒙古)公司集油站内 3 00-700m³ 原油储罐修理更换底板及第一节壁板。更换底板直径为 6 米-11、8米,更换底板及壁板材质为 Q2 3 5B,厚度为4-6 mm。具体规格及数量为:30 0 m³ 储油罐1台、400 m 储油罐³5 台、70 0 m³ 储油罐6台。2、编制原则依据东胜(蒙古)公司“集油站储油罐大修设计方案方案”,我们遵循油罐安装工程建设法律规范,用于指导本工程,合理组织施工采纳科学管理方法和先进得施工技术,优质、高效完成工程建设得综合性指导文件。3、施工方案编制依据(1)GB 5 0 128-2 0 05《立式圆筒形钢制焊接储罐施工及验收法律规范》;(2)G B5 0 2 36-9 8《现场设备、工业管道焊接工程施工法律规范》;(3)J B 3 9 65-85《钢制压力容器磁场探伤》;(4)G B 250-8附录《渗透探伤》;(5)SHJ 5 0 9-8 7《焊接工艺评定》;(6)S H J-5 05-87《炼油、化工施工安全规定》;(7)S HJ 50 1-85《石油化工剧毒、易燃、可燃介质管道施工及验收法律规范》;(8)G B/T1030 0、1—10300、5-8 8《质量管理和质量保证》第二章 施工进度计划及措施2、1 施工进度计划根据工程实际情况,我公司合理安排进度计划,总工期控制在 90 天以内。2、2 施工进度控制施工时,有项目经理严格控制施工进度,必要时加班加点,保证各项工作在计划工期内完成。第三章 施工方案3、1 施工程序 3、2 施工准备及材料验收3、2、1 施工准备1) 施工前,应准备必要得施工机具及起吊设备;2) 准备一套完善得技术资料;3) 施工前使用钢管及石棉瓦做好防火隔离墙;4) 施工人员进入罐内前,对油罐进行空气置换检测,检测合格后方可进入施工,每天施工前先置换空气 20 分钟;再对罐内气体做安全检测。5) 架设好临时电源线及用电设备。6)保证施工现场“四通一平”。施工准备材料验收,现场防护措施建设断流程、清罐、空气置换、安全气体检测拆除保温层,罐体开门罐底拆除,移除旧板新底壁板组装焊接检查验收焊缝外观检查真空试验充水试验无质量问题交工验收有质量问题进行修补修补合格后交工验收3、2、2 材料验收1) 选用材料必须具有质量合格证书,并对材料进行复检,确认合格后方可使用。2) 焊接材料应具有合格证,一般选用与钢材相应得抗裂...
