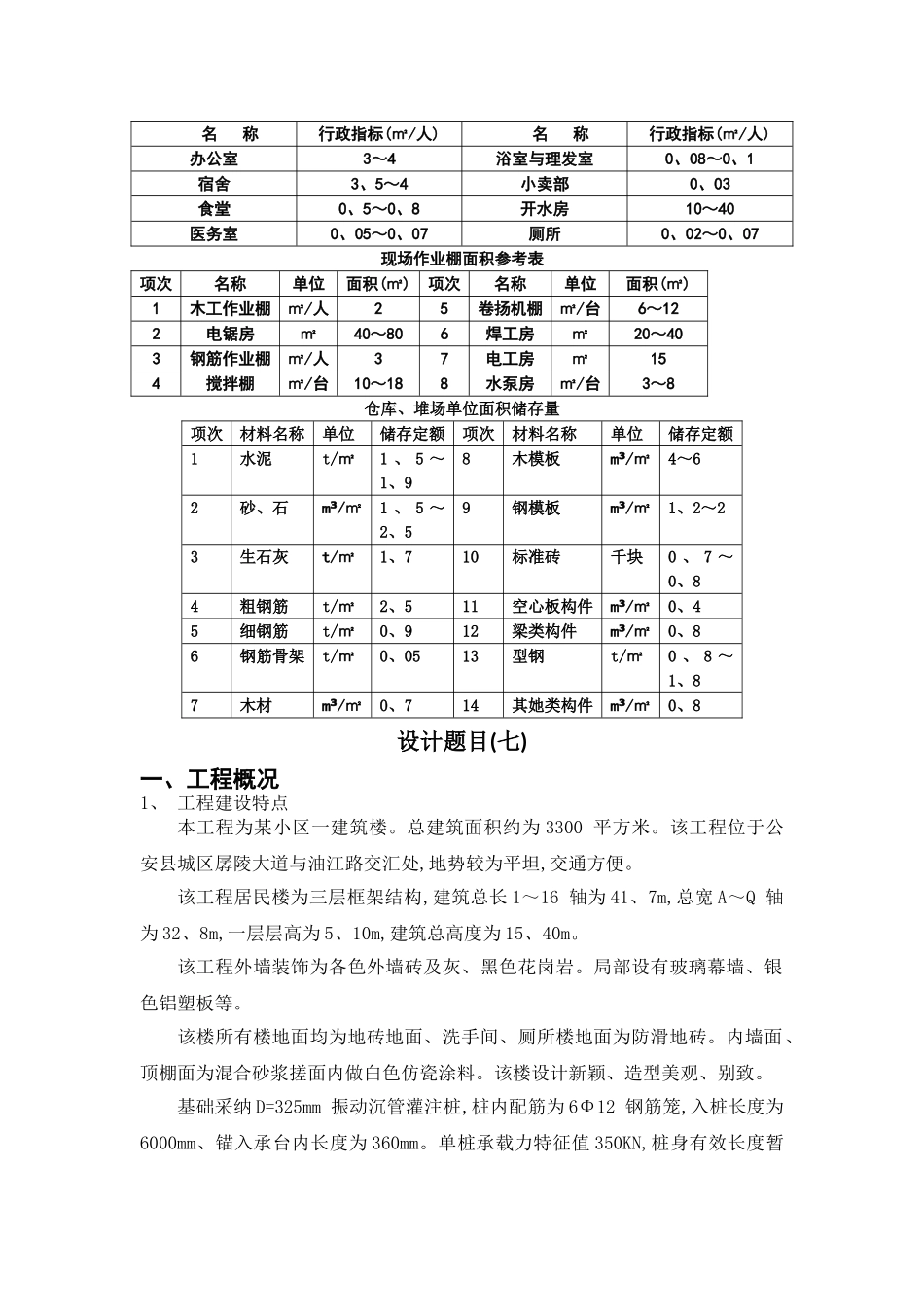

各工程得时间定额表基础工程基坑开挖 0、0018 工日/立方米 人工修整 0、188/立方米安装垫层模板 1、039 工日/㎡ 浇垫层混凝土 0、852 工日/㎡拆垫层模板 0、519 工日/㎡ 安装基础模板 0、237 工日/㎡扎钢筋(基础) 0、061 工日/t 浇基础混凝土 0、481 工日/立方米拆基础模板 0、119 工日/㎡ 第一次回填土 0、182 工日/立方米现场预制工程安装柱模板 0、75 工日/㎡ 扎柱钢筋 0、349 工日/t浇柱混凝土 0、599 工日/立方米 拆柱模板 0、37 工日/㎡安装屋架模板 1、79 工日/㎡ 扎屋架钢筋 0、116 工日/t浇屋架混凝土 1、06 工日/立方米 拆屋架模板 0、896 工日/㎡屋架预应力钢筋张拉 1、785 工日/榀结构吊装工程柱吊装 0、48 工日/根 基础梁吊装 0、421 工日/根吊车梁吊装 0、135 工日/根 屋架扶直就位 0、082 工日/榀屋架吊装 1、58 工日/榀 天窗架吊装 1、01 工日/榀屋面板吊装 0、174 工日/榀 预制钢筋混凝土构件 2、782 工日/立方米预制钢筋混凝土构件安装 2、385 工日/立方米钢筋混凝土工程钢筋混凝土构造柱 6、4 工日/立方米 钢筋混凝土现浇柱 4、994 工日/立方米钢筋混凝土基础圈梁 4、857 工日/立方米 钢筋混凝土圈梁 4、858 工日/立方米钢筋混凝土过梁 8、519 工日/立方米 钢筋混凝土现浇板 2、372 工日/立方米钢筋混凝土现浇阳台、板 0、627 工日/m³ 钢筋混凝土现浇楼梯 1、566 工日/ m³土方工程场地平整 0、062 工日/㎡ 土方开挖 0、07 工日/ m³ 土方运输 2、57 工日/ m³ 土方回填 2、081 工日/ m³ ±0、00 以下基础砌筑 1、218 工日/ m³基础垫层 1、506 工日/ m³ ±0、00 以上墙体砌筑 1、548 工日/ m³地面灰土砂素混凝土垫层 10、832 工日/㎡ 钢筋混凝土基础 1、714 工日/ m³屋面装饰工程水泥砂浆找平层 0、071 工日/㎡ 细石混凝土找平层 0、081 工日/㎡水泥砂浆粉楼地面 0、123 工日/㎡ 粉刷楼梯 0、712 工日/㎡水泥砂浆毛地面 0、61 工日/㎡ 粉顶棚 0、176 工日/㎡粉墙面 0、167 工日/㎡ 墙面涂料 0、046 工日/㎡外墙抹灰工程 0、083 工日/㎡ 屋面保温 0、539 工日/㎡屋面防水 0、044 工日/㎡ 屋面工程 0、046 工日/㎡脚手架工程 0、044 工日/㎡ 砌筑工程 0、781 工日/ m³行政、生活福利临时建筑面积参考指标名 称行政指标(㎡/人)名 称行政指标(㎡/人)办...
