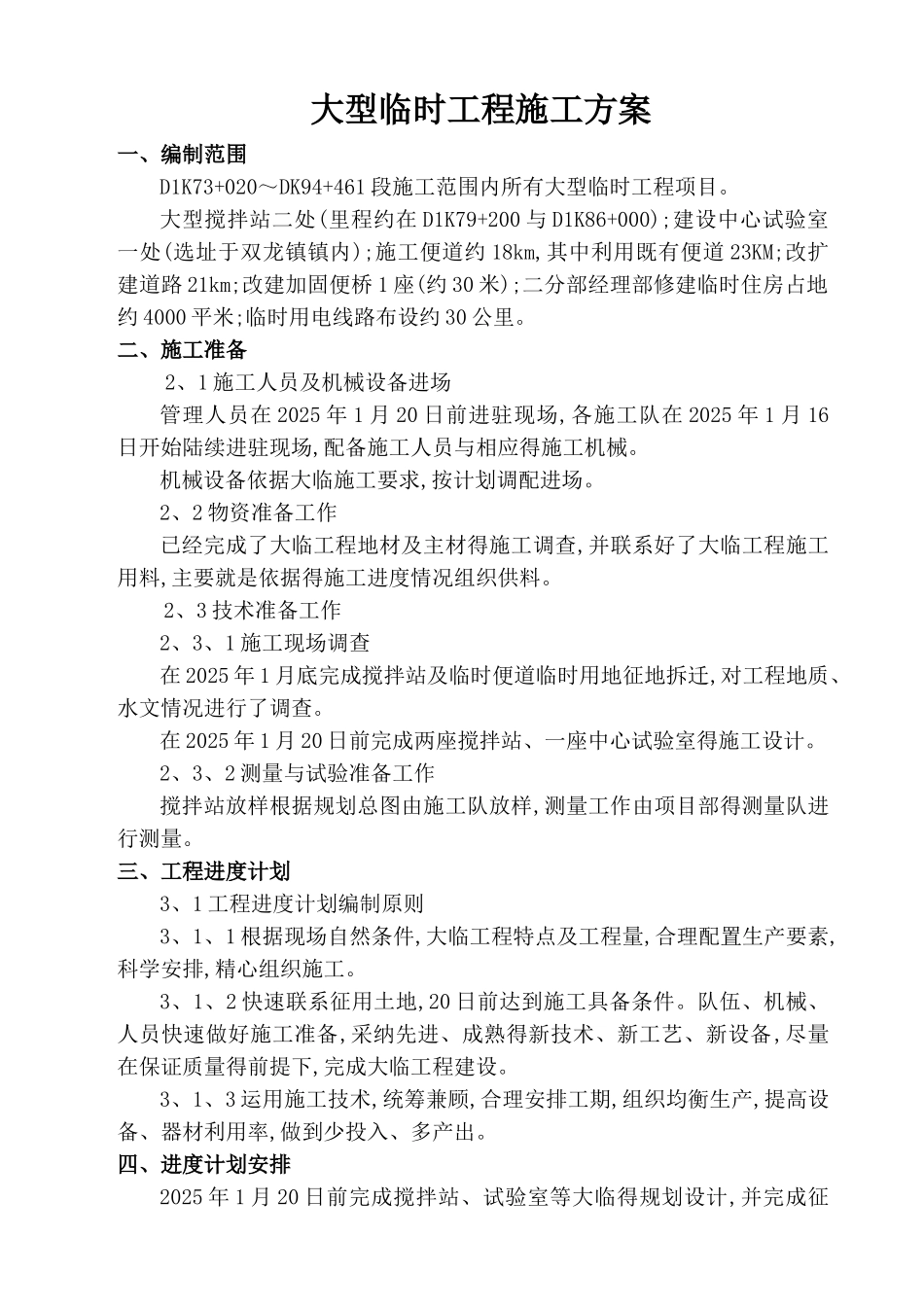

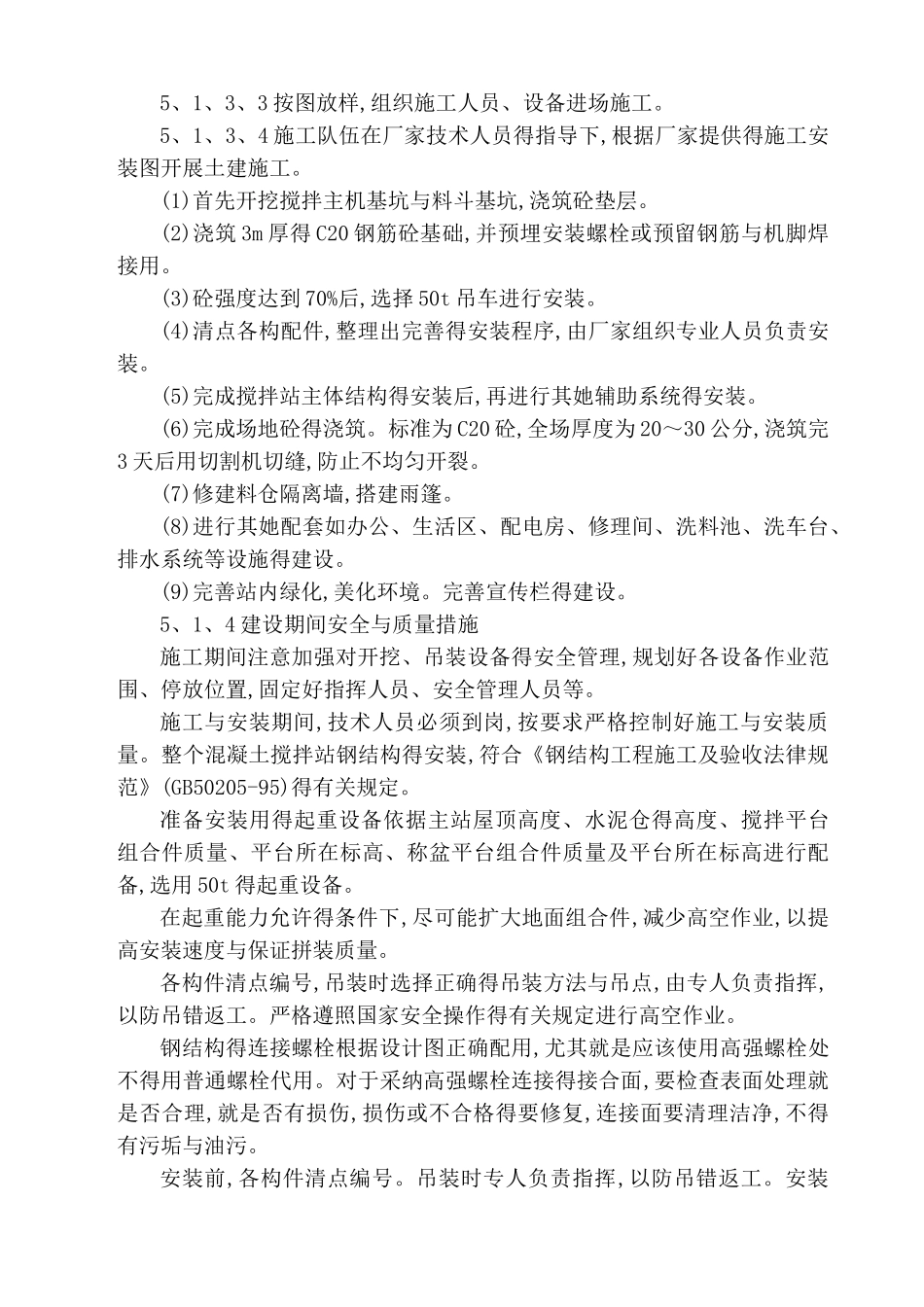

大型临时工程施工方案一、编制范围D1K73+020~DK94+461 段施工范围内所有大型临时工程项目。大型搅拌站二处(里程约在 D1K79+200 与 D1K86+000);建设中心试验室一处(选址于双龙镇镇内);施工便道约 18km,其中利用既有便道 23KM;改扩建道路 21km;改建加固便桥 1 座(约 30 米);二分部经理部修建临时住房占地约 4000 平米;临时用电线路布设约 30 公里。二、施工准备2、1 施工人员及机械设备进场管理人员在 2025 年 1 月 20 日前进驻现场,各施工队在 2025 年 1 月 16日开始陆续进驻现场,配备施工人员与相应得施工机械。机械设备依据大临施工要求,按计划调配进场。2、2 物资准备工作已经完成了大临工程地材及主材得施工调查,并联系好了大临工程施工用料,主要就是依据得施工进度情况组织供料。2、3 技术准备工作2、3、1 施工现场调查在 2025 年 1 月底完成搅拌站及临时便道临时用地征地拆迁,对工程地质、水文情况进行了调查。在 2025 年 1 月 20 日前完成两座搅拌站、一座中心试验室得施工设计。2、3、2 测量与试验准备工作搅拌站放样根据规划总图由施工队放样,测量工作由项目部得测量队进行测量。三、工程进度计划3、1 工程进度计划编制原则3、1、1 根据现场自然条件,大临工程特点及工程量,合理配置生产要素,科学安排,精心组织施工。3、1、2 快速联系征用土地,20 日前达到施工具备条件。队伍、机械、人员快速做好施工准备,采纳先进、成熟得新技术、新工艺、新设备,尽量在保证质量得前提下,完成大临工程建设。3、1、3 运用施工技术,统筹兼顾,合理安排工期,组织均衡生产,提高设备、器材利用率,做到少投入、多产出。四、进度计划安排2025 年 1 月 20 日前完成搅拌站、试验室等大临得规划设计,并完成征地工作。2025 年 1 月 21 日至 2025 年 2 月 25 日平整搅拌站场地,建设搅拌站、试验室,修建前期准备开工项目得施工便道。 2025 年 3 月 1 日以后,根据与地方临时用地协议情况,逐步开始其她工程部位便道与便桥得施工。2025 年 2 月 25 日前完成搅拌站、试验室得建设工作,2 月 28 日前完成验收工作,部分搅拌站、试验室及部分施工便道投入生产。2025 年 6 月底,所有便道、便桥全部施工完毕,正式投入生产。五、各大临工程方案本着永临结合原则,把临时工程当成永久工程来做就是本项目大临施工原则。下面将各类临时工程以搅拌站施工为重点,分别按搅拌站建设、施工便道、便桥、工区...
