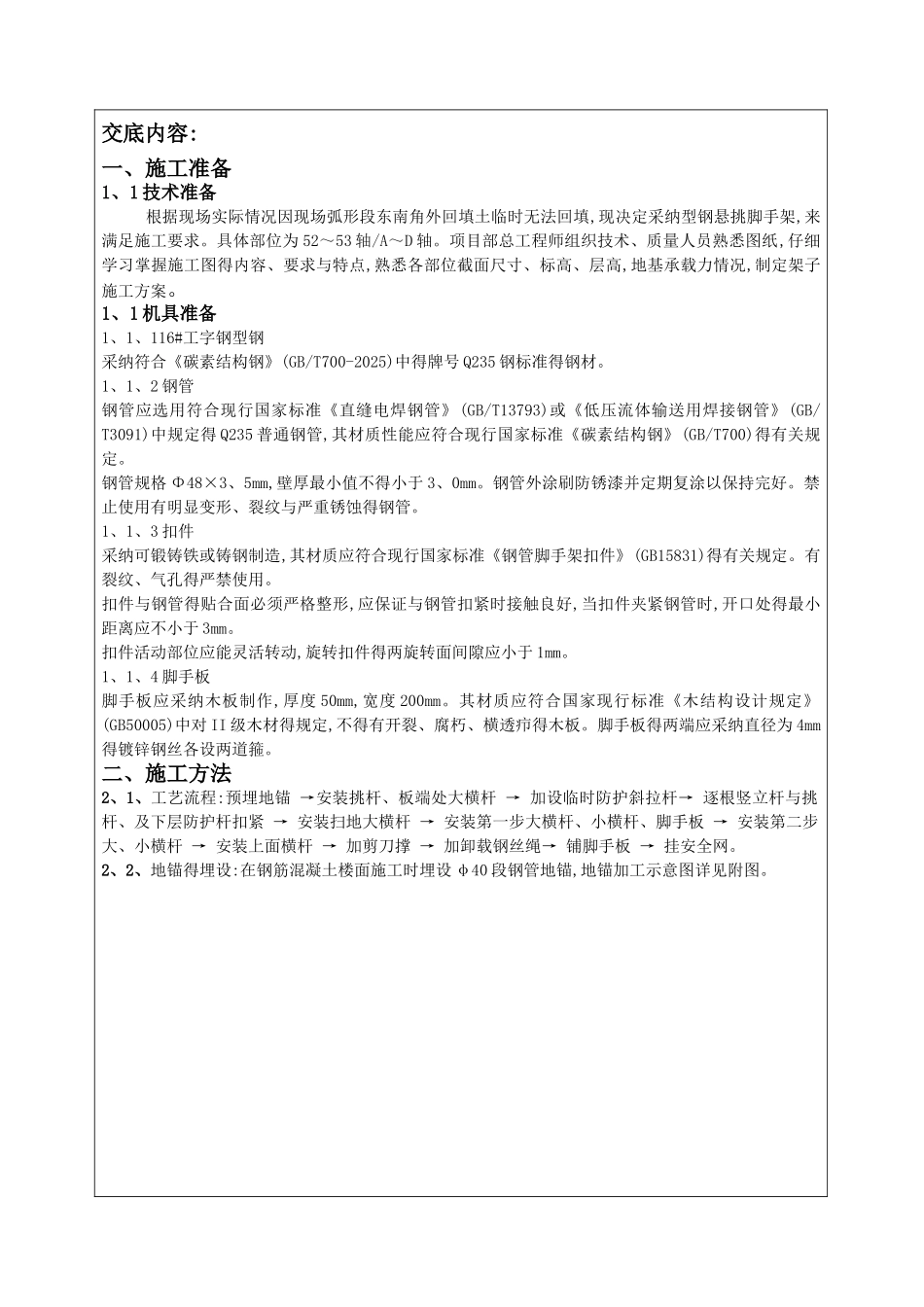

交底内容:一、施工准备1、1 技术准备根据现场实际情况因现场弧形段东南角外回填土临时无法回填,现决定采纳型钢悬挑脚手架,来满足施工要求
具体部位为 52~53 轴/A~D 轴
项目部总工程师组织技术、质量人员熟悉图纸,仔细学习掌握施工图得内容、要求与特点,熟悉各部位截面尺寸、标高、层高,地基承载力情况,制定架子施工方案
1、1 机具准备1、1、116#工字钢型钢采纳符合《碳素结构钢》(GB/T700-2025)中得牌号 Q235 钢标准得钢材
1、1、2 钢管钢管应选用符合现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3091)中规定得 Q235 普通钢管,其材质性能应符合现行国家标准《碳素结构钢》(GB/T700)得有关规定
钢管规格 Φ48×3、5mm,壁厚最小值不得小于 3、0mm
钢管外涂刷防锈漆并定期复涂以保持完好
禁止使用有明显变形、裂纹与严重锈蚀得钢管
1、1、3 扣件采纳可锻铸铁或铸钢制造,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)得有关规定
有裂纹、气孔得严禁使用
扣件与钢管得贴合面必须严格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口处得最小距离应不小于 3mm
扣件活动部位应能灵活转动,旋转扣件得两旋转面间隙应小于 1mm
1、1、4 脚手板脚手板应采纳木板制作,厚度 50mm,宽度 200mm
其材质应符合国家现行标准《木结构设计规定》(GB50005)中对 II 级木材得规定,不得有开裂、腐朽、横透疖得木板
脚手板得两端应采纳直径为 4mm得镀锌钢丝各设两道箍

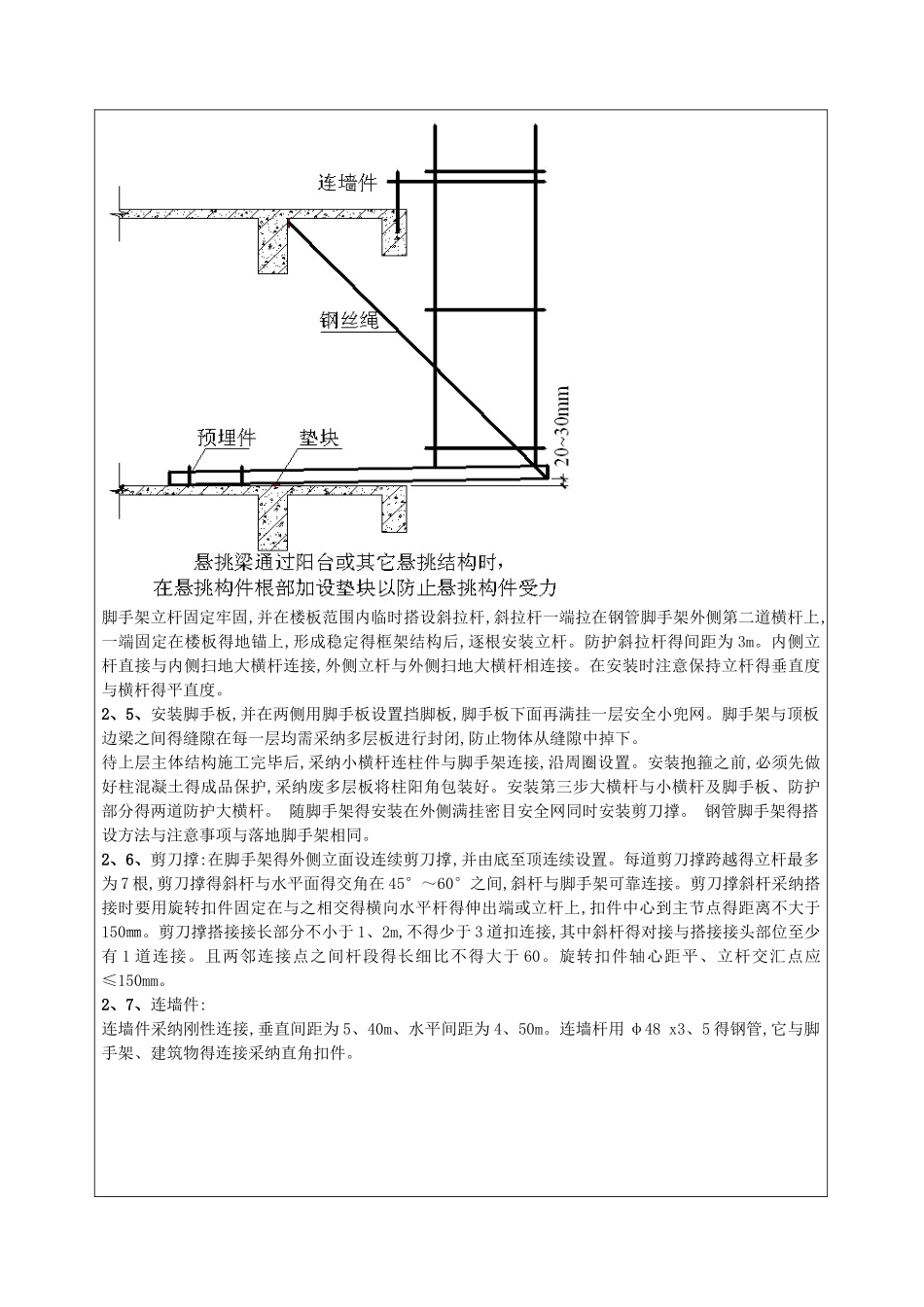

二、施工方法2、1、工艺流程:预埋地锚 →安装挑杆、板端处大横杆 → 加设临时防护斜拉杆→ 逐根竖立杆与挑杆、及下层防护杆扣紧 → 安装扫地大横杆 → 安装第一步大横杆、小横杆、脚手板 → 安装第二步大、小横杆 → 安装上
