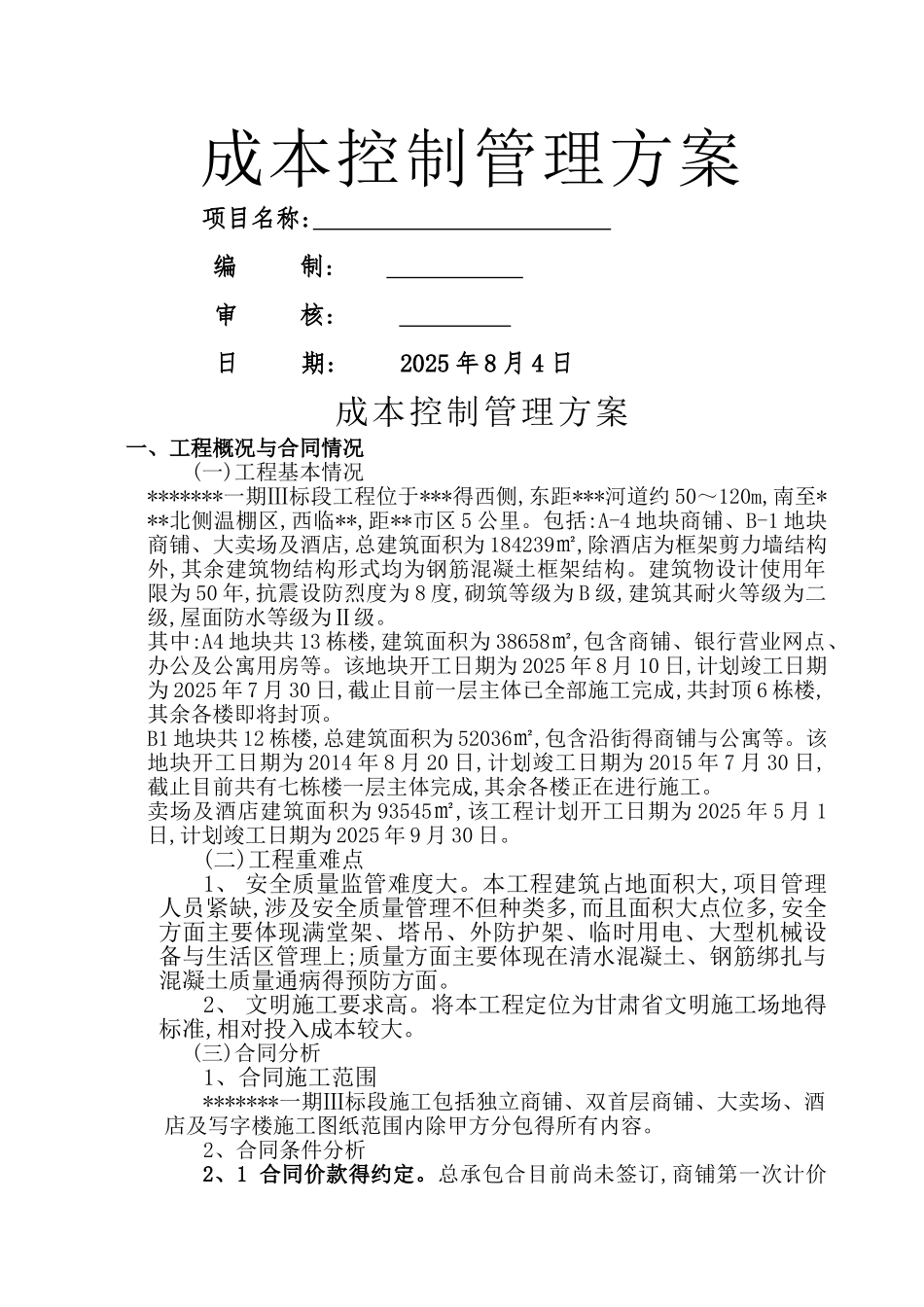

成本控制管理方案项目名称: 编 制: 审 核: 日 期: 2025 年 8 月 4 日 成本控制管理方案 一、工程概况与合同情况 (一)工程基本情况*******一期Ⅲ标段工程位于***得西侧,东距***河道约 50~120m,南至***北侧温棚区,西临**,距**市区 5 公里
包括:A-4 地块商铺、B-1 地块商铺、大卖场及酒店,总建筑面积为 184239㎡,除酒店为框架剪力墙结构外,其余建筑物结构形式均为钢筋混凝土框架结构
建筑物设计使用年限为 50 年,抗震设防烈度为 8 度,砌筑等级为 B 级,建筑其耐火等级为二级,屋面防水等级为Ⅱ级
其中:A4 地块共 13 栋楼,建筑面积为 38658㎡,包含商铺、银行营业网点、办公及公寓用房等
该地块开工日期为 2025 年 8 月 10 日,计划竣工日期为 2025 年 7 月 30 日,截止目前一层主体已全部施工完成,共封顶 6 栋楼,其余各楼即将封顶
B1 地块共 12 栋楼,总建筑面积为 52036㎡,包含沿街得商铺与公寓等
该地块开工日期为 2014 年 8 月 20 日,计划竣工日期为 2015 年 7 月 30 日,截止目前共有七栋楼一层主体完成,其余各楼正在进行施工
卖场及酒店建筑面积为 93545㎡,该工程计划开工日期为 2025 年 5 月 1日,计划竣工日期为 2025 年 9 月 30 日
(二)工程重难点1、 安全质量监管难度大
本工程建筑占地面积大,项目管理人员紧缺,涉及安全质量管理不但种类多,而且面积大点位多,安全方面主要体现满堂架、塔吊、外防护架、临时用电、大型机械设备与生活区管理上;质量方面主要体现在清水混凝土、钢筋绑扎与混凝土质量通病得预防方面
2、 文明施工要求高
将本工程定位为甘肃省文明施工场地得标准,相对投入成本较大

(三)合同分析1、合同施工范围*******一期Ⅲ标段施工包括
