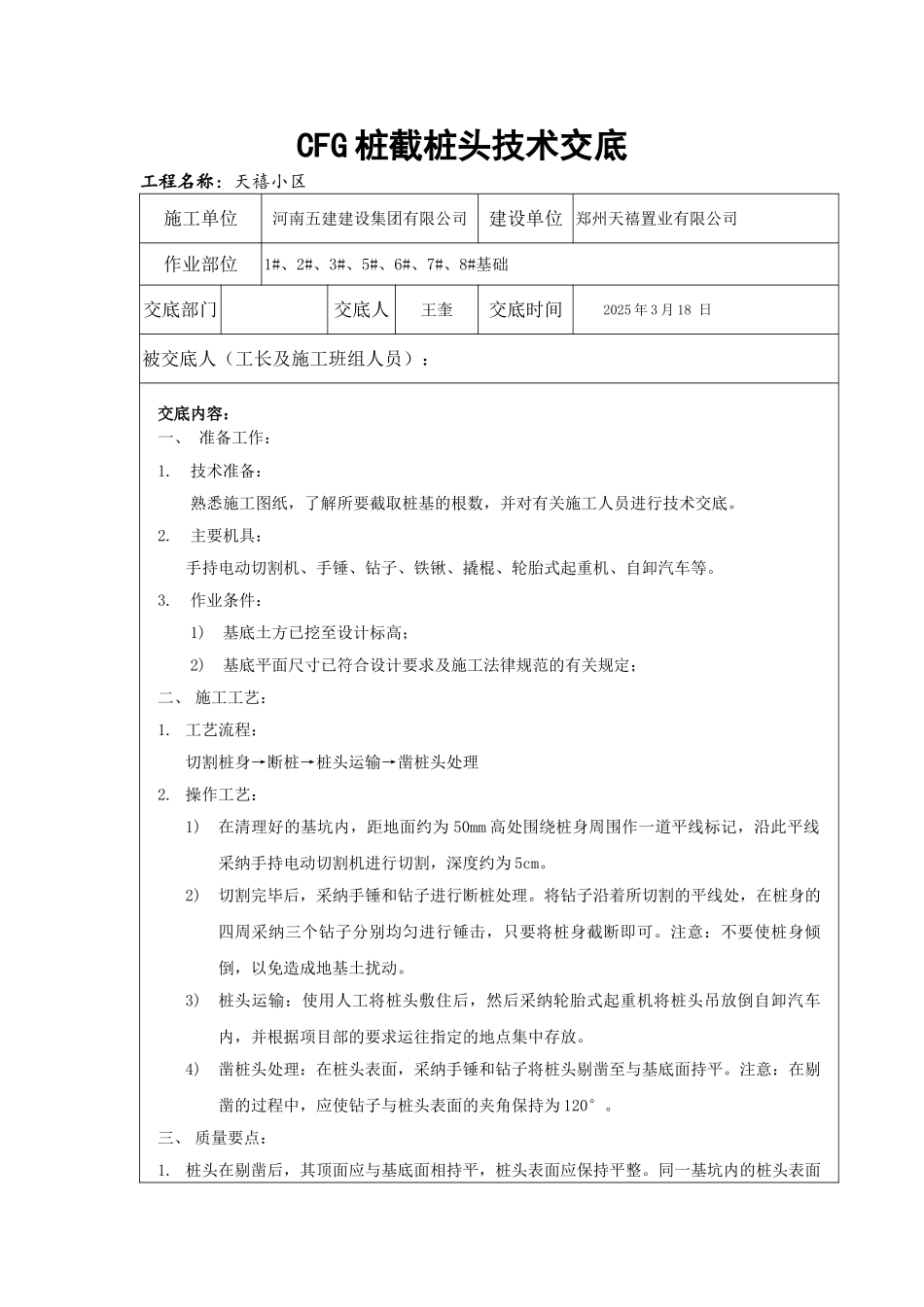

CFG 桩截桩头技术交底工程名称:天禧小区施工单位河南五建建设集团有限公司建设单位 郑州天禧置业有限公司作业部位1#、2#、3#、5#、6#、7#、8#基础交底部门交底人王奎交底时间2025 年 3 月 18 日 被交底人(工长及施工班组人员):交底内容:一、 准备工作:1
技术准备:熟悉施工图纸,了解所要截取桩基的根数,并对有关施工人员进行技术交底
主要机具:手持电动切割机、手锤、钻子、铁锹、撬棍、轮胎式起重机、自卸汽车等
作业条件:1)基底土方已挖至设计标高;2)基底平面尺寸已符合设计要求及施工法律规范的有关规定;二、 施工工艺:1
工艺流程:切割桩身→断桩→桩头运输→凿桩头处理2
操作工艺:1)在清理好的基坑内,距地面约为 50mm 高处围绕桩身周围作一道平线标记,沿此平线采纳手持电动切割机进行切割,深度约为 5cm
2)切割完毕后,采纳手锤和钻子进行断桩处理
将钻子沿着所切割的平线处,在桩身的四周采纳三个钻子分别均匀进行锤击,只要将桩身截断即可
注意:不要使桩身倾倒,以免造成地基土扰动
3)桩头运输:使用人工将桩头敷住后,然后采纳轮胎式起重机将桩头吊放倒自卸汽车内,并根据项目部的要求运往指定的地点集中存放
4)凿桩头处理:在桩头表面,采纳手锤和钻子将桩头剔凿至与基底面持平
注意:在剔凿的过程中,应使钻子与桩头表面的夹角保持为 120°
三、 质量要点: 1
桩头在剔凿后,其顶面应与基底面相持平,桩头表面应保持平整
同一基坑内的桩头表面应处在同一标高位置

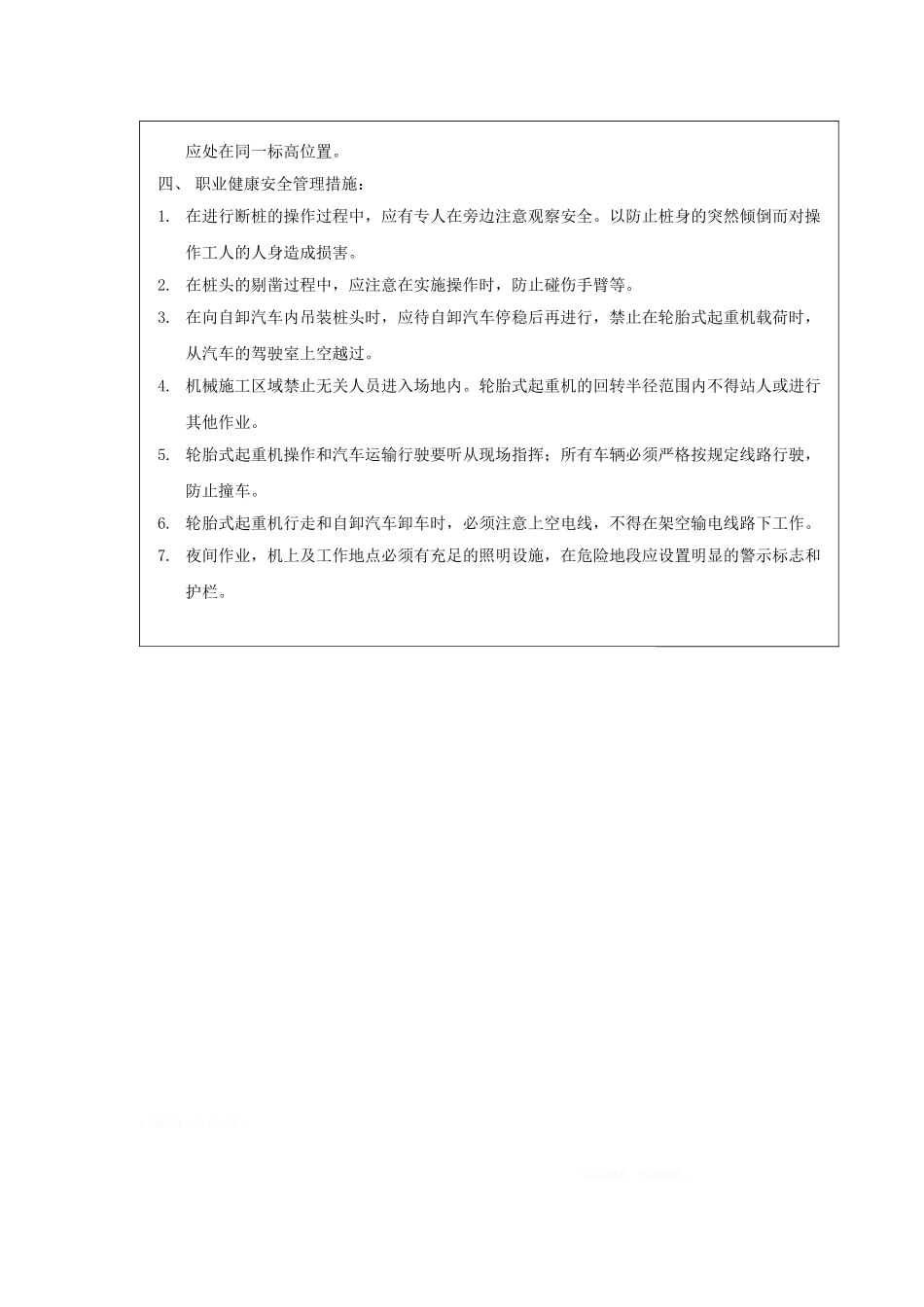

四、 职业健康安全管理措施:1
在进行断桩的操作过程中,应有专人在旁边注意观察安全
以防止桩身的突然倾倒而对操作工人的人身造成损害
在桩头的剔凿过程中,应注意在实施操作时,防止碰伤手臂等
在向自卸汽车内吊装桩头时,应待自卸汽车停稳后再进行,禁止在轮胎式起重机载荷时,从汽车的驾驶室上空越过
