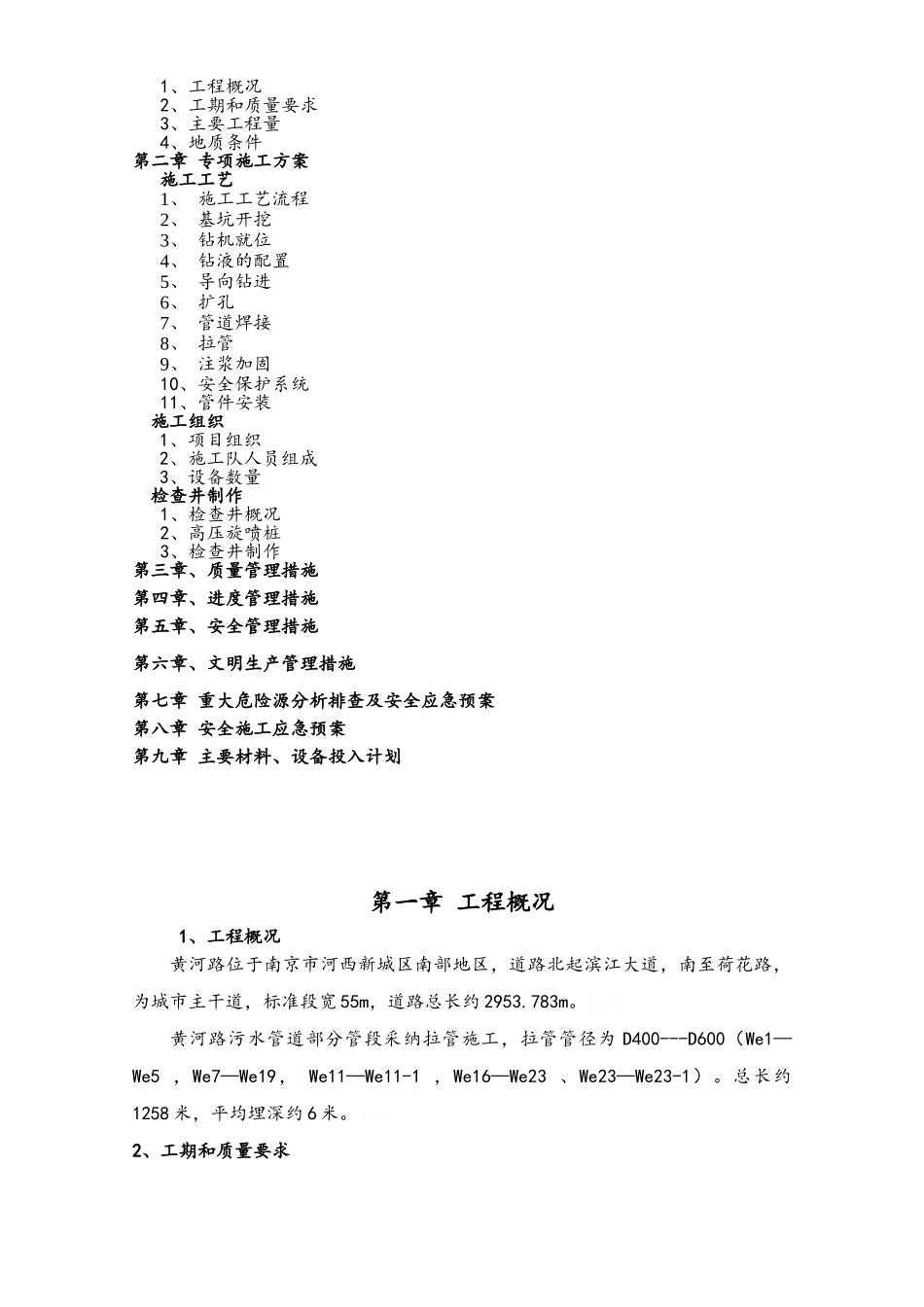

拉管道工程牵引管工程施工方案审批人: 二 0 一二 年十 月目 录第一章 工程概况1、工程概况2、工期和质量要求3、主要工程量4、地质条件第二章 专项施工方案施工工艺1、 施工工艺流程2、 基坑开挖3、 钻机就位4、 钻液的配置5、 导向钻进6、 扩孔7、 管道焊接8、 拉管9、 注浆加固10、安全保护系统11、管件安装施工组织1、项目组织2、施工队人员组成3、设备数量检查井制作1、检查井概况2、高压旋喷桩3、检查井制作第三章、质量管理措施第四章、进度管理措施第五章、安全管理措施第六章、文明生产管理措施第七章 重大危险源分析排查及安全应急预案第八章 安全施工应急预案第九章 主要材料、设备投入计划第一章 工程概况 1、工程概况黄河路位于南京市河西新城区南部地区,道路北起滨江大道,南至荷花路,为城市主干道,标准段宽 55m,道路总长约 2953.783m。7LRaf。黄河路污水管道部分管段采纳拉管施工,拉管管径为 D400---D600(We1—We5 ,We7—We19, We11—We11-1 ,We16—We23 、We23—We23-1)。总长约1258 米,平均埋深约 6 米。jO8Oo。2、工期和质量要求 本工程计划从 2025 年 10 月,2025 年年底竣工,质量标准:符合设计要求。3、主要工程量本工程须完成的主要工作量如下:1)、管线调查用管线仪探测管线的种类、走向、位置与深度,共探测 2000m2。2)、开挖、支护、围挡工作坑如有地下水,可放坡,工作坑深度、具体位置见附录:平面、剖面示意图。3)、非开挖导向钻机铺管本工程 1 次使用非开挖技术铺设完成。铺设的 HDPE 管的连接采纳热融的焊接工艺.,非开挖导向钻进用水较多、并有泥浆要外运。AHXLQ。4)、施工准备熟悉施工图纸,领悟设计意图,深化现场进行实地勘察,作好以下调查。如发现与设计发生原则冲突,及时与有关部门联系解决。Yq94p。4、地质条件本工程范围内的土层从上往下依次为:杂填土、淤泥质粉质粘土、粉砂层、灰色粉砂层。顶进断面全线处在粉砂层内,见下表。3JsgW。层号土层名称层底标高含水量W密度kN/m3孔隙比e凝聚力c(kpa)内摩擦角φ1杂填土层4.536.118 1.045 218.9 3粉细砂层-4.8130.618.80.836.034.14粉细砂层-13.0128.119.50.6634.028.55、 编制说明参照部分有关施工法律规范、质量检测评定标准,工程技术质量要求及验收法律规范(GB50268—2025)国家施工法律规范:0qElg。①《室外排水设计法律规范》(GB50014-2025);②《城市工程管线综合法律规范》(GB50289...
