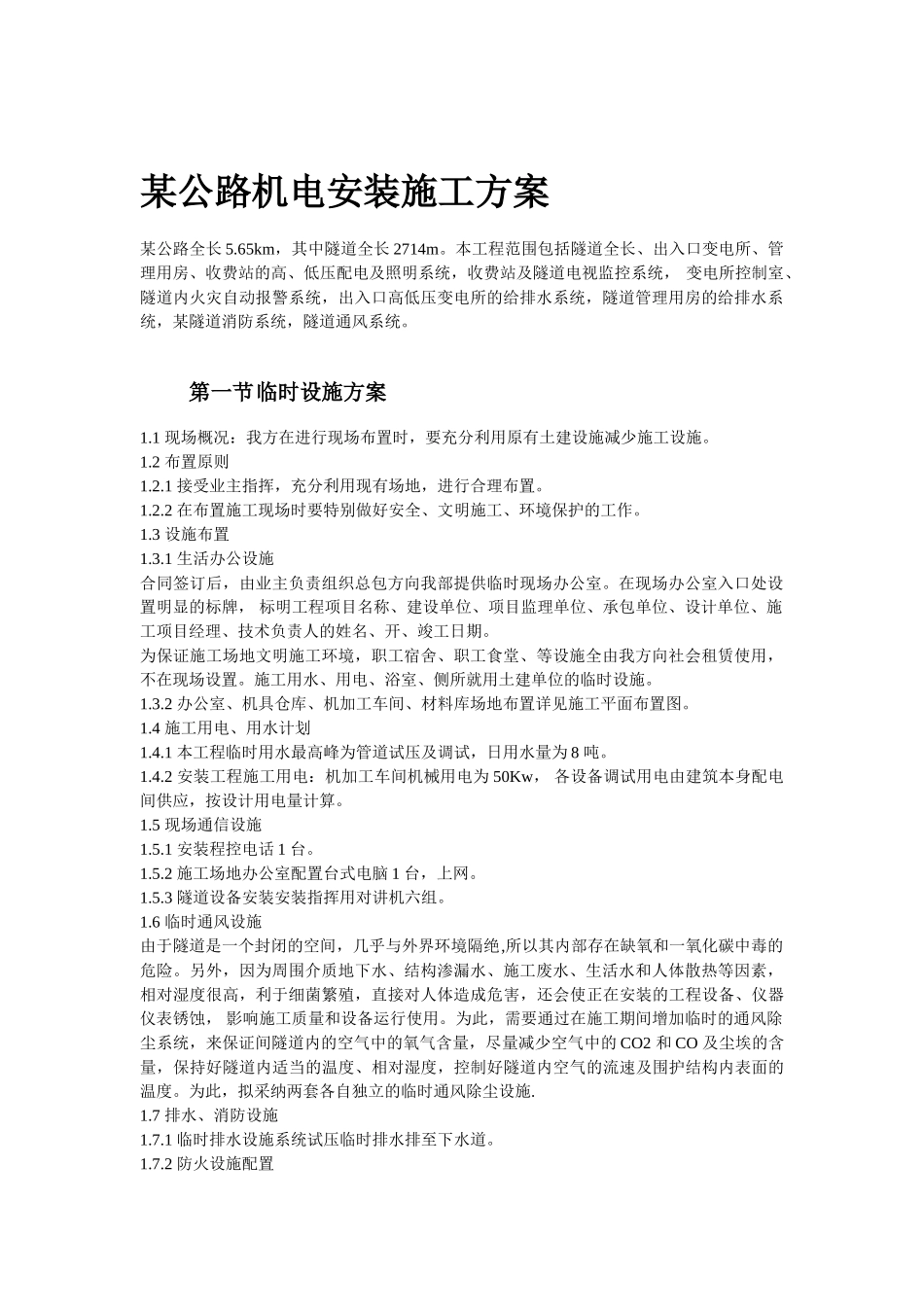

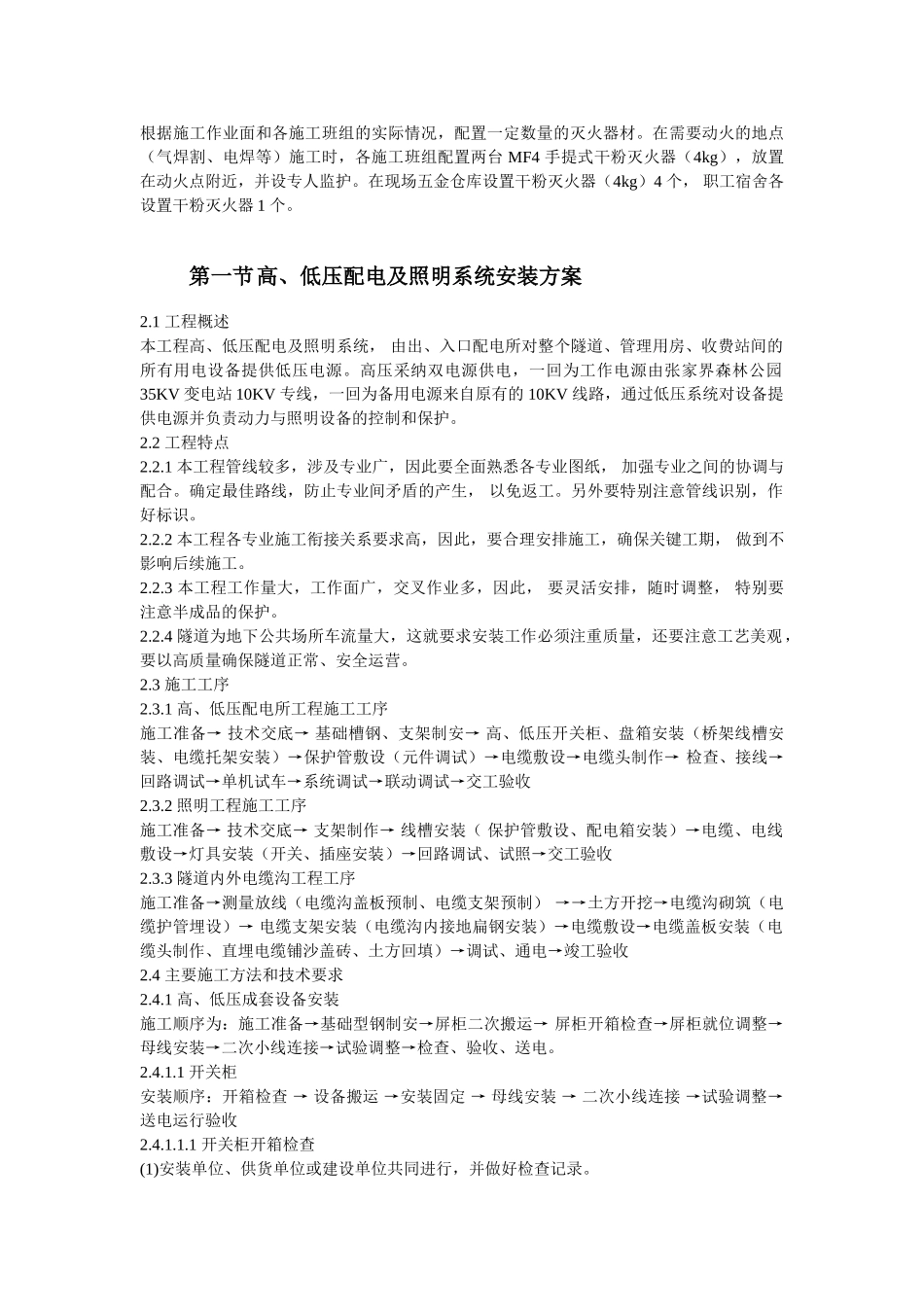

某公路机电安装施工方案某公路全长 5
65km,其中隧道全长 2714m
本工程范围包括隧道全长、出入口变电所、管理用房、收费站的高、低压配电及照明系统,收费站及隧道电视监控系统, 变电所控制室、隧道内火灾自动报警系统,出入口高低压变电所的给排水系统,隧道管理用房的给排水系统,某隧道消防系统,隧道通风系统
第一节临时设施方案1
1 现场概况:我方在进行现场布置时,要充分利用原有土建设施减少施工设施
2 布置原则 1
1 接受业主指挥,充分利用现有场地,进行合理布置
2 在布置施工现场时要特别做好安全、文明施工、环境保护的工作
3 设施布置 1
1 生活办公设施 合同签订后,由业主负责组织总包方向我部提供临时现场办公室
在现场办公室入口处设置明显的标牌, 标明工程项目名称、建设单位、项目监理单位、承包单位、设计单位、施工项目经理、技术负责人的姓名、开、竣工日期
为保证施工场地文明施工环境,职工宿舍、职工食堂、等设施全由我方向社会租赁使用,不在现场设置
施工用水、用电、浴室、侧所就用土建单位的临时设施
2 办公室、机具仓库、机加工车间、材料库场地布置详见施工平面布置图
4 施工用电、用水计划 1
1 本工程临时用水最高峰为管道试压及调试,日用水量为 8 吨
2 安装工程施工用电:机加工车间机械用电为 50Kw, 各设备调试用电由建筑本身配电间供应,按设计用电量计算
5 现场通信设施 1
1 安装程控电话 1 台
2 施工场地办公室配置台式电脑 1 台,上网
3 隧道设备安装安装指挥用对讲机六组
6 临时通风设施 由于隧道是一个封闭的空间,几乎与外界环境隔绝,所以其内部存在缺氧和一氧化碳中毒的危险
另外,因为周围介质地下水、结构渗漏水、施工废水、生活水和人体散热等因素,相对湿度很高
