电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

水机施工组织设计方案学士学位论文

水机施工组织设计方案学士学位论文_第1页
1/86
水机施工组织设计方案学士学位论文_第2页
2/86
水机施工组织设计方案学士学位论文_第3页
3/86

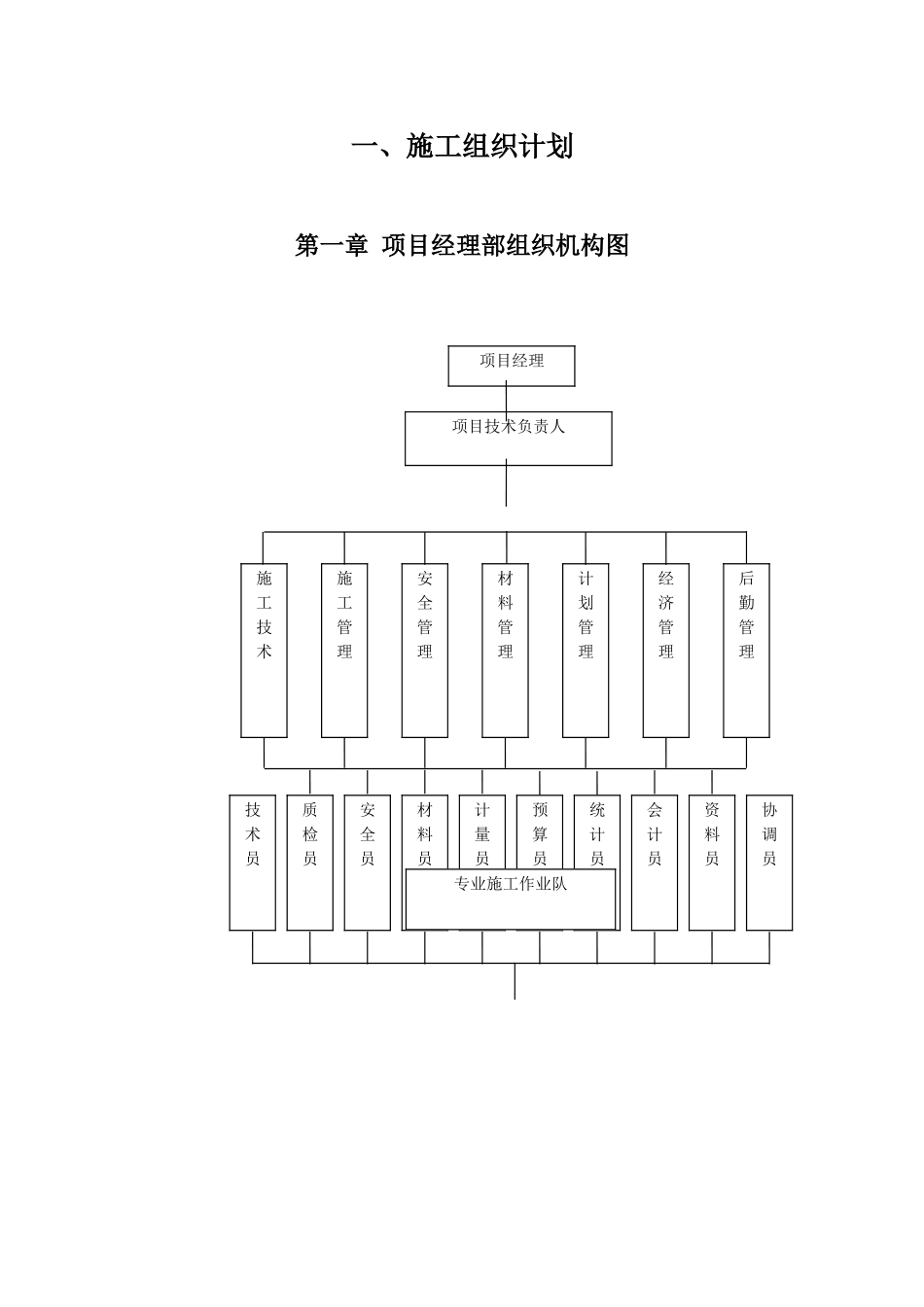

一、施工组织计划第一章 项目经理部组织机构图项目经理施工管理施工技术材料管理安全管理计划管理经济管理后勤管理计量员预算员材料员统计员会计员资料员协调员安全员质检员技术员专业施工作业队项目技术负责人第二章 现场总平面布置施工总平面布置图1、施工场地布置原则1.不阻碍施工测量放线,保障运输道路通畅; 依实际地形布置; 靠近主体工程,减少施工场地搬运距离,职工上下班方便; 考虑当地规划; 各工程的作业不产生干扰; 尽量集中便于管理; 符合环境保护法规、条例,满足使用、安全、卫生。2、施工便道 公路路线基本沿原公路前行,行经地区交通较为便利,施工时只需适当修建纵向施工便道或加宽乡村道路,即可保证施工材料运输和施工机械的进出需要。3、生产、生活房屋 全路段设置一个施工区域,该工区设置在标段中部,具体位置根据现场实际情况定,修建生产、生活房屋,项目经理部设在该处。4、料场料场设在施工范围外5、生产、生活用水生产、生活用水均从当地水利网接入6、生产、生活用电 路线沿线为照明用电线路,施施工场地段大型机械设备用电考虑自发电。施工场地现场常设一台 50KW 的发电机备用,以满足供电短缺或出现故障时急用,使得施工不得以因电力供应而中断,确保施工工期。7、通讯设施 为了方便组织施工,利于工作联系,项目经理部和各工区现场指挥采纳无线对讲机。以下是临时用地表土地的计划用途所需面积大致位置或起止桩号所需时间自 至其中利用发包人已征用土地(m2)待借用(m2)(m2)原 材 料 堆放区100甲方指定开工至完工1000预 制 加 工车间100甲方指定开工至完工1000成品库房100甲方指定开工至完工1000机械库房30甲方指定开工至完工300设备库房30甲方指定开工至完工300卫生间10甲方指定开工至完工100生活用水10甲方指定开工至完工100办公区30甲方指定开工至完工300消 防 设 施区域10甲方指定开工至完工100临电设施10甲方指定开工至完工100垃圾回收10甲方指定开工至完工100投标单位:(盖章) 法定代表人:(签字) 日期:第三章 计划开、竣工日期、施工进度计划及措施施工工期、施工进度计划一、编制本工程项目进度计划,主要依据下述原则: 1、招标文件中项目总体进度要求。 2、国家及地方的有关法令、法规。 3、施工工艺标准规定的施工方法和施工工艺流程。 4、设计图纸和设计说明。 5、有关设备材料的供货周期。 6、本工程的地理位置、交通状况及社区环境。 7、各工种之间...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水机施工组织设计方案学士学位论文

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
