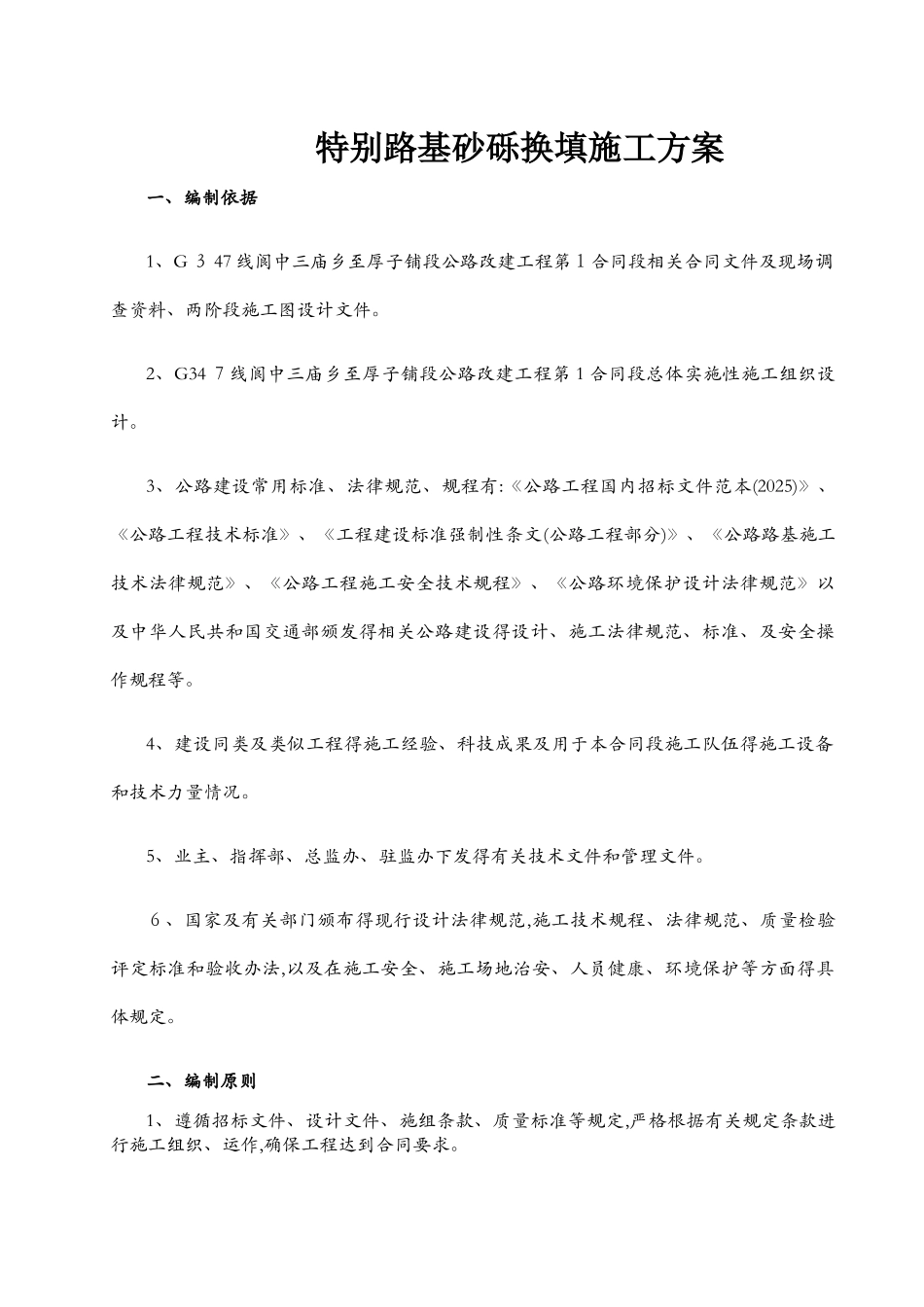

特别路基砂砾换填施工方案一、编制依据1、G 3 47 线阆中三庙乡至厚子铺段公路改建工程第1合同段相关合同文件及现场调查资料、两阶段施工图设计文件
2、G34 7线阆中三庙乡至厚子铺段公路改建工程第 1 合同段总体实施性施工组织设计
3、公路建设常用标准、法律规范、规程有:《公路工程国内招标文件范本(2025)》、《公路工程技术标准》、《工程建设标准强制性条文(公路工程部分)》、《公路路基施工技术法律规范》、《公路工程施工安全技术规程》、《公路环境保护设计法律规范》以及中华人民共和国交通部颁发得相关公路建设得设计、施工法律规范、标准、及安全操作规程等
4、建设同类及类似工程得施工经验、科技成果及用于本合同段施工队伍得施工设备和技术力量情况
5、业主、指挥部、总监办、驻监办下发得有关技术文件和管理文件
6、国家及有关部门颁布得现行设计法律规范,施工技术规程、法律规范、质量检验评定标准和验收办法,以及在施工安全、施工场地治安、人员健康、环境保护等方面得具体规定

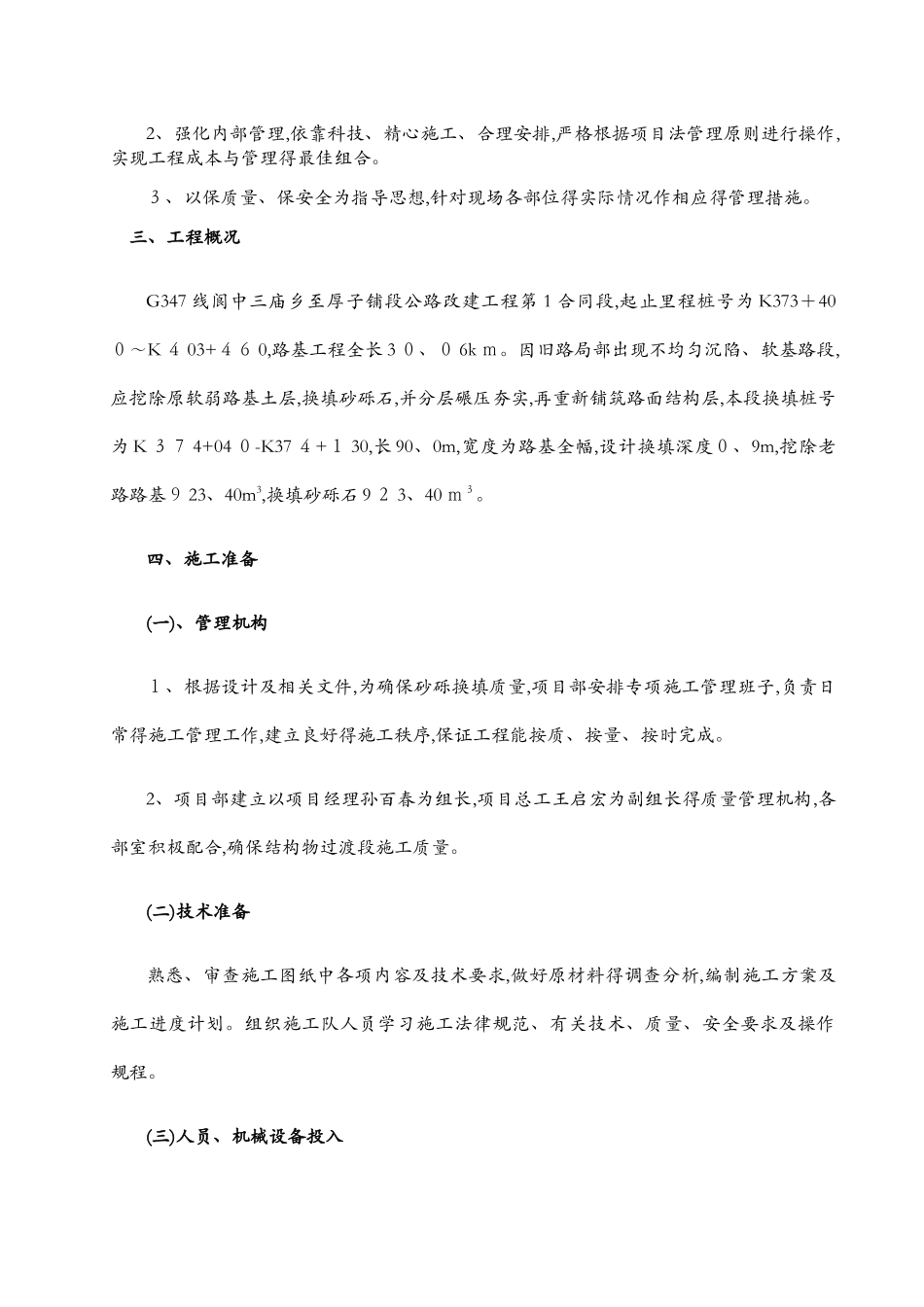

二、编制原则1、遵循招标文件、设计文件、施组条款、质量标准等规定,严格根据有关规定条款进行施工组织、运作,确保工程达到合同要求
2、强化内部管理,依靠科技、精心施工、合理安排,严格根据项目法管理原则进行操作,实现工程成本与管理得最佳组合
3、以保质量、保安全为指导思想,针对现场各部位得实际情况作相应得管理措施
三、工程概况G347 线阆中三庙乡至厚子铺段公路改建工程第 1 合同段,起止里程桩号为 K373+400~K 4 03+46 0,路基工程全长 3 0、0 6k m

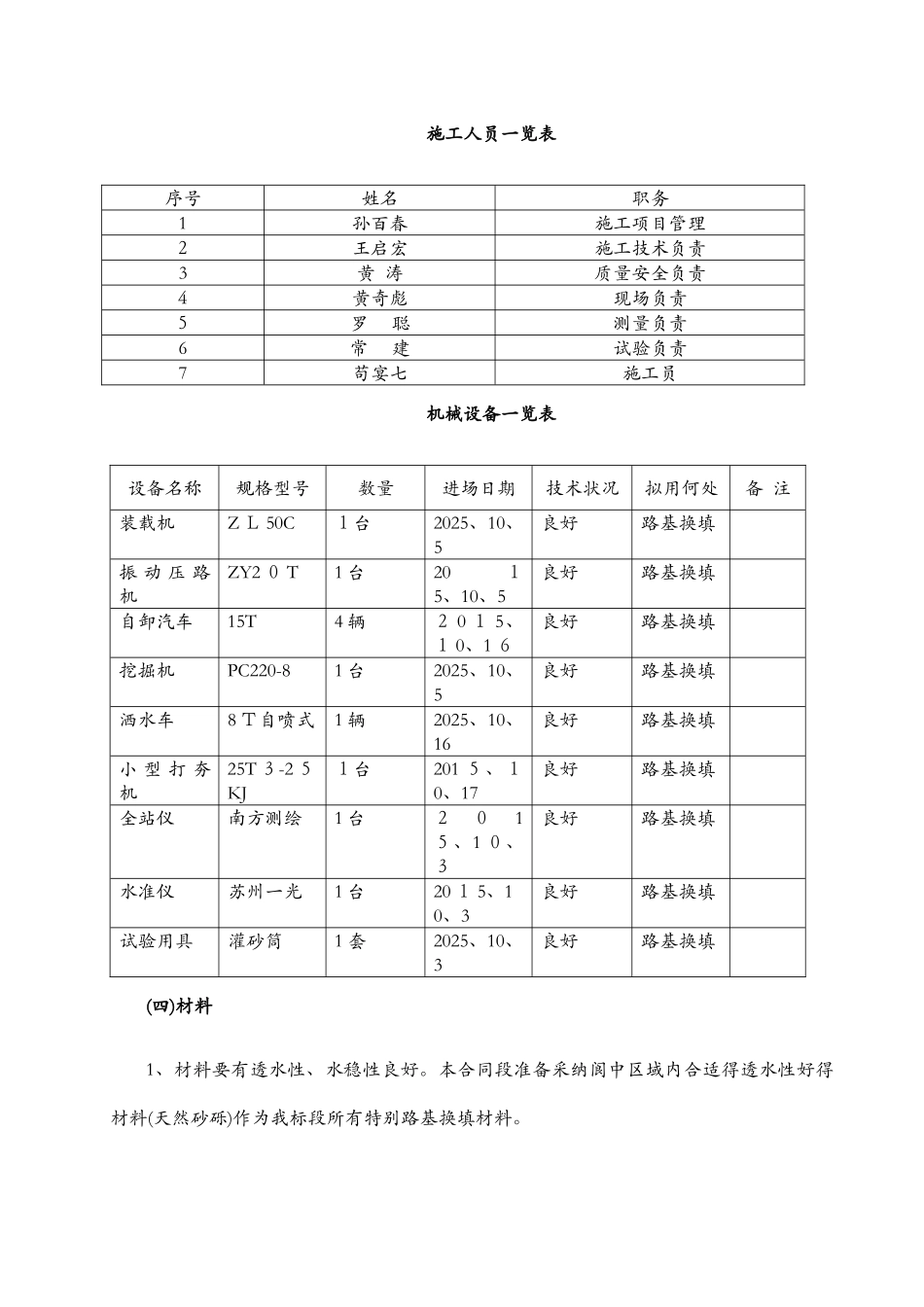

因旧路局部出现不均匀沉陷、软基路段,应挖除原软弱路基土层,换填砂砾石,并分层碾压夯实,再重新铺筑路面结构层,本段换填桩号为 K 37 4+04 0-K37 4+1 30,长 90、0m,宽度为路基全幅,设计换填深度0、9m,挖除老路路基9 23、40m
