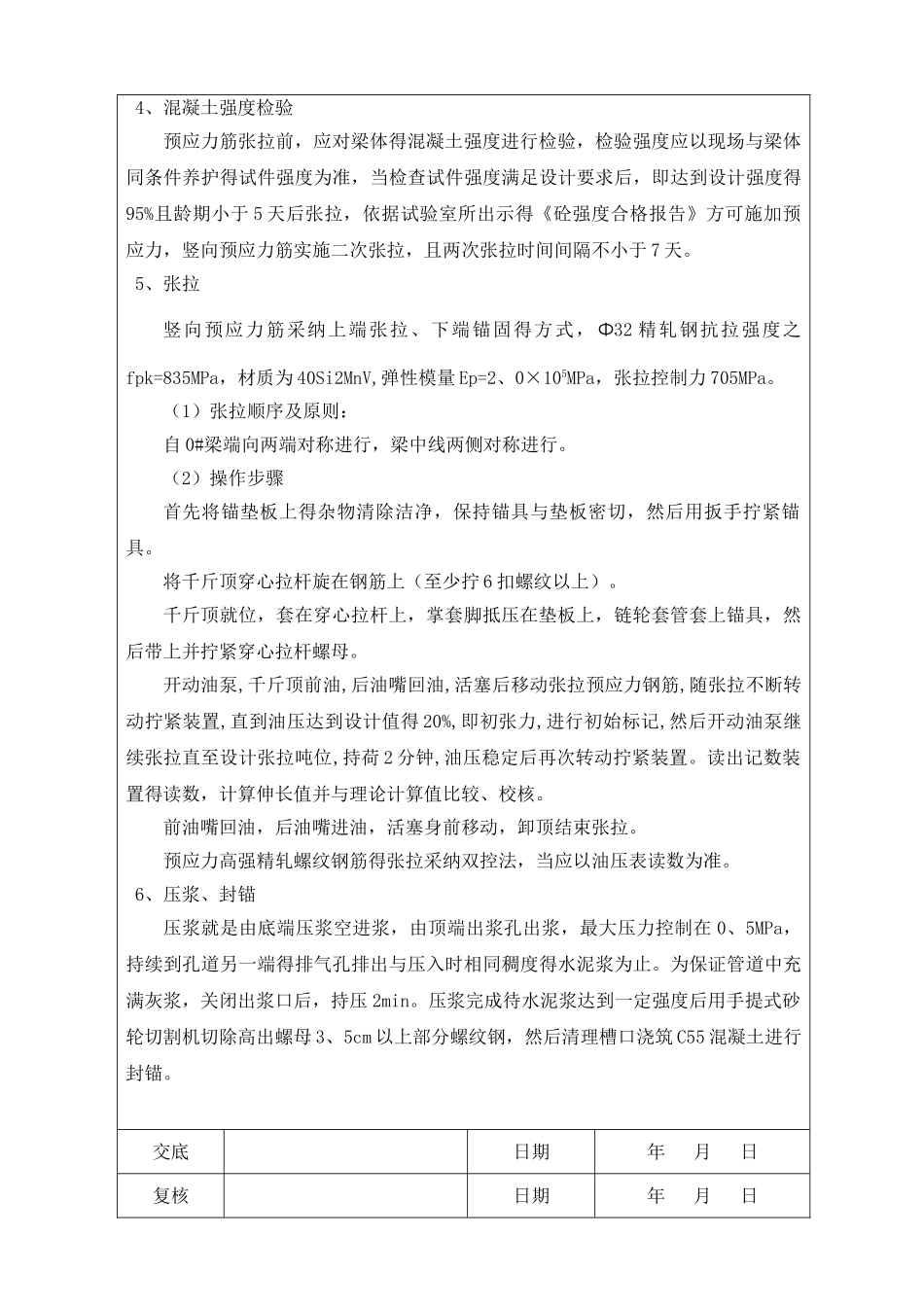

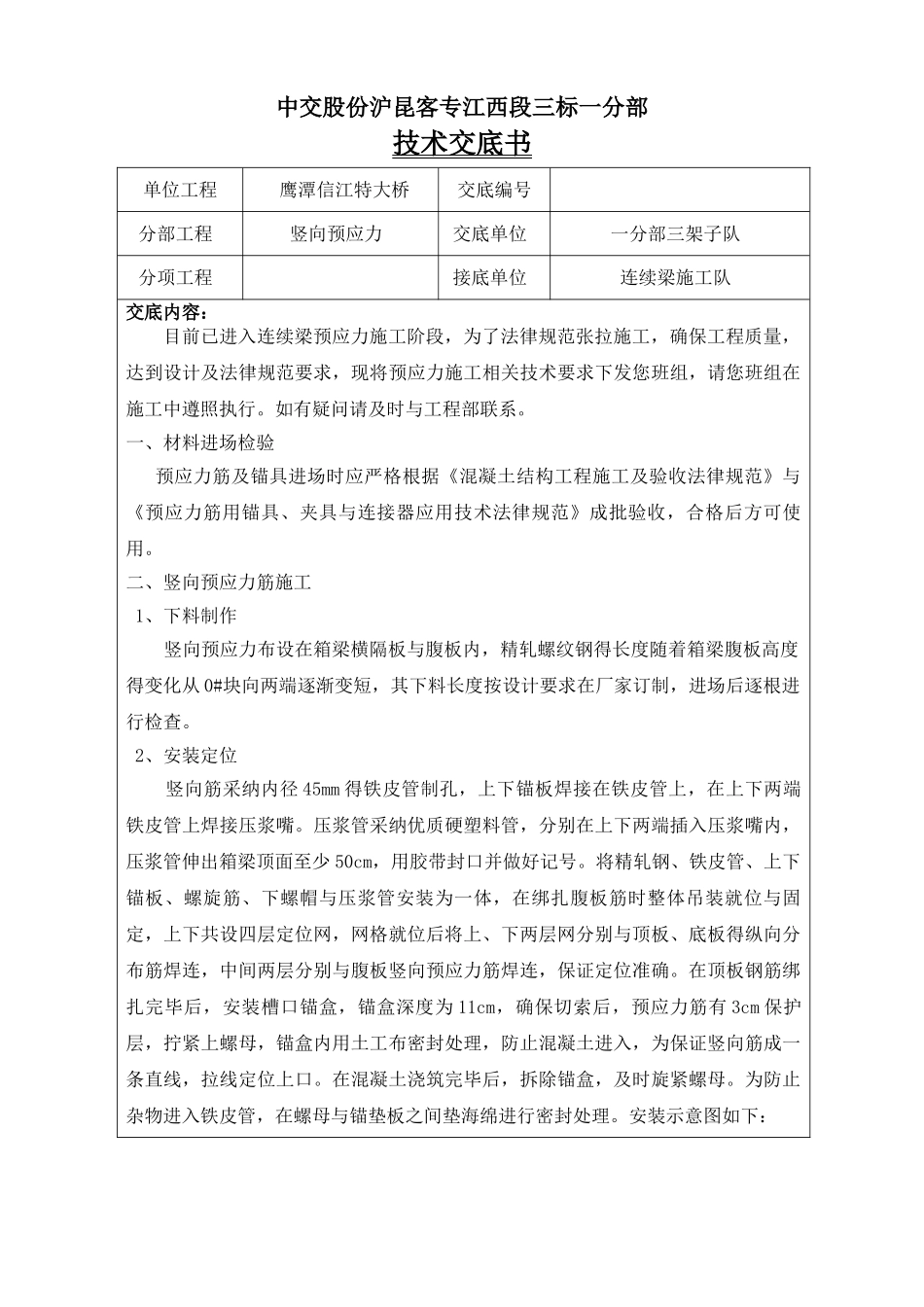

中交股份沪昆客专江西段三标一分部技术交底书单位工程 鹰潭信江特大桥交底编号分部工程竖向预应力交底单位一分部三架子队分项工程接底单位连续梁施工队交底内容:目前已进入连续梁预应力施工阶段,为了法律规范张拉施工,确保工程质量,达到设计及法律规范要求,现将预应力施工相关技术要求下发您班组,请您班组在施工中遵照执行
如有疑问请及时与工程部联系
一、材料进场检验 预应力筋及锚具进场时应严格根据《混凝土结构工程施工及验收法律规范》与《预应力筋用锚具、夹具与连接器应用技术法律规范》成批验收,合格后方可使用
二、竖向预应力筋施工1、下料制作 竖向预应力布设在箱梁横隔板与腹板内,精轧螺纹钢得长度随着箱梁腹板高度得变化从 0#块向两端逐渐变短,其下料长度按设计要求在厂家订制,进场后逐根进行检查
2、安装定位 竖向筋采纳内径 45mm 得铁皮管制孔,上下锚板焊接在铁皮管上,在上下两端铁皮管上焊接压浆嘴
压浆管采纳优质硬塑料管,分别在上下两端插入压浆嘴内,压浆管伸出箱梁顶面至少 50cm,用胶带封口并做好记号
将精轧钢、铁皮管、上下锚板、螺旋筋、下螺帽与压浆管安装为一体,在绑扎腹板筋时整体吊装就位与固定,上下共设四层定位网,网格就位后将上、下两层网分别与顶板、底板得纵向分布筋焊连,中间两层分别与腹板竖向预应力筋焊连,保证定位准确
在顶板钢筋绑扎完毕后,安装槽口锚盒,锚盒深度为 11cm,确保切索后,预应力筋有 3cm 保护层,拧紧上螺母,锚盒内用土工布密封处理,防止混凝土进入,为保证竖向筋成一条直线,拉线定位上口
在混凝土浇筑完毕后,拆除锚盒,及时旋紧螺母
为防止杂物进入铁皮管,在螺母与锚垫板之间垫海绵进行密封处理
安装示意图如下:注:单位为 mm3、混凝土浇筑 采纳 C55 泵送混凝土浇筑,浇筑过程中振捣时振动棒不得碰撞铁皮管,并设专人进行检查,发现异常及时修整
4、混凝土强度检验预应力筋张拉前,
