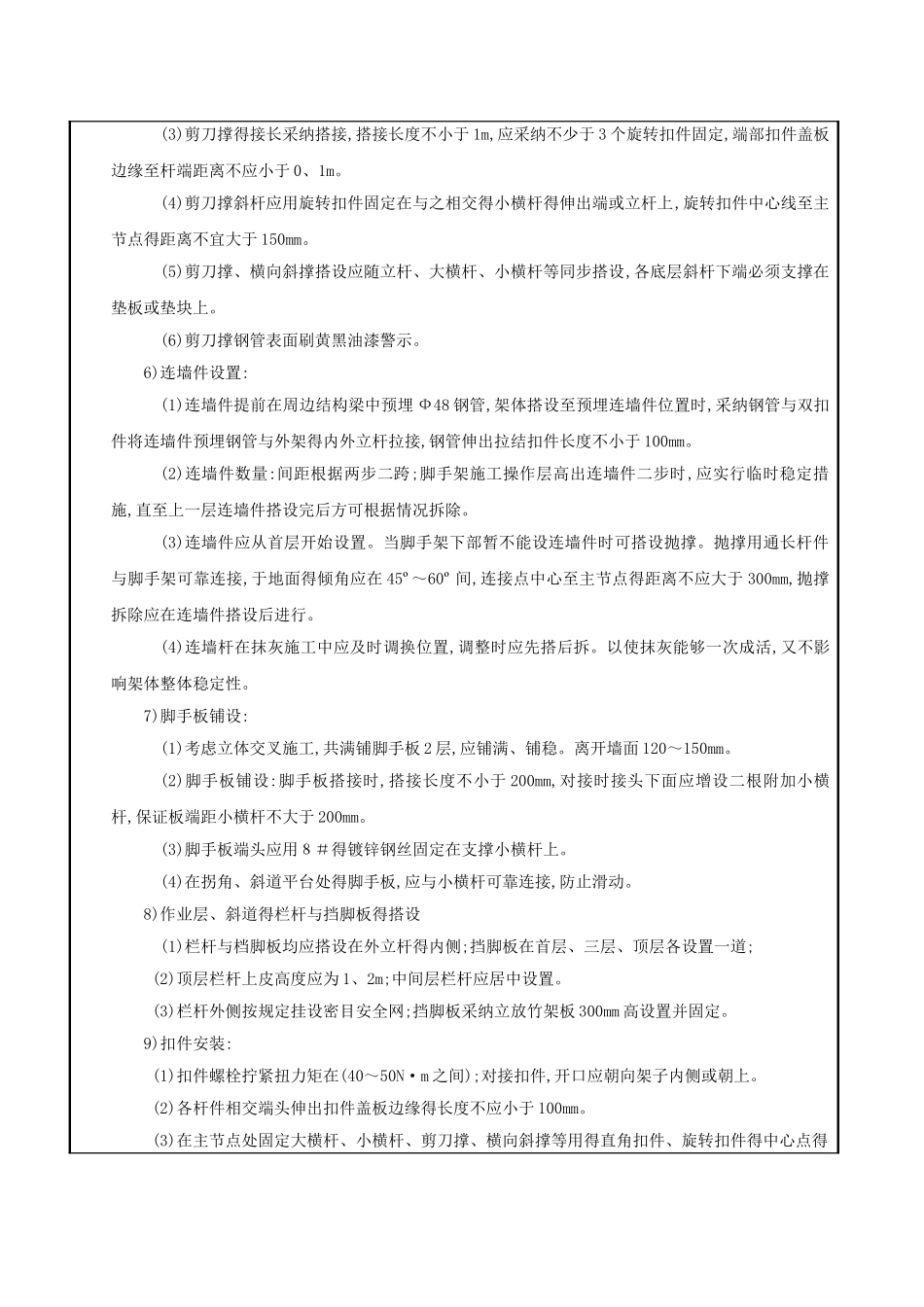

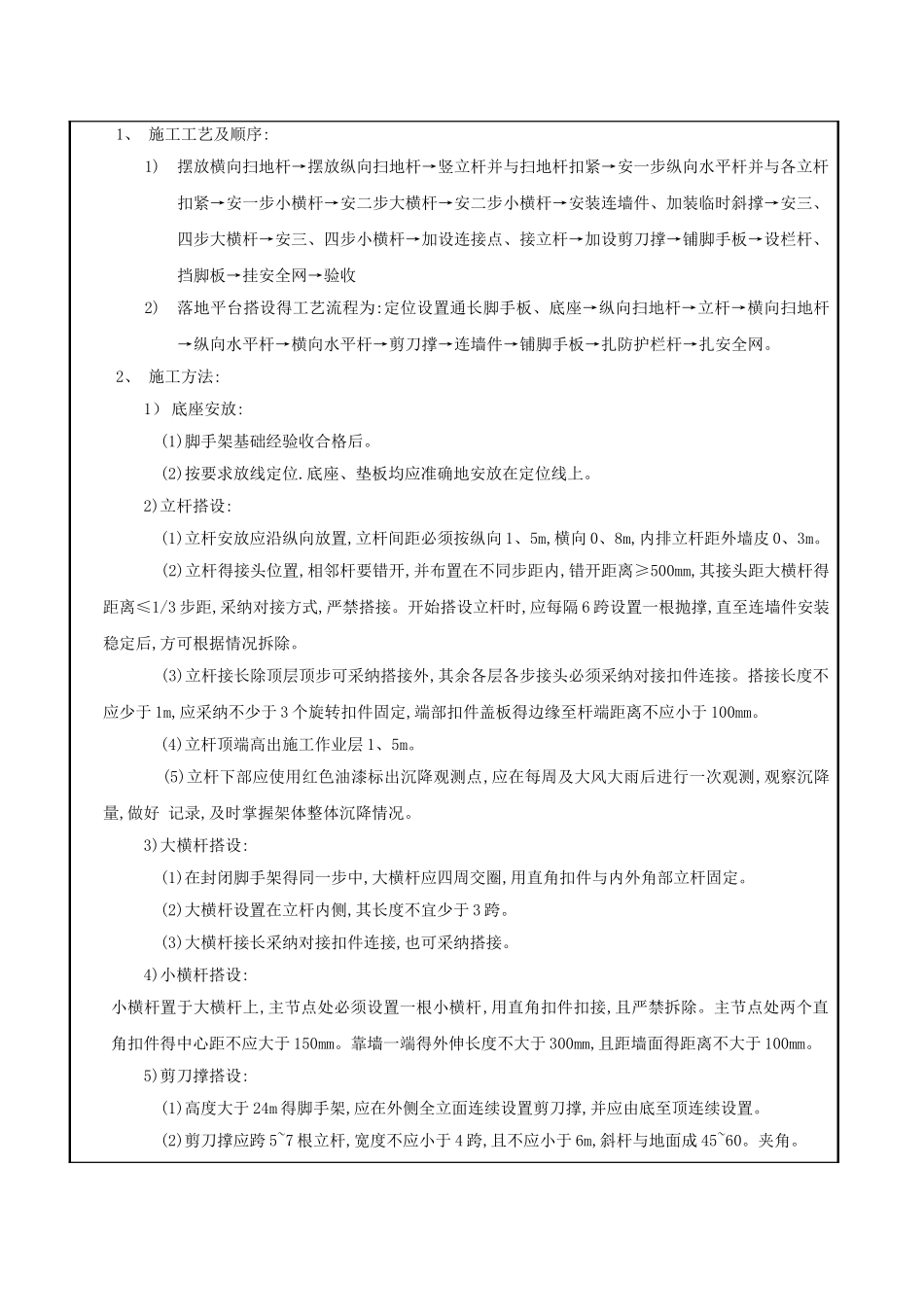

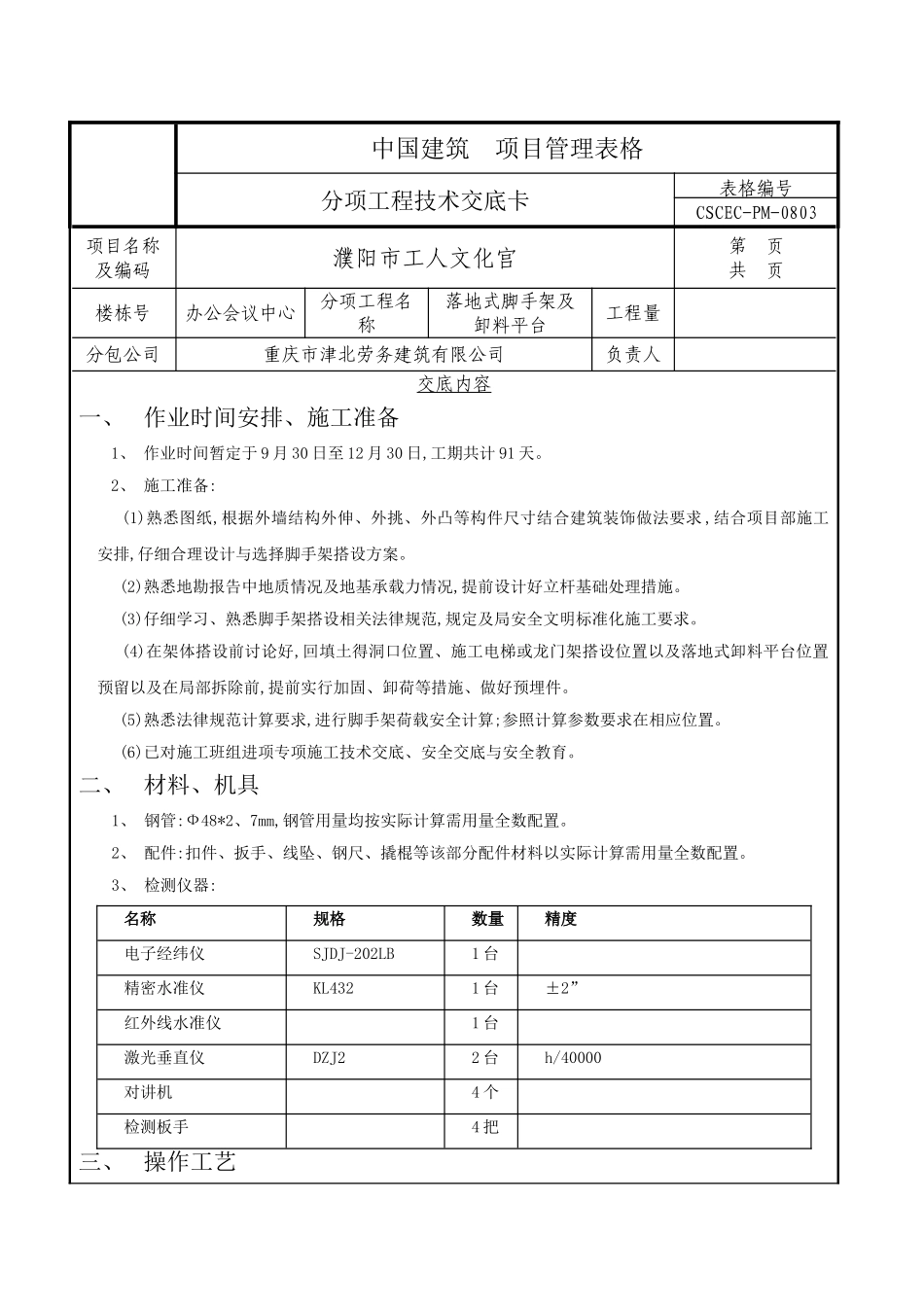

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码濮阳市工人文化宫第 页共 页楼栋号办公会议中心分项工程名称落地式脚手架及卸料平台工程量分包公司重庆市津北劳务建筑有限公司负责人交底内容一、 作业时间安排、施工准备1、 作业时间暂定于 9 月 30 日至 12 月 30 日,工期共计 91 天。2、 施工准备:(1)熟悉图纸,根据外墙结构外伸、外挑、外凸等构件尺寸结合建筑装饰做法要求 ,结合项目部施工安排,仔细合理设计与选择脚手架搭设方案。(2)熟悉地勘报告中地质情况及地基承载力情况,提前设计好立杆基础处理措施。(3)仔细学习、熟悉脚手架搭设相关法律规范,规定及局安全文明标准化施工要求。(4)在架体搭设前讨论好,回填土得洞口位置、施工电梯或龙门架搭设位置以及落地式卸料平台位置预留以及在局部拆除前,提前实行加固、卸荷等措施、做好预埋件。(5)熟悉法律规范计算要求,进行脚手架荷载安全计算;参照计算参数要求在相应位置。(6)已对施工班组进项专项施工技术交底、安全交底与安全教育。二、 材料、机具1、 钢管:Ф48*2、7mm,钢管用量均按实际计算需用量全数配置。2、 配件:扣件、扳手、线坠、钢尺、撬棍等该部分配件材料以实际计算需用量全数配置。3、 检测仪器:名称规格数量精度电子经纬仪SJDJ-202LB1 台精密水准仪KL4321 台±2”红外线水准仪1 台激光垂直仪DZJ22 台h/40000对讲机4 个检测板手4 把三、 操作工艺1、 施工工艺及顺序:1)摆放横向扫地杆→摆放纵向扫地杆→竖立杆并与扫地杆扣紧→安一步纵向水平杆并与各立杆扣紧→安一步小横杆→安二步大横杆→安二步小横杆→安装连墙件、加装临时斜撑→安三、四步大横杆→安三、四步小横杆→加设连接点、接立杆→加设剪刀撑→铺脚手板→设栏杆、挡脚板→挂安全网→验收2)落地平台搭设得工艺流程为:定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→纵向水平杆→横向水平杆→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。2、 施工方法:1) 底座安放: (1)脚手架基础经验收合格后。(2)按要求放线定位.底座、垫板均应准确地安放在定位线上。 2)立杆搭设: (1)立杆安放应沿纵向放置,立杆间距必须按纵向 1、5m,横向 0、8m,内排立杆距外墙皮 0、3m。 (2)立杆得接头位置,相邻杆要错开,并布置在不同步距内,错开距离≥500mm,其接头距大横杆得距离≤1/3 步距,采纳对接方式,严禁搭接。开始搭设立杆时,应每隔 6 跨设置一根抛撑...
