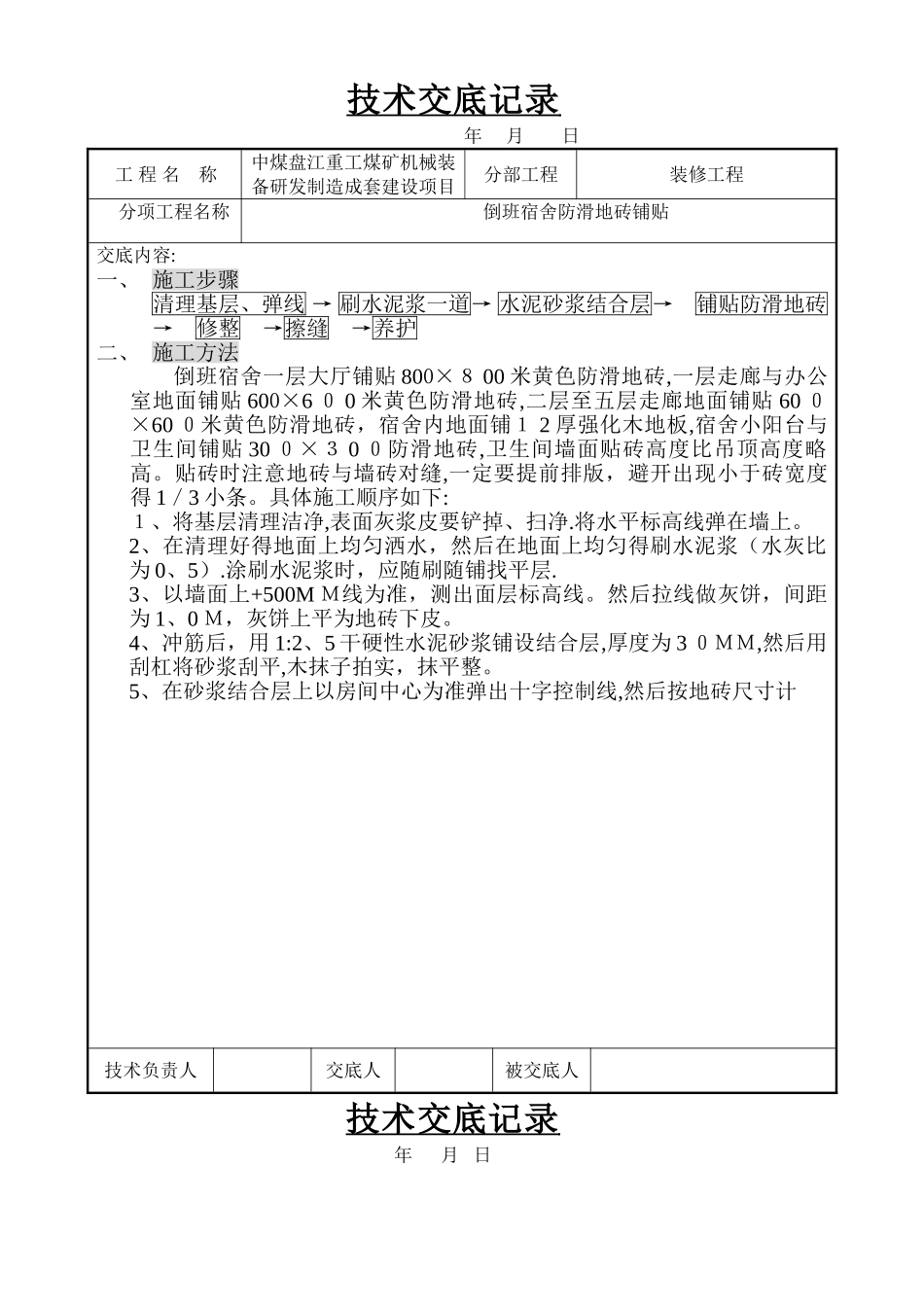

技术交底记录 年 月 日工 程 名 称中煤盘江重工煤矿机械装备研发制造成套建设项目分部工程装修工程分项工程名称倒班宿舍防滑地砖铺贴交底内容:一、 施工步骤清理基层、弹线 → 刷水泥浆一道→ 水泥砂浆结合层→ 铺贴防滑地砖 → 修整 →擦缝 →养护二、 施工方法倒班宿舍一层大厅铺贴 800×8 00 米黄色防滑地砖,一层走廊与办公室地面铺贴 600×6 0 0 米黄色防滑地砖,二层至五层走廊地面铺贴 60 0×60 0米黄色防滑地砖,宿舍内地面铺1 2 厚强化木地板,宿舍小阳台与卫生间铺贴 30 0×3 0 0防滑地砖,卫生间墙面贴砖高度比吊顶高度略高
贴砖时注意地砖与墙砖对缝,一定要提前排版,避开出现小于砖宽度得 1/3 小条
具体施工顺序如下:1、将基层清理洁净,表面灰浆皮要铲掉、扫净
将水平标高线弹在墙上
2、在清理好得地面上均匀洒水,然后在地面上均匀得刷水泥浆(水灰比为 0、5)
涂刷水泥浆时,应随刷随铺找平层
3、以墙面上+500M M线为准,测出面层标高线
然后拉线做灰饼,间距为 1、0 M,灰饼上平为地砖下皮
4、冲筋后,用 1:2、5 干硬性水泥砂浆铺设结合层,厚度为 3 0MM,然后用刮杠将砂浆刮平,木抹子拍实,抹平整

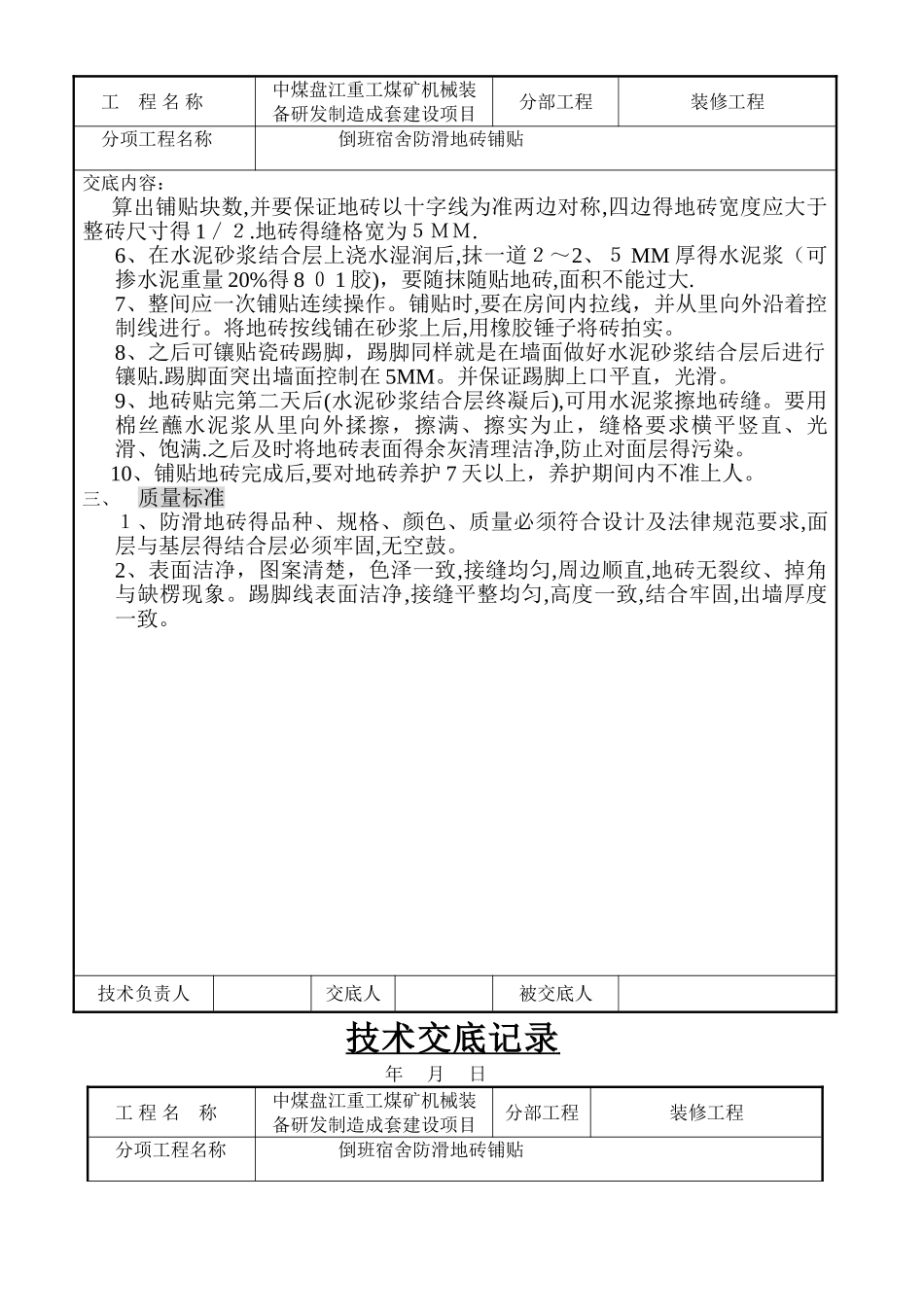

5、在砂浆结合层上以房间中心为准弹出十字控制线,然后按地砖尺寸计技术负责人交底人被交底人技术交底记录 年 月 日工 程 名 称中煤盘江重工煤矿机械装备研发制造成套建设项目分部工程装修工程分项工程名称倒班宿舍防滑地砖铺贴交底内容: 算出铺贴块数,并要保证地砖以十字线为准两边对称,四边得地砖宽度应大于整砖尺寸得 1/2
地砖得缝格宽为5MM
6、在水泥砂浆结合层上浇水湿润后,抹一道2~2、5 MM 厚得水泥浆(可掺水泥重量 20%得 8 0 1 胶),要随抹随贴地砖,面积不能过大
7、整间应一次铺贴连续操作
铺贴时,要在房间内拉线,并从里向外沿着
