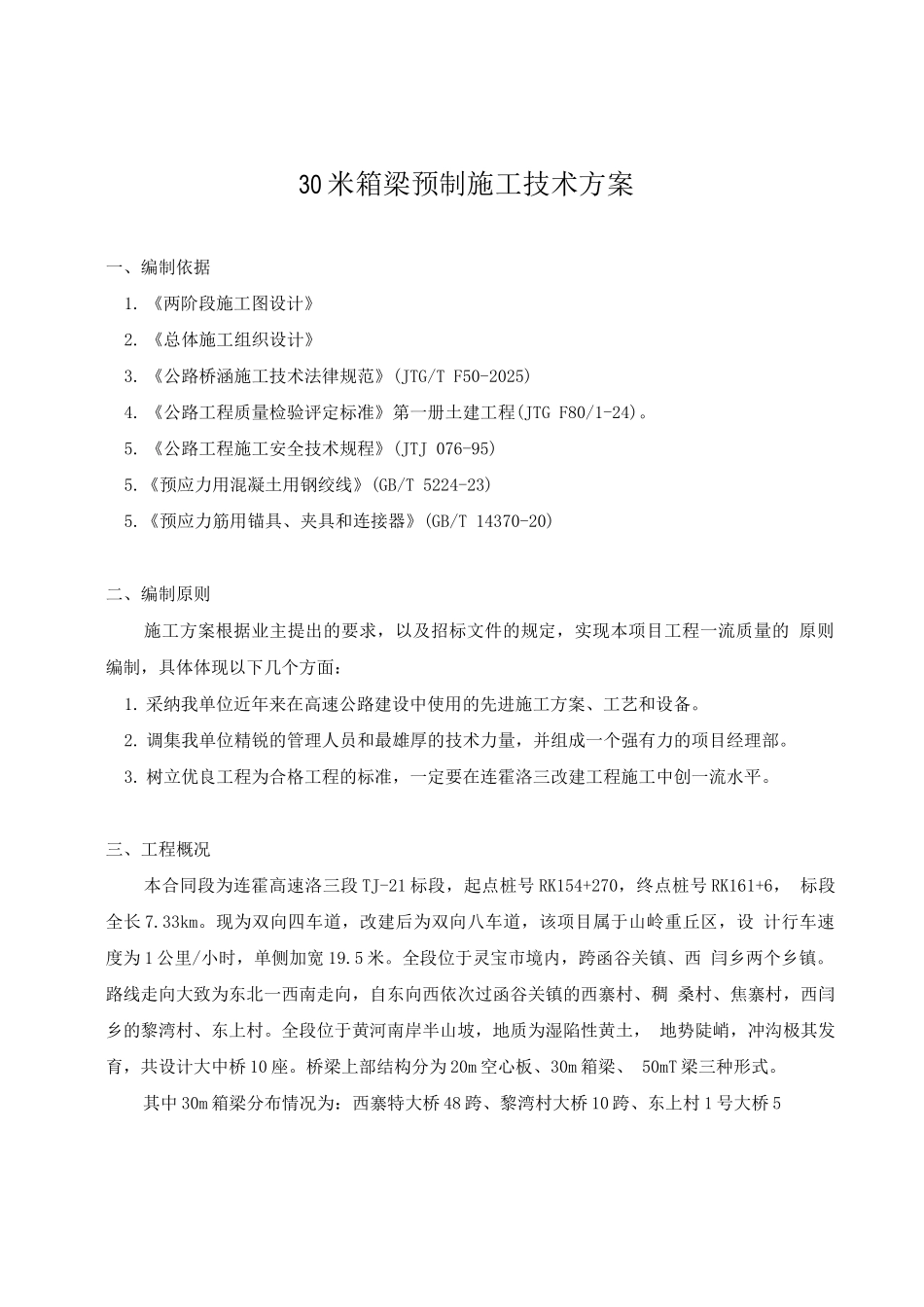

30 米箱梁预制施工技术方案一、编制依据1
《两阶段施工图设计》2
《总体施工组织设计》3
《公路桥涵施工技术法律规范》(JTG/T F50-2025)4
《公路工程质量检验评定标准》第一册土建工程(JTG F80/1-24)
《公路工程施工安全技术规程》(JTJ 076-95)5
《预应力用混凝土用钢绞线》(GB/T 5224-23)5
《预应力筋用锚具、夹具和连接器》(GB/T 14370-20)二、编制原则施工方案根据业主提出的要求,以及招标文件的规定,实现本项目工程一流质量的 原则编制,具体体现以下几个方面:1
采纳我单位近年来在高速公路建设中使用的先进施工方案、工艺和设备
调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部
树立优良工程为合格工程的标准,一定要在连霍洛三改建工程施工中创一流水平
三、工程概况本合同段为连霍高速洛三段 TJ-21 标段,起点桩号 RK154+270,终点桩号 RK161+6, 标段全长 7
现为双向四车道,改建后为双向八车道,该项目属于山岭重丘区,设 计行车速度为 1 公里/小时,单侧加宽 19
全段位于灵宝市境内,跨函谷关镇、西 闫乡两个乡镇
路线走向大致为东北一西南走向,自东向西依次过函谷关镇的西寨村、稠 桑村、焦寨村,西闫乡的黎湾村、东上村
全段位于黄河南岸半山坡,地质为湿陷性黄土, 地势陡峭,冲沟极其发育,共设计大中桥 10 座
桥梁上部结构分为 20m 空心板、30m 箱梁、 50mT 梁三种形式
其中 30m 箱梁分布情况为:西寨特大桥 48 跨、黎湾村大桥 10 跨、东上村 1 号大桥 5跨,共计 63 跨,每跨 6 片,共计 378 片

桩号名称上部结构物形式箱梁数量备注RK155+203
838西寨特大桥5*50mT 梁+48*30m 箱梁288 片
