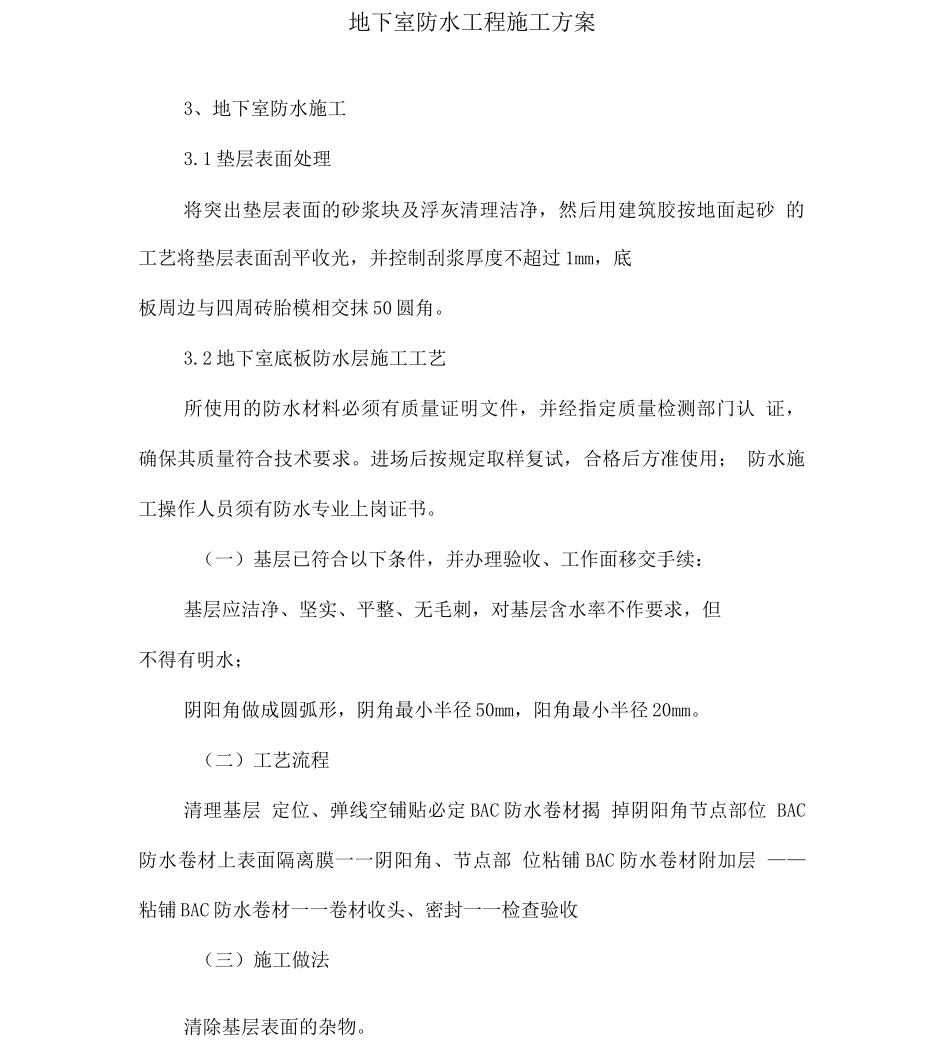

地下室防水工程施工方案3、地下室防水施工3
1 垫层表面处理将突出垫层表面的砂浆块及浮灰清理洁净,然后用建筑胶按地面起砂 的工艺将垫层表面刮平收光,并控制刮浆厚度不超过 1mm,底板周边与四周砖胎模相交抹 50 圆角
2 地下室底板防水层施工工艺所使用的防水材料必须有质量证明文件,并经指定质量检测部门认 证,确保其质量符合技术要求
进场后按规定取样复试,合格后方准使用; 防水施工操作人员须有防水专业上岗证书
(一)基层已符合以下条件,并办理验收、工作面移交手续:基层应洁净、坚实、平整、无毛刺,对基层含水率不作要求,但不得有明水;阴阳角做成圆弧形,阴角最小半径 50mm,阳角最小半径 20mm
(二)工艺流程清理基层 定位、弹线空铺贴必定 BAC 防水卷材揭 掉阴阳角节点部位 BAC防水卷材上表面隔离膜一一阴阳角、节点部 位粘铺 BAC 防水卷材附加层 ——粘铺 BAC 防水卷材一一卷材收头、密封一一检查验收(三)施工做法清除基层表面的杂物
在基层上弹出卷材铺贴控制线,将 BAC 卷材对准基准线空铺于基层上(下表面卷材隔离膜可全部揭掉,也可保留),相邻卷材之间为搭接,长、 短边搭接宽度均为 1mm
搭接前,先揭除卷材搭接边处的隔离膜
粘贴 后,随即用胶辊用力滚压排出空气,使卷材搭接 边粘结严密

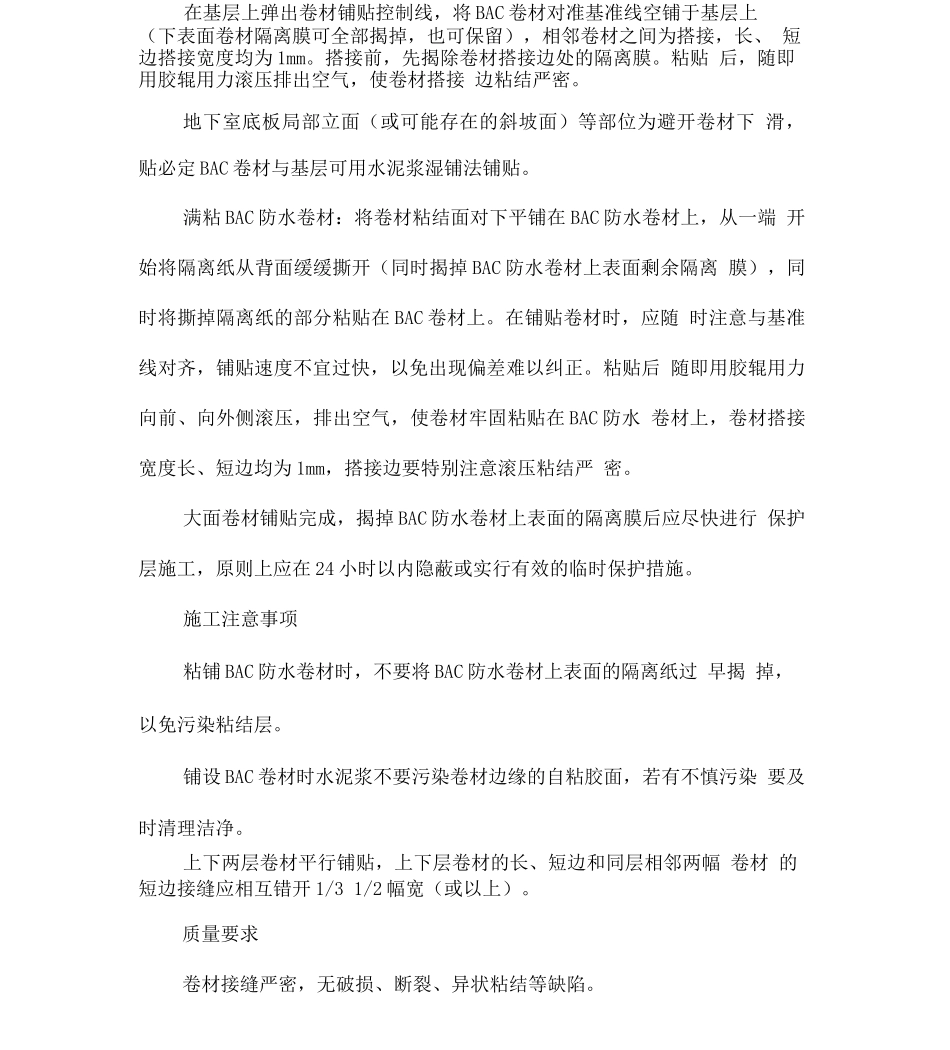

地下室底板局部立面(或可能存在的斜坡面)等部位为避开卷材下 滑,贴必定 BAC 卷材与基层可用水泥浆湿铺法铺贴
满粘 BAC 防水卷材:将卷材粘结面对下平铺在 BAC 防水卷材上,从一端 开始将隔离纸从背面缓缓撕开(同时揭掉 BAC 防水卷材上表面剩余隔离 膜),同时将撕掉隔离纸的部分粘贴在 BAC 卷材上
在铺贴卷材时,应随 时注意与基准线对齐,铺贴速度不宜过快,以免出现偏差难以纠正

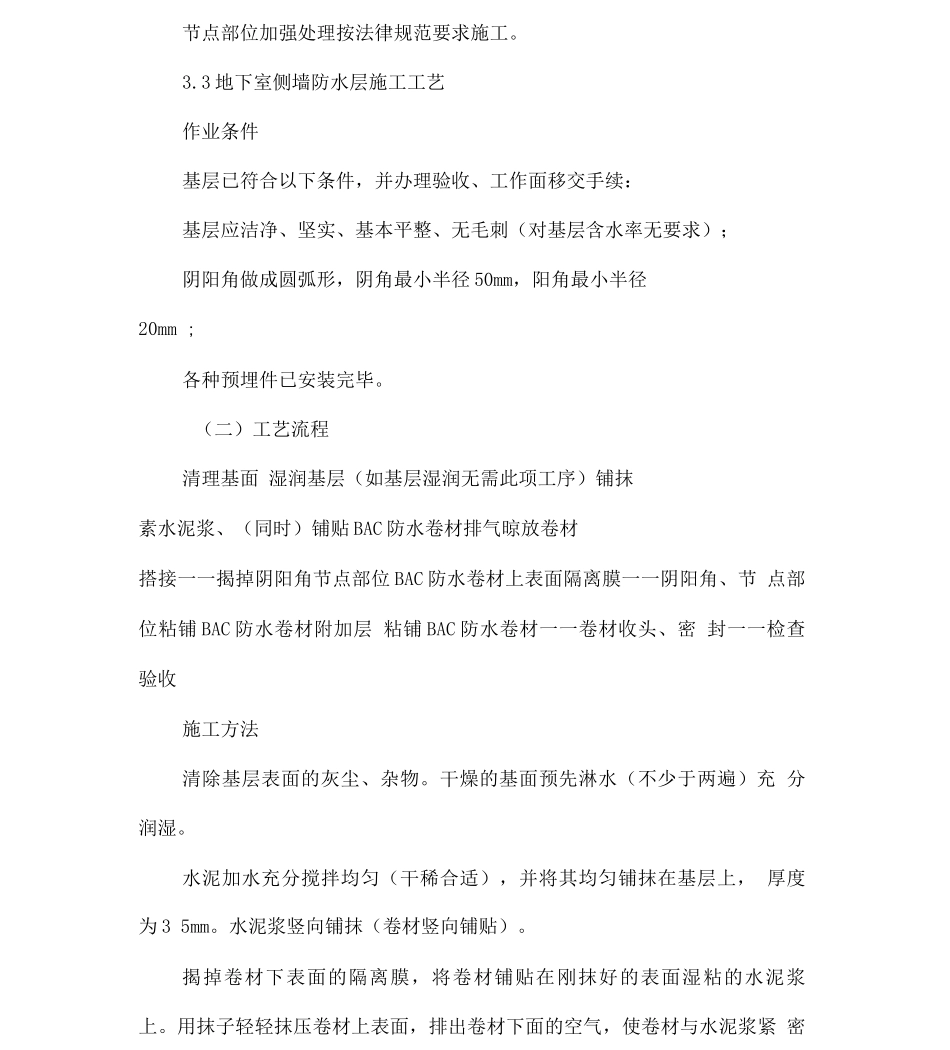

粘贴后 随即用胶辊用力向前、向外侧滚压,排出空气,使卷材牢固粘贴在 BAC 防水 卷材上,卷材搭
