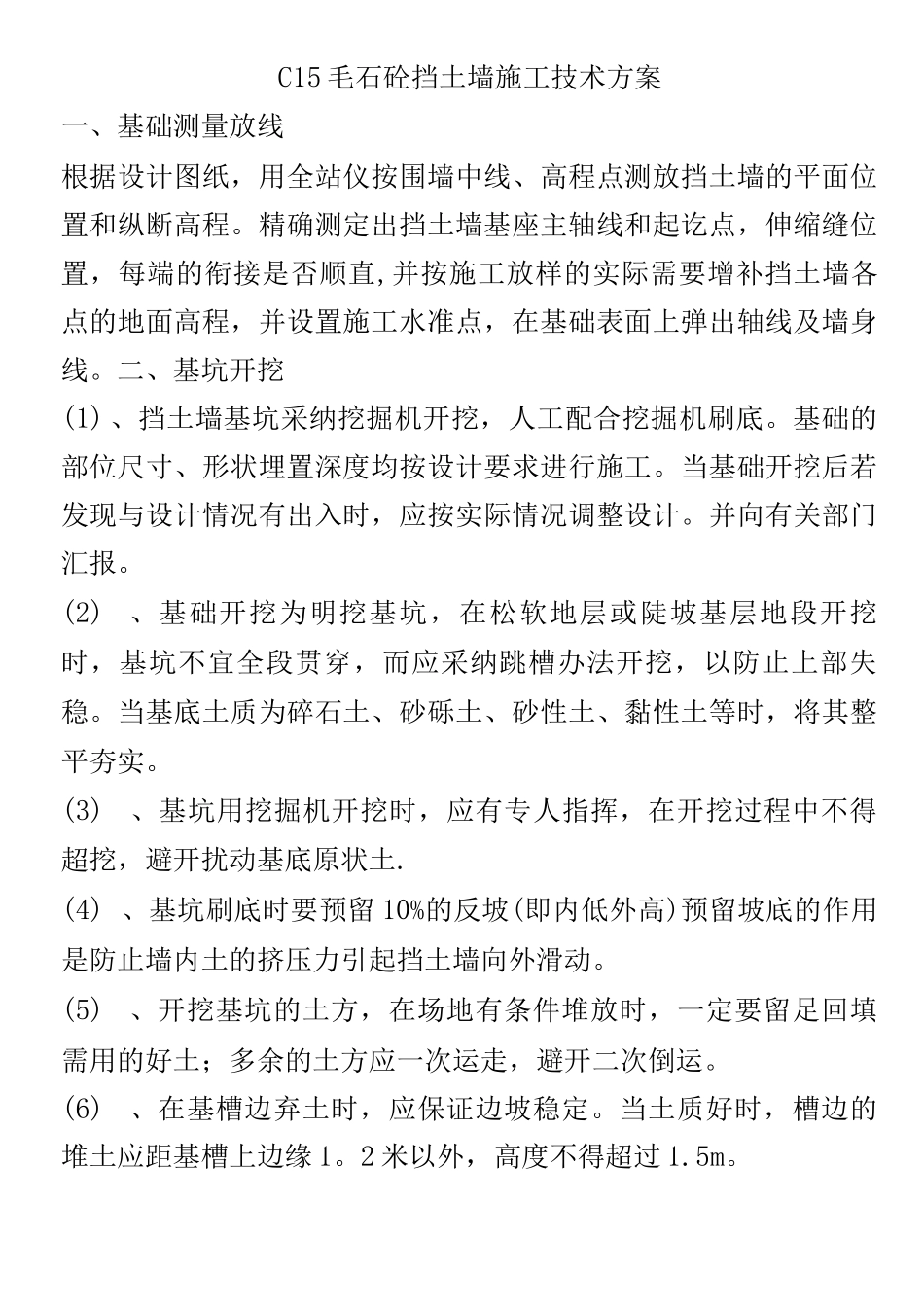

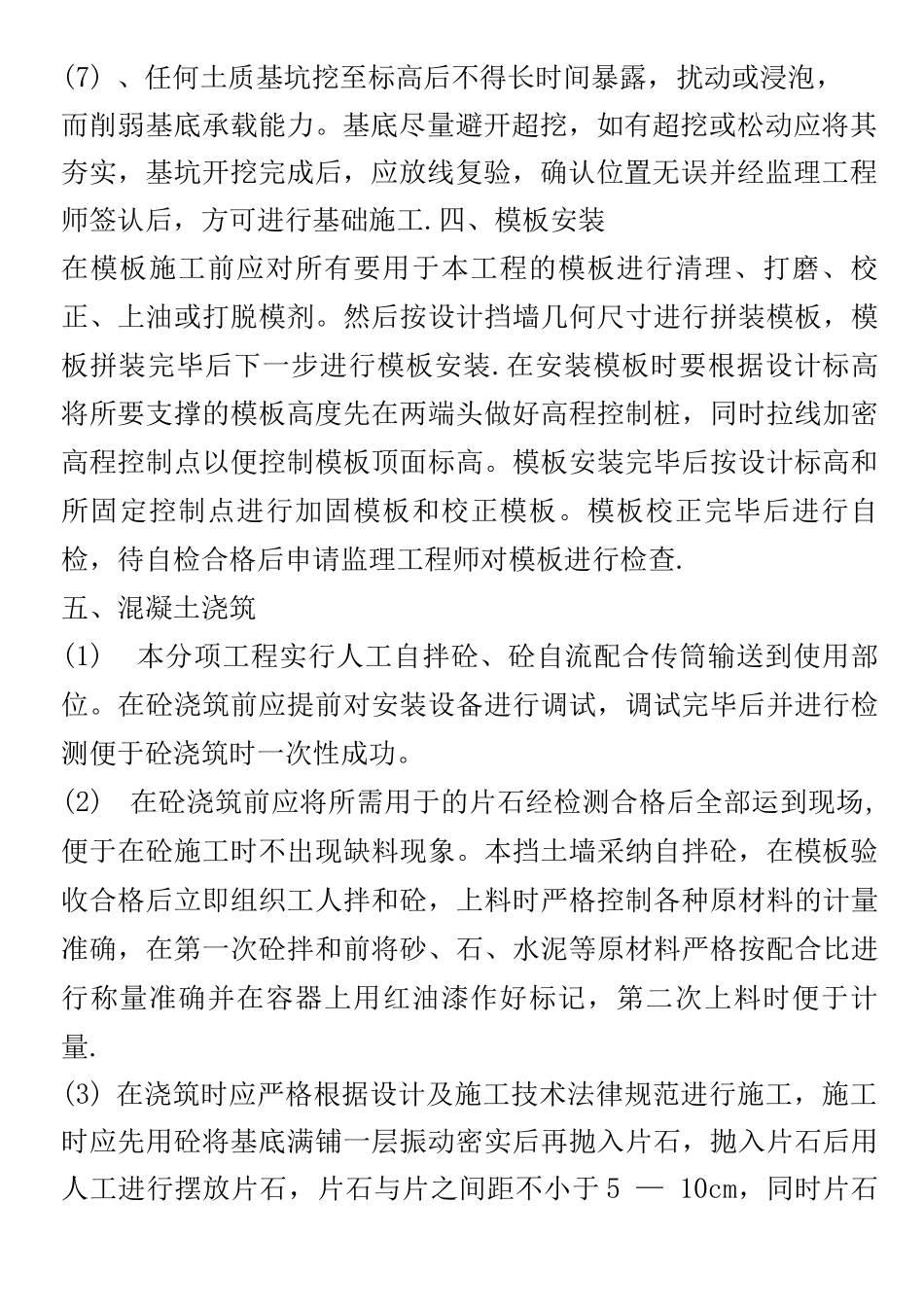

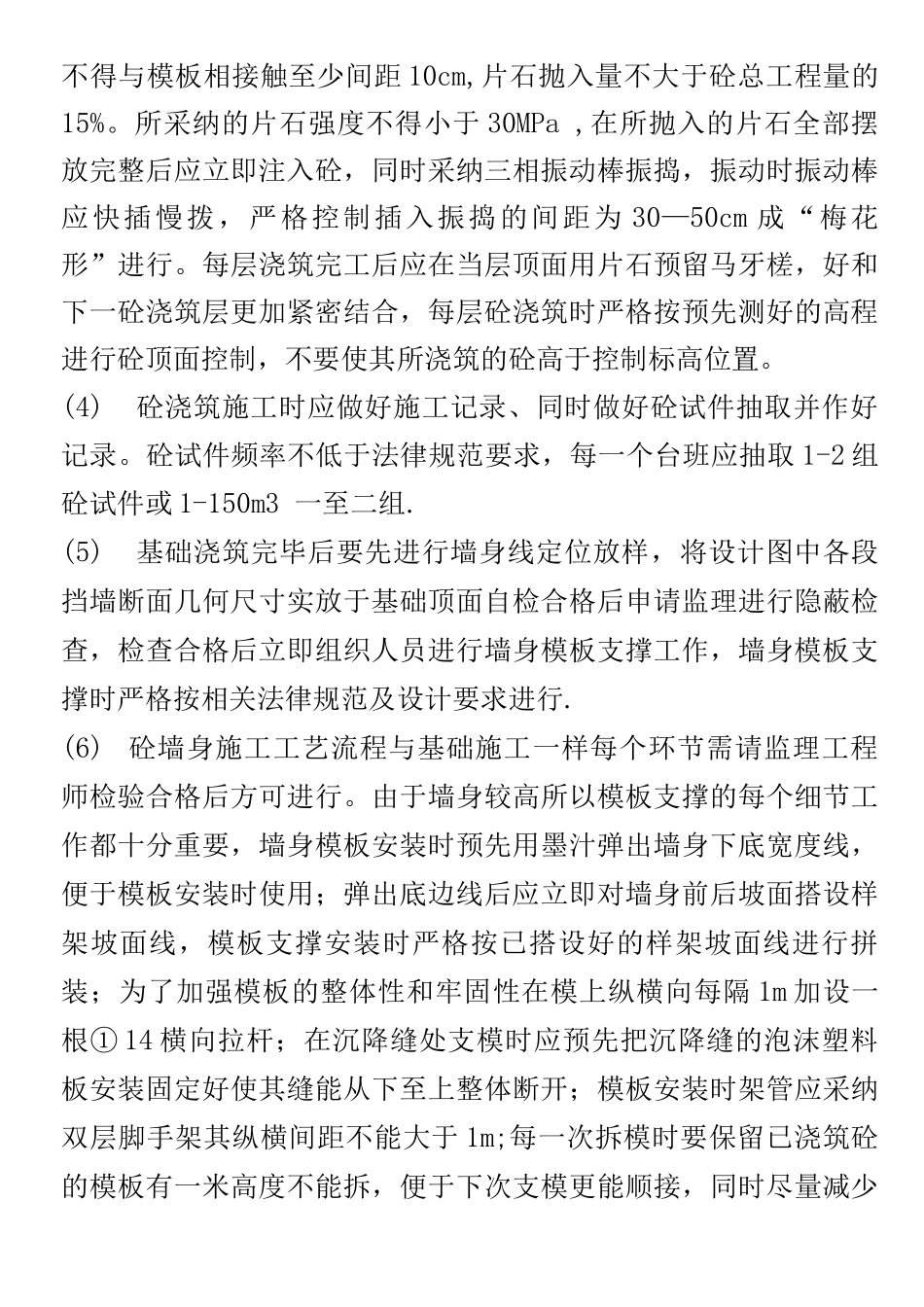

C15 毛石砼挡土墙施工技术方案一、基础测量放线根据设计图纸,用全站仪按围墙中线、高程点测放挡土墙的平面位置和纵断高程。精确测定出挡土墙基座主轴线和起讫点,伸缩缝位置,每端的衔接是否顺直,并按施工放样的实际需要增补挡土墙各点的地面高程,并设置施工水准点,在基础表面上弹出轴线及墙身线。二、基坑开挖(1) 、挡土墙基坑采纳挖掘机开挖,人工配合挖掘机刷底。基础的部位尺寸、形状埋置深度均按设计要求进行施工。当基础开挖后若发现与设计情况有出入时,应按实际情况调整设计。并向有关部门汇报。(2)、基础开挖为明挖基坑,在松软地层或陡坡基层地段开挖时,基坑不宜全段贯穿,而应采纳跳槽办法开挖,以防止上部失稳。当基底土质为碎石土、砂砾土、砂性土、黏性土等时,将其整平夯实。(3)、基坑用挖掘机开挖时,应有专人指挥,在开挖过程中不得超挖,避开扰动基底原状土.(4) 、基坑刷底时要预留 10%的反坡(即内低外高)预留坡底的作用是防止墙内土的挤压力引起挡土墙向外滑动。(5)、开挖基坑的土方,在场地有条件堆放时,一定要留足回填需用的好土;多余的土方应一次运走,避开二次倒运。(6)、在基槽边弃土时,应保证边坡稳定。当土质好时,槽边的堆土应距基槽上边缘 1。2 米以外,高度不得超过 1.5m。(7) 、任何土质基坑挖至标高后不得长时间暴露,扰动或浸泡,而削弱基底承载能力。基底尽量避开超挖,如有超挖或松动应将其夯实,基坑开挖完成后,应放线复验,确认位置无误并经监理工程师签认后,方可进行基础施工.四、模板安装在模板施工前应对所有要用于本工程的模板进行清理、打磨、校正、上油或打脱模剂。然后按设计挡墙几何尺寸进行拼装模板,模板拼装完毕后下一步进行模板安装.在安装模板时要根据设计标高将所要支撑的模板高度先在两端头做好高程控制桩,同时拉线加密高程控制点以便控制模板顶面标高。模板安装完毕后按设计标高和所固定控制点进行加固模板和校正模板。模板校正完毕后进行自检,待自检合格后申请监理工程师对模板进行检查.五、混凝土浇筑(1)本分项工程实行人工自拌砼、砼自流配合传筒输送到使用部位。在砼浇筑前应提前对安装设备进行调试,调试完毕后并进行检测便于砼浇筑时一次性成功。(2)在砼浇筑前应将所需用于的片石经检测合格后全部运到现场,便于在砼施工时不出现缺料现象。本挡土墙采纳自拌砼,在模板验收合格后立即组织工人拌和砼,上料时严格控制各种原材料的计量准确,在第一次砼拌和前将砂、石、...
