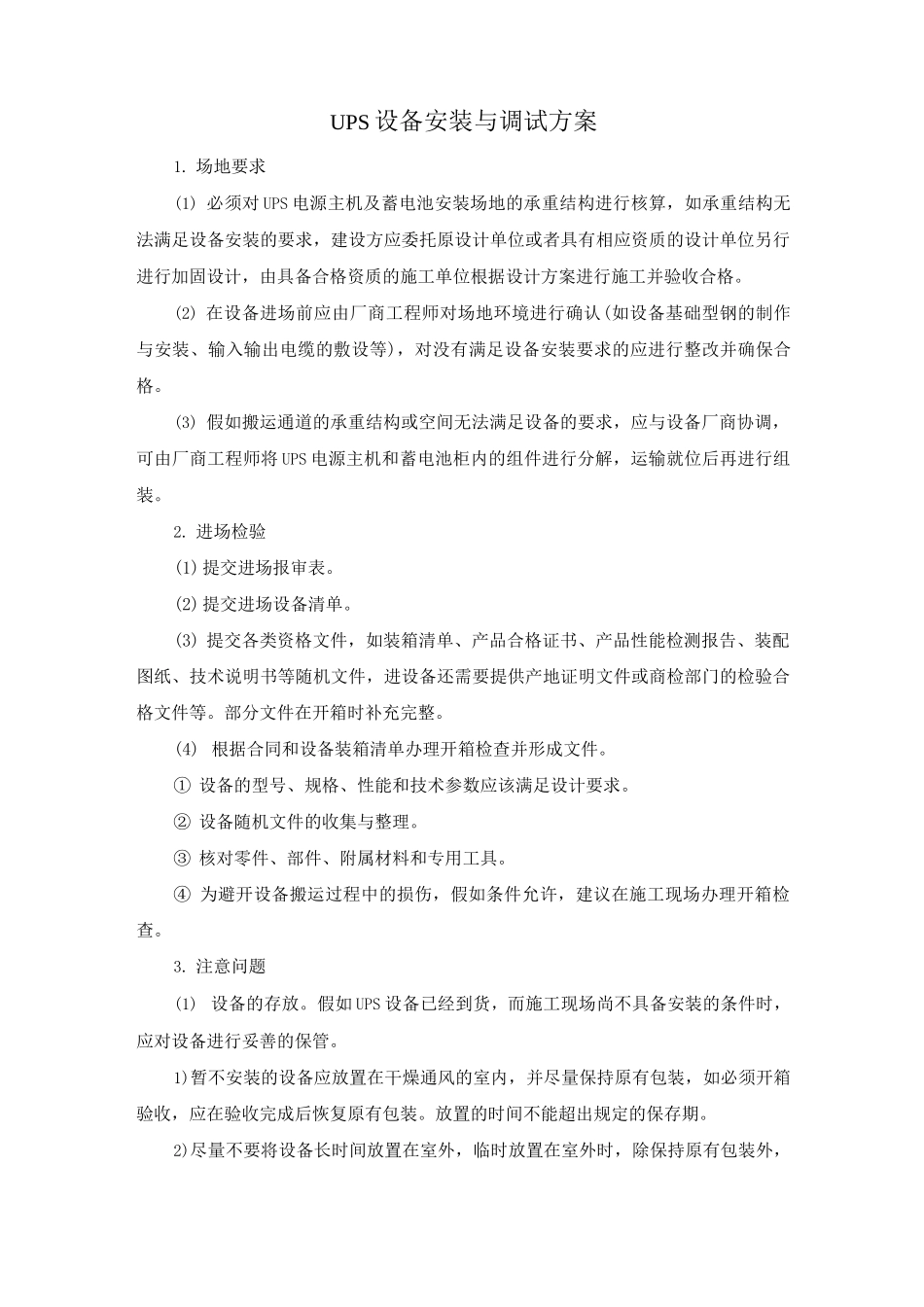

UPS 设备安装与调试方案1
场地要求(1) 必须对 UPS 电源主机及蓄电池安装场地的承重结构进行核算,如承重结构无法满足设备安装的要求,建设方应委托原设计单位或者具有相应资质的设计单位另行进行加固设计,由具备合格资质的施工单位根据设计方案进行施工并验收合格
(2) 在设备进场前应由厂商工程师对场地环境进行确认(如设备基础型钢的制作与安装、输入输出电缆的敷设等),对没有满足设备安装要求的应进行整改并确保合格
(3) 假如搬运通道的承重结构或空间无法满足设备的要求,应与设备厂商协调,可由厂商工程师将 UPS 电源主机和蓄电池柜内的组件进行分解,运输就位后再进行组装
进场检验(1)提交进场报审表
(2)提交进场设备清单
(3) 提交各类资格文件,如装箱清单、产品合格证书、产品性能检测报告、装配图纸、技术说明书等随机文件,进设备还需要提供产地证明文件或商检部门的检验合格文件等
部分文件在开箱时补充完整
(4) 根据合同和设备装箱清单办理开箱检查并形成文件
① 设备的型号、规格、性能和技术参数应该满足设计要求
② 设备随机文件的收集与整理
③ 核对零件、部件、附属材料和专用工具
④ 为避开设备搬运过程中的损伤,假如条件允许,建议在施工现场办理开箱检查
注意问题(1) 设备的存放
假如 UPS 设备已经到货,而施工现场尚不具备安装的条件时,应对设备进行妥善的保管
1)暂不安装的设备应放置在干燥通风的室内,并尽量保持原有包装,如必须开箱验收,应在验收完成后恢复原有包装
放置的时间不能超出规定的保存期
2)尽量不要将设备长时间放置在室外,临时放置在室外时,除保持原有包装外,还应实行有效的防水、防潮、防机械损害等保护措施,并保持干燥通风的环境,必要时应设专人看护

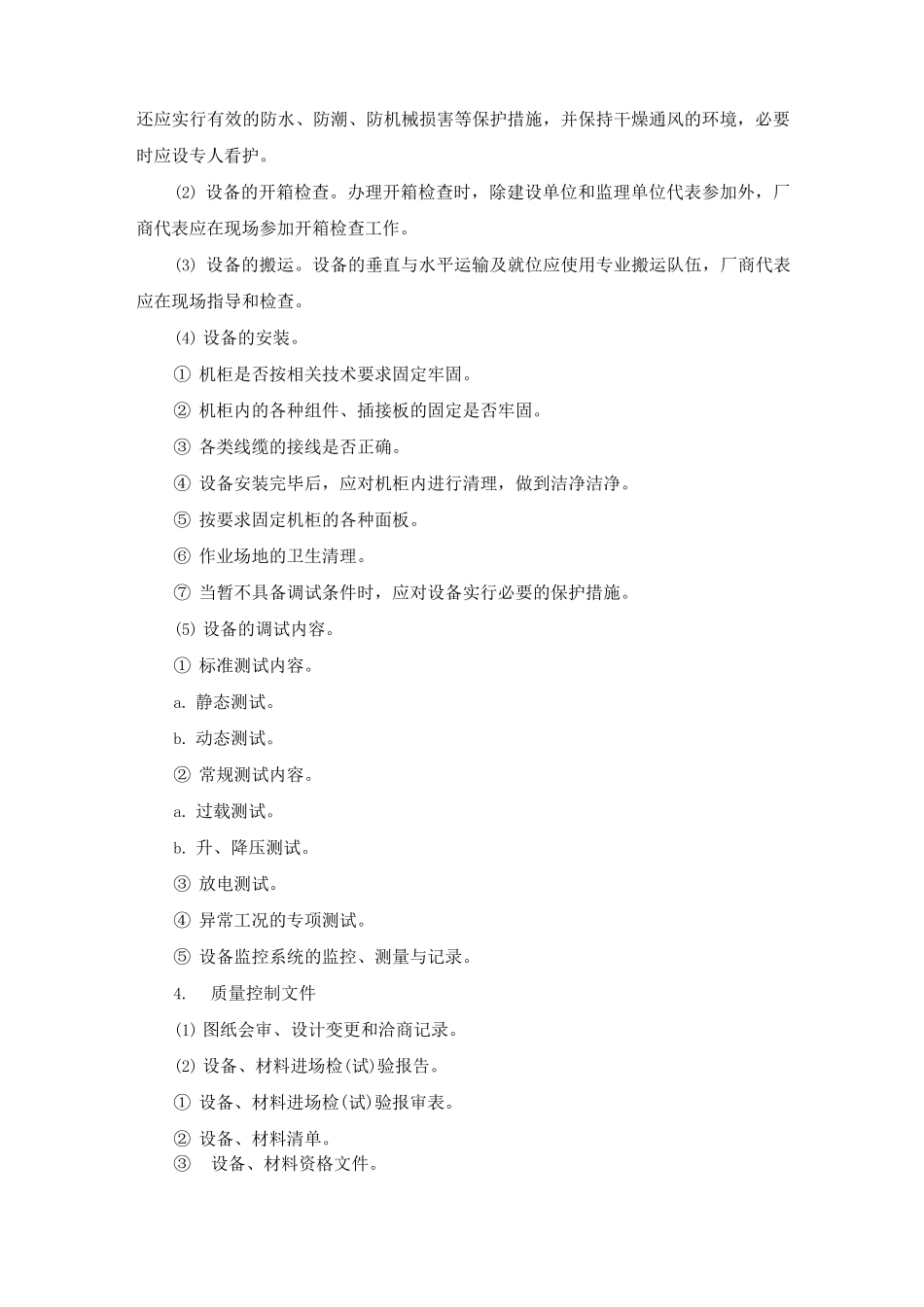

(2) 设备的开箱检查
办理开箱检查时,除建设单位和监理单位代表参加外,厂商代表应在现场参加开箱检查工作
